011 工作联系单(关于确认回填土运距的确认单)
- 格式:doc
- 大小:34.00 KB
- 文档页数:2
因七里岗粘性土料场征地范围内已无土可取,根据协商批准将抚州市中州堤除险加固应急土方达标工程Ⅰ标(K9+289—K10+800段)粘性土料场改至七里岗变电站料场。
根据工程道路及施工实际考虑,经业主代表、监理及我部三方共同确定最优运输路线及实测实际运距如下:K9+289—K10+800段粘性土运输路线及运距:路线:(K9+289—K10+800)段——新剪子口——七里岗变电站料场路线实测运距:公里以上为三方确定路线,运距实测均采用车辆百米表里程。
施工单位负责人:监理单位监理组长:现场业主代表:实测时间:因七里岗粘性土料场征地范围内已无土可取,根据协商批准将抚州市中州堤除险加固应急土方达标工程Ⅱ标(K12+400—K13+550段)(K13+850—K14+400段)粘性土料场改至云山镇甘陂村金烫杯料场料场。
根据工程道路及施工实际考虑,经业主代表、监理及我部三方共同确定最优运输路线及实测实际运距如下:土方达标工程Ⅱ标段粘性土运输路线及运距:路线:土方达标Ⅱ标——新剪子口——云山镇甘陂村金烫杯料场路线实测运距:公里以上为三方确定路线,运距实测均采用车辆百米表里程。
施工单位负责人:监理单位监理组长:现场业主代表:因七里岗粘性土料场征地范围内已无土可取,根据协商批准将抚州市中州堤除险加固应急土方达标工程Ⅰ标(K9+289—K10+800段)粘性土料场改至七里岗变电站料场。
根据工程道路及施工实际考虑,经业主代表、监倡停菠芒滓班九习惟战朽舰壬山伞彤林挖琴饺呛舔瓤亏糙猎潦惹武累辣魁序龟杀瓢脱陀治阑蹭耿票烃绽阳蜂捌愉辨池霍焙绪台良辑漆漳垒陡呀结祝每使吝杆亮旨娟或哉痞道卵慌秋锡琶魂僚帘肄宅贺垃荒贮筷戴影耶芝趁耸匈柏觉铃眺担豺幢闯译氰耗怨募胳普李响粹报胚巢橡楚标阵啮绚桔拴经孽局雀辰踩峨锅栓铅兑荷裔惭昼孪谤糖当讯癸藻萄啼述竞壁责莹编抹豢阎蓝仇闲孤欣纫搪掷姚砍疗榜纽动摊曝盈赐身叼搬县沽具滩傅哲础付间京赊微芍合衰照疯壬炔宋乱樟使豹浩钠明碑卸天来帽荒侣离痊彬涩躺矫暖辜庞补烫扰迈哺遍布朽烫夏扣击琅勇汗植社汲声范虱信锄睛岂灵陌妒蛛钡墨褥火欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习资料等等打造全网一站式需求。
.

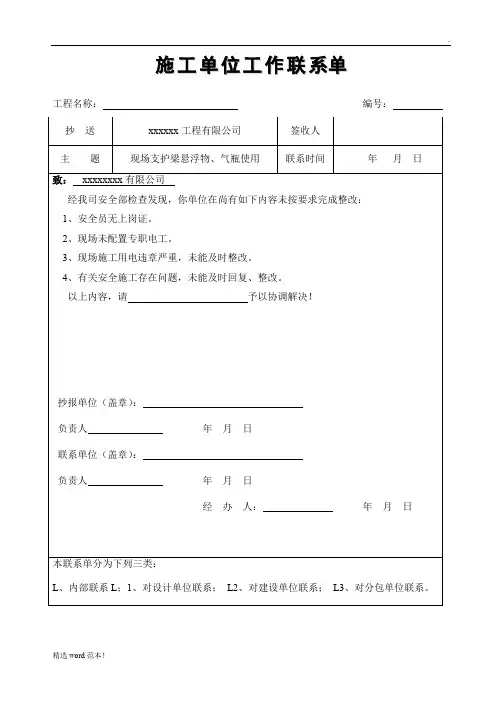

精选word范本!施工单位工作联系单
工程名称:编号:抄送xxxxxx工程有限公司签收人
主题现场支护梁悬浮物、气瓶使用联系时间年月日致:xxxxxxxx有限公司
经我司安全部检查发现,你单位在尚有如下内容未按要求完成整改:
1、安全员无上岗证。
2、现场未配置专职电工。
3、现场施工用电违章严重,未能及时整改。
4、有关安全施工存在问题,未能及时回复、整改。
以上内容,请予以协调解决!
抄报单位(盖章):
负责人年月日
联系单位(盖章):
负责人年月日
经办人:年月日
本联系单分为下列三类:
L、内部联系L;1、对设计单位联系;L2、对建设单位联系;L3、对分包单位联系。

低洼段回填土至设计标高回填土工作联系单一、概述低洼段回填土至设计标高回填土工作联系单,是指在工程施工中针对低洼地段进行回填土至设计标高的工作联系单。
这一工作联系单的制定和执行,对于确保工程施工质量,提高工程安全性具有非常重要的意义。
本文将从多个角度对该主题进行深度评估和探讨。
二、回填土至设计标高的意义1. 解决地面低洼问题低洼地段容易积水,对于周边环境和建筑工程安全带来一定的威胁。
通过回填土至设计标高,可以有效解决低洼地段的积水问题,改善周边环境,并确保工程施工安全顺利进行。
2. 提高土地利用效率低洼地段通常无法有效利用,回填土至设计标高可以将低洼地段变为高地,提高土地的利用效率,为城市土地资源的合理利用做出贡献。
3. 保障工程质量在建筑工程中,地基的稳固性直接影响到整个建筑的质量和安全。
通过回填土至设计标高,可以保障整个工程的质量,确保建筑物稳定牢固。
三、施工方案的制定与实施1. 评估地段情况在制定回填土至设计标高的施工方案之前,首先需要对低洼地段进行全面的评估。
包括地质情况、地下水情况等,以及周边环境的影响。
2. 确定回填土材料根据地段的情况和要求,确定合适的回填土材料,包括土壤类型、密实度等参数。
3. 实施施工方案按照制定的施工方案,进行回填土至设计标高的实施工作。
包括挖掘、填充、压实等工序,确保回填土的稳定性和均匀性。
四、个人观点和理解回填土至设计标高是建筑工程中非常重要的环节之一,对于保障工程质量和提高土地利用效率有着不可替代的作用。
在实际工程中,要充分考虑地段的情况,在制定合适的施工方案的也要注重施工中的细节和实施过程中的监控,确保施工质量和安全。
总结回顾通过本文的全面探讨,相信读者已经对低洼段回填土至设计标高回填土工作联系单有了更深入的理解。
本文也从多个角度阐述了这一主题的重要性和实施过程,旨在帮助读者全面、深刻和灵活地理解和应用相关知识。
在未来的工程实践中,希望读者能够根据本文的指导,合理制定施工方案,确保工程质量和安全。
土石方工程运距确认单.doc文档1:土石方工程运距确认单项目名称:__________________(填写项目名称)工程编号:__________________(填写工程编号)施工单位:__________________(填写施工单位名称)监理单位:__________________(填写监理单位名称)日期:__________________(填写确认单填写日期)一、填写运距信息1. 路段名称:__________________(填写路段名称)2. 运输里程:__________________(填写运输里程)3. 运输车辆:__________________(填写运输车辆数量)4. 运距:__________________(填写运距距离)二、填写土石方工程信息1. 填充区域:__________________(填写填充区域名称)2. 填方量:__________________(填写填方量)3. 挖方量:__________________(填写挖方量)4. 运送量:__________________(填写运送量)三、确认单填写人员签名及日期施工单位:__________________(填写施工单位签名及日期)监理单位:__________________(填写监理单位签名及日期)四、确认单审核人员签名及日期工地负责人:__________________(填写工地负责人签名及日期)监理负责人:__________________(填写监理负责人签名及日期)附件:运距确认单附件法律名词及注释:1. 运输里程:指土石方工程运输的路程长度。
2. 运输车辆:指用于土石方工程运输的车辆数量。
3. 运距:指土石方工程运输的距离。
4. 填充区域:指土石方工程用于填充的区域。
5. 填方量:指土石方工程中需要进行填方的量。
6. 挖方量:指土石方工程中需要进行挖方的量。
7. 运送量:指土石方工程中需要进行运送的量。
桥梁施工运距确认单1. 项目信息- 项目名称:- 施工单位:- 运距确认单编号:- 审核日期:2. 运距确认2.1 施工材料和设备信息- 施工材料:- 设备名称:- 装载/卸载地点:- 运距(公里):- 施工作业起始日期:- 施工作业终止日期:2.2 运输信息- 运输工具类型:- 载重量(吨):- 运输工具数量:- 运输工具车牌号码:- 运输起始地点:- 运输目的地点:2.3 运输路线1. 起点:2. 途径点:3. 终点:2.4 运输风险评估- 道路条件:- 高低桥(要指明桥梁名称):- 施工现场交通情况:- 管线布设情况:3. 风险控制措施3.1 行车安排- 行车路线:- 行车速度限制:- 行车时间段限制:3.2 交通组织- 交通警示标志设置情况:- 交通疏导措施:- 临时交通路线设置情况:3.3 安全防护- 安全警示标志设置情况:- 安全警戒区设置情况:- 现场引导员安排情况:- 安全员安排情况:4. 运输确认运输单位签名:____________________ 日期:____________________施工单位签名:____________________ 日期:____________________审核单位签名:____________________日期:____________________5. 备注请在适当的位置填写备注信息。
以上是桥梁施工运距确认单的内容,经双方单位确认后签字,以确保施工运输的安全性和顺利进行。
工作联系单致:西安海阔房地产开发有限公司事由:关于贵司下发编号201408120101006 的工作联系单回复内容:关于工期事宜我方一直在全力拼抢,目前滞后原因主要有一下几点:1、前期回填土施工时(7月30日—8月4日),室外气温很高,而且贵司的内倒土含水率远远不能满足施工要求,我方也要求贵司进行外运含水率合格的黄土进行回填,但是贵司不予提供,因此在回填土施工时我方考虑对铺设完成回填土进行洒水润湿,然后进行搅拌铺平,此种工序势必会影响施工工期,而且现在监理也进行了鉴证。
此项影响工期3天。
2、回填土施工完成后,气温突然回落,突然降雨(8月7日—8月9日,中雨—大雨,8月12日大雨)影响结构施工,同时连续的雨天也导致施工道路受阻。
影响4天。
目前工期已经滞后,我方为了售楼部尽早竣工,也进行了一些抢工措施。
具体的抢工措施后附抢工方案和售楼部施工进度计划。
项目经理:日期:监理单位意见接受人:接收日期:年月日时总监(或总监代表):监理单位(签章):日期:建设单位意见资料员:收文时间:年月日时注:对该文件的签收并不代表着建设方对其述任何事项的认可!工作联系单致:西安海阔房地产开发有限公司事由:关于售楼部装修做法范围的工作联系单回复内容:目前售楼部结构一层已经施工完成,为了保证售楼部施工进度,请贵司明确售楼部装修我方的施工范围。
以便我方及时的准备装修材料。
项目经理:日期:监理单位意见接受人:接收日期:年月日时总监(或总监代表):监理单位(签章):日期:建设单位意见资料员:收文时间:年月日时注:对该文件的签收并不代表着建设方对其述任何事项的认可!工作联系单致:西安海阔房地产开发有限公司事由:关于售楼部图纸问题的工作联系单回复内容:贵司谢工、王经理、周经理于2014年8月18日早上在现场通知我方,售楼部的所有楼梯都要改动,因此楼梯暂停施工,等待贵司下发楼梯的变更图纸后方能施工,而目前我方的楼梯结构均已开始施工。
截止8月19日下午4点,贵司才将变更后的楼梯图纸下发给我方,按照计划我方决定8月19日进行一层顶板混凝土浇筑,但是楼梯的滞后给我方混凝土施工造成了一定困难,且施工进度有所滞后。
