风险分析及预防措施标准版本
- 格式:docx
- 大小:36.65 KB
- 文档页数:32

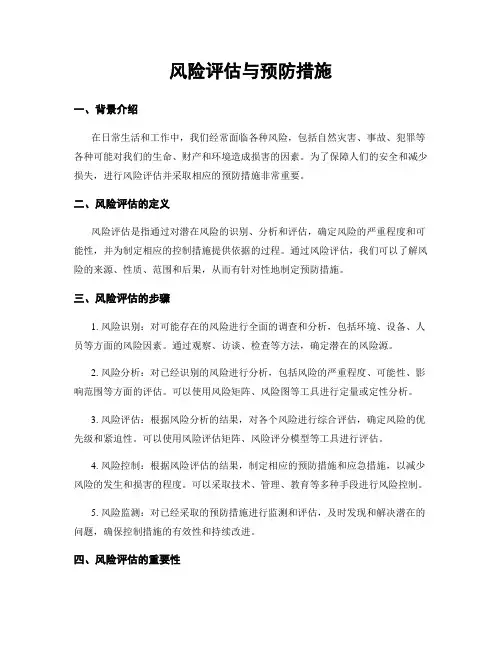

风险评估与预防措施一、背景介绍在日常生活和工作中,我们经常面临各种风险,包括自然灾害、事故、犯罪等各种可能对我们的生命、财产和环境造成损害的因素。
为了保障人们的安全和减少损失,进行风险评估并采取相应的预防措施非常重要。
二、风险评估的定义风险评估是指通过对潜在风险的识别、分析和评估,确定风险的严重程度和可能性,并为制定相应的控制措施提供依据的过程。
通过风险评估,我们可以了解风险的来源、性质、范围和后果,从而有针对性地制定预防措施。
三、风险评估的步骤1. 风险识别:对可能存在的风险进行全面的调查和分析,包括环境、设备、人员等方面的风险因素。
通过观察、访谈、检查等方法,确定潜在的风险源。
2. 风险分析:对已经识别的风险进行分析,包括风险的严重程度、可能性、影响范围等方面的评估。
可以使用风险矩阵、风险图等工具进行定量或定性分析。
3. 风险评估:根据风险分析的结果,对各个风险进行综合评估,确定风险的优先级和紧迫性。
可以使用风险评估矩阵、风险评分模型等工具进行评估。
4. 风险控制:根据风险评估的结果,制定相应的预防措施和应急措施,以减少风险的发生和损害的程度。
可以采取技术、管理、教育等多种手段进行风险控制。
5. 风险监测:对已经采取的预防措施进行监测和评估,及时发现和解决潜在的问题,确保控制措施的有效性和持续改进。
四、风险评估的重要性1. 预防事故和损失:通过风险评估,可以及时发现和识别潜在的风险,采取相应的预防措施,减少事故和损失的发生。
2. 保障人员安全:风险评估可以帮助我们了解工作和生活环境中的潜在风险,采取措施保障员工和公众的安全。
3. 提高工作效率:通过风险评估,可以优化工作流程,减少不必要的风险和浪费,提高工作效率和质量。
4. 符合法律法规要求:许多国家和地区都有相关的法律法规要求进行风险评估,通过合规性评估,可以避免法律风险和罚款等问题。
五、风险预防措施的常见方法1. 技术控制:采用先进的技术手段,如自动化设备、安全装置等,减少人为操作的风险。

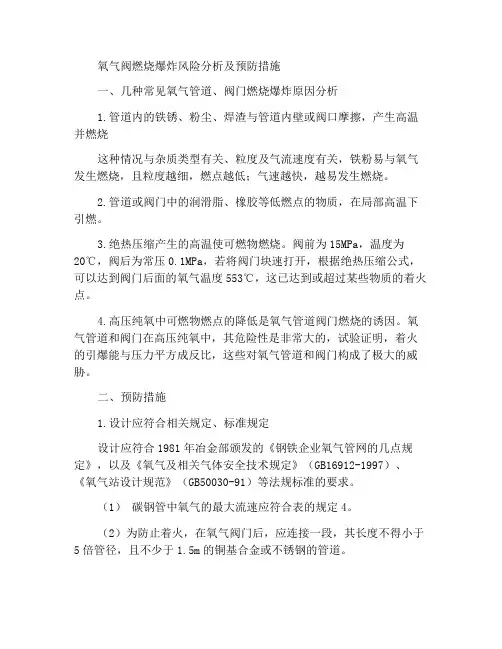

氧气阀燃烧爆炸风险分析及预防措施一、几种常见氧气管道、阀门燃烧爆炸原因分析1.管道内的铁锈、粉尘、焊渣与管道内壁或阀口摩擦,产生高温并燃烧这种情况与杂质类型有关、粒度及气流速度有关,铁粉易与氧气发生燃烧,且粒度越细,燃点越低;气速越快,越易发生燃烧。
2.管道或阀门中的润滑脂、橡胶等低燃点的物质,在局部高温下引燃。
3.绝热压缩产生的高温使可燃物燃烧。
阀前为15MPa,温度为20℃,阀后为常压0.1MPa,若将阀门块速打开,根据绝热压缩公式,可以达到阀门后面的氧气温度553℃,这已达到或超过某些物质的着火点。
4.高压纯氧中可燃物燃点的降低是氧气管道阀门燃烧的诱因。
氧气管道和阀门在高压纯氧中,其危险性是非常大的,试验证明,着火的引爆能与压力平方成反比,这些对氧气管道和阀门构成了极大的威胁。
二、预防措施1.设计应符合相关规定、标准规定设计应符合1981年冶金部颁发的《钢铁企业氧气管网的几点规定》,以及《氧气及相关气体安全技术规定》(GB16912-1997)、《氧气站设计规范》(GB50030-91)等法规标准的要求。
(1)碳钢管中氧气的最大流速应符合表的规定4。
(2)为防止着火,在氧气阀门后,应连接一段,其长度不得小于5倍管径,且不少于1.5m的铜基合金或不锈钢的管道。
(3)氧气管道中的弯头和分叉头应尽量减少,工作压力高于0.1MPa的氧气管道弯头,应采取冲压成阀型法兰制作。
分岔头的气流方向,应与主管气流方向成45°到60°角。
(4)在对焊凹凸法兰中,采用紫铜焊丝作O型密封圈,它是氧气法兰的可靠密封形式。
(5)氧气管道应具有良好的导电装置,接地电阻应小于10Ω,法兰间电阻应小于0.03Ω。
(6)车间内的氧气主管末端应配备通风管,以利氧气管道的吹扫和置换,在较长的氧气管道进入车间调节阀前,应设过滤器。
2.安装注意事项(1)凡与氧接触的部位要严格脱脂,脱脂后,用无油干燥空气或氮气吹净。

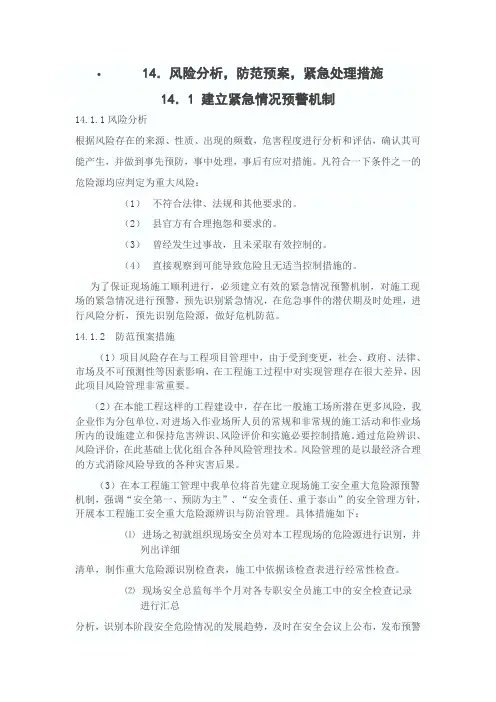

•14.风险分析,防范预案,紧急处理措施14.1 建立紧急情况预警机制14.1.1风险分析根据风险存在的来源、性质、出现的频数,危害程度进行分析和评估,确认其可能产生,并做到事先预防,事中处理,事后有应对措施。
凡符合一下条件之一的危险源均应判定为重大风险:(1)不符合法律、法规和其他要求的。
(2)县官方有合理抱怨和要求的。
(3)曾经发生过事故,且未采取有效控制的。
(4)直接观察到可能导致危险且无适当控制措施的。
为了保证现场施工顺利进行,必须建立有效的紧急情况预警机制,对施工现场的紧急情况进行预警,预先识别紧急情况,在危急事件的潜伏期及时处理,进行风险分析,预先识别危险源,做好危机防范。
14.1.2 防范预案措施(1)项目风险存在与工程项目管理中,由于受到变更,社会、政府、法律、市场及不可预测性等因素影响,在工程施工过程中对实现管理存在很大差异,因此项目风险管理非常重要。
(2)在本能工程这样的工程建设中,存在比一般施工场所潜在更多风险,我企业作为分包单位,对进场入作业场所人员的常规和非常规的施工活动和作业场所内的设施建立和保持危害辨识、风险评价和实施必要控制措施。
通过危险辨识、风险评价,在此基础上优化组合各种风险管理技术。
风险管理的是以最经济合理的方式消除风险导致的各种灾害后果。
(3)在本工程施工管理中我单位将首先建立现场施工安全重大危险源预警机制,强调“安全第一、预防为主”、“安全责任、重于泰山”的安全管理方针,开展本工程施工安全重大危险源辨识与防治管理。
具体措施如下:⑴进场之初就组织现场安全员对本工程现场的危险源进行识别,并列出详细清单,制作重大危险源识别检查表,施工中依据该检查表进行经常性检查。
⑵现场安全总监每半个月对各专职安全员施工中的安全检查记录进行汇总分析,识别本阶段安全危险情况的发展趋势,及时在安全会议上公布,发布预警信息,及时提出警示,并将有关情况在现场工人生活区张贴公示。
⑶在施工由一个阶段转入另一个阶段前(如基础施工阶段转入主体结构施工阶段,结构施工转入装饰施工等)及时将下一阶段的安全工作重点及危险源及时发布,提前预警,对工人进行教育。

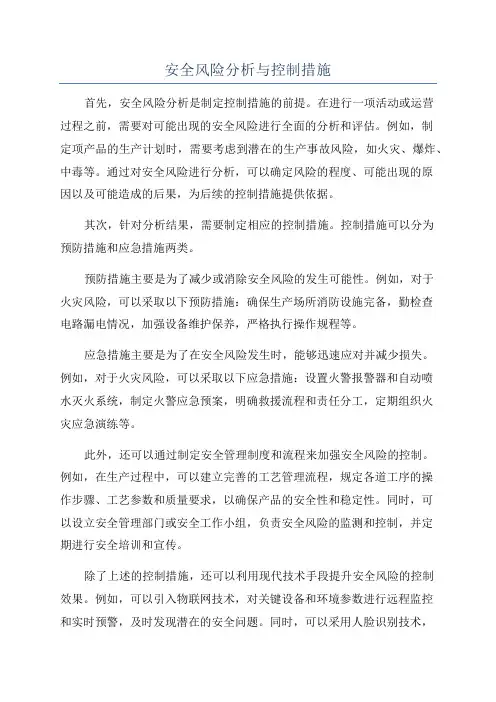

风险分析及预防措施什么是风险?风险是指可能导致不利影响、造成损失的潜在事件或行为。
风险通常包括以下几个方面:1.财务风险:可能造成经济损失的风险,例如市场波动、商品价格波动、汇率波动等。
2.经营风险:可能影响公司正常经营的各种因素,例如市场需求变化、政策变化、技术变化、竞争加剧等。
3.法律风险:可能违反相关法律法规、引发法律诉讼等的风险。
4.信用风险:可能由于对方违约、拖欠款项等原因而导致损失的风险。
5.操作风险:可能由于人为操作失误、技术故障、系统故障等原因而导致损失的风险。
如何进行风险分析?对于一家企业来说,要进行有效的风险管理,首先需要对可能面临的风险进行分析,以便制定相应的预防措施。
下面介绍一下如何进行风险分析:1.风险辨识:识别可能发生的风险事件。
可以采用头脑风暴、专家咨询、文献调研等方法辨识风险。
2.风险评估:对风险事件的可能性和影响程度进行评估。
可以采用定性和定量分析相结合的方法进行评估。
3.风险优先级排序:对不同风险事件进行优先级排序。
可以采用风险矩阵等方法进行排序。
4.制定应对策略:根据不同风险事件的优先级,制定相应的应对策略。
需要根据具体情况制定相应的预防、应对和控制计划。
如何预防风险?经过风险分析后,企业需要制定相应的预防措施,以减少风险事件的可能性和影响程度。
下面介绍几种常见的风险预防措施:1.分散风险:采取多元化经营策略,将资金、产品、市场等分散投资或开拓,以降低风险。
2.提高公司自身能力:提升企业自身的竞争力、运营效率、技术水平等能力,以增强企业抵御风险的能力。
3.制定风险管理制度:制定细化的风险管理制度,明确各级员工的职责和权利,规范企业各项经营行为,降低制度风险。
4.建立应急预案:针对各种风险事件,建立相应的应急预案,包括预知风险、避免风险、控制风险和处理风险等方面,以便在风险事件发生时能够及时有效地应对。
5.加强内部管理:完善内部管理机制,包括加强内部审计、内部控制、内部监督等,以防止员工作恶或虚报财务等。
解决方案编号:LX-FS-A63763 风险分析及预防措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑风险分析及预防措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。

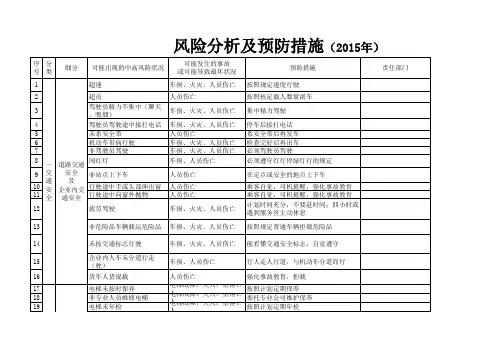

一、重大风险的确定对矩阵法不可忍受区域内风险危害或作业风险系数法风险系数值160分以上的风险危害制定和实施必要的应急准备和响应预案;对矩阵法引进风险削减措施区域内风险危害或风险系数法风险系数值在70-160之间的风险采取必要的削减措施;对矩阵法加强管理不断改进区域和风险系数法70分以下的风险危害,加强日常的监督管理,定期考核评价其动态变化,采取相应措施予以改进。

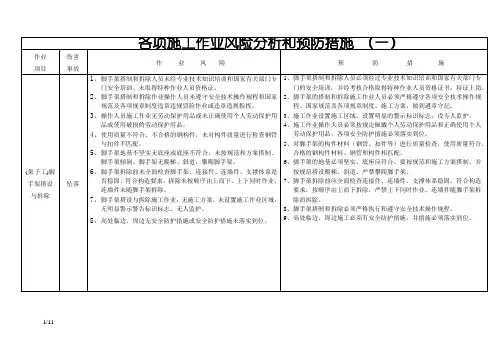

二、风险削减控制措施(一)物体打击管理措施:1、做好防物体打击的宣传教育工作。
2、工作现场作好防护措施,严禁双层作业,必要时要设专人监护。
3、施工作业人员穿戴好劳动防护用品。
4、施工过程中专人指挥,规范手势、旗语等指挥信号。
5、施工作业过程中认真执行安全操作规程。
三阶段安全风险分析与预防制度“三阶段安全风险分析与预防”,就是结合工程进展情况,按照防范措施时效的不同,以风险分析为主要内容,以预防为主要形式,分预案、预控、预警三个阶段实施。
预案阶段一、预案分为总体预案、专项预案。
1、总体预案是根据项目自身的特点,对照施工组织设计,分析施工过程中可能发生的事故隐患和可能发生的一般性安全问题,编制针对性强、可操作的安全技术防护措施。
2、专项预案是针对危险性较大的工程编制的专项方案,应包含危险源分析、安全设施布置、设备作业安全措施、临时工程施工安全、施工阶段安全控制、不利天气安全措施等内容,并附有安全验算结果。
二、预案的制定一般在项目的准备阶段完成,工程项目在总体预案及专项预案审批后方能开工。
三、预案需报驻地办审核,总监办审批。
四、特别复杂的安全专项方案或应急预案,组织专家组进行论证,专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。
按专家意见修改,经项目技术负责人签字审批后,方可实施。
五、应急救援预案是根据本工程特点、环境条件、人员素质等情况进行风险分析,对可能发生的事故,按照有关规定和要求编制的应急救援方案。
主要包括:1、生产安全事故综合应急救援预案。
2、防洪、防台、防雷暴、防暑、防寒、防火、防盗、防地质、防触电、交通管制等应急救援专项方案。
六、项目经理部定期(每年不少于两次)开展救援演练,提高应对风险和增强事故抢险的救援能力。
预控阶段一、预控阶段是施工过程中对重要的危险源进行分析与预防的过程;预控是预案的细化和实施措施,也是预警阶段指导性文件。
二、预控采用施工安全危险源辨识与防控措施月报表的审批和危险源辨识与防控会两种形式。
1、项目经理部每月____日前对下个月施工过程中可能存在的危险源进行辨识,并制定防控措施,申报《危险源辨识与防控措施月报表》,由驻地办、总监办逐级审核,建设办审批后实施。
2、项目经理和安全管理负责人按时参加由建设办主持召开的危险源辨识与防控会议,及时把三方形成的预控意见布置给专职安全员,利用“一线工人业余学校”等方式及时向一线工人宣传本月危险源防控措施。
文件编号:RHD-QB-K3087 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX风险分析及预防措施标准版本风险分析及预防措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、重大风险的确定对矩阵法不可忍受区域内风险危害或作业风险系数法风险系数值160分以上的风险危害制定和实施必要的应急准备和响应预案;对矩阵法引进风险削减措施区域内风险危害或风险系数法风险系数值在70-160之间的风险采取必要的削减措施;对矩阵法加强管理不断改进区域和风险系数法70分以下的风险危害,加强日常的监督管理,定期考核评价其动态变化,采取相应措施予以改进。
二、风险削减控制措施(一)物体打击管理措施:1、做好防物体打击的宣传教育工作。
2、工作现场作好防护措施,严禁双层作业,必要时要设专人监护。
3、施工作业人员穿戴好劳动防护用品。
4、施工过程中专人指挥,规范手势、旗语等指挥信号。
5、施工作业过程中认真执行安全操作规程。
预防措施:1、高空往地面运输物件时,应用绳捆好吊下。
吊装时,不得在构件上堆放或悬挂零星物件。
零星材料和物件必须用吊笼或钢丝绳、保险绳捆扎牢固后才能吊运和传递,不得随意抛掷材料物体、工具,防止滑脱伤人或意外事故。
2、物件必须绑扎牢固,起吊点应通过构件的重心位置,吊升时应平稳,避免振动或摆动。
3、起吊物件时,速度不应太快,不得在高空停留过久,严禁猛升猛降,以防物件脱落。
4、物件就位后临时固定前,不得松钩、解开吊装索具。
物件固定后,应检查连接牢固和稳定情况,当连接确定安全可靠,才可拆除临时固定工具和进行下步吊装。
5、风雪天、霜雾天和雨天吊装应采取必要的防滑措施,夜间作业应有充分照明。
6、起重工必须熟悉起重方案、设备性能、操作信号和安全要求,起吊前起重人员必须明确分工,交底清楚;7、起吊时要有专人指挥,指挥人员应站在能够照顾全局工作的位置,若指挥者与起重设备操作手中间有障碍物使其不能清晰辨认信号,应设专人传递指挥信号,所发信号必须准确、清楚;8起吊物件时,严禁操作人员和行人在起吊物下方,防止坠落伤人;9风力大于五级(含五级)时禁止起吊作业。
2、防磨光机打磨时的飞屑伤害人体:1)磨光机操作人员按规定穿戴防护用品和护目镜;2)磨光机打磨焊缝时,操作人员应警告飞溅方向人员避让,以防飞溅伤人;3)磨光机换砂轮片时,应先将磨光机电源关闭,以防误操作砂轮片转动伤人。
3、防材料搬运、装卸时发生机械打击:1)认真贯彻文明施工,材料堆放整齐、平稳,作业场所及时清扫,每天做到工完场地清;2)进行交叉作业时,应事先采取隔离防护措施;3)为了防止坠物伤害头部,安全规程明确规定;进入施工现场所有人员,必须带好符合安全标准、具有检验合格证的安全帽,否则不得进入施工现场;4)搭设和拆除临时设施时,必须在作业区域设置警戒区,并由专人负责警戒,严禁无关人员穿越警戒区。
拆除的材料必须堆放整齐,统-运到安全场地,严禁从高处投掷;5)上下传送物料时,特别是管材等易滑物件,绳结必须系牢,以防止物料散落伤人;6)作业员工必须严格执行本工种操作规范,严禁违章作业,以杜绝工程材料或工具伤人;(二)触电伤害管理措施:1、严格执行安全生产用电操作规程。
2、做好安全生产用电知识的宣传和普及工作。
3、严格电气施工人员的资格审查管理。
4、加强对安全防护用品、用具的监督检查。
5、配电设施和漏电保护等安全防护装置应定期检查和检验。
6、加强对电气施工人员的安全知识和安全操作规程的培训考核工作。
预防措施:1一般规定1)经医师鉴定,凡患有下列病症之一者不宜从事电气工作:严重心脏病;高血压;肺气肿;支气管喘息病;精神病及癫痫病;听不到3m以内的低声语言耳聋症;哑症;矫正视力低于0.7及高度近视1000度以上;色盲症;及其他妨碍电气工作之病症或生理缺陷。
2)具备必要的电气知识,掌握电气施工安全工作规程,熟悉与电工作业有关的登高、机械、起重、搬运、挖掘、焊接、爆破等作业的安全技术,每年参加一次电工安全技术考试,并经考核合格。
3)掌握静电的危害及防护、电气防火与灭火、保护接零及保护接地、漏电保护装置的选择及使用、防雷保护、触电急救及现场救护知识、学会触电解救和人工呼吸法。
4)间断电气工作,连续三个月以上者,必须重新学习有关规程,并经考试合格,方能恢复电气工作。
5)参加带电作业的人员,应经专门培训,并经考试合格,作业前得到交底后,方能从事工作。
6)新参加工作的电工、实习人员和临时参加电气工作的人员,必须经过安全知识教育后,方可到现场随同参加指定的工作,但不得单独工作。
2、电气施工的安全操作要求1)严禁带负荷或带故障进行停、送高压断路器。
2)在停送电时必须按照程序进行,送电时先合总开关,然后再合分路开关;停电时相反。
3)雷雨时不得进行倒闸操作和更换保险器熔丝工作,也不能进行电气外线作业。
(1)操作应设专人监护,使用绝缘工具。
(2)工作时要保证人体与大地之间、人体与其它相线、零线、导体之间的绝缘良好或保持安全距离,穿绝缘鞋、戴手套和安全帽,穿长袖衣服并束紧袖口、裤脚。
严禁使用锉刀、金属尺和带有金属物的毛刷等工具。
(3)高低压线同杆架设,在低压带电线路上工作时,应先检查与高压线的距离,采取相应的防护措施。
(4)在低压带电导线未采取绝缘措施时,工作人员不得穿越。
应有防止相间短路和单相接地的措施。
带电部分只允许在操作者的一侧。
(5)操作前要分清零线、火线,选好工作位置。
搭接导线时,应先接零线后接火线,断开时相反。
不准带负荷接线或断线。
4)登杆作业前应注意的事项(1)登杆前,首先检查杆根部是否牢固、坚实;(2)登杆前,检查攀登工具如脚扣、安全带是否完整牢靠;(3)杆上工作时必须系安全带,并系在电杆的可靠部位,严禁系在顶端易滑脱的部位和横担上;(4)现场操作应戴安全帽,上下传递工具、材料用绳提,不得乱扔,杆下防止行人逗留;(5)拆除架空线时,应用线绳慢慢放下,不得用钳、剪刀直接剪断线,而且应有防倒杆的措施;(6)测量绝缘电阻时应注意:a、被测设备或线路必须停电;b、选择适当型号的摇表,一般电压在500伏以下的电气设备选用500伏摇表,1000伏以上的应分别选用1000伏以上的摇表;c、雷雨天不得测量线路电阻,测量线路或电缆时必须先放电;d、禁止测量时工作人员在被测设备上工作;e、工作人员位置及摇表要选择适当,防止触电。
测量应由两人进行。
(7)测量接地电阻时,应注意:a、必须停电后再进行测量;b、测量时一切人员不得接触被测或辅助接地板;c、连续电路应采取不小于2.5平方毫米绝缘良好的导线;d、正在降雨或雨后不得测量接地电阻。
(8)测量低压回路时,要把被测量的带电部分加以绝缘保护隔离,以免引起短路,同时注意不得触及其它带电部分。
3、使用电气设备的安全要点1)非电工人员不得随意乱动或私自修理车间或现场的电气设备。
2)电气设备不得带故障运行。
任何电气设备在未验明无电之前,一律认为有电,不要盲目触及。
对挂有的“禁止合闸”、“有人操作”等标牌,非有关人员不得移动。
3)电气设备必须有保护性接地、接零装置,并经常对其进行检查,保护连接的牢固。
4)需要移动某些非固定安装的电气设备,如照明灯、电焊机灯时,必须先切断电源再移动。
移动中,要防止导线被拉断。
5)工人经常接触和使用的配电箱、配电板、闸刀开关、按纽开关、插座、插销以及导线等,必须保持安全完好,不得有破损。
)6工作台上使用的照明灯,电压一般不得超过36V。
4、作业中预防触电的主要措施1)施工现场用电必须由专业电工来从事作业,未经电气作业专业培训的人员不得随便接电线、动用电气设备。
2)使用手持电动机械和其他电动机械时,要由电工接好电源,安装上漏电保护器。
操作者必须穿戴好绝缘鞋、绝缘手套后再进行作业。
3)电气线路或机具有故障时,要找电工修理,作业者不行自行修理。
4)作业完毕要把电闸拉下,锁好电闸箱。
电闸箱内不许放置任何物件、工具。
5)在搬扛较长的金属物体如钢筋、钢管等材料时,不要碰触到电线,特别是高压输电线路。
6)手持电动工具是劳动中经常碰到的用电器具,其触电事故发生率也较高,国家标准规定分为三类。
Ⅰ类工具额定电压为220V及以下,内部只有一般绝缘,使用时必须加装接零(地)保护和漏电保护器或安全隔离变压器。
Ⅱ类工具额定电压也在220V及以下,虽然内部有加强绝缘或双层绝缘,但使用时也应采用Ⅰ类工具所采取的措施,并且其标牌上带有“回”字标记。
Ⅲ类工具采用安全电压供电,其额定电压最高不超过42V。
7)在雷雨天不要走近高压电杆、铁塔、避雷针,远离至少20米以外。
当遇到高压电线断落时,周围20米内禁止人员入内。
如果已在20米以内,要单足或并足跳离危险区,防止跨步电压造成触电事故。
(三)高处坠落管理措施:1、施工前做好安全防范措施,并落实实施。
2、从事高处作业人员要定期进行体检,条件合格方可上岗。
3、作业前认真作好防护用品、用具的检查工作。
4、加强对施工作业现场安全防护措施的监督检查。
5、作业过程中要严格执行高空作业安全预防措施。
预防措施:1、从事高处作业人员要定期体检,经医生诊断,凡患高血压、心脏病以及其它不适合高处作业者,不得从事高处作业。
2、高处作业时衣着要灵便,禁止穿高跟鞋、易滑和带钉的鞋。
3、高处作业前不准喝酒,作业时不准互相挑逗、玩闹、聊天和开玩笑,不准撤手传递工具、材料和其它物品。
4、遇有恶劣气候(如风力在6级以上、大雾、雨雪)影响施工安全时,禁止作业。
5、没有安全防护措施,禁止在未固定的构架上行走或作业。
6、高处作业人员上下应走专用通道,不得攀登脚手架或乘坐龙门架吊栏上下。
7、在无可靠安全措施的情况下,进行高处作业,必须系合格的安全带,且应高挂低用。
8、高处作业所用的工具、材料不允许上下投掷,应用绳索吊运。
工具应放入工具袋里,大型工具应放在稳妥的地方,防止掉下伤人。
9、高处堆积物品、材料和设备不准超过负荷。
10、遇有交叉作业处所,要有隔离安全技术措施。
11、脚手架施工时,应在建筑物四周直挂适当宽度的安全网。
12、在临近地区设有排放有毒、有害气体及粉尘超出允许浓度的烟囱、设备等场合,不应进行高处作业。
如在允许范围内,也应采取有效的防护措施。
13、脚手架的安全规定1)脚手架必须按正确尺寸、正确的强度和稳定性竖立;必须处在对所要进行的所有辅助性工作的位置;不对其它工作构成妨碍或障碍。
2)所有脚手架必须按照确认的标准和法规进行安装。
安装必须由称职的人员进行。
搭建中必须使用特别规定的材料和设备,这些材料和设备必须符合要求。
3)脚手架必须设有逃生路线或通向安全紧急设备的通路。
