煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
名称:煤炭工业出版社《煤炭工程预算定额煤炭概算定额2007煤炭基价
作者:中国煤炭建设协会
出版社:煤炭工业出版社2008年3月
册数:全套十种共13册
定价:1080.00元
优惠价:780.元
煤炭软件定价3980元。
煤炭工程预算软件一套优惠价3680元
煤炭定额(2007)全十三册
一《煤炭建设井巷工程概算定额》(2007基价)上下册定价:180.00元
二、《煤炭建设井巷工程消耗定额(2007基价)》定价:120.00元
三、《煤炭建设井巷工程辅助基础定额(2007基价)》定价:50.00元
煤炭定额(2007)全十三册
四、《煤炭建设井巷工程辅助费综合定额(2007基价)》定价:100.00元
五、《煤炭建设地面建筑工程消耗定额(2007基价)》上下册定价:170.00元
六、《煤炭建设机电安装工程消耗定额(2007基价)》上下册定价:170.00元
煤炭定额(2007)全十三册
七、《煤炭建设工程施工机械台班费月定额(2007基价)》定价:60.00j
八《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元
九、《煤炭建设工程费用定额及造价管理有关规定》定价:40.00元
煤炭定额(2007)全十三册
十、《煤炭建设工程量清单项目及计算规则》定价:60.00
元全国大中型400多个城市可以货到付款!您收到时请将货款直接给送货人员,让您买的放心。

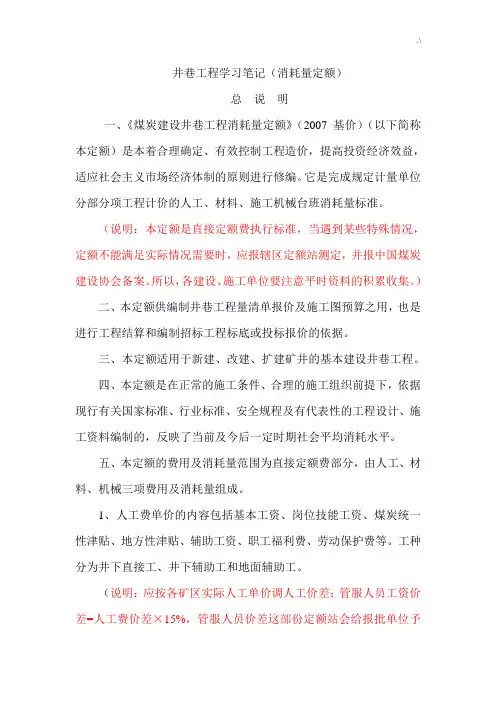

井巷工程学习笔记(消耗量定额)总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
(说明:本定额是直接定额费执行标准,当遇到某些特殊情况,定额不能满足实际情况需要时,应报辖区定额站测定,并报中国煤炭建设协会备案。
所以,各建设、施工单位要注意平时资料的积累收集。
)二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
(说明:应按各矿区实际人工单价调人工价差;管服人员工资价差=人工费价差×15%,管服人员价差这部份定额站会给报批单位予以批复的。
)2、材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
(说明:材料费是按北京地区2005年材料预算价格编制的,现在的材料价格发生很大变化,应予调差。
)3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
煤炭建设定额说明中系数调整精编(07基价)一、煤炭建设井巷工程消耗量定额说明中系数调整精编1、井下温度高于26°c时,井下用工以1.11系数调整。
2、高瓦斯管理的矿井,其人工、机械消耗量按1.1系数调整。
3、定额是按海拔标高<2000m制定的,如超过时,人工、机械按下表调整: 海拔高度(m)<2500<3000<3500<4000人工调整系数1.061.151.231.32施工机械调整系数1.201.304、定额掘进均按光面爆破编制的,当砌碹或支护的巷道和硐室采用普通爆破施工时,掘进定额以0.83系数调整。
5、如在煤层巷道中夹石厚度>250mm,或在岩层巷道中夹煤厚度>400mm时(如有数层夹石或夹煤,厚度按总厚计算),均为半煤岩巷道。
半煤岩巷道套用定额时,按巷道内煤层与岩层的体积分别选用相应条件的煤或岩石掘进定额,人工、机械分别以1.1系数调整。
6、定额中未出现钢筋混凝土定额。
使用时可套用相应的混凝土砌碹定额,人工消耗量分别按单层筋以1.11系数调整,双层筋以1.18系数调整。
钢筋另按其设计重量选用钢筋制作绑扎定额。
7、架设树脂锚杆时,定额人工、机械台班消耗量均以1.1系数调整;架设水泥药卷锚杆时,定额人工、机械台班消耗量均以 1.2系数调整;当锚杆架设增加钢带时,定额人工以1.05系数调整。
8、在煤(岩)与瓦斯(二氧化碳)突出矿井的煤巷施工时,采用人工装岩(煤),掘进定额扣除耙斗装岩机台班用量,人工以1.23系数调整。
9、立井井筒章节中砌壁部分是以无梁窝或不预留梁窝制定的,需预留梁窝时,其砌壁劳动力消耗量以1.1系数调整。
10、暗立井井筒未单独出现定额,使用时套用相应的立井井筒定额,其劳动力消耗量掘进以1.2系数调整,砌壁以1.1系数调整。
11、当斜井井筒的倾角>45°时,掘进及支护定额按<45°定额套用,其劳动力以1.12系数调整。
最新煤炭建设工程定额(2007基价)一、《煤炭建设井巷工程概算定额》(2007基价)上册第一章立井井筒第三章平硐及平巷下册.第四章斜巷第六章铺轨第八章其他第二章斜井井筒第五章硐室第七章注浆第九章平巷及斜巷机械化掘进附录工、料、机及半成品预算价格取定表二、《煤炭建设井巷工程消耗定额(2007基价)》第一章立井井筒第二章斜井井筒第三章斜巷第四章平硐及平巷第五章硐室第六章铺轨第七章注浆第八章其他第九章平巷及斜巷机械化掘进第十章成品及半成品制作附录1工程量计算规则附录2材料及半成品损耗率附录3工、料、机及半成品预算价格取定表附录4石料品种、质量要求和用途参考表附录5岩石分类表三、《煤炭建设井巷工程辅助基础定额(2007基价)》第一章辅助工人配备第二章施工周转材料第三章施工设备第一节施工设备、设施单台(单位)月费用第二节动力消耗四、《煤炭建设井巷工程辅助费综合定额(2007基价)》立井开拓·第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨) 斜井开拓第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)平硐开拓第一期硐身第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)附录井巷工程各辅助系统费用比例五、《煤炭建设地面建筑工程消耗定额(2007基价)》上册实体工程第一章土、石方工程第二章地基处理工程第三章砌筑及轻型材料围护工程第四章混凝土及钢筋混凝土工程第五章金属结构制作工程第六章门窗及木结构工程第七章构件运输及安装工程第八章楼地面工程第九章屋面及防水工程下册实体工程第十章防腐、保温隔热及耐磨层工程第十一章装饰工程第十二章地面窄轨铁路、场区道路工程施:工技术措施工程第十三章支护及排水降水工程第十四章脚手架工程第十五章模板工程第十六章建筑工程垂直运输定额第十七章建筑物超高增加人工、机械定额附录六、《煤炭建设机电安装工程消耗定额(2007基价)》上册第一章凿井设备、设施安装第二章采掘设备、设施安装第三章矿井提升设备、设施安装第四章立井井简装备工程第五章矿山金属井架安装第六章矿井通风设备、设施安装第七章煤矿压风设备、设施安装第八章矿井工业泵安装第九章井下工业管道安装第十章煤矿起重输送设备、设施和起重器具安装第十一章输煤架空索道安装第十二章井口(底)、贮煤场、矸石山及机修设备安装第十三章选(洗)煤设备、设施安装第十四章洗煤工艺管道安装下册第十五章煤矿变配电、控制设备及信号通讯、储电装置安装第十六章电动机安装、检查接线、干燥及电机车组装与滑触线网架设第十七章煤矿电缆(线)敷设及工广照明器具安装第十八章避雷装置安装及电气(器)调整试验第十九章架空输电线路工程第二十章自控仪表及安全检测装置第二十一章运、搬、防腐、注油、灌第二十二章煤炭工业非标准设备(件加工产品计价定额第二十三章煤炭机电安装工程辅助费用定定额附录七、《煤炭建设工程施工机械台班费月定额(2007基价)》说明一、井巷工程机械二、特殊凿井工程机械三、土石方及筑路机械总说明第一章冻结工程第第三章地面预注浆工程定额附录章钻井工煤炭建特特殊凿井工程综合定额总说明第一章立井冻结定额第第三章地面预注浆工程综合定额附录章钻井工九、《煤炭建设工程费用定额及造价管理有关规定》煤炭建设工程费用定额煤炭工程建设其他费用规定煤炭建设凿井措施工程费概算指标风、水、电预算价格计算办法煤炭建设工程造价编制与管理办法煤炭建设项目单位工程统一名称表十、《煤炭建设工程量清单项目及计算规则》1、总则2、工程量清单编制3、工程量清单计价4、工程量清单及其计价格式5、分部分项工程量清单项目及计算规贝矿山工程工程量清单项目及计算规贝煤炭地面建筑工程工程量清单项目万计算规则。
井巷工程学习笔记(辅助费综合定额)说明第一条《煤炭建设井巷工程辅助费综合定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法为依据制定的每10m井筒、巷道和每100m3硐室的费用定额。
(说明:定额单位:井筒及巷道10m、硐室100m3、尾工期铺轨100m。
)第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平筒硐身)、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水,淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平筒硐身及硐室)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水,停电。
五、发生上述二,三,四种情况不能继续掘进,支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中F——辅助费补偿费:D——停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T——停工天数;K——下表所列进度折算系数:(关于补偿费计算问题说明:定额说明规定施工过程中处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶;工作面预注浆、探放沼气、探放水;3小时以上停水、停电三种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费。

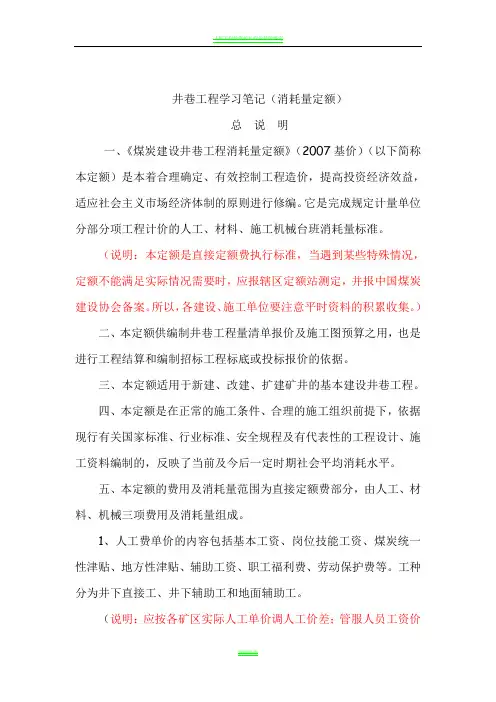

井巷工程学习笔记(消耗量定额)总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
(说明:本定额是直接定额费执行标准,当遇到某些特殊情况,定额不能满足实际情况需要时,应报辖区定额站测定,并报中国煤炭建设协会备案。
所以,各建设、施工单位要注意平时资料的积累收集。
)二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
(说明:应按各矿区实际人工单价调人工价差;管服人员工资价差=人工费价差×15%,管服人员价差这部份定额站会给报批单位予以批复的。
)2、材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
(说明:材料费是按北京地区2005年材料预算价格编制的,现在的材料价格发生很大变化,应予调差。
)3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
《煤炭建设工程定额(2007基价)》煤炭建设工程定额(2007基价)详细目录一、《煤炭建设井巷工程概算定额》 (2007基价)上下册定价:180.00元二、《煤炭建设井巷工程消耗定额 (2007基价)》定价:120.00元三、《煤炭建设井巷工程辅助基础定额 (2007基价)》定价:50.00元四、《煤炭建设井巷工程辅助费综合定额(2007基价)》定价:100.00元五、《煤炭建设地面建筑工程消耗定额 (2007基价)》上下册定价:170.00元六、《煤炭建设机电安装工程消耗定额 (2007基价)》上下册定价:170.00元七、《煤炭建设工程施工机械台班费月定额(2007基价)》定价:60.00j八、《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元九、《煤炭建设工程费用定额及造价管理有关规定》定价:40.00元十、《煤炭建设工程量清单项目及计算规则》定价:60.00元出版社:煤炭工业出版社 2008年1月出版定价:1080.00元优惠价:680元(全套十种共13本)《煤炭建设工程定额(2007基价)》由煤炭工业出版社出版,授权我网站在网上销售,定价:1080元,多购有优详细目录详细目录一《煤炭建设井巷工程概算定额》上册第一章立井井筒第三章平硐及平巷下册.第四章斜巷第六章铺轨第八章其他第二章斜井井筒第五章硐室第七章注浆第九章平巷及斜巷机械化掘进附录工、料、机及半成品预算价格取定表二、《煤炭建设井巷工程消耗定额第一章立井井筒第二章斜井井筒第三章斜巷第四章平硐及平巷第五章硐室第六章铺轨第七章注浆第八章其他第九章平巷及斜巷机械化掘进第十章成品及半成品制作附录1工程量计算规则附录2材料及半成品损耗率附录3工、料、机及半成品预算价格取定表附录4石料品种、质量要求和用途参考表附录5岩石分类表三、《煤炭建设井巷工程辅助基础定额第一章辅助工人配备第二章施工周转材料第三章施工设备第一节施工设备、设施单台(单位)月费用第二节动力消耗四、《煤炭建设井巷工程辅助费综合立井开拓·第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)斜井开拓第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)平硐开拓第一期硐身第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)附录井巷工程各辅助系统费用比例五、《煤炭建设地面建筑工程消耗定上册实体工程第一章土、石方工程第二章地基处理工程第三章砌筑及轻型材料围护工程第四章混凝土及钢筋混凝土工程第五章金属结构制作工程第六章门窗及木结构工程第七章构件运输及安装工程第八章楼地面工程第九章屋面及防水工程下’册实体工程第十章防腐、保温隔热及耐磨层工程第十一章装饰工程第十二章地面窄轨铁路、场区道路工程施:工技术措施工程第十三章支护及排水降水工程第十四章脚手架工程第十五章模板工程第十六章建筑工程垂直运输定额第十七章建筑物超高增加人工、机械定额附录六、《煤炭建设机电安装工程消耗定额上册第一章凿井设备、设施安装第二章采掘设备、设施安装第三章矿井提升设备、设施安装第四章立井井简装备工程第五章矿山金属井架安装第六章矿井通风设备、设施安装第七章煤矿压风设备、设施安装第八章矿井工业泵安装第九章井下工业管道安装第十章煤矿起重输送设备、设施和起重器具安装第十一章输煤架空索道安装第十二章井口(底)、贮煤场、矸石山及机修设备安装第十三章选(洗)煤设备、设施安装第十四章洗煤工艺管道安装下册第十五章煤矿变配电、控制设备及信号通讯、储电装置安装第十六章电动机安装、检查接线、干燥及电机车组装与滑触线网架设第十七章煤矿电缆(线)敷设及工广照明器具安装第十八章避雷装置安装及电气(器)调整试验第十九章架空输电线路工程第二十章自控仪表及安全检测装置第二十一章运、搬、防腐、注油、灌第二十二章煤炭工业非标准设备(件加工产品计价定额第二十三章煤炭机电安装工程辅助费用定定额附录七、《煤炭建设工程施工机械台班费月说明一、井巷工程机械二、特殊凿井工程机械三、土石方及筑路机械总说明第一章冻结工程第第三章地面预注浆工程定额附录章钻井工煤炭建特特殊凿井工程综合定额总说明第一章立井冻结定额第第三章地面预注浆工程综合定额附录章钻井工九、《煤炭建设工程费用定额及造价管煤炭建设工程费用定额煤炭工程建设其他费用规定煤炭建设凿井措施工程费概算指标风、水、电预算价格计算办法煤炭建设工程造价编制与管理办法煤炭建设项目单位工程统一名称表十、《煤炭建设工程量清单项目及计算1、总则2、工程量清单编制3、工程量清单计价4、工程量清单及其计价格式5、分部分项工程量清单项目及计算规贝矿山工程工程量清单项目及计算规贝煤炭地面建筑工程工程量清单项目万计算规则。
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用;也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1.人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2.材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3.机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量,施工中使用的机械型号与定额不同时不允许调整。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,可按新颁发的《煤炭建设工程施工机械台班费用定额》中的数量计算。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进与砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
井巷工程学习笔记(辅助费综合定额)说明第一条《煤炭建设井巷工程辅助费综合定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法为依据制定的每10m井筒、巷道和每100m3硐室的费用定额。
(说明:定额单位:井筒及巷道10m、硐室100m3、尾工期铺轨100m。
)第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平筒硐身)、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水,淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平筒硐身及硐室)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水,停电。
五、发生上述二,三,四种情况不能继续掘进,支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中F——辅助费补偿费:D——停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T——停工天数;K——下表所列进度折算系数:(关于补偿费计算问题说明:定额说明规定施工过程中处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶;工作面预注浆、探放沼气、探放水;3小时以上停水、停电三种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费。
煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用;也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1.人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2.材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3.机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量,施工中使用的机械型号与定额不同时不允许调整。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,可按新颁发的《煤炭建设工程施工机械台班费用定额》中的数量计算。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进与砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
煤炭建设井巷工程辅助费综合定额2007基价总说明第一条《煤炭建设井巷工程辅助费综合定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法为依据制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆.、探放瓦斯、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四项情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:式中F——辅助费补偿费;D——停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T——停工天数;K——下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期——井筒期。
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
井巷工程学习笔记(消耗量定额)总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)就是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它就是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
(说明:本定额就是直接定额费执行标准,当遇到某些特殊情况,定额不能满足实际情况需要时,应报辖区定额站测定,并报中国煤炭建设协会备案。
所以,各建设、施工单位要注意平时资料的积累收集。
)二、本定额供编制井巷工程量清单报价及施工图预算之用,也就是进行工程结算与编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额就是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工与地面辅助工。
(说明:应按各矿区实际人工单价调人工价差;管服人员工资价差=人工费价差×15%,管服人员价差这部份定额站会给报批单位予以批复的。
)2、材料费就是按北京地区材料预算价格计算的,材料品种不足部分就是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料与周转使用摊销材料。
对于其她价值不大的零星材料,定额以“其她材料费”出现百分率与费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输与施工操作损耗。
(说明:材料费就是按北京地区2005年材料预算价格编制的,现在的材料价格发生很大变化,应予调差。
)3、机械使用费就是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
煤炭建设井巷工程辅助费基础定额Revised by Chen Zhen in 2021煤炭建设井巷工程辅助费基础定额(2007)总说明第一条《煤炭建设井巷工程辅助费基础定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭协会关于对煤炭各类定额进行修编的安排进行编制的,力求实事求是地科学地反映当前和今后一个时期煤炭施工技术状况、劳动效率和管理水平,适应社会主义市场经济需要。
第二条当《煤炭建设井巷工程辅助费综合定额》(2007基价)不能满足需要时,本定额可作为编制补充定额或补充预算、工程结算的依据,也可作为编制招标标底、投标报价的参考。
第三条本定额的工作内容、施工期划分、各辅助系统包括的费用范围、费用项目划分、硐室分类等等,与《煤炭建设井巷工程辅助费综合定额》(2007基价)完全一致。
第四条一个矿井或一个施工区内由多个施工单位承包的井巷工程,各施工单位可按各自发生的辅助系统费用分别编制辅助费预算,但施工总承包和建设单位应监督协调,使全部井巷工程辅助费造价控制在批准的辅助费总造价之内。
第五条涌水量的确定及排水电耗调整:一、井筒施工期涌水量及巷道施工期主排水量按《煤炭建设井巷工程辅助费综合定额》(2007基价)说明第二十七条确定的办法执行。
二、编制补充预算中,巷道施工期区域排水、其他工作面排水无法确定时,可先按下列办法取定,结算时按实测涌水量调整:1.下山采区区域预算涌水量按下式计算:Q下=(∑Q主—∑Q水—Q斜—Q清)÷n×式中Q下—下山采区区域预算涌水量,m3/h;∑Q主—各施工区主排水涌水量之和,m3/h;∑Q水—各井底水窝涌水量之和,m3/h;Q斜—水仓斜巷涌水量,m3/h;Q清—清理斜巷涌水量,m3/h;n —设计矿井采区个数。
2.总回风巷(反坡区域排水)预算涌水量按10m3/h计算。
3.斜巷下行施工工作面及平巷反坡施工工作面预算涌水量按5m3/h计算。
