路基土石方冬季施工作业指导书

  • 格式:doc
  • 大小:20.00 KB
  • 文档页数:2

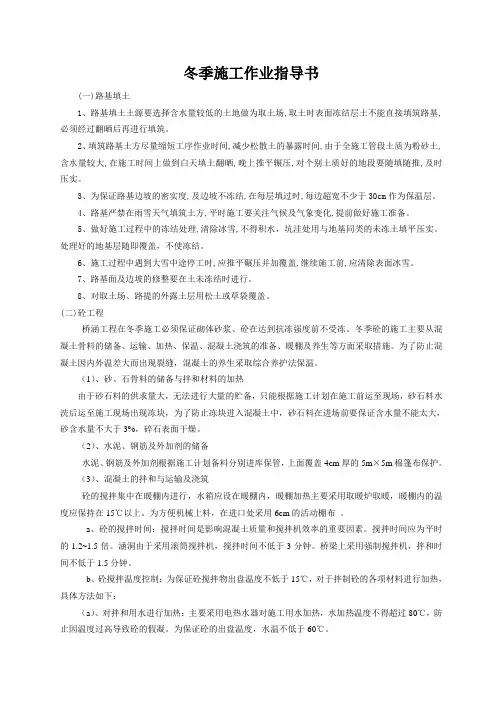

路基土石方冬季施工作业指导书
路基土石方工程,在安排施工组织计划时必须充分考虑,统筹安排,在冬季施工时,必须遵守本指导书,确保冬季施工的安全。

一、按冬季施工的前提:昼夜平均气温在0。

C以下且连续15
天。

二、地基处理:冬季施工的路堤地基应在冻结前处理,处理方
法如下:
1、挖台阶应自上而下进行,随开挖、随填筑,以保持台阶
梯坎稳定;
2、土质地基均应碾压后作成不小于2%的排水坡;
3、当地基表层为松土,其厚度大于0.3米时,应将松土翻
挖、分层回填压实,或采取其他加固措施,压实密度与
路堤相应部位的要求相同;
4、当表层为水田、池塘和软弱土层时,应采取排水疏干、
换土、抛填片石、铺砂垫层及其他加固措施。

5、当地基有地下水出露时,应将其出露位置、出水量和处
理情况做详细记录,经检验符合设计要求后才可填筑路
堤;
6、地面横坡陡于1:2.5的路基和松软土层或池塘地基以及
施工技术复杂的地基,均应在路堤填筑期间对路堤和地
基进行观测。

发现有显著位移或异常变形时,应即暂停
施工,查明原因,采取适当的处理措施。

7、清除冰雪、疏干积水,坑洼处用与地基同类的未冻土填
平压实,处理好的地基应随即覆盖不使冻结。

三、冬季施工的填料:宜选用级配良好的渗水土做填料;当需
要使用非渗水土时,其含水量宜低于塑限。

季节性冻土地区不得使用冻土填筑路堤。

四、冬季施工应采取以下防冻措施:
1、施工地段的积雪,施工前必须清除。

2、填筑路堤应随挖、随运、随填、随压实,已铺土层未压
实前,不得中断施工。

应保证挖、运、填、压的周转时
间小于土的冻结时间。

3、对取土场、路堑和路堤的外露土层应用松土或草袋覆
盖。

4、分层填筑铺土厚度应减薄20%~25%。

5、施工中遇大雪或其他原因中途停工时,应整平填层及边
坡并加覆盖;继续施工前,应清除表面冰雪。

五、路基面及边坡的修整工作宜在解冻后进行。
