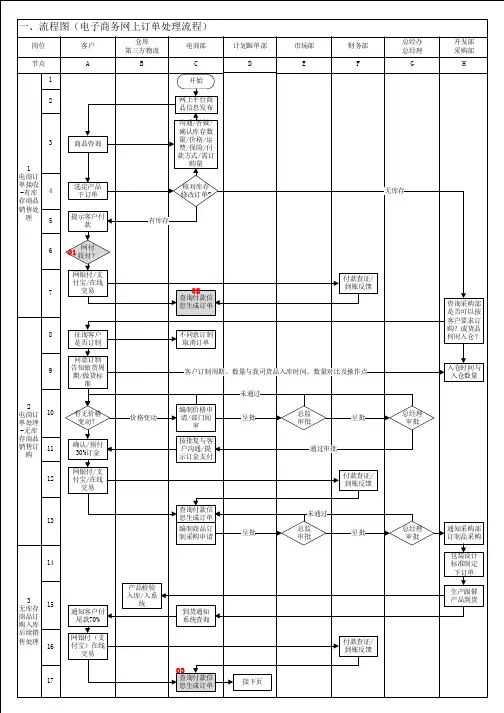

订单处理流程1
- 格式:docx
- 大小:50.88 KB
- 文档页数:7
作业流程 执行部门 执行人 表单 执行内容
销售部
客户管理部 销售员
跟单员 客户原始订
单 当客户向公司下达订单时,
客户管理部负责接收客户
原始订单
客户管理部 跟单员 订单信息与
交货确认表 客户管理部跟单员每日将
所有订单汇总登记在《订单
信息与交货确认表》上
PMC部、客户 管理部、采购 部、生产部、
技术中心 计划员、物控
员、车间主
管、采购员、
跟单员、工程
师 订单信息与
交货确认表 每日生产协调会上对订单 进行评审,确认无误后在
《订单信息与交货确认表》
上进行记录,最后由客户管
理部汇总。
客户管理
部 跟单员 产品订货单 客户管理部将评审无误的
订单与客户书面进行确认,
要求客户签字回传。
客户管理部 跟单员 产品订货单 客户管理部将客户确认的
产品订货单下达给PMC部
PMC部 计划员 生产计划单 PMC部根据产品订货单制订
生产计划,下达给生产部
门,同时跟进生产进度
生产部 作业员 生产计划单 各车间按照PMC部安排的
生产计划进行生产,确保进
度符合计划安排
生产部
品管部 全检员、巡检
员、试验员 关键工序检
验记录、过程
巡检记录表、
成品检验报 生产过程中,由车间全检员
对关键工序进行全检,品管
部巡检员对生产过程进行 巡查抽检,试验员对成品进
告 行性能抽查试验
生产部、PMC
部仓库 作业员、仓管
员 入库单 经检验合格的成品,由车间
送入成品仓库进行管理
客户管理部
财务部 跟单员
会计 银行转帐记
录 跟单员跟进客户付款,客户
付款后,财务会计确认收到
款项后通知跟单员
PMC部 跟单员
客户付款完毕,跟单员填写
客户管理部 仓管员 出货单 《出货单》,交PMC文员审
货运公司 发货员
核后交仓库安排发货
客户管理部 跟单员 订单达成率
统计表 客户管理部提报客户订单
达成率,进行总结分析。
1.0目的:规范订单处理行为,确保客户订单得到有效处理,完善营销管理,提高业务效率,
促进业务与服务的改善。
2.1. 围:公司所有订单运作全过程。
2.2. 义:无
2.3. 责:
2.4. 营销中心
2.4.1. 销售部负责订单实现(订货作业)全过程总体跟进。
2.4.2. 客户管理部负责接收订单、与客户就订单事务进行具体沟通,参与订单评审,订单货
款回收跟进、出货单开立,对客户反馈信息的记录、跟踪处理。
2.5. 技术中心负责产品技术性可行性评估。
2.6. PMC部:负责组织订单评审,回复交期至客户管理部、安排生产,对产品的准时入库 的跟踪负责。
2.7. 品管部负责产品品质检测和测试能力的评审。
2.8. 行政部负责货物出厂时把关、查核。
2.9. 财务部负责对价格、付款状况等的确认,《出货单》的核算、统计、监督。 2.10. 稽核中心负责对流程实施全过程的检查监督。
5.1. 业流程
5.2. 订单评审
5.2.1. 客户通过销售人员、来访公司、传真、展会、网络等了解公司产品后,以书面、电话
或邮件形式订购产品;
5.2.2. 当客户传达订货信息时,客户管理部将客户原始订单内容进行汇总登记在《订单信息
与交货确认表》上;
5.2.3. 每日生产协调及订单评审会上,由PMC部组织对订单交期、内容进行评审,评审工作
需在1个工作日内完成;
5.2.4. 对于客户特殊要求的技术可行性评审归口为技术中心负责执行,交期评审归口为PMC 部负责执行;
5.2.5. 如客户急单或插单时,客户管理部应即时与PMC部进行沟通,PMC部评估急单或插单
内容,将结果回复给客户管理部与客户进行确认;
5.2.6. 所有评审工作结束后,由PMC部统一在《订单信息与交货确认表》上进行登记,将《订 单信息与交货确认表》回复给客户管理部,客户管理部根据评审的结果以书面传真的形 式与客户进行沟通,跟进客户确认结果回传,如客户不接受或公司内部评审未通过,则 由客户管理部将信息回馈给PMC部再次评审,直到双方均能接受评审结果为止;
5.2.7. 客户确认签字并回传订单后,由客户管理部将确认过的《产品订货单》于每天上午9:
00前和每天下午16: 30时前送达PMC部,急单或临时插单应于确认后1小时内下达至 PMC 部;
5.2.8. 所有订单必须经过客户确认签字后方可生效。
5.2.9. 对于新产品尚未试制前,客户管理部不可接收客户订单,如有客户特别要求时,必须
经过总经理批准,客户管理部可通知客户待产品通过小批后再排产;
5.2.10. 订单评审须参加的部门参照《生产协调会管理制度》。
5.3. 安排生产计划 5.3.1. PMC部计划员接到客户管理部下达的《产品订货单》后,如属OEM产品,PMC经理将《产
品订货单》交给物控员直接制作《物料需求计划》下达给采购部进行采购;
5.3.2. PMC部计划员则根据原材料及OEM产品采购进度,在1个工作日内下达《生产计划表》
给生产部生产;
5.3.3. 物控员或计划员依实际需要制作的《物料需求计划》或《生产计划表》必须经PMC经 理审核后方可下达给生产部,下达生产计划的时间为次日早上7: 50时以前。
5.4. 产品实现
5.4.1. 仓库、生产部依据《生产计划》进行领、发料;
5.4.2. 生产部根据PMC部下达的《生产计划》合理安排生产。
5.5. 检验及测试
5.5.1. 生产部生产过程中,安排全检员对关键工序进行全检,检验完成后须填写《关键工序 检验记录表》,品管部安排巡检员对车间生产过程进行巡检,同时应对全检员的检验过 程进行监督抽查,同时填写《巡检记录表》;
5.5.2. 品管部检测中心依据生产部提供的《生产日报表》对产成品性能进行检验、测试。
5.6. 入库
5.6.1. 品管部对产成品检验、测试合格后,在《生产日报表》上签字确认后交生产部;生产 部将合格的成品填写《入库单》,连同成品一起送PMC部成品仓库;
5.6.2. 成品仓库管理员与生产部送货员一起对成品进行对点,无误后在《入库单》上签收并 据此制作《每日成品入库统计表》交PMC部计划员;
5.6.3. 计划员将《每日成品入库统计表》交PMC经理签字确认后,留存一份备查,同时传递 一份至客户管理部。
5.7. 货款回收
5.7.1. 客户管理部接到成品入库信息后,就货款支付事宜与客户进行沟通,追踪客户付款, 同时该区域业务人员应配合客户管理部对客户付款事宜进行跟进;货款不能按要求回收
时,客户所在区域业务人员与客户管理部跟单员需承担相同责任。
5.7.2. 财务部确认客户付款后,将付款信息通知给客户管理部和PMC部。 5.8. 出货
5.8.1. 客户管理部跟单员至少在出货前1个工作日填写《出货单》,交PMC部文员审核后,通
知成品仓出货,PMC部文员将无误的《出货单》留存一份;
5.8.2. 客户管理部跟单员下发了《出货单》后,因客户或公司内部原因需取消或更改出货日期
的,跟单员应与PMC部对交期重新确定,同时将已下发的《出货单》回收,并通知相关
部门知悉。再次重新确定出货时间后,才下发重新制作的《出货单》;
5.8.3. PMC部成品仓出货组在接到《出货单》后,联系好运输公司;
5.8.4. PMC部应与承运商签订承运合同以明确运输及违约责任,维护公司和客户的利益;
5.8.5. 出货时,装货员和成品仓管员需对《送货单》上的附件内容与实际货品进行仔细核对无
误并在《送货单》上签名,对《送货单》上有注明的特殊要求必须进行查证,确认无误
后方可装车;
5.8.6. 出货完成后,成品仓管员依《送货单》上的成品出货数量制作成品出库帐和《每日出货
统计表》,交PMC部经理签核后,每日上午9: 00前提交前一天的《每日出货统计表》
给财务部及客户管理部;
5.8.7. 出货时《出货单》必须经PMC部文员或副总经理级以上人员核准后,保安在出货货物进
行查验无误后方可予以放行;
5.8.8. 货物出厂后,客户管理部通知客户收货,同时通知该区域销售经理跟进收货情况。
5.8.9. 如客户原因造成货款不能及时支付时,客户管理部应在与客户沟通后将信息呈报总经
理,总经理批准先发货后收款时客户管理部方可安排发货。但必须将总经理批准的《出
货单》同时传递给财务部和PMC部。
5.9. 订单结案:客户管理部每周一制作上周的《订单达成率统计表》,并分析未达成原因,
于周一 10: 00之前提报总经理及稽核中心。
5.10. 单变更处理
5.10.1. 单开始生产后,客户在出货前因故更改型号、规格、配置,客户管理部跟单员必须在 2小时内开出《订单变更通知单》将订单变更资料传递给PMC部调整生产计划及物料计 戈IJ,并与客户重新确认交期。如属技术性质变更时,《订单变更通知单》需复印一份给
技术中心,技术中心根据《订单变更通知单》对变更内容进行判定,在个工作日内下发
