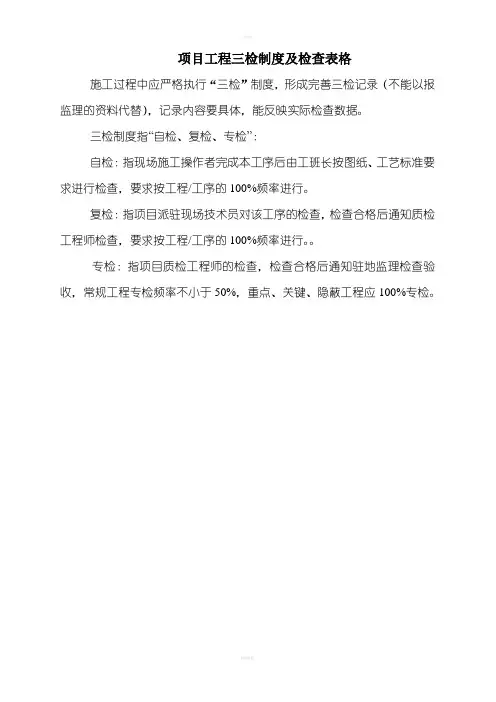

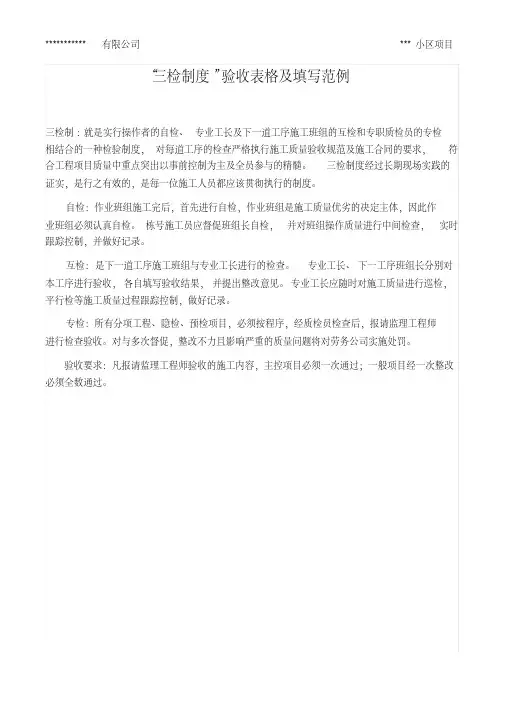

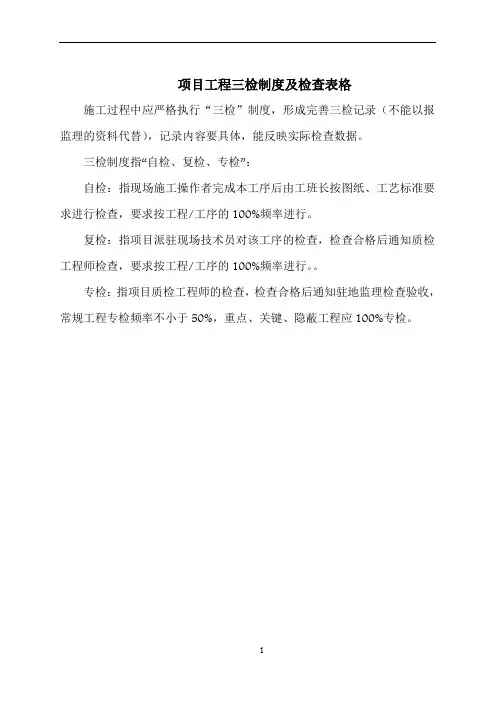

项目工程质量三检制度及检查表格
- 格式:docx
- 大小:198.00 KB
- 文档页数:12
--
--
项目工程三检制度及检查表格
施工过程中应严格执行“三检”制度,形成完善三检记录(不能以报
监理的资料代替),记录内容要具体,能反映实际检查数据。
三检制度指“自检、复检、专检”:
自检:指现场施工操作者完成本工序后由工班长按图纸、 工艺标准要
求进行检查,要求按工程 / 工序的 100%频率进行。
复检:指项目派驻现场技术员对该工序的检查, 检查合格后通知质检
工程师检查,要求按工程 / 工序的 100%频率进行。。
专检:指项目质检工程师的检查,检查合格后通知驻地监理检查验
收,常规工程专检频率不小于 50%,重点、关键、隐蔽工程应 100%专检。 --
--
施工过程“三检”记录表
工程名称:沙 ~望区间
工程部位 (里程) 工序名称 洞身开挖
检查内容: 检查结果:
□ 合格
1、超欠挖;
经班组自检本工序合格,并于
2 、围岩地质情况。 年 月 日报技术员 /
质检员
到场复验
自 □ 不合格
处理情况:
检
返工或整改完毕后应采用新表格
进行重新自检,并与本表一同归
档,下同。
自检人: 工种: 检查时间:
检查内容 检查结果:
□ 合格
1 、超欠挖;
( )1、经复检本工序合格,并于
2 、围岩地质情况。 年 月 日报质检工程
师 / 专职质检员 / 总工 到
场复验。
互 ( ) 2、经请示,本工程 / 工序不
检 作专检,并于 年 月
日报监理工程师
到场检
查。
□ 不合格
处理情况:
复检人: 工种: 检查时间:
检查内容 检查结果:
□ 合格
1 、拱欠超挖;
本工程 / 工序专检合格,并于
2 、围岩地质情况。 年 月 日报监理工程
师 到场检查。
专
检
□ 不合格
处理情况: --
--
专检人: 检查时间: --
--
施工过程“三检”记录表
工程名称:龙头岭隧道
工程部位 工序名称
检查内容:
1、钢架间距;
2 、安装偏差;
3 、拼装偏差。
自
检
检查记录:(检查记录由工区班组长提交复检人保
留)
钢支撑
检查结果:
□ 合格 经班组自检本工序合格,并于
年 月 日报技术员 /
质检员 到场复验
□ 不合格 处理情况:
返工或整改完毕后应采用新表格进行重新自检,并与本表一同归档,下同。
自检人: 检查时间:
检查内容 检查结果:
□ 合格
1、钢架间距;
2 、安装偏差;
3 、拼装偏差。
互
检
检查记录:(见质量检验报告单或检测记录表)
( )1、经复检本工序合格,并于 年 月 日报质检工程
师/专职质检员 / 总工 到 场复验。 ( ) 2、经请示,本工程 / 工序不 作专检,并于 年 月 日报监理工程师 到场检 查。
□ 不合格
处理情况:
复检人: 检查时间:
检查内容 检查结果:
□ 合格
1、钢架间距;
本工程 / 工序专检合格,并于
2 、安装偏差; 年 月 日报监理工程
师 到场检查。
专
3 、拼装偏差。
检
□ 不合格
检查记录:(如专检与复检结果偏差大必须重新填
处理情况:
写质量检验报告单或检测记录表)
专检人: 检查时间: --
--
施工过程“三检”记录表
工程名称:龙头岭隧道
工程部位 工序名称
检查内容:
1、网格尺寸;
2 、网的长宽;
3 、与岩面间隙。
自
检
检查记录:(检查记录由工区班组长提交复检人保
留)
钢筋网支护
检查结果:
□ 合格 经班组自检本工序合格,并于
年 月 日报技术员 /
质检员 到场复验
□ 不合格 处理情况:
返工或整改完毕后应采用新表格进行重新自检,并与本表一同归档,下同。
自检人: 检查时间:
检查内容 检查结果:
□ 合格
1、网格尺寸;
2 、网的长宽;
3 、与岩面间隙。
互
检
检查记录:(见质量检验报告单或检测记录表)
( )1、经复检本工序合格,并于 年 月 日报质检工程
师/专职质检员 / 总工 到 场复验。 ( ) 2、经请示,本工程 / 工序不 作专检,并于 年 月 日报监理工程师 到场检 查。
□ 不合格
处理情况:
复检人: 检查时间:
检查内容 检查结果:
□ 合格
1、网格尺寸;
本工程 / 工序专检合格,并于
2 、网的长宽; 年 月 日报监理工程
师 到场检查。
专
3 、与岩面间隙。
检
□ 不合格
检查记录:(如专检与复检结果偏差大必须重新填
处理情况:
写质量检验报告单或检测记录表)
专检人: 检查时间: --
--
施工过程“三检”记录表
工程名称:龙头岭隧道
工程部位 工序名称
检查内容:
1、锚杆数量;
2 、孔位;
3 、钻孔深度;
自
4 、锚杆长度;
检
5、钻孔直径。
检查记录:(检查记录由工区班组长提交复检人保
留)
锚杆支护
检查结果:
□ 合格 经班组自检本工序合格,并于
年 月 日报技术员 /
质检员 到场复验
□ 不合格 处理情况:
返工或整改完毕后应采用新表格进行重新自检,并与本表一同归档,下同。
自检人: 检查时间:
检查内容 检查结果:
□ 合格
1、锚杆数量;
2 、孔位;
3 、钻孔深度;
互 4 、锚杆长度;
检5、钻孔直径。
检查记录:(见质量检验报告单或检测记录表)
( )1、经复检本工序合格,并于 年 月 日报质检工程
师/专职质检员 / 总工 到 场复验。 ( ) 2、经请示,本工程 / 工序不 作专检,并于 年 月 日报监理工程师 到场检 查。
□ 不合格
处理情况:
复检人: 检查时间:
检查内容 检查结果:
□ 合格
1、锚杆数量; 2 、孔位;
本工程 / 工序专检合格,并于
3 、钻孔深度; 4 、锚杆长度; 年 月 日报监理工程
师 到场检查。
专
5、钻孔直径。
检
□ 不合格
检查记录:(如专检与复检结果偏差大必须重新填
处理情况:
写质量检验报告单或检测记录表)
专检人: 检查时间: --
--
施工过程“三检”记录表
工程名称:龙头岭隧道
工程部位 工序名称
检查内容:
1、喷射砼厚度;
2 、平整度。
自
检
检查记录:(检查记录由工区班组长提交复检人保
留)
喷砼支护
检查结果:
□ 合格 经班组自检本工序合格,并于
年 月 日报技术员 /
质检员 到场复验
□ 不合格 处理情况:
返工或整改完毕后应采用新表格进行重新自检,并与本表一同归档,下同。
自检人: 检查时间:
检查内容 检查结果:
□ 合格
1、喷射砼厚度;
2 、平整度。
互
检
检查记录:(见质量检验报告单或检测记录表)
( )1、经复检本工序合格,并于 年 月 日报质检工程
师/专职质检员 / 总工 到 场复验。 ( ) 2、经请示,本工程 / 工序不 作专检,并于 年 月 日报监理工程师 到场检 查。
□ 不合格
处理情况:
复检人: 检查时间:
检查内容 检查结果:
□ 合格
1、喷射砼厚度;
本工程 / 工序专检合格,并于
2 、平整度。 年 月 日报监理工程
师 到场检查。
专
检
□ 不合格
检查记录:(如专检与复检结果偏差大必须重新填
处理情况:
写质量检验报告单或检测记录表)
专检人: 检查时间:
