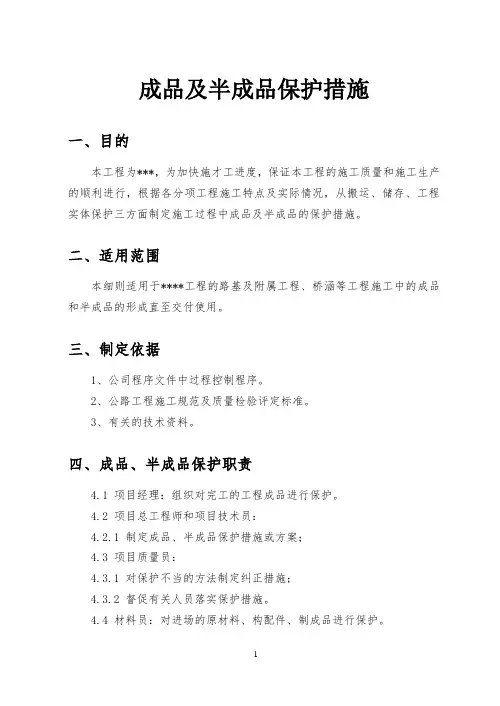

成品及半成品保护措施
合理地安排施工顺序,按正确的施工流程组织施工,即从合理的施工程序、客观上起到成品保护作用,是进行成品保护的有效途径之一。
对成品直接进行保护,是比较有效的成品保护措施,主要有护、包、盖、封等四种措施。
护就是提前保护,以防止成品可能发生的损伤和污染,
包就是进行包裹,以防止成品被损伤或污染。
盖就是表面覆盖,以防止堵塞、损伤。
封就是局部封闭。
1基础与主体结构
1、测量定位桩点
定位桩采取桩周围浇筑混凝土固定,搭设保护架,悬挂明显标志以提示,水准引测点尽量引测到周围老建筑物上或围墙上,标识明显,不准堆放材料遮挡。
2、模板工程
(1)模板工程在加工制作,现场拼装过程中,应注意模板面的保护;不得损伤模板板面,保证清水混凝土效果。进场后的模板,临时堆放时,必须用编织布临时遮盖,使用前,必须刷脱模剂。
(2)模板吊装前用废橡胶片把模板的四边保护起来,防止在安装、运输工程中碰撞和损坏;模板起吊过程中,要稳起稳落,注意不要碰撞。 (3)拆模起吊时,不得死撬硬砸,模板拆下应及时清理干净,进行整理,涂刷脱模剂。
(4)模板堆放要垫木方,严禁在水中浸泡。
3、钢筋工程
(1)成型钢筋应按指定地点堆放,用垫木垫整齐,防止钢筋变形、锈蚀、油污;在地面预制好的冷挤压钢筋接头要用垫木垫好,分规格码放整齐。套筒内不得有砂浆等杂物。镦粗直螺纹接头所用套筒在运输、储存中应防止锈蚀和玷污。套筒应有保护盖,盖上应注明规格。
(2)板上下层钢筋绑扎时,支撑马凳绑扎牢固,防止操作时变形;
竖向钢筋的焊接接头夹具不得过早拆卸,焊接后的钢筋接头不得利用机械进行弯砸。
(3)楼板的弯起钢筋、负弯矩钢筋绑扎好以后,不准踩在上面行走,在浇筑混凝土前保持原有形状;
(4)严禁随意割断钢筋和在主筋上进行电焊作业;
(5)模板涂刷隔离剂时不要污染钢筋;
(6)为了保证在浇筑楼板混凝土时,柱、墙插筋不移位,插筋上部绑扎定位箍筋,下部将柱墙插筋、箍筋及板水平筋绑扎牢固,防止插筋移位。并在插筋上部套塑料管,以防浇筑混凝土时污染钢筋。
(7)水电预留预埋过程中,套丝机下设塑料布,以防油污污染钢筋。安装电线管、暖卫管线或其他设施时不得任意切断和移动钢筋;
4、混凝土工程
(1)振捣混凝土时,保护好洞口、预埋件及水电管线等。模板钢筋要设专人看护,不得振动钢筋、模板,以免钢筋移位,模板变形或预埋件脱落。
(2)浇筑顶板混凝土时,布料机应放置牢固,注意对顶板模板的保护,可在其下部加设支撑,防止顶板模板变形。
(3)已拆除模板及其支架的结构,在混凝土强度达到设计混凝土强度等级后,方可承受全部使用荷载;当施工荷载产生的效应比使用荷载产生的效应更为不利时,必须经过计算,加设临时支撑。
(4)已浇筑的楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa后方可上人,尤其是水电预留预埋人员,不准在混凝土未硬化之前,在楼板上撬拔预埋管。运材料时,应有专人指挥,严禁碰撞墙体、柱等。
为防止现浇板受集中荷载过早而产生变形裂纹,钢筋焊接用电焊机、钢筋不得直接放于现浇板上。
(5)冬期施工阶段,混凝土表面覆盖时,要站在脚手板上操作,尽量不踏出脚印。
(6)混凝土施工过程中,对玷污墙面、楼面的水泥浆和遗洒在地面的混凝土要及时清理干净,不得损坏棱角。后浇带未浇筑混凝土前,要封闭严密,严禁杂物进入后浇带内。 (7)楼梯踏板、门窗洞口、预留洞口、墙体及柱阳角做好护角保护,楼梯踏板可采用废旧的竹胶板或木模板保护,楼梯角处用Φ10的圆钢防止破损;混凝土墙面、柱面满盖塑料薄膜保护,人抬手可及处、预留洞口在表面养护剂干后采用废旧的竹胶板或木模板做好硬防护。保持清洁,禁止乱写乱画。
(8)结构临时护角需要暂时拆除而进行其它工作的,工作完毕立即恢复护角,切实做好保护。
(9)安装门窗、水暖电管道等主体结构以外的工程施工时,不得随意敲凿结构混凝土,对有变更的地方,万不得已需要后开洞的地方,必须经技术、质检、工程等有关人员协商后解决。
(10)在拆除外架和顶板支撑等脚手架时,注意保护好混凝土墙、柱面。架子拆除由上向下逐层进行,钢管应轻拿轻放,首尾都要有人接放,避免磕碰。
(11)各专业工种必须按土建安排的综合进度计划进行穿插配合,并办理交接检查手续。
2装修工程
1、砌筑工程
在砌筑围护工程中,水电专业及时配合预埋管线,以避免后期剔凿对结构质量造成隐患,墙面要随砌随清理,防止砂浆污染,雨季施工时要用塑料布及时覆盖已施工完的墙体。在芯柱、圈梁模板支设时,严禁在砌体上硬撑、硬拉。
2、抹灰工程 (1)抹灰前,对易碰坏的管线、设备、门框等,要采取覆盖等保护措施。
(2)抹灰时,不准搬动或站在水暖等管线上及通风设备上操作,不得把灰浆溅到完成的墙面或其他成品上(如门、窗框等)。如有玷污,应及时清理干净。
(3)搬动料具物品时,不得碰坏墙面、墙角、管线设备及其他成品和半成品。
(4)合理安排施工程序,最好等凿洞、修理工序全部做完后才抹罩面灰。
(5)严禁在抹灰面上涂写、刻画。
3、地面与楼面工程
(1)地面施工时,水电的综合布线管槽、各类管道,都应全部完成,并经过监理检查认可后,与土建专业进行交接。
土建将安装完毕的木门框,用竹胶板将1.2米以下框周围包钉好,防止碰撞,在地面施工时,要安排木工随时检查门框的位置、垂直度有无变动和错误,若有变动和错误,在施工过程中及时校正和修改。
运输过程中,凡经过各类门口处时,推车要缓慢,防止撞坏门框。
水电进入二次安装时,对使用的人字梯、高凳的下脚要用麻布或胶皮包好,以防止滑到和碰坏已施工完成的地砖、花岗岩地面。
(2)整体楼地面工程施工时,要加强对水电的种类管线、木门框的成品保护。整体楼地面面层压光后,要加强养护和封闭保护,养护期间严禁上人施工,等强度达到后严禁在其上面拌制砂浆。为防止墙面涂料、油漆对地面的污染,在其上层覆盖一层木屑进行成品保护。
(3)楼梯踏步设护角仔细保护,要设醒目标志,严禁踩坏,养护期设专人看管,不准进行下道工序施工。
(4)下道工序施工时,对容易玷污、破坏地面的料具要有保护措施,不准在已完成的地面上拌砂浆、和腻子、拖管子、铁锹、镐或其他铁器,更不准在地面上进行容易破坏地面的操作,如锤击或直管子。
(5)油工施工前,应将易弄脏的部位用塑料布、水泥袋或油毡遮挡好,不得把白灰浆、油漆、腻子洒到地上,沾到门窗、和墙上。
(6)切割地砖时不得在刚铺砌好的砖面层上进行操作。
(7)当铺砌砂浆抗压强度达到1.2Mpa时方可上人进行操作,但必须注意砂浆不得存放在已铺好的地面上,铁管等硬器不得碰坏面层。喷浆、刷涂料等其他工种施工时要对面层加以覆盖保护。
4、墙面工程
1)施工前将不进行涂料施工的门窗墙面保护遮蔽好。
2)施工完成后及时用木板将口、角保护好,防止碰撞破坏。操作人员严禁蹬踩已施工完的部位,并防止将油罐碰翻,涂料污染墙面。 5、门窗工程
(1)进场后要分规格堆放整齐,垫平、垫稳,并有防雨防晒措施。
(2)不准用门窗当挑板、搭床、做平台,不允许损坏。门窗搬运和安装过程中,不得碰坏墙面、墙角,碰弯碰坏管线设备,不准踩在管线设备上操作。门窗安装时不得振裂或振掉框边的抹灰层,安装好后要注意关闭,门框边要安钢、木护角保护。门框完成后,在1.2米以下用9层板将框周围包钉好,防止碰撞,木门窗油漆应将五金件用纸胶带或塑料布包裹,门窗套与墙面交接处贴纸胶带,以防止油漆对五金件及墙面的污染,油漆涂刷后漆膜未干前要安排人看护,防止触摸。
(3)金属窗在安装前必须粘贴塑料保护胶带,以防止水泥砂浆的腐蚀和污染,在进行窗与墙体的接缝处打密封胶时要及时清理多作的胶液。
(4)在风天施工时要及时将门窗关闭好,以防止门窗打碎和门窗框松动、变形。
(5)门窗要做好保护标识。对滴在窗台、地面的油漆要及时擦干净。
3机电工程
1、机电
(1)穿线时不得污染设备和建筑物品,应保持周围环境清洁。
(2)使用高凳及其它工具时,应注意不得碰坏其它设备和门窗、墙面、地面等。
(3)在接、焊、包全部完成后,应将导线的接头盘入盒、箱内,并用纸封堵严实,以防污染。同时应防止盒、箱内进水。
(4)穿线时不得遗漏带护线套管或护口。
(5)安装金属线槽及槽内配线时,应注意保持墙面的清洁。
(6)接、焊、包完成后,接线盒盖,线槽盖板应齐全平实,不很遗漏,导线不允许裸露在线槽之外,并防止损坏和污染线槽。
(7)配线完成后,不得再进行喷浆和刷油。以防止导线和电气器具受到污染。
(8)使用高凳时,注意不要碰坏建筑物的墙面及门窗等。
(9)直埋电缆施工不宜过早,一般在其它室外工程基本完工后进行,防止其它地下工程施工时损伤电缆。如已提前将电缆敷设完,其它地下工程施工时,应加强巡视。
(10)直埋电缆敷设完后,应立即铺砂、盖板或砖及回填夯实,防止其它重物损伤电缆。并及时划出竣工图,标明电缆的实际走向方位坐标及敷设深度。
(11)室内沿电缆沟敷设的电缆施工完毕后应立即将沟盖板盖好。
(12)室内沿桥架或托盘敷设电缆、宜在管道及空调工程基本施工完毕后进行,防止其它专业施工时损伤电缆。
(13)剔槽不得过大、过深和过宽。砖墙不宜横剔槽。预制梁、柱不得随意剔槽打洞。混凝土楼板、墙等均不得私自断筋。 (14)现浇混凝土楼板上配管时,注意不得踩坏钢筋;土建浇注混凝土时,电工应留人看守,以免振捣时损坏配管及精、盒移位。遇有管路损坏时,应及时修复。
(15)明配管路及电气器具安装时,应保持顶棚、墙面及地面的清洁完整。搬运材料和使用高凳机具时,不得碰坏门窗、墙面等。电气照明器具安装完后,不得再喷浆。必须喷浆时,应将电气设备及器具保护好后再喷浆。
(16)吊顶内稳盒配管时,不要踩坏龙骨,严禁踩电线管行走;刷防腐漆不应污染墙面、吊顶和护墙板等。
(17)它专业在施工中,注意不得碰坏电气配管,严禁私自改动电线管及电气设备。
(18)配电箱安装后,应采取成品保护措施,避免碰坏、弄脏电具、仪表。
(19)安装箱门面板时(或贴脸),应注意保持墙面整洁。
(20)土建刷涂料时,应注意不要污染配电箱。
2、消防
消防管道及设备:报警阀配件、消火栓箱内附件,各部位的仪表可在交工验收前统一安装,防止误动漏水,损坏装修成品,防止丢失和损坏。
喷洒头安装时不得污染和损坏吊顶装饰面。
3、强电
电缆:室内沿桥架或托盘敷设电缆、宜在管道及空调工程基本
