二次结构砌筑质量要求
一、 二次结构砌筑:
(1)小型砌块的施工程序是:找平→放线→立皮数杆→排列砌块→拉线→砌筑→双面勾缝。
(2)砌筑前应在基础面或楼面上定出各层的轴线位置和控制线及标高,并用1:3水泥砂浆找平。控制线是砖墙两边都需要放,不需放单边线。控制线距离轴线200.皮数杆上需要画出灰缝厚度,砖的厚度,窗台梁和窗顶过梁的高度,一堵墙在砌筑时两头都需要放置皮数杆,固定住,用红线对拉,每砌筑一皮砖,红线根据皮数杆画好的砖厚度往上升。
(3)砌筑前应按砌块尺寸和灰缝厚度计算皮数和排数。砌筑一般采用“披灰挤浆”,先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度一般实心砌块不超过3米,空心砌块不超过2米,再在待砌的砌块端头满披头灰,然后双手搬运砌块,进行挤浆砌筑。
(4)砌筑应尽量采用主规格砌块,用反砌法(底面朝上)砌筑,从转角或定位处开始向一侧进行。纵横墙交错搭接。上下皮砌块要求对孔、错缝搭砌,个别不能对孔时,允许错孔砌筑,但搭接长度不应小于90mm。如无法保证搭接长度,应在灰缝中设置构造筋或加网片拉结。
(5)砌体灰缝应横平竖直,砂浆严实。水平灰缝 砂浆饱满度不得低于90%,竖直灰缝不低于80%,不得用水冲浆灌缝。外墙灰缝混凝土施工方案
9 厚度为10,内墙加气块,竖向20,水平15,其余内墙10
(6)墙体临时间断处应砌成斜槎,斜槎长度不应小于高度的2/3(一般按一步脚手架高度控制)。如必须留槎应设φ4mm钢筋网片拉结。
(7)如需移动已砌好的砌块,应清除原有砂浆,重铺新砂浆砌筑。
(8)砌筑时,相邻施工段及临时间断处的高差,不应超过一个楼层,并应留阶梯形斜槎。
(9) 墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留或预埋,空心砌块砌体不得打凿通长沟槽。
(10)砌块每日砌筑高度应控制在1.5m或一步脚手架高度;每砌完一楼层后,应校核墙体的轴线尺寸和标高。在允许范围内的轴线及标高的偏差,应在楼板面上予以纠正。
技术交底记录
表: 第1页共1页

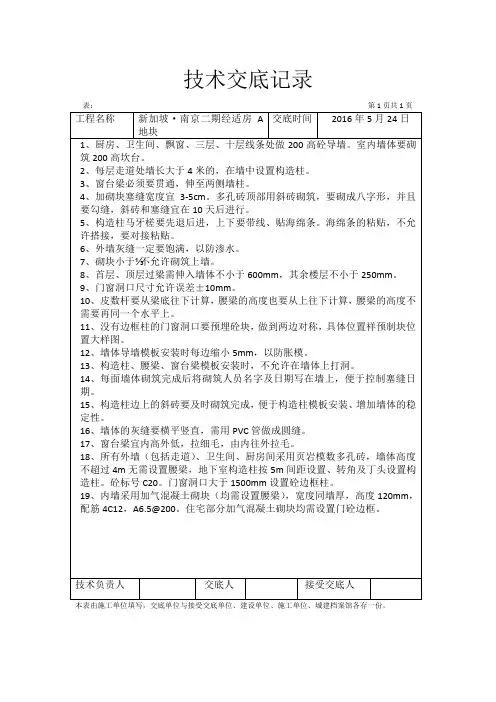

工程名称 新加坡·南京二期经适房A地块 交底时间 2016年5月24日
1、厨房、卫生间、飘窗、三层、十层线条处做200高砼导墙。室内墙体要砌筑200高坎台。
2、每层走道处墙长大于4米的,在墙中设置构造柱。
3、窗台梁必须要贯通,伸至两侧墙柱。
4、加砌块塞缝宽度宜3-5cm。多孔砖顶部用斜砖砌筑,要砌成八字形,并且要勾缝,斜砖和塞缝宜在10天后进行。
5、构造柱马牙槎要先退后进,上下要带线、贴海绵条。海绵条的粘贴,不允许搭接,要对接粘贴。
6、外墙灰缝一定要饱满,以防渗水。
7、砌块小于⅓不允许砌筑上墙。
8、首层、顶层过梁需伸入墙体不小于600mm,其余楼层不小于250mm。
9、门窗洞口尺寸允许误差±10mm。
10、皮数杆要从梁底往下计算,腰梁的高度也要从上往下计算,腰梁的高度不需要再同一个水平上。
11、没有边框柱的门窗洞口要预埋砼块,做到两边对称,具体位置祥预制块位置大样图。
12、墙体导墙模板安装时每边缩小5mm,以防胀模。
13、构造柱、腰梁、窗台梁模板安装时,不允许在墙体上打洞。
14、每面墙体砌筑完成后将砌筑人员名字及日期写在墙上,便于控制塞缝日期。
15、构造柱边上的斜砖要及时砌筑完成,便于构造柱模板安装、增加墙体的稳定性。
16、墙体的灰缝要横平竖直,需用PVC管做成圆缝。
17、窗台梁宜内高外低,拉细毛,由内往外拉毛。
18、所有外墙(包括走道)、卫生间、厨房间采用页岩模数多孔砖,墙体高度不超过4m无需设置腰梁,地下室构造柱按5m间距设置、转角及丁头设置构造柱。砼标号C20。门窗洞口大于1500mm设置砼边框柱。
19、内墙采用加气混凝土砌块(均需设置腰梁),宽度同墙厚,高度120mm,配筋4C12,A6.5@200。住宅部分加气混凝土砌块均需设置门砼边框。
二次结构砌筑质量要求

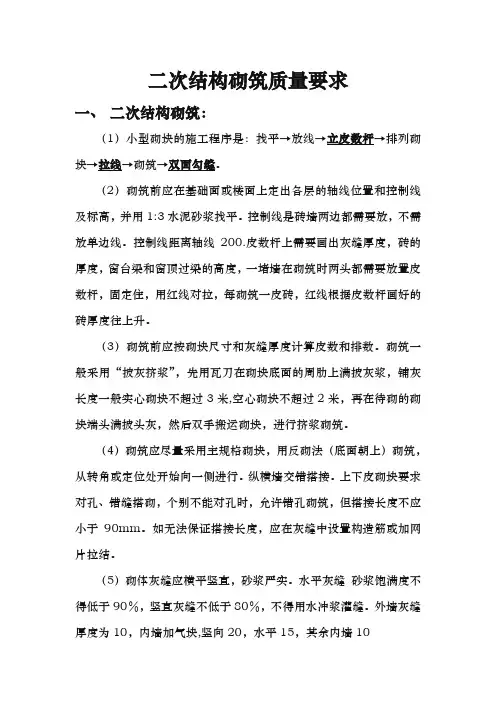

一、 二次结构砌筑:
(1)小型砌块的施工程序是:找平→放线→立皮数杆→排列砌块→拉线→砌筑→双面勾缝。
(2)砌筑前应在基础面或楼面上定出各层的轴线位置和控制线及标高,并用1:3水泥砂浆找平。控制线是砖墙两边都需要放,不需放单边线。控制线距离轴线200.皮数杆上需要画出灰缝厚度,砖的厚度,窗台梁和窗顶过梁的高度,一堵墙在砌筑时两头都需要放置皮数杆,固定住,用红线对拉,每砌筑一皮砖,红线根据皮数杆画好的砖厚度往上升。
(3)砌筑前应按砌块尺寸和灰缝厚度计算皮数和排数。砌筑一般采用“披灰挤浆”,先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度一般实心砌块不超过3米,空心砌块不超过2米,再在待砌的砌块端头满披头灰,然后双手搬运砌块,进行挤浆砌筑。
(4)砌筑应尽量采用主规格砌块,用反砌法(底面朝上)砌筑,从转角或定位处开始向一侧进行。纵横墙交错搭接。上下皮砌块要求对孔、错缝搭砌,个别不能对孔时,允许错孔砌筑,但搭接长度不应小于90mm。如无法保证搭接长度,应在灰缝中设置构造筋或加网片拉结。
(5)砌体灰缝应横平竖直,砂浆严实。水平灰缝 砂浆饱满度不得低于90%,竖直灰缝不低于80%,不得用水冲浆灌缝。外墙灰缝厚度为10,内墙加气块,竖向20,水平15,其余内墙10 (6)墙体临时间断处应砌成斜槎,斜槎长度不应小于高度的2/3(一般按一步脚手架高度控制)。如必须留槎应设φ4mm钢筋网片拉结。
(7)如需移动已砌好的砌块,应清除原有砂浆,重铺新砂浆砌筑。
(8)砌筑时,相邻施工段及临时间断处的高差,不应超过一个楼层,并应留阶梯形斜槎。
(9) 墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留或预埋,空心砌块砌体不得打凿通长沟槽。
(10)砌块每日砌筑高度应控制在1.5m或一步脚手架高度;每砌完一楼层后,应校核墙体的轴线尺寸和标高。在允许范围内的轴线及标高的偏差,应在楼板面上予以纠正。

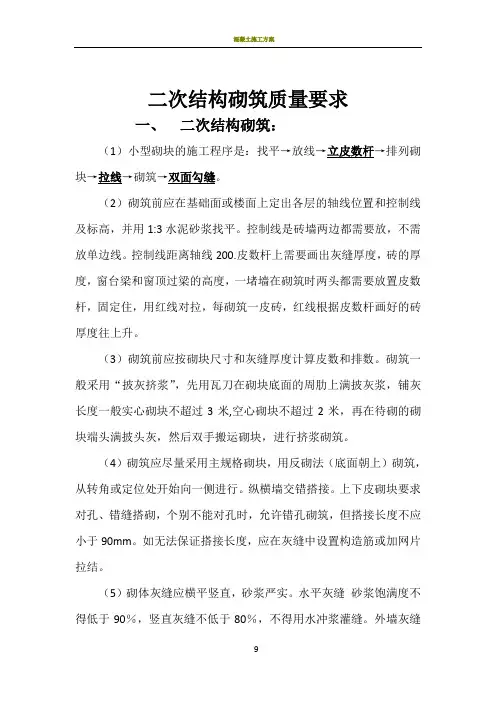

二次结构砌筑质量要求
一、二次结构砌筑:
(1)小型砌块的施工程序是:找平→放线→立皮数杆→排列砌块→拉线→砌筑→双面勾缝.
(2)砌筑前应在基础面或楼面上定出各层的轴线位置和控制线及标高,并用1:3水泥砂浆找平。控制线是砖墙两边都需要放,不需放单边线.控制线距离轴线200。皮数杆上需要画出灰缝厚度,砖的厚度,窗台梁和窗顶过梁的高度,一堵墙在砌筑时两头都需要放置皮数杆,固定住,用红线对拉,每砌筑一皮砖,红线根据皮数杆画好的砖厚度往上升。
(3)砌筑前应按砌块尺寸和灰缝厚度计算皮数和排数.砌筑一般采用“披灰挤浆”,先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度一般实心砌块不超过3米,空心砌块不超过2米,再在待砌的砌块端头满披头灰,然后双手搬运砌块,进行挤浆砌筑。
(4)砌筑应尽量采用主规格砌块,用反砌法(底面朝上)砌筑,从转角或定位处开始向一侧进行。纵横墙交错搭接。上下皮砌块要求对孔、错缝搭砌,个别不能对孔时,允许错孔砌筑,但搭接长度不应小于90mm。如无法保证搭接长度,应在灰缝中设置构造筋或加网片拉结。
(5)砌体灰缝应横平竖直,砂浆严实.水平灰缝 砂浆饱满度不得低于90%,竖直灰缝不低于80%,不得用水冲浆灌缝。外墙灰缝厚度为10,内墙加气块,竖向20,水平15,其余内墙10
(6)墙体临时间断处应砌成斜槎,斜槎长度不应小于高度的2/3(一般按一步脚手架高度控制)。如必须留槎应设φ4mm钢筋网片拉结。
(7)如需移动已砌好的砌块,应清除原有砂浆,重铺新砂浆砌筑。
(8)砌筑时,相邻施工段及临时间断处的高差,不应超过一个楼层,并应留阶梯形斜槎。
(9) 墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留或预埋,空心砌块砌体不得打凿通长沟槽。
(10)砌块每日砌筑高度应控制在1.5m或一步脚手架高度;每砌完一楼层后,应校核墙体的轴线尺寸和标高。在允许范围内的轴线及标高的偏差,应在楼板面上予以纠正.
