35kV明大线跨越10kv停电施工方案
- 格式:docx
- 大小:14.15 KB
- 文档页数:10
根据被跨线路特点,停电后,分别采取停电后利用在吊车吊臂上绑扎杉木杆的方法进行过线来完成跨越。
2.停电施工和时间安排
桩号被跨越物
跨越时间安排
开始时间结束时间
N12-N13 乌三气厂一二线(35kV)
备注:具体施工时间根据工程实际进度确定,并及时与电力线路产权单位联系,确保工程顺利进行。
七、跨越示意图
1.耐张段跨越断面简图:N11~N13
24m
(2)实行安全责任制,各级施工及管理人员必须认真履行职责。
(3)压接工、高空人员、现场指挥、安全监护等人必须经过专业培训或现场培训教育。
(4)停电施工前,必须进行安全技术交底,并明确每个施工人员的职责。
九、跨越施工技术措施
1、跨越施工方法
(1)N12~N13档停电跨越乌三气厂一二线35kV双回路线路N44-N45,采用吊车臂上绑
扎杉木杆的方法进行过线。
吊车绑扎杉木杆跨越示意图:
2、停电前准备工作
(1)跨越施工前,认真做好对施工机械、机具及工器具检查工作,不合格不准投入使用。
(2)做好劳动力组织和施工安排,做到分工明确,责任到位。
(3)对施工人员进行停电跨越施工的安全、质量技术交底工作。
(4)停电时间明确后,应提前完成对跨越耐张段N11-N12档内的导、地线架设工作,并。
渔港35KV线路停电施工方案及措施
一、背景介绍
既定的渔港35KV线路需要进行停电施工,为了确保施工过程安全顺利,需要提前制定详细的方案并采取有效措施。
二、停电施工方案
1. 施工时间安排
根据工程需求,确定停电施工时间段为每周六的早上8:00至下午5:00。
2. 设备清单
•线路检修车辆及工具
•绝缘手套、安全带等个人防护用具
•施工人员通讯设备
3. 施工流程
1.到达现场,现场勘察确认施工路线及设备安排。
2.封锁电力线路,确保安全施工区域不受外界干扰。
3.检查线路设备,确认无异常后开始拆卸。
4.安装新线路或设备。
5.确认新线路安装无误后,解除电力线路封锁。
三、安全措施
1.施工前进行安全培训,确保施工人员了解和遵守安全规定。
2.施工现场设置警示标志,保持通道畅通。
3.每位施工人员配备个人防护用具,并定期检查使用情况。
4.定期进行施工现场安全检查,发现问题及时整改。
四、总结
通过严格按照停电施工方案进行操作,并加强安全措施,能够有效保障渔港35KV线路施工的顺利进行,确保工程质量和施工人员安全。
筠连县城北(景阳)110千伏输变电新建工程(筠连县陈村—景阳110kV线路新建工程)跨越停电施工方案特变电工股份有限公司二〇一六年七月目录一、编制依据。
1二、工程概况。
1三、跨越施工方案。
1四、停电封网、带电跨越施工的基本规定。
2五、停电封网、带电跨越的安全保障措施。
2六、施工组织措施。
5七、施工技术措施。
7八、施工安全措施。
13九、文明施工与环境保护措施。
19十、应急预案。
21一、编制依据1. 《电力建设安全工作规程》(架空电力线路部分)(DL5009·2-2013);2. 《110~750kV架空送电线路施工及验收规范》(GB50233-2014);3. 国家电网公司《输变电工程安全文明施工标准》(Q/GDW 250-2009);4.《国家电网公司基建安全管理规定》(国家电网基建(2011)1753号);5. 跨越电力线路架线施工规程(DL/T5106-1999);6. 《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》(国家电网基建〔2011〕1758号);7.《输变电工程建设标准强制性条文实施管理规程》Q/GBW248-20088.《国家电网公司电力安全工作规程(线路部分)》,(国家电网安监〔2009〕664号);9.《110千伏-500千伏架空电力线路工程施工质量及评定规程》(DL/T5168-2002)、10.现场实测数据二、工程概况陈村至景阳110kV线路新建工程从在建陈村110kV变电站出线构架起,至拟建景阳110kV变电站进线构架止的单回110kV线路本体设计,线路全长约13.7km。
导线选用JL/G1A-240/30钢芯铝绞线,一根地线选用JLB20A-95铝包钢绞线,另一根地线选用OPGW-90复合光缆。
全线铁塔共38基,耐张塔26基,直线塔12基,全线主要交叉跨越35kV电力线2次,10kV电力线15次,10kV以下电力线18次。
为保证筠连县陈村—景阳110kV线路新建工程的架线工程顺利施工,保证被跨越线路的安全运行,提高施工安全管理水平,保障施工人员的身心健康和控制预防事故的发生,针对即将开始的放紧线分部工程施工工序,项目部本着“安全第一、预防为主、综合治理”的原则,制跨越电力线路施工四措一案,在施工中各级施工人员必须从思想上高度重视安全工作,在行为上遵守电力建设安全工作规程,依据安全施工措施操作,确保工程安全顺利开展。

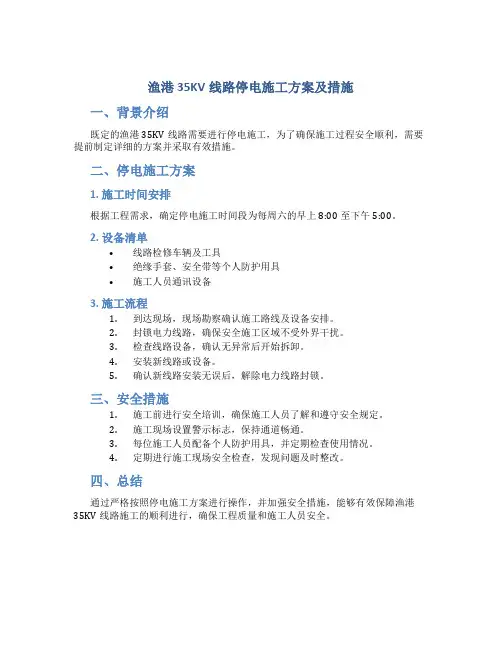

渔港35KV输变电工程停电施工方案及措施精品word文档值得下载值天津兆沣电力工程有限公司—、工程概况:1、本工程拟在现状南友11#杆大号侧117米处和137米处分别新建35JGu33-9m g(无地线塔头)一基(B1、B2),自现状南友、南双线分别T接一回电缆线路引下(现状四回路中上侧的两回110kV 线路不做改动)。
二、停电第一次停电1、停电线路:南友、南双35KV线路同塔2、停电时间:年月日6:00至年月日18:00 (2天)3、停电工作范围:南友、南双11#-12#。
4、停电前准备工作:平整停电施工场地,运输施工材料、机械。
5、停电工作内容:南友、南双11#-12#线路精品word文档值得下载值第一天(1)、停电后6: 00至8: 00在南友、南双11#和12塔:验电挂接地线4组。
(2)、8:00至12 : 00在南双、南友11#、12#塔打拉线,同时用吊车组立B1# B2#铁塔(3)、12:00至16:00南双11#-B1#、B1#-B2#、B2#-南双12#塔放紧线,南双电缆终端头搭引、跳线安装。
(4)、16:00至17 : 00线路验收及检修、合格后拆地线2组。
(5)、17:00至18:00南环110kV变电站35Kv出线至渔港35kV变电站送电。
第二天(1)、6:00至12:00南友11#-B1#、B1#-B2# B2#-南友12#塔放紧线,电缆终端头搭引。
(2)、12:00至15 : 00跳线安装、线路检修。
(3)、15: 00至17: 00线路验收。
验收合格后折除接地线2组(4)、17: 00至18: 00南环110kV变电站35Kv出线至渔港35kV变电站送电。
备注:南双停电1天,南友停电2天。
三、停电作业安全措施杆塔组立安全预防措施:1、高空作业人员必须经过培训、考试并取得合格证,无高空作业证人员严禁登高作业2、进入施工。
现场要正确佩戴安全帽,高空作业人员应衣着灵便穿软底鞋,并正确配戴和使用个人安全防护用品。

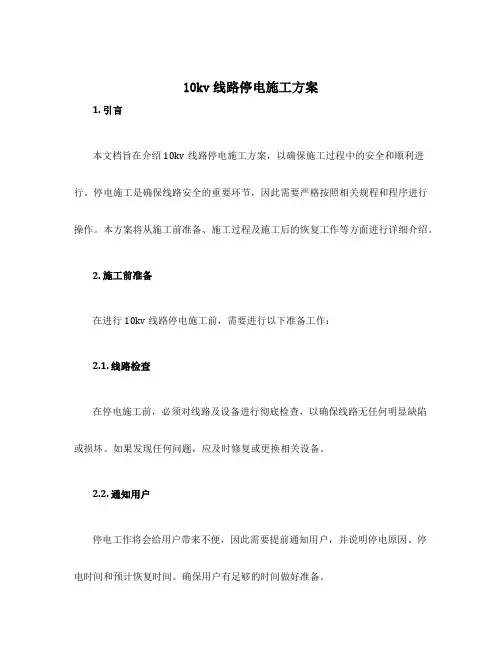

10kv线路停电施工方案1. 引言本文档旨在介绍10kv线路停电施工方案,以确保施工过程中的安全和顺利进行。
停电施工是确保线路安全的重要环节,因此需要严格按照相关规程和程序进行操作。
本方案将从施工前准备、施工过程及施工后的恢复工作等方面进行详细介绍。
2. 施工前准备在进行10kv线路停电施工前,需要进行以下准备工作:2.1. 线路检查在停电施工前,必须对线路及设备进行彻底检查,以确保线路无任何明显缺陷或损坏。
如果发现任何问题,应及时修复或更换相关设备。
2.2. 通知用户停电工作将会给用户带来不便,因此需要提前通知用户,并说明停电原因、停电时间和预计恢复时间。
确保用户有足够的时间做好准备。
2.3. 施工计划制定详细的施工计划,包括停电时间、停电范围、施工人员、施工设备等信息。
确保施工过程中的各个环节能够有序进行,并避免施工过程中出现不必要的延误。
3. 施工过程在进行10kv线路停电施工时,需要按照以下步骤操作:3.1. 施工现场准备在施工现场设立必要的安全警示标志,确保工作区域的安全。
同时,检查施工所需的工具和设备是否齐备,并进行必要的保养和检修。
3.2. 施工前试验在停电施工前,需要进行线路绝缘电阻测试以确保线路绝缘性能良好。
同时,对待施工的设备进行必要的检查和试验,以确保其正常工作。
3.3. 停电操作根据施工计划和用户通知,按照规程对线路进行停电操作。
在停电操作过程中,需要严格遵循操作规程,确保操作的准确性和安全性。
3.4. 施工作业停电后,可以进行需要的施工作业,如设备安装、维修等。
在施工作业过程中,施工人员需要注意个人安全,同时严格按照操作要求进行。
4. 施工后恢复工作完成施工作业后,还需要进行以下恢复工作:4.1. 检查和测试对施工过的线路和设备进行检查和测试,以确保其安全可靠。
同时,对停电范围内的用户设备进行检查,确保设备正常运行。
4.2. 通知用户在线路恢复供电前,需要通知用户并告知恢复供电的时间。
中阳宏岩110kV送电线路工程跨越10kV线路停电施工方案山西跃通电力工程有限公司2014年03月批准:年月日安全审核:年月日质量审核:年月日技术审核:年月日编写:年月日目录一、编写依据 (3)二、工程概况 (3)三、跨越10KV电力线路基本情况 (3)四、施工组织 (4)五、10KV电力线路跨越的施工方法 (6)六、质量要求、安全措施 (9)七、危险点辨识及防控措施 (11)八、架线质量保证措施 (12)九、环境保护措施 (12)十、文明施工目标及施工措施 (13)十一、应急管理网络 (13)一、编写依据1.设计图纸2.本工程的《施工组织设计》3.《电力建设安全工作工程第2部分:架空电力线路》(DL50092-2004)4.《110-500KV架空电力线路施工及验收规范》GBJ233-20055.《跨越电力线路架路施工规程》DL-5106-19996.《输变电工程建设标准强制性条文实施管理规程》(第7部分输电线路施工)Q-GDW248-2008二、工程概况建设单位:山西离柳煤焦集团有限公司监理单位:山西电通监理有限公司,设计单位:吕梁电力勘察设计所,施工单位:山西跃通电力工程有限公司。
工程名称:中阳宏岩110kV线路工程工程地点:吕梁市中阳县工程停电工期:2014年4月15日开工至2014年4月15日,停电时间以调度批准时间为准。
施工主要内容:架设中阳宏岩煤矿12#-16#,22#-27#光缆良导体三、跨越110kV电力线路基本情况四、施工组织1.施工时间2014年4月15日-2014年4月15日,各停电1天。
具体施工时间以停电时间为准。
2.组织机构参加停电人员一个队约25人。
3、施工准备(1)技术资料准备施工技术资料的准备工作由项目总工负责组织安排,工程部负责技术资料的编制。
搭设跨越架施工方案在开工前需依据本工程的施工组织设计、安全管理实施细则、工程质量保证措施、技术管理措施等技术资料编制。
停电跨越10千伏安全措施大家有没有遇到过突然停电的情况呢?这时候如果涉及到跨越10千伏的线路,那可就非常危险了。
为了确保在这种情况下的安全,今天咱们就来聊聊停电跨越10千伏的安全措施。
其实,这里面有不少实用又容易上手的安全措施呢,下面咱们就一条条来看。
3.1 提前规划与准备背景:“就像我们出门旅行得提前做计划一样,停电跨越10千伏这种事如果没有提前规划,到时候就容易手忙脚乱,出现各种危险情况。
”解决方案:先对跨越的区域进行详细的勘察,搞清楚线路走向、周围环境等情况。
根据勘察结果,制定详细的停电跨越计划,包括人员安排、设备准备等。
效果:“这样一来,在进行停电跨越操作的时候,大家心里都有数,就像有了一个清晰的地图,能避免很多不必要的风险。
”3.2 人员资质与培训背景:“如果让没有经验或者不懂专业知识的人去做这件事,就好比让不会游泳的人去跳水,那肯定是非常危险的。
”解决方案:确保参与停电跨越的人员都具备相关的专业资质,比如电工证等。
对人员进行专门的安全培训,包括10千伏线路的特点、跨越操作的流程、紧急情况的处理等。
效果:“只有专业的人做专业的事,而且经过培训,大家才能更好地应对各种情况,保障自身和他人的安全。
”3.3 设备检查与维护背景:“设备就像战士的武器,如果武器不好使,那战斗的时候肯定要出问题。
”解决方案:在停电跨越之前,对所有用到的设备,像绝缘工具、跨越架等进行全面的检查,确保没有损坏或者故障。
定期对设备进行维护保养,保证设备一直处于良好的状态。
效果:“好的设备是安全的重要保障,经过检查和维护的设备能让停电跨越工作顺利进行,减少因为设备问题导致的安全事故。
”3.4 安全警示标识设置背景:“有时候大家可能会不小心走进危险区域,如果没有提醒的话,就很容易发生危险。
”解决方案:在停电跨越的周围设置明显的安全警示标识,比如“高压危险,请勿靠近”之类的。
标识要足够醒目,让周围的人远远就能看到。
效果:“这些标识就像一个个小卫士,提醒大家远离危险,保护大家的安全。

35kv线路停电施工方案35kV****线加固工程停电施工方案(拆旧、组塔、导地线架设)批准:审核:编写:***************有限公司项目部2011年02月目录一、停电施工简介二、停电线路名称三、停电时间四、停电方式五、停电施工内容六、停电施工具体安排七、停电施工人员组织机构八、技术措施九、施工安全措施十、文明施工与环境保护措施十一、事故应急行动十二、风险评估、危险点分析与控制措施一、停电施工简介:1、更换110kV****站35kV****线N1至N14段导、地线、金具和绝缘子,长度约为3.2km ,按5mm 覆冰设计,导线型号为LGJ-120/25型锌-5%铝-稀土合金镀层钢芯铝绞线,地线型号为XLXGJ-50型钢绞线。
改造N20至35kV 广北站进线构架段,长度为7.95km ,按20mm 覆冰、23.5m/s 风速设计。
改造段导线采用LGJ-120/25型锌-5%铝-稀土合金镀层钢芯铝绞线,地线采用XLXGJ-50钢绞线(2根约1.7km ,从新立N50至广北站构架);本工程新建铁塔38基(直线18基;耐张20基),本工程还需拆除旧线约7.9km ,拆除旧杆塔43基。
2、本次施工现场示意图二、停电线路名称:35kV****线三、停电时间:2011年3月1日-3月20日(20天)、2010年3月20日-3月27日(8天)四、停电方式:第一次110kV****站35kV****线#1-#55段(解开原线路#55杆小号侧跳线,如图所示、将导线临锚在原#54塔塔身)新建铁塔原线路铁塔新建线路原线路拆除线路35kV 渡庄水电站原线路#55砼杆二级电站一级电站第二次35kV****线#55-35kV 广北站构架段五、工作内容:①第一次停电解开原线路#55杆小号侧跳线,将导线临锚在原#54塔塔身,35kV ****线#1-#14拆旧及更换地线、#20-#54拆旧及铁塔组立、导线架设。
②第二次停电 35kV ****线#54-广北站构架拆旧及铁塔组立、导地线架设。
停电跨线施工方案(修改)
一、前言
在城市建设和维护过程中,停电施工是不可避免的环节。
而在进行跨线施工时,需要更加仔细地制定方案,保障施工安全、高效完成工程。
本文将针对停电跨线施工方案进行修改和优化,以确保施工的顺利进行。
二、施工前准备
在施工前,需要进行以下准备工作: 1. 对施工区域进行全面的勘察和评估,确
保了解周边环境和线路走向; 2. 制定详细的施工方案和时间节点,合理安排施工
人员和设备; 3. 联系相关部门和居民,提前通知停电时间和原因,协调好相关事宜。
三、施工过程
1.施工前,要对施工现场进行严格的封闭和标识,确保施工区域安全;
2.按照施工方案,有序停电并进行设备检修和调试;
3.实施跨线施工,严格遵守作业规程和安全操作规范;
4.施工中要随时注意周围环境变化,确保施工安全。
四、施工后工作
1.施工结束后,要对现场进行清理和复原,清理施工垃圾和设备;
2.对施工过程进行总结和评估,及时吸取经验教训,不断提升施工质量。
五、安全风险控制
1.加强对施工人员的安全教育和培训,提高其安全意识和应急处置能力;
2.严格遵守相关安全规定和标准,保证施工现场的安全;
3.定期开展安全检查和评估,及时发现和解决安全隐患。
六、结语
停电跨线施工是一项复杂而重要的工程,只有严格控制施工过程,确保施工安
全和质量,才能保障城市正常用电和通信。
本文对停电跨线施工方案进行了修改和优化,提出了一系列施工安全和质量控制措施,希望能对相关工作有所帮助。
********工程停电施工方案*****电力有限公司2023年03月批准:年月日审核:年月日编制:年月日********工程签署页第一部分工程概况1.原线路概况110kV*****线,线路起自于为钩刀咀风电场 110kV 升压站,终止于110kV温坊变电站,架空线路全长 40.6173km,除 110kV 温坊变电站进线终端按双回塔单架线设计外,其余均按单回路设计。
2.改造概况本工程改造段起于110kV*****线原6#-7#档中,止于原9#大号侧,改造线路全长 0.47km,全线单回架空设计。
改造段导线采用JLHA1/G1A-300/50 型钢芯铝合金绞线;地线一根采用 24 芯 OPGW-100 复合光缆、一根采用JLB20A-100型铝包钢绞线。
改造段新建耐张铁塔4基。
需对原110kV*****线7#-9#段进行拆除,拆除旧线路长度为0.47km,共拆除铁塔3基(耐张2基、直线1基)。
3.线路参数测试评估本次改造在原线路路径改造,导地线及杆塔有变化,根据省公司《关于印发交流输电线路工频电气参数测量指导意见的通知》(赣电运检〔2018〕388号)要求,本次改造需进行参数测试。
4.跨越情况无第二部分工程进度及准备情况1.停电前完成工作1)完成基础浇制完成;2)完成铁塔材料运输;3)完成导地线及光缆等材料的领用;4)完成110kV*****线改1#塔组立、改2#、改3#、改4#塔腿组立。
2.停电后工作1)拆除110kV*****线原7#、8#、9#塔及导地线。
2)110kV*****线改2#、改3#、改4#铁塔组立。
3)110kV*****线原6#塔至改1#-改4#、原10#塔导地线及OPGW架设。
4)改1#-改4#附件安装。
5)拆除110kV*****线原7#、8#、9#塔及导地线,共3基铁塔及原导地线470m。
6)工程验收消缺。
7)核相。
3.作业风险等级根据国家电网有限公司《关于进一步加强生产现场作业风险管控工作的通知》(国家电网设备〔2022〕89号)要求,按生产作业三级风险进行管控,并成立现场安全风险管控工作组。
