精选全文完整版(可编辑修改)人防工程竣工验收质量监理评估报告一、工程概况该工程位于武汉市汉阳大道钟家村,北临汉阳大道,南临西大街路,东临平山一巷,西临鹦鹉大道,人防建筑面积9906.90m2 ,平时作为车库使用(平时功能),战时为人员隐蔽(战时功能),可掩蔽4200人员,储存3941.89 m3物资,防常规武器等级为6级,防核武器等级为6级,防化等级为丙级。
该工程由武汉汉商人信置业有限公司投资建设,中冶集团武汉勘察研究院有限公司(勘察单位)勘察,武汉市建筑设计院(设计单位)设计,中天建设集团第六建设公司(施工单位)施工,湖北大成建设监理有限责任公司(监理单位)监理。
二、施工情况简述本人防工程开工时,施工单位建立了健全的质量安全保证体系,认真编制了施工组织设计及各专项施工方案,整个工程处于有效控制范围内,完全处于有组织施工状态,工地施工过程规范有序,各工序经检查均符合设计及施工规范要求。
三、工程质量评估依据1、《建筑工程质量验收统一标准》 GB50300-20012、《人民防空工程质量检验评定标准》 RFJ01-20023、《混凝土结构工程施工质量验收规范》GB50204-20024、《97沪防-561》图集5、《钢筋焊接及验收规程》JGJ18-20036、设计图纸说明(包括技术核定单和有关的标准图集)7、其它与本工程有关的技术合同,会议纪要等补充文件8、国家和地方现行有关建设工程质量管理的法律、法规、规定和办法。
四、建筑工程质量验收组织情况主体结构完工后,由总监理工程师组织施工单位项目负责人、技术、质量部门负责人及设计、勘察单位项目负责人对主体结构分部工程进行验收。
五、工程质量验收情况该人防工程较好地执行了国家关于工程建设勘察工作的法律、法规、技术规程和规范,设计完整全面,能满足战时和平时使用需要,达到了人防工程建设要求。
施工单位按照人防工程施工的法律、法规、技术规程和规范,以及设计文件及合同要求进行了施工,在工程进度、质量、造价和安全生产、以及施工资料等方面达到了工程竣工验收标准。

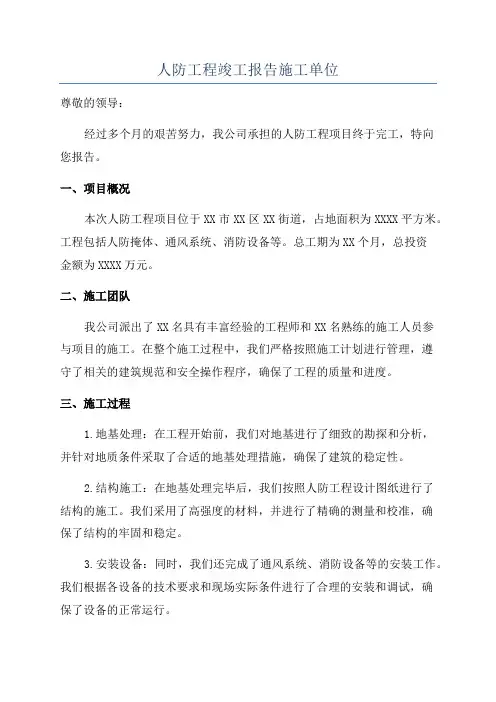

人防工程竣工报告施工单位尊敬的领导:经过多个月的艰苦努力,我公司承担的人防工程项目终于完工,特向您报告。
一、项目概况本次人防工程项目位于XX市XX区XX街道,占地面积为XXXX平方米。
工程包括人防掩体、通风系统、消防设备等。
总工期为XX个月,总投资金额为XXXX万元。
二、施工团队我公司派出了XX名具有丰富经验的工程师和XX名熟练的施工人员参与项目的施工。
在整个施工过程中,我们严格按照施工计划进行管理,遵守了相关的建筑规范和安全操作程序,确保了工程的质量和进度。
三、施工过程1.地基处理:在工程开始前,我们对地基进行了细致的勘探和分析,并针对地质条件采取了合适的地基处理措施,确保了建筑的稳定性。
2.结构施工:在地基处理完毕后,我们按照人防工程设计图纸进行了结构的施工。
我们采用了高强度的材料,并进行了精确的测量和校准,确保了结构的牢固和稳定。
3.安装设备:同时,我们还完成了通风系统、消防设备等的安装工作。
我们根据各设备的技术要求和现场实际条件进行了合理的安装和调试,确保了设备的正常运行。
4.清理整理:在施工完工后,我们对工程现场进行了彻底的清理整理工作,清除了施工垃圾和遗留材料,确保了工程的美观和整洁。
四、质量管理在施工过程中,我们高度重视质量管理工作。
我们建立了完善的质量管理体系并进行了严格的质量检查,确保了工程的质量符合相关标准和要求。
我们还与相关监理单位保持了密切的沟通和协调,及时解决了施工过程中出现的问题和难题。
五、安全管理在施工期间,我们把安全管理放在首位。
我们制定了详细的安全操作规程,组织了安全教育培训,并设置了安全警示标识。
我们建立了安全监控系统,配备了安全设备,对施工现场进行了24小时巡查。
通过这些措施,我们成功地预防了事故的发生,保证了施工安全和人员的生命财产安全。
六、竣工验收情况经过各方的共同努力,本人防工程项目已经顺利完成验收。
各项工程质量符合国家标准,并通过了相关的验收组织的检查和评估。
人防工程竣工验收报告范本在经济发展迅速的今天,报告使用的频率越来越高,报告成为了一种新兴产业。
你所见过的报告是什么样的呢?以下是小编帮大家整理的人防工程竣工验收报告范本(通用6篇),供大家参考借鉴,希望可以帮助到有需要的朋友。
人防工程竣工验收报告1一、工程概况xx委员会业务评审楼扩建工程位于海淀区xx号,具体地址边界为:北临xx路,南临xx路,东临双清路,西临城铁13号线及京包铁路。
建设占地2683.645㎡,建筑面积11130平方米,人防地下室所处地下一层,面积707平方米,平时用途为汽车库,战时用途为物资库。
工程建设投资单位是国家xx委员会,勘察单位是北京市勘察设计研究院,设计单位是北京xx工程设计与顾问有限公司,管理单位是北京xx工程管理咨询有限公司,施工总承包单位是xx建设集团有限公司,监理单位是xxx有限责任公司。
二、执行基本建设程序情况该人防工程于xxx年8月16日经中央国家机关人民防空办公室审批,xxx年8月24日通过了国管局人防办的设计审核及施工图设计审核,建设工程规划许可证号为 xxx规建字05xx号,建设工程施工许可证号为 [200x]建施字0xxx号。
按照“建设工程质量管理条例”的规定,报请北京市质量监督站海淀站注册,监督注册号京建质字第05xx号,工程于xx年6月20日开工,竣工日期为xx年12月15日。
按照“建设工程招投标管理办法”对工程监理和工程总承包进行了招投标,最终确定工程监理由北京xx有限责任公司承担,工程总承包由xx建设集团有限公司承担。
工程施工过程中,对已审批的人防施工图设计文件未发生变更文件,工程严格按施工图施工,严格执行国家关于人防工程建设的规程、规范和技术标准,以及管理和监督制度,较好地执行了基本建设程序。
三、对勘察、设计、施工、监理工作的评价本人防工程较好地执行了国家关于工程建设勘察工作的法律、法规和技术规程、规范,对工程的岩土、验槽和检验基底土质等工作按照程序和规范进行了勘察工作,地基承载力满足设计要求,达到了人防工程建设要求。
人防竣工验收监理质量评估报告人防工程是国家保障人民生命财产安全的重要工程,其建设验收质量的好坏直接关系到人民群众的生命安全。
作为人防竣工验收监理单位,我们对该工程进行了全面监理,并提供了以下质量评估报告。
首先,我们对人防工程的工程质量进行了评估。
在施工过程中,施工单位按照相关标准和规范进行了施工,各项工程质量指标符合规定要求。
我们对施工现场进行了多次巡查,对施工工艺、材料的使用进行了抽检和测试,发现材料使用符合规定,工艺操作规范,施工质量良好。
因此,我们对人防工程的工程质量进行了良好的评价。
其次,我们对人防工程的安全性进行了评估。
人防工程是为了保障人民生命安全而建设的,其安全性是评估人防工程质量的重要指标。
在施工过程中,施工单位严格按照相关安全规范进行了施工,确保施工过程中没有发生安全事故。
我们进行了现场安全检查,发现施工单位安排了专业的安全人员,落实了安全措施,为施工人员提供了必要的安全防护设施。
因此,我们对人防工程的安全性进行了良好的评价。
再次,我们对人防工程的设计质量进行了评估。
设计是人防工程建设的前提和基础,设计质量的好坏决定了工程的质量。
我们对设计文件进行了仔细的审查,发现设计文件符合相关标准和规范要求,结构合理,安全性能达到要求。
设计单位参考了现有的相关技术标准和实际需求进行了设计,保证了工程的可靠性和实用性。
因此,我们对人防工程的设计质量进行了良好的评价。
最后,我们对人防工程的环境影响进行了评估。
人防工程的施工和运营会对周边环境产生影响,因此对其环境影响的评估也是必要的。
我们对施工现场进行了环境监测,发现施工单位采取了有效的措施防止施工过程中的污染物泄漏,并对周边环境进行了有效的保护。
因此,我们对人防工程的环境影响进行了良好的评价。
综上所述,人防竣工验收监理质量评估报告显示,该工程的工程质量良好,安全性高,设计质量优秀,环境影响小。
我们对施工单位在人防工程建设过程中的努力和成绩表示赞赏,并建议施工单位继续保持良好的工艺操作和管理水平,确保工程的质量和安全性。
施工单位人防竣工验收报告(精选19篇)施工单位人防竣工验收报告一、施工单位施工单位又称“承建单位”。
建筑安装工程施工单位的简称。
指承担基本建设工程施工任务,具有独立组织机构并实行独立经济核算的单位。
在采取承发包方式进行施工时,施工单位,常被称为“乙方”。
我国的施工单位按照经营方式分为施工企业和自营单位。
施工企业是按照经济核算制原则建立的生产组织,按照国家计划承担各项工程的建筑安装等施工任务。
二、施工单位人防竣工验收报告(精选19篇)随着个人素质的提升,报告有着举足轻重的地位,报告具有成文事后性的特点。
你所见过的报告是什么样的呢?下面是小编帮大家整理的施工单位人防竣工验收报告(精选19篇),仅供参考,希望能够帮助到大家。
施工单位人防竣工验收报告1由我公司承建的XX工程,由XX开发有限公司集资建设,XX设计院负责设计,XX市建设工程质量监督站负责质量跟踪监督,并委托XX消防工程监理有限公司承担现场监督,并由XX消防设施检测单位于2007年11月245日完成本工程消防工程电气及消防设施检测,确认检测结果为合格。
本工程,自开工以来,在上级领导、质监站、建设单位、设计单位、监理单位及有关部门的大力支持下,通过全体参建员工的努力和辛勤劳动,工程于XX年XX月XX日通过了五方主体预验收工作,并完成了有关问题的质量整改闭合,现消防工程已具备竣工验收条件,下面就工程具体情况汇报如下:一、工程概况:1、XX与广场路交叉口,南邻广场路,北邻飞鹏巷,西朝信河街,东邻居民区。
属居民集中区域,为消防重点控制单位,本工程建筑物为地下一层、地上十八~二十二层,独立裙房二层组成。
总建筑面积为40192m2,地下部分5252.34m2。
总建筑高度分别为:64.3m、70.30m、80.90m、9.30m。
一层层高为4.50m、二层层高为4.80m,三层层高为4.50m;地下室一层高度分别为:机动车库5.60m;设备房4.80m非机动车库3.80m。
人防工程竣工监理评估报告一、项目背景该人防工程位于城市XX区,总建筑面积约XX平方米,项目周期为X 年。
该人防工程的建设旨在提高城市防空能力,保障城市居民的生命安全。
二、竣工质量评估1.竣工情况经过监理单位和建设单位的共同努力,该人防工程已经顺利完成建设任务,并于X年X月X日竣工验收。
2.工程质量评估(1)工程质量问题在竣工验收过程中,我们发现了一些工程质量问题,主要包括:a.一些墙体漏水问题:在一些墙体的连接处,存在少量渗水现象,需要进行补漏处理。
b.部分施工材料质量不达标:在一些施工材料的检测中,发现部分材料的质量不达标,需要重新更换。
(2)工程质量整改为保证该人防工程的质量达到规范要求,我们对上述问题提出以下整改措施:a.对墙体漏水问题,建议重新进行密封处理,确保墙体的密封性能。
b.对不达标的施工材料,建议重新购买符合规范要求的材料进行更换。
三、安全评估1.安全情况该人防工程在施工过程中注重安全管理,无发生重大安全事故的记录。
安全设施齐全,符合规范要求。
2.安全评估结果该人防工程的安全设施齐全,设计合理,经过验收合格。
施工单位在施工过程中注重安全,安全管理措施到位,施工人员遵守相关规定,未发生重大事故。
通过安全评估,该人防工程达到了设计安全要求。
四、工期评估该人防工程工期为X年,经过监理单位和建设单位的共同配合,工程按照计划完成,并顺利在规定时间内竣工。
五、经济评估该人防工程的总投资为X万元,经济评估结果显示,项目的投资符合预算要求,没有出现明显的超支情况。
六、监理单位评估意见根据以上情况,我司对该人防工程的竣工情况进行综合评估:1.工程质量方面,虽然存在一些质量问题,但问题较为局部,整改措施明确,预计可以在短时间内解决。
2.安全方面,工程安全设施齐全,无重大事故发生,施工单位对安全管理做出了较好的控制。
3.工期方面,工程顺利按计划完成,没有发生工期延误的情况。
4.经济方面,投资符合预算要求,没有出现明显的超支情况。
人防竣工验收监理评估报告人防工程是指为了防止战时空袭而进行的地下工程建设。
人防竣工验收监理评估报告是对人防工程竣工验收过程进行监理评估的文件。
本文将围绕这一主题展开,详细介绍人防工程竣工验收监理评估报告的内容和要求。
一、引言人防工程的建设是为了保障人民生命财产安全,在战时发挥重要作用。
因此,人防工程的竣工验收过程至关重要。
监理评估报告是对竣工验收过程的全面评估,以确保人防工程的安全性和可靠性。
二、报告概述本次监理评估报告以人防工程竣工验收过程为基础,对工程质量、安全性、设计合理性等方面进行评估分析,并提出改进建议。
报告内容包括人防工程概况、评估方法、评估结果、改进建议等。
三、人防工程概况人防工程概况部分主要介绍人防工程的基本情况,包括工程名称、建设单位、工程规模、建设周期等。
此外,还要介绍人防工程的设计标准和验收要求,以及监理评估报告的目的和意义。
四、评估方法评估方法是对人防工程进行评估的具体方法和步骤。
本次评估采用了现场勘察、文件审查和技术交流等方法,以综合评估人防工程的质量和安全性。
同时,还应说明评估过程中所采用的评估标准和指标,以保证评估结果的客观性和准确性。
五、评估结果评估结果是对人防工程竣工验收过程的评估结果进行总结和分析。
首先,对人防工程的质量进行评估,包括结构安全性、施工工艺、材料选用等方面的评估。
其次,对人防工程的功能性进行评估,包括疏散通道、排烟系统、供电系统等方面的评估。
最后,对人防工程的设计合理性进行评估,包括设计标准符合性、可操作性等方面的评估。
六、改进建议改进建议是根据评估结果提出的针对性建议。
根据评估结果,对人防工程中存在的问题和不足进行分析,并提出相应的改进建议,以提高人防工程的质量和安全性。
改进建议应具体明确,可操作性强。
七、结论结论部分是对整个监理评估报告的总结和归纳。
根据评估结果和改进建议,对人防工程的竣工验收过程进行总结,强调人防工程的重要性和改进的必要性。

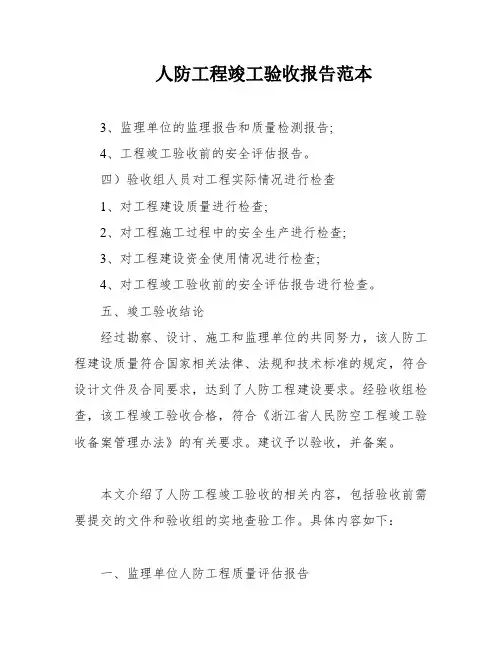

人防工程竣工验收报告范本3、监理单位的监理报告和质量检测报告;4、工程竣工验收前的安全评估报告。
四)验收组人员对工程实际情况进行检查1、对工程建设质量进行检查;2、对工程施工过程中的安全生产进行检查;3、对工程建设资金使用情况进行检查;4、对工程竣工验收前的安全评估报告进行检查。
五、竣工验收结论经过勘察、设计、施工和监理单位的共同努力,该人防工程建设质量符合国家相关法律、法规和技术标准的规定,符合设计文件及合同要求,达到了人防工程建设要求。
经验收组检查,该工程竣工验收合格,符合《浙江省人民防空工程竣工验收备案管理办法》的有关要求。
建议予以验收,并备案。
本文介绍了人防工程竣工验收的相关内容,包括验收前需要提交的文件和验收组的实地查验工作。
具体内容如下:一、监理单位人防工程质量评估报告监理单位对人防工程的质量进行评估,并提交评估报告。
该报告需要包括人防工程的设计、施工、设备安装等环节的质量情况,以及发现的问题和建议。
二、设计单位人防工程质量检查报告设计单位对人防工程的质量进行检查,并提交检查报告。
该报告需要包括人防工程的设计文件是否符合法律、法规和工程建设强制性标准规定,以及设计文件与实际施工情况是否一致等内容。
三、勘察单位工程质量检查报告勘察单位对人防工程的质量进行检查,并提交检查报告。
该报告需要包括人防工程的地基基础工程、主体结构工程、人防工程口部、防护设备设施、及给水、排水、通风、电气等工程质量控制资料的齐全情况。
四、人防工程技术档案和施工管理资料人防工程竣工验收时,需要提交人防工程技术档案和施工管理资料。
其中,人防工程技术档案需要包括人防工程的设计文件、施工图、验收记录、变更记录等资料;施工管理资料需要包括施工组织设计、施工进度计划、施工记录等资料。
五、验收组人员实地查验人防工程质量验收组人员需要对人防工程的设计、施工、设备安装质量和各管理环节等方面进行实地查验,以形成经验收组人员签署的人防工程竣工验收意见。
