定额项目的四种换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。

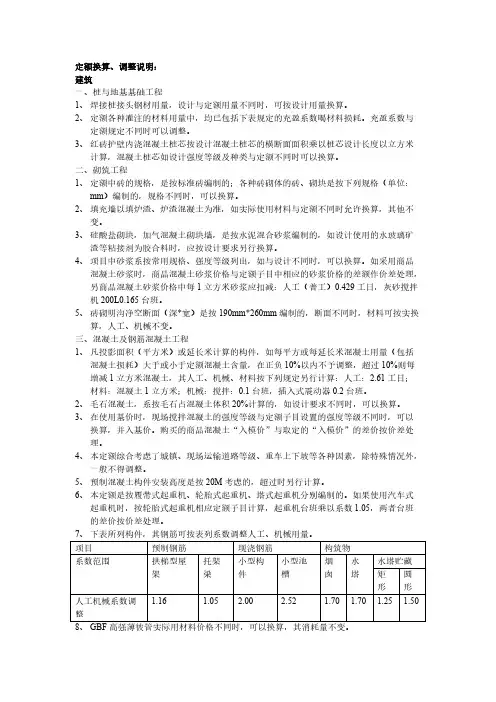

定额换算、调整说明:建筑一、桩与地基基础工程1、焊接桩接头钢材用量,设计与定额用量不同时,可按设计用量换算。
2、定额各种灌注的材料用量中,均已包括下表规定的充盈系数喝材料损耗。
充盈系数与定额规定不同时可以调整。
3、红砖护壁内浇混凝土桩芯按设计混凝土桩芯的横断面面积乘以桩芯设计长度以立方米计算,混凝土桩芯如设计强度等级及种类与定额不同时可以换算。
二、砌筑工程1、定额中砖的规格,是按标准砖编制的;各种砖砌体的砖、砌块是按下列规格(单位:mm )编制的,规格不同时,可以换算。
2、填充墙以填炉渣、炉渣混凝土为准,如实际使用材料与定额不同时允许换算,其他不变。
3、硅酸盐砌块,加气混凝土砌块墙,是按水泥混合砂浆编制的,如设计使用的水玻璃矿渣等粘接剂为胶合料时,应按设计要求另行换算。
4、项目中砂浆系按常用规格、强度等级列出,如与设计不同时,可以换算。
如采用商品混凝土砂浆时,商品混凝土砂浆价格与定额子目中相应的砂浆价格的差额作价差处理,另商品混凝土砂浆价格中每1立方米砂浆应扣减:人工(普工)0.429工日,灰砂搅拌机200L0.165台班。
5、砖砌明沟净空断面(深*宽)是按190mm*260mm 编制的,断面不同时,材料可按实换算,人工、机械不变。
三、混凝土及钢筋混凝土工程1、凡投影面积(平方米)或延长米计算的构件,如每平方或每延长米混凝土用量(包括混凝土损耗)大于或小于定额混凝土含量,在正负10%以内不予调整,超过10%则每增减1立方米混凝土,其人工、机械、材料按下列规定另行计算:人工:2.61工日;材料:混凝土1立方米;机械:搅拌:0.1台班,插入式震动器0.2台班。
2、毛石混凝土,系按毛石占混凝土体积20%计算的,如设计要求不同时,可以换算。
3、在使用基价时,现场搅拌混凝土的强度等级与定额子目设置的强度等级不同时,可以换算,并入基价。
购买的商品混凝土“入模价”与取定的“入模价”的差价按价差处理。
4、本定额综合考虑了城镇、现场运输道路等级、重车上下坡等各种因素,除特殊情况外,一般不得调整。
定额换算一、工程量的换算 一、工程量的换算 工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
如:人工修边坡整平的土方工程量按挖方量的10%套用相应定额人工乘以2. 二、人工机械等的系数调整-----方法1、机械开挖湿土:含水率超过25%,定额人工机械乘以系数1.15。
2、打斜桩,斜度在1:6以内,相应定的额项目人工机械乘以系数1.25,大于1:6,系数1.43。
3、人工挖孔灌注混凝土桩,挖孔人工及机械乘以系数1.204、凿桩头、截断桩如遇独立基础群桩,人工乘以1.305、砖基础深度超过1.5米,其超过部分每立方米砌体增加人工0.041工日6、现浇构件钢筋曾高超过3.6米在8米以内人工乘以系数1.03,12米内人工乘以系数1.08,12米以上乘以系数1.137、室内净高超过8米的现浇柱梁墙板的人工工日12米以下1.18,18米以内1.258、泵送混凝土子目输送高度超过30米时,输送泵车台班乘以1.10,超过50米,乘以1.259、斜梁大于10度,人工乘以系数1.1010、斜有梁板、平板,坡度大于10,人工乘以系数1.0311、锯齿形底板按有梁板人工乘以系数1.1012、压路机碾压地面,垫层材料乘以1.15,人工乘以0.913、螺旋形、圆形楼梯按楼梯定额执行,人工乘以系数1.214、阶梯教室、看台台阶按楼地面定额人工乘以系数1.6015、墙柱面块料面层圆弧形部分,按相应定额人工乘以1.18。
16、大理石花岗岩板上钻孔成槽由供应商完成,相应项目人工乘以0.9017、弧形条基人工模板乘以系数1.3018、斜梁模板坡度大于10,人工乘以1.1519、坡度大于10的板模板,人工乘以系数1.3020、模板超过3.6米,人工及材料增加系数三、砂浆、混凝土标号不同时的换算1、砂浆换算:新综合单价=原综合单价+(设计砂浆单价-定额材料单价)*定额材料用量例:3-33砌一砖内墙水泥砂浆M10,换算单价192.69-0.215*27.35(M5混合砂浆)+0.215*28.56=192.952、构件混凝土换算(1)换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
定额换算系数总结1、薄钢板风管刷油按其工程量执行相应子目,仅外(或内)面刷油者,定额基价乘以系数1.2,内外均刷油者,定额基价乘以系数1.1(其法兰\加固框\吊托支架已包含在此系数内)2、薄钢板部件刷油按其工程量执行金属结构刷油子目,定额基价及主材乘以系数0.9,3、风管制作安装项目只列有法兰连接,如采用无法兰连接,定额基价乘以系数0.94、整个通风系统采用渐缩管均匀送者,圆形风管按平均直径,矩形风管按平均周长执行相应规格子目,其人工乘以系数2.55、镀锌薄钢板风管项目中的板材是按镀锌薄钢板编制的,如设计要求不用镀锌薄钢板,板材可以换算。
6、如制作空气幕送风管时,按矩形风管平均周长执行相应风管规格子目,其人工乘以系数3,其余不变7、薄钢板风管项目的板材,如设计要求厚度不同者可以换算,但人工、机械不变8、帆布接头使用人造革而不使用帆布者可以换算;成品金属软接头安装执行风管蝶阀安装的相应子目。
9、薄钢板矩形风管制作安装周长在6m以上者,按周长4m以上的相应定额乘以系数1.610、项目中的法兰垫料如设计要求使用材料品种不同者可以换算,但人工不变.使用泡沫塑料者每千克橡胶板换算为泡沫塑料0.125kg;使用闭孔乳胶海绵者每千克橡胶板换算为闭孔乳胶海棉0.5kg11、阀门安装定额适用于钢制阀门、玻璃钢阀门安装,铝及铝合金阀门安装套用本章阀门安装相应子目,人工乘以系数0.812、风口安装定额适用于钢板风口、玻璃钢风口、木制风口的安装,铝及铝合金风口安装套用本章风口安装相应子目,人工乘以系数0.813、带调节阀的风口安装按照相应风口的安装子目,定额乘以系数1.114、带过滤器的风口(不含带滤网)安装按照相应风口的安装子目,定额乘以系数1.215、风机减震台座执行设备支架项目,定额中不包括减震器用量,应按设计图纸按实计算16、玻璃挡水板执行钢板挡水板相应项目,其材料、机械均乘以系数0.45,人工不变17、保温钢板密闭门执行钢板密闭门项目,其材料、机械均乘以系数0.45,人工不变18、设备支架制作、安装比例为:制作占80%,安装占20%19、设备安装项目中的基价中不包括设备费和应配备的地脚螺栓价值20、箱体式风机安装按照通风机安装的相应子目,定额乘以系数1.2,混流式通风机按照轴流式通风机安装的相应子目,人工、机械乘以系数 1.2;轴流式通风机如果安装在墙体里,参照轴流式通风机吊式安装的相应定额子目,人工、材料乘以系数0.721、设备安装项目中的基价中不包括设备费和应配备的地脚螺栓的价值。
一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
如:人工修边坡整平的土方工程量按挖方量的10%套用相应定额人工乘以2.-----方法1、机械开挖湿土:含水率超过25%,定额人工机械乘以系数1.15。
2、打斜桩,斜度在1:6以内,相应定的额项目人工机械乘以系数1.25,大于1:6,系数1.43。
3、人工挖孔灌注混凝土桩,挖孔人工及机械乘以系数1.204、凿桩头、截断桩如遇独立基础群桩,人工乘以1.30、砖基础深度超过1.5米,其超过部分每立方米砌体增加人工0.041工日6、现浇构件钢筋曾高超过3.6米在8米以内人工乘以系数1.03,12米内人工乘以系数1.08,12米以上乘以系数1.137、室内净高超过8米的现浇柱梁墙板的人工工日12米以下1.18,18米以内1.258、泵送混凝土子目输送高度超过30米时,输送泵车台班乘以1.10,超过50米,乘以1.25、斜梁大于10度,人工乘以系数1.10 10、斜有梁板、平板,坡度大于10,人工乘以系数1.0311、锯齿形底板按有梁板人工乘以系数1.1012、压路机碾压地面,垫层材料乘以1.15,人工乘以0.913、螺旋形、圆形楼梯按楼梯定额执行,人工乘以系数1.214、阶梯教室、看台台阶按楼地面定额人工乘以系数1.60、墙柱面块料面层圆弧形部分,按相应定额人工乘以1.18。
16、大理石花岗岩板上钻孔成槽由供应商完成,相应项目人工乘以0.9017、弧形条基人工模板乘以系数1.3018、斜梁模板坡度大于10,人工乘以1.1519、坡度大于10的板模板,人工乘以系数1.3020、模板超过3.6米,人工及材料增加系数1、砂浆换算:新综合单价=原综合单价+(设计砂浆单价-定额材料单价)*定额材料用量例:3-33砌一砖内墙水泥砂浆M10,换算单价192.69-0.215*27.35(M5混合砂浆)+0.215*28.56=192.95、构件混凝土换算(1)换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。

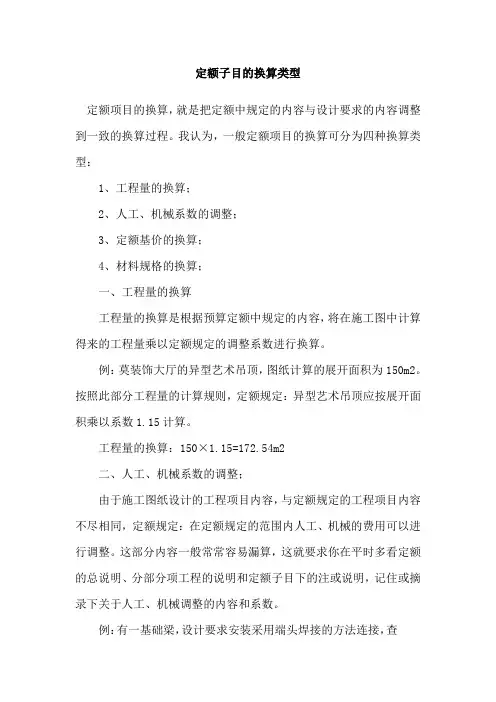

定额子目的换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为 59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日。
这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。

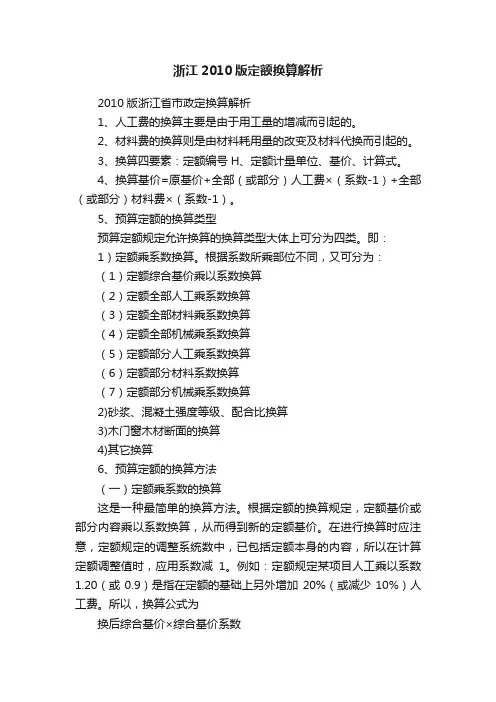

浙江2010版定额换算解析2010版浙江省市政定换算解析1、人工费的换算主要是由于用工量的增减而引起的。
2、材料费的换算则是由材料耗用量的改变及材料代换而引起的。
3、换算四要素:定额编号H、定额计量单位、基价、计算式。
4、换算基价=原基价+全部(或部分)人工费×(系数-1)+全部(或部分)材料费×(系数-1)。
5、预算定额的换算类型预算定额规定允许换算的换算类型大体上可分为四类。
即:1)定额乘系数换算。
根据系数所乘部位不同,又可分为:(1)定额综合基价乘以系数换算(2)定额全部人工乘系数换算(3)定额全部材料乘系数换算(4)定额全部机械乘系数换算(5)定额部分人工乘系数换算(6)定额部分材料系数换算(7)定额部分机械乘系数换算2)砂浆、混凝土强度等级、配合比换算3)木门窗木材断面的换算4)其它换算6、预算定额的换算方法(一)定额乘系数的换算这是一种最简单的换算方法。
根据定额的换算规定,定额基价或部分内容乘以系数换算,从而得到新的定额基价。
在进行换算时应注意,定额规定的调整系统数中,已包括定额本身的内容,所以在计算定额调整值时,应用系数减1。
例如:定额规定某项目人工乘以系数1.20(或0.9)是指在定额的基础上另外增加20%(或减少10%)人工费。
所以,换算公式为换后综合基价×综合基价系数换后基价=定额综合基价+调整部分金额×(部分调整系统数-1)(1)要正确区分定额系数与工程量系数。
定额系数一般在定额分部说明或定额附注上,而工程量系数一般在工程量计算规则中。
定额系数是对定额基价的调整,应在定额基价中反映;而工程量系数是对工程量的调整,应在工程量中反映。
(2)要正确区分定额系数。
定额系数有七种。
在进行换算之前,一定要正确区分和确定是哪一种系数。
这是正确换算的前提。
7、若换算题中,消耗量和单价均发生变化,要将原定额中的扣除,将新的材料及消耗量换算进去。
8、根据浙江省2010版市政定额换算。
定额子目的换算类型
[color=darkslategray]定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换
算:150×1.15=172.54 m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日。
这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人
工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m3 2)换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m3 3)换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
定额价:0.40*105=42元/10m3定额基价换算:6842.6元/10M3-
59.511×25.84(定额人工费)+1553.268(换算人工费)-0.784×4.8(定额
量)+29.92(换算量)+42(交流电焊机的台班费)=6926.23元/10M3换算后的定额基价=6926.23元/10M3[/color][color=darkslategray]三、定额基价的换算(材料价格的换算)由于定额的预算材料价,是采用编制时当地的市场价格(定额材料价),定额发行后一般要执行很多年,这样我们在运用时就必须对材料价格进行调整。
俗称材料调差或材料差价的调整。
调整材料差价,也就是调整定额
基价。
定额基价(材料价格)的换算可分两种类型:1、套价后进行材料的分析,把主要材料的市场价和定额材料价进行冲减得到一定数量的差值,俗称材料差价,合并到直接费中再进行取费计算。
2、套定额时,在你要套的定额的编号下找到需换算的主要材料,查出他的定额材料价,和定额含量,按下式计算:定额基价+定额消耗量×换算材料的市场价-定额消耗量×定额材料价=换算后定额基价(按此式计算,材料分析后不需再进行主要材料调差)例:某工程多空砖1砖内墙工程量经计算为250m2,多空砖240×115×90的市场价为0.85元/块,计算调整后的定额基价查安徽省2000年综合定额编号03-030项,基价4718.56元/100m2多孔砖
240×115×90的定额材料价390元/千块,含量7.608/100m2计算:4718.56-
7.608×390+7.608×0.85×1000=8218.24元/100m2换算后定额基价=8218.24元
/100m2四、材料规格(用量)的换算由于设计施工图的主要材料规格与定额的规格的主要材料规格不一定相同,由于规格的变化就引起用量的变化,也就引起了定额价的变化,这时候就必须进行调整。
两种不同规格的材料如何调整呢?这里要借助价,我们只要找到他们的差价就可以啦。
差价=(相同品牌的)图纸规格的主材费-(相同品牌的)定额规格的主材费(注:以定额计量单位为准)图纸规格的主材费=实际消耗量(含损耗)×市场单价定额规格的主材费=定额消耗量×定额材料价换算后定额基价=换算前定额基价?差价例:某外墙贴釉面砖,砂浆粘贴150×75密缝,而市场上相同品牌的只有200×150面砖类型,市场价为450元/千块,定额基价怎样换算
呢?换算如下:查安徽省1999年装饰综合定额,编号2-75项,基价5298.81元
/100m2,面砖150×75的消耗量(含量)9.11千块/100m2,定额价331.16元/千块按上式:1)定额规格的主材费=定额消耗量×定额材料价=9.11×331.16=3016.86元2)图纸规格的主材费=实际消耗量(含损耗)×市场单价200×150面砖实际消耗量为多少呢?看下式,200×150规格的面砖100m2的块数=100/0.2×0.15=3.33千块
×1.025(损耗率)=3.42千块3.42*450=1539元差价=1539元-3016.86元=-1477.86元(调减)换算后定额基价=5298.81-1477.86=3830.95元/100m2[/color]。
