电气套定额相关问题(1)
- 格式:doc
- 大小:26.50 KB
- 文档页数:5
《电气设备安装工程》定额说明及工程量计算规则一、《电气设备安装工程》(以下简称本定额)适用于新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电气调整试验等的安装工程。
(二、本定额主要依据的标准、规范有:1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90;2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90;3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90;4.《电气装置安装工程电气设备交接试验标准》GB50150-2006;5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;6.《电气装置安装工程接地装置施工及验收规范》 GB50169-2006;7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006;8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92;9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92;10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92;11.《电气装置安装工程低压电器施工及验收规范》GB50254-96;12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96;13.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96;14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96;5.《建筑电气工程施工质量验收规范》GB50303-2002;16.《电力建设安全工作规程(火力发电厂部分)》GL-5009.1-2002;17.《民用建筑电气设计规范》JCJ/T16-2008;18.《建筑照明设计标准》GB50034-2004;19.《电力建设质量等级评定标准》。
三、本定额的工程内容除各章节已说明的工序外,还包括:施工准备、设备器材工器具的场内搬运、开箱检查、安装、调整试验、收尾、清理、配合质量检验、工种间交叉配合、临时移动水、电源的停歇时间。
电气电缆配线及定额套用1、YJV4*16+12 电缆怎么套定额?①套“03020618铜芯电力电缆敷设|电缆截面35mm2以下”,超高另计。
定额×1.3(5芯电缆),另电缆头制作定额*1.2的系数。
②套“03020626户内干包式电力电缆头制安|干包终端头 1kV以下截面35mm2以下”,一根电缆两个头。
但不需做泄漏试验,低压电缆是不需要做的2、敷设方式CC是在施工过程中预埋还是装修时再做?Concealed in Ceiling or slab;暗敷设在屋面或天棚顶板内;要在施工过程中预埋,假如二次装修时再做,是吊杆敷设了,套定额项也不同了,造价也不一样。
3、交流低压配电柜GGD:G--低压配电柜;G--固定安装、固定接线;D--电力用柜GCK:G--柜式结构;C--抽出式;K--控制中心GCS:G--封闭式开关柜;C--抽出式;S--森源电气系统MNS;是按照瑞士ABB公司转让技术制造的产品。
D/M/J-D:电力用柜 M:面板操作 J:静电电容器①-设计序号:1.分断能力为15kA;2.分断能力为30kA;3.分断能力为50kA②-主电路方案代号③-辅助电路方案代号PGL □?□P-低压开启式配电柜G-电器元件固定安装,固定接线L-动力用前面□-设计序号后面□-主电路方案号PGL1型为15KA(有效值),PGL2型为30KA(有效值);现在PGL已基本不用了,动力大部分采用GGD了。
4、低压配电柜元件组成①如果是纯配电回路(比如酒店,小区等),那仅仅需要一个开关就可以了,也就是一个一个开关装在柜子里,有些人能够接触到的还需要给开关加漏电保护模块。
②如过是动力回路(如污水厂等)需要带动电动机的,那么就需要开关,接触器,热继组成电机启动回路,要求高的话需要软启,变频。
③补偿柜主要是电容补偿,一般一个断路器或者刀熔开关,再加接触器,电容,如果不是纯电容补偿的话还需要加电抗。
5、断接卡、测试盒和连接板的作用与区别?断接卡用于人工接地电阻测试时断开其它部分;测试盒用于安装断接卡或连接板;连接板用于引下线与接地体连接。

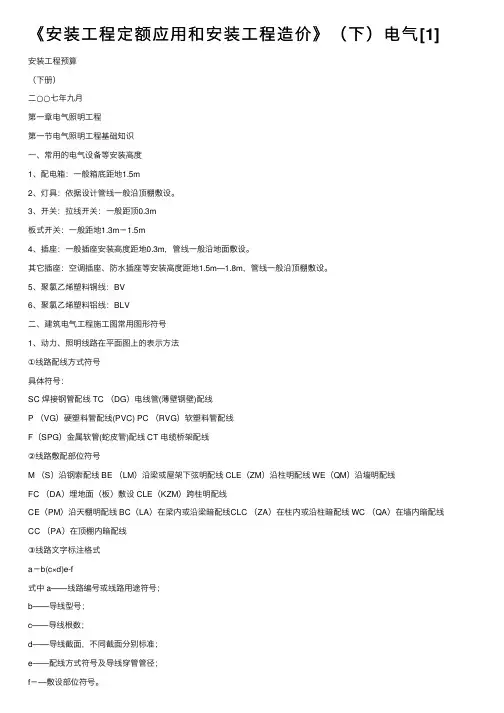

《安装⼯程定额应⽤和安装⼯程造价》(下)电⽓[1]安装⼯程预算(下册)⼆○○七年九⽉第⼀章电⽓照明⼯程第⼀节电⽓照明⼯程基础知识⼀、常⽤的电⽓设备等安装⾼度1、配电箱:⼀般箱底距地1.5m2、灯具:依据设计管线⼀般沿顶棚敷设。
3、开关:拉线开关:⼀般距顶0.3m板式开关:⼀般距地1.3m-1.5m4、插座:⼀般插座安装⾼度距地0.3m,管线⼀般沿地⾯敷设。
其它插座:空调插座、防⽔插座等安装⾼度距地1.5m—1.8m,管线⼀般沿顶棚敷设。
5、聚氯⼄烯塑料铜线:BV6、聚氯⼄烯塑料铝线:BLV⼆、建筑电⽓⼯程施⼯图常⽤图形符号1、动⼒、照明线路在平⾯图上的表⽰⽅法①线路配线⽅式符号具体符号:SC 焊接钢管配线 TC (DG)电线管(薄壁钢壁)配线P (VG)硬塑料管配线(PVC) PC (RVG)软塑料管配线F(SPG)⾦属软管(蛇⽪管)配线 CT 电缆桥架配线②线路敷配部位符号M (S)沿钢索配线 BE (LM)沿梁或屋架下弦明配线 CLE(ZM)沿柱明配线 WE(QM)沿墙明配线FC (DA)埋地⾯(板)敷设 CLE(KZM)跨柱明配线CE(PM)沿天棚明配线 BC(LA)在梁内或沿梁暗配线CLC (ZA)在柱内或沿柱暗配线 WC (QA)在墙内暗配线CC (PA)在顶棚内暗配线③线路⽂字标注格式a-b(c×d)e-f式中 a——线路编号或线路⽤途符号;b——导线型号;c——导线根数;d——导线截⾯,不同截⾯分别标准;e——配线⽅式符号及导线穿管管径;f-—敷设部位符号。
2、动⼒、照明设备在平⾯图上表⽰⽅法①⽤电设备标注格式式中a——设备编号;b——额定功率,kW;c——线路⾸端熔断⽚或⾃动开关脱扣器电流,A; d——安装标⾼,m。
②电⼒和照明配电箱标注格式当需要标注引⼊线规格时为:式中 a——设备编号b——设备型号;c——设备功率,kW;d——导线型号;e——导线根数;f——导线截⾯,mm2;g——导线敷设⽅式及部位。
一、相关小问题31个1、配合试验的人工费怎样计算?凡单项试验配合人工费已包括在相应的电气调试定额之内,不另行计算。
2、电缆托架执行哪项定额?应执行本定额第六章有关铁构件的制作和安装定额。
按规定:主结构厚度在3MM以下的执行“轻型铁构件”定额:3MM以上的执行“一般铁构件”定额。
需要镀锌时另加费用。
3、设备的地脚螺栓灌浆和底座的二次灌浆可否执行第一册“机械设备”的有关规定?答:可以执行第一册第十三章的“地脚螺栓孔洞灌浆”和“设备底座与基础间灌浆”定额。
4、木配电箱制作是否包括箱内配电板制作?配电板制作是否包括开关、保险器安装?答:木配电箱制作不包括箱内配电板制作,也不包括电气装置的安装,盘上配线和元件安装,应另执行本章有关定额。
5、如何区分第六章说明第一条关于起重机电气装置安装中的“成套”和“非成套”设备?本定额所指的“成套设备”系按起重设备在生产厂已经全部制作、配套齐全并试验合格,附有试验记录的,即使为运输方便而分装成若干箱件的,仍然属于成套设备,可以直接执行定额。
有些起重设备,生产厂只供设备和材料(如电缆、导线、管道、角钢之类)等散件成品,并未经生产厂配套试车,即为“非成套设备”。
对于“非成套设备”不能直接执行整体起重设备安装定额,应分别执行有关子目,即配管执行配管定额,电缆执行电缆定额,穿线执行穿线定额。
6、钢管在砖、混结构中暗配,其刨沟、填补工作是否包括在定额内?答:已包括在定额内。
7、穿墙套管、封闭母线是否属于材料?答:凡属于定额“材料损耗率表”和注明“未包括材料”之内,均按材料处理。
穿墙套管不论其是否带电流互感器及封闭母线均在此例。
10千伏以下架空线路的杆上供电设备,除变压器外,其他附属装置,如熔断器、跌落保险、刀开关、羊角保险、避雷器等小型器材均作为材料处理。
8、是否所有变压器都要计取干燥费用?答:不是所有的变压器都需要干燥,应根据绝缘情况而定,因此只有需要干燥的变压器才可计取干燥费。

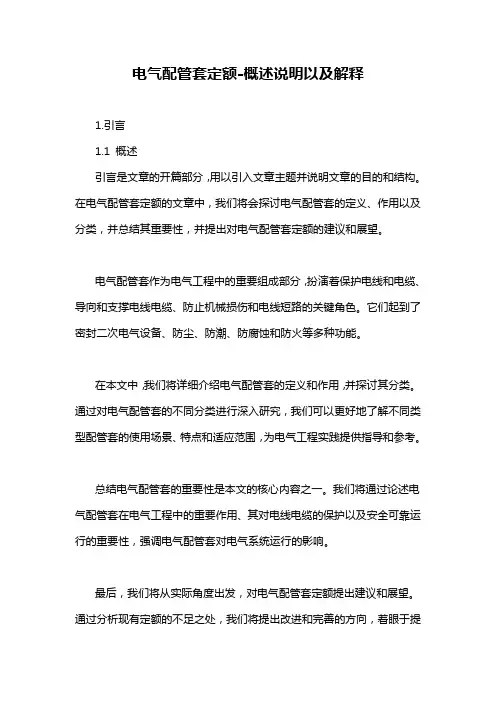

电气配管套定额-概述说明以及解释1.引言1.1 概述引言是文章的开篇部分,用以引入文章主题并说明文章的目的和结构。
在电气配管套定额的文章中,我们将会探讨电气配管套的定义、作用以及分类,并总结其重要性,并提出对电气配管套定额的建议和展望。
电气配管套作为电气工程中的重要组成部分,扮演着保护电线和电缆、导向和支撑电线电缆、防止机械损伤和电线短路的关键角色。
它们起到了密封二次电气设备、防尘、防潮、防腐蚀和防火等多种功能。
在本文中,我们将详细介绍电气配管套的定义和作用,并探讨其分类。
通过对电气配管套的不同分类进行深入研究,我们可以更好地了解不同类型配管套的使用场景、特点和适应范围,为电气工程实践提供指导和参考。
总结电气配管套的重要性是本文的核心内容之一。
我们将通过论述电气配管套在电气工程中的重要作用、其对电线电缆的保护以及安全可靠运行的重要性,强调电气配管套对电气系统运行的影响。
最后,我们将从实际角度出发,对电气配管套定额提出建议和展望。
通过分析现有定额的不足之处,我们将提出改进和完善的方向,着眼于提高电气配管套的设计、安装和维护水平,以适应电气工程技术的发展和需求的变化。
通过本文的研究和探讨,我们可以更好地认识和了解电气配管套在电气工程中的重要性,为电气工程师和相关从业人员提供有益的指导和参考。
同时,希望本文的内容对于完善电气配管套定额、推动电气工程技术的发展和进步有所助益。
1.2文章结构1.2 文章结构本文共包含三个主要部分:引言、正文和结论。
引言部分旨在对电气配管套定额的主题进行概述,并介绍本文的结构和目的。
正文部分将更详细地探讨电气配管套的定义和作用,并对其进行分类。
在讨论中,我们将涵盖不同类型的电气配管套及其应用领域,为读者提供全面的了解。
此外,我们还将讨论电气配管套的设计原则、安装要求和相关标准,以及在实际应用中可能遇到的问题和解决方案。
结论部分将对本文进行总结,强调电气配管套的重要性,并提出对电气配管套定额的建议和展望。

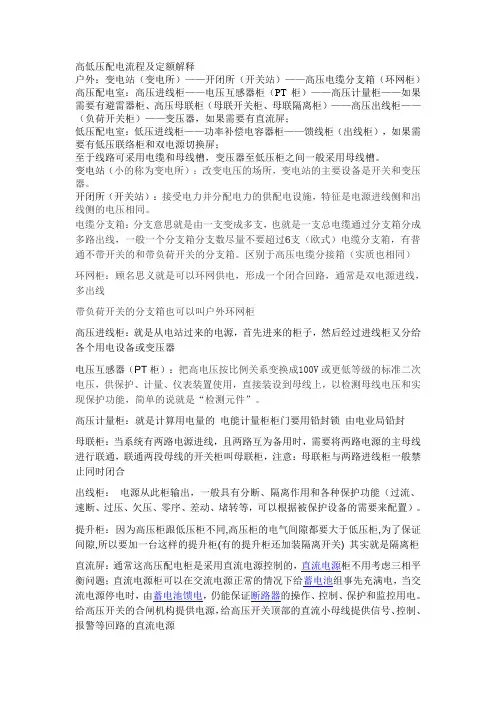

高低压配电流程及定额解释户外:变电站(变电所)——开闭所(开关站)——高压电缆分支箱(环网柜)高压配电室:高压进线柜——电压互感器柜(PT柜)——高压计量柜——如果需要有避雷器柜、高压母联柜(母联开关柜、母联隔离柜)——高压出线柜——(负荷开关柜)——变压器,如果需要有直流屏;低压配电室:低压进线柜——功率补偿电容器柜——馈线柜(出线柜),如果需要有低压联络柜和双电源切换屏;至于线路可采用电缆和母线槽,变压器至低压柜之间一般采用母线槽。
变电站(小的称为变电所):改变电压的场所,变电站的主要设备是开关和变压器。
开闭所(开关站):接受电力并分配电力的供配电设施,特征是电源进线侧和出线侧的电压相同。
电缆分支箱:分支意思就是由一支变成多支,也就是一支总电缆通过分支箱分成多路出线,一般一个分支箱分支数尽量不要超过6支(欧式)电缆分支箱,有普通不带开关的和带负荷开关的分支箱。
区别于高压电缆分接箱(实质也相同)环网柜:顾名思义就是可以环网供电,形成一个闭合回路,通常是双电源进线,多出线带负荷开关的分支箱也可以叫户外环网柜高压进线柜:就是从电站过来的电源,首先进来的柜子,然后经过进线柜又分给各个用电设备或变压器电压互感器(PT柜):把高电压按比例关系变换成100V或更低等级的标准二次电压,供保护、计量、仪表装置使用,直接装设到母线上,以检测母线电压和实现保护功能,简单的说就是“检测元件”。
高压计量柜:就是计算用电量的电能计量柜柜门要用铅封锁由电业局铅封母联柜:当系统有两路电源进线,且两路互为备用时,需要将两路电源的主母线进行联通,联通两段母线的开关柜叫母联柜,注意:母联柜与两路进线柜一般禁止同时闭合出线柜:电源从此柜输出,一般具有分断、隔离作用和各种保护功能(过流、速断、过压、欠压、零序、差动、堵转等,可以根据被保护设备的需要来配置)。
提升柜:因为高压柜跟低压柜不同,高压柜的电气间隙都要大于低压柜,为了保证间隙,所以要加一台这样的提升柜(有的提升柜还加装隔离开关) 其实就是隔离柜直流屏:通常这高压配电柜是采用直流电源控制的,直流电源柜不用考虑三相平衡问题;直流电源柜可以在交流电源正常的情况下给蓄电池组事先充满电,当交流电源停电时,由蓄电池馈电,仍能保证断路器的操作、控制、保护和监控用电。

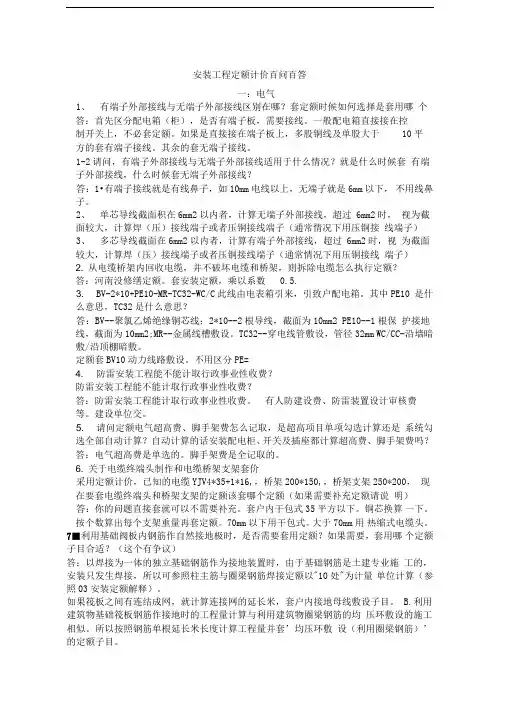

安装工程定额计价百问百答一:电气1、有端子外部接线与无端子外部接线区别在哪?套定额时候如何选择是套用哪个答:首先区分配电箱(柜),是否有端子板,需要接线。
一般配电箱直接接在控制开关上,不必套定额。
如果是直接接在端子板上,多股铜线及单股大于10平方的套有端子接线。
其余的套无端子接线。
1-2请问,有端子外部接线与无端子外部接线适用于什么情况?就是什么时候套有端子外部接线,什么时候套无端子外部接线?答:1•有端子接线就是有线鼻子,如10mm电线以上,无端子就是6mm以下,不用线鼻子。
2、单芯导线截面积在6mm2以内者,计算无端子外部接线,超过 6mm2时,视为截面较大,计算焊(压)接线端子或者压铜接线端子(通常情况下用压铜接线端子)3、多芯导线截面在6mm2以内者,计算有端子外部接线,超过 6mm2时,视为截面较大,计算焊(压)接线端子或者压铜接线端子(通常情况下用压铜接线端子)2. 从电缆桥架内回收电缆,并不破坏电缆和桥架,则拆除电缆怎么执行定额?答:河南没修缮定额。
套安装定额,乘以系数0.5.3. BV-2*10+PE10-MR-TC32-WC/C此线由电表箱引来,引致户配电箱。
其中PE10 是什么意思,TC32是什么意思?答:BV--聚氯乙烯绝缘铜芯线;2*10--2根导线,截面为10mm2 PE10--1根保护接地线,截面为10mm2;MR--金属线槽敷设。
TC32--穿电线管敷设,管径32mm WC/CC-沿墙暗敷/沿顶棚暗敷。
定额套BV10动力线路敷设。
不用区分PE=4. 防雷安装工程能不能计取行政事业性收费?防雷安装工程能不能计取行政事业性收费?答:防雷安装工程能计取行政事业性收费。
有人防建设费、防雷装置设计审核费等。
建设单位交。

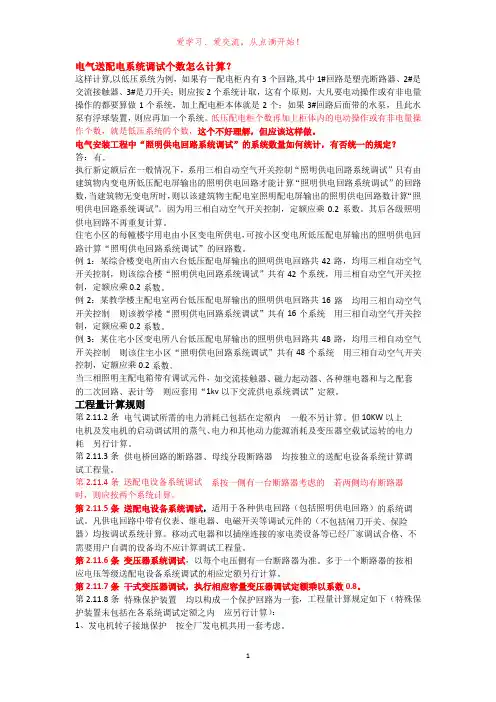

5. 请问定额电气超高费、脚手架费怎么记取,是超高项目单项勾选计算还是系统勾选全部自动计算?自动计算的话安装配电柜、开关及插座都计算超高费、脚手架费吗?答:电气超高费是单选的。
电气送配电系统调试个数怎么计算?这样计算,以低压系统为例,如果有一配电柜内有3个回路,其中1#回路是塑壳断路器、2#是交流接触器、3#是刀开关;则应按2个系统计取,这有个原则,大凡要电动操作或有非电量操作的都要算做1个系统,加上配电柜本体就是2个;如果3#回路后面带的水泵,且此水泵有浮球装置,则应再加一个系统。
低压配电柜个数再加上柜体内的电动操作或有非电量操作个数,就是低压系统的个数,这个不好理解,但应该这样做。
电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:执行新定额后在一般情况下,系用三相自动空气开关控制“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”。
因为用三相自动空气开关控制,定额应乘0.2系数。
其后各级照明住宅小区的每幢楼宇用电由小区变电所供电,可按小区变电所低压配电屏输出的照明供电回例1:某综合楼变电所由六台低压配电屏输出的照明供电回路共42路,均用三相自动空气开关控制,则该综合楼“照明供电回路系统调试”共有42个系统,用三相自动空气开关控制,定额应乘0.2例2:某教学楼主配电室两台低压配电屏输出的照明供电回路共1616制,定额应乘0.2例3:某住宅小区变电所八台低压配电屏输出的照明供电回路共48路,均用三相自动空气开48控制,定额应乘0.2当三相照明主配电箱带有调试元件,1kv工程量计算规则第2.11.2条10KW第2.11.3条第2.11.4条送配电设备系统调试时,则应按两个系统计算。
第2.11.5条送配电设备系统调试,适用于各种供电回路(包括照明供电回路)试。
凡供电回路中带有仪表、继电器、电磁开关等调试元件的(器)均按调试系统计算。
移动式电器和以插座连接的家电类设备等已经厂家调试合格、不第2.11.6条变压器系统调试,第2.11.7条干式变压器调试,执行相应容量变压器调试定额乘以系数0.8。
电气、仪表预算套用定额说明1,配电室绝缘橡胶板套用装饰定额中的10-116 “橡胶地板”,取消定额中原主材,计入主材。
绝缘胶皮规格:宽度(m):0.6、0.8、1.0、1.2、1.5;厚度(mm):3、4、5、6、8、10、12;厚度抗压理论重量3mm 5.8 kg/m24mm 5kv5mm 5kv 9.2kg/m26mm 10kv 11 kg/m28mm 10kv 14.8 kg/m210mm 15kv 18.4 kg/m212mm 35kv 22 kg/m22,密封胶泥(防爆胶泥)防火门堵洞、盘柜下堵洞、电缆隧道堵洞、保护管堵洞有相应的定额;如果不知道堵洞的数量及形式,可按防爆胶泥的公斤数套用埋设降阻剂(10-671)定额计算。
把主材降阻剂改为防爆胶泥,输入单价;电缆井、墙洞等按“公斤”计算,不然就吃亏了。
定额说明:电缆防火堵洞每处指0.25mm2以内;防火隔板、阻燃槽盒、防火涂料材料价格另行计算。
3,电缆桥架、弯头、三通、桥架支撑架(1)桥架安装:桥架安装包括运输、组对、吊装、固定;弯通或三、四通修改、制作组对;切割口防腐、桥架开孔、上管件、隔板安装、盖板安装、接地、附件安装等工作内容。
弯头、三通安装已经包含在桥架安装的延长米内了,现场弯头制作、修改等不另计费用。
做预算时,如果是按材料表里的桥架数量做的,弯头、三通要按延长米另计费用。
一般300mm以下的桥架弯头均按一米长的桥架计算,400mm以上的桥架弯头均按2米长的桥架计算.如果是按图纸上的长度计算桥架数量,弯头、三通不另计算。
(2)桥架支撑架定额适用于立柱、托臂及其它各种支撑架的安装,本定额已综合考虑了采用螺栓、焊接、膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。
桥架支撑架是指成品的支撑架,现场进行组对、焊机、螺栓、膨胀螺栓固定。
对于用型钢现场加工、制作、安装的桥架托架、支架可套用一般铁构件制作、一般铁构件安装定额。
电气安装工程消耗量定额解释1.软母线安装项目的使用应注意哪些问题?答:(1)软母线安装:导线跨距综合按30m一跨考虑,估价表单位为“跨/三相”,是指跨距为30m,每跨包括三相,设计跨距不同不作换算。
(2)组合软母线项目中只列了26根以下的,组合软母线的施工方法是按地面组合好后,再用卷扬机起吊挂上去的方法考虑的,如果采用高空组合方法施工亦不作换算。
组合软母线安装估价表的单位应为“跨/三相”,因为估价表是按每跨考虑的金具和拉紧装置。
(3)软母线的引下线、跳线、设备连接安装:①引下线是指自母线引下至设备的一般连接线,每三相为一组,每组包括3根导线6个压接端子。
②跳线是指两跨软母线之间用跳线线夹,端子压接管或并槽线夹连接的部分,每三相为一组。
③设备连接是指户外设备之间的连接线,有用软导线、带形或管形导线各种连接型式。
上述三种情况,估价表已综合考虑,不能分别列项计算。
2.电气设备的基础型钢安装的工程量,是否以单根延长米计算?答:应按基础型钢的单根延长米计算。
3.单独的电气仪表、继电器安装与调试执行什么项目?答:单独的电气仪表、继电器安装执行本册第四章仪表、电器、小母线安装的相应项目(P158-03020307),不计取调试费。
所有仪表试验均已包括在系统调试费内,有些不作系统调试的一次仪表,只收检验费,其费用按检验单位的收费标准计算。
4.安装自动空气漏电开关是否应计算调试费?答:不计算调试费。
5.在原有屏、柜上加装少量小电器、设备元件,应如何计算?答:可按本册第四章相应项目P121。
6.配电屏与配电盘是否套用同一个子目?操作台与控制台是否套用同一子目?控制箱、操作箱、控制柜、控制屏是否也套用同一子目?答:柜、屏、箱通常可以根据以下情况,选用子目:柜:尺寸较大,四面封闭(背面有网栅),一般用于高压柜;屏:尺寸小于柜,正面安装设备、背后敞开,一般用于低压及直流控制保护;箱:尺寸小于柜,四面封闭,一般来说用途单一,易于维护;至于操作和控制,是同一个概念。

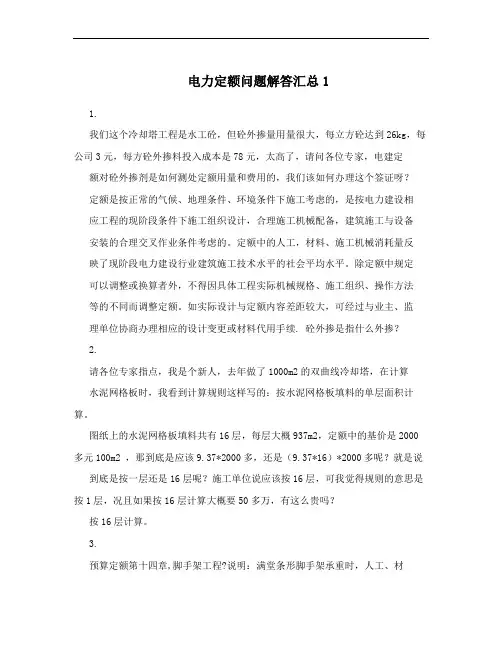

电力定额问题解答汇总11.我们这个冷却塔工程是水工砼,但砼外掺量用量很大,每立方砼达到26kg,每公司3元,每方砼外掺料投入成本是78元,太高了,请问各位专家,电建定额对砼外掺剂是如何测处定额用量和费用的,我们该如何办理这个签证呀?定额是按正常的气候、地理条件、环境条件下施工考虑的,是按电力建设相应工程的现阶段条件下施工组织设计,合理施工机械配备,建筑施工与设备安装的合理交叉作业条件考虑的。
定额中的人工,材料、施工机械消耗量反映了现阶段电力建设行业建筑施工技术水平的社会平均水平。
除定额中规定可以调整或换算者外,不得因具体工程实际机械规格、施工组织、操作方法等的不同而调整定额。
如实际设计与定额内容差距较大,可经过与业主、监理单位协商办理相应的设计变更或材料代用手续. 砼外掺是指什么外掺?2.请各位专家指点,我是个新人,去年做了1000m2的双曲线冷却塔,在计算水泥网格板时,我看到计算规则这样写的:按水泥网格板填料的单层面积计算。
图纸上的水泥网格板填料共有16层,每层大概937m2,定额中的基价是2000多元100m2 ,那到底是应该9.37*2000多,还是(9.37*16)*2000多呢?就是说到底是按一层还是16层呢?施工单位说应该按16层,可我觉得规则的意思是按1层,况且如果按16层计算大概要50多万,有这么贵吗?按16层计算。
3.预算定额第十四章‚脚手架工程?说明:满堂条形脚手架承重时,人工、材料、机械乘以系数2.2。
我想请教一下:什么样的脚手架叫作条形脚手架?是否有相应的长宽比判断标准?满堂条形脚手架属于满堂脚手架,如为条形且承重时,人工、材料、机械乘以系数2.2。
4.按照预算定额,平板仅适用于一般附属生产建筑物,那我想请问一下,主厂房钢梁浇制板是执行有梁板还是执行平板合理?执行有梁板子目。
5. 1016,在2001年版电力概预算定额中的钢筋划分怎么是直径10以下和直径16以下,这样划分是有什么理由还是印刷有误?这几天一直找不到答案,请专家予以解答。
定额套用过程中碰到的75个常见问题1、请教您关于甲供材料的扣除方式,(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金是否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B木龙骨长度(设计)=(L/300+1)×B假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
全国统⼀安装⼯程预算定额解释汇编-电⽓部分.pdf全国统⼀安装⼯程预算定额解释汇编电⽓部分综合性问题解释1.脚⼿架搭拆费系数考虑了哪些因素?实际不发⽣是否计算?答:定额中的脚⼿架搭拆费,均采⽤系数计算。
各册算系数时已考虑⼀下因素:1)各专业交叉作业施⼯时,可以互相利⽤已搭建的脚⼿架;2)施⼯时如部分或全部使⽤⼟建脚⼿架时,按有偿使⽤考虑;3)⽆论现场是否发⽣,包⼲使⽤。
2.⾼层建筑是什么概念?答:⾼层建筑是指⾼度在六层以上的多层建筑(不含六层),单层建筑物⾃室外设计+0⾄檐⼝(或最⾼层楼地⾯)⾼度在20m(不含20m)以上(不包括屋顶⽔箱间、电梯间、屋顶平台出⼊⼝等)的建筑物。
3.⾼层建筑增加费的内容是什么?答:⾼层建筑增加费是指施⼯中施⼯⾼度超过6层或20m的⼈⼯降放,以及材料垂直运输增加的费⽤。
4.超⾼增加费⾼度如何界定?答:超⾼增加费的⾼度:有楼层的按楼地⾯⾄操作物的距离,⽆楼层的按操作地点(或设计±0)⾄操作物的距离。
5.安装与⽣产同时进⾏增加费的概念是什么?如何计算?答:安装与⽣产同时进⾏增加费,是指改扩建⼯程在⽣产车间或装置内施⼯,因⽣产操作或⽣产条件限制(如不准动⽕等)⼲扰了安装⼯作正常进⾏⽽增加的费⽤;不包括为保证安全⽣产和施⼯所采取的措施费⽤。
安装与⽣产同时进⾏增加费按⼈⼯费的10%计算。
6.在有害⾝体健康的环境中施⼯降效增加费的概念是什么?如何计算?答:在有害⾝体健康的环境中施⼯降效增加费,是指改扩建⼯程由于车间、装置范围内有害⽓体或⾼分贝的噪⾳超过国家标准以⾄影响⾝体健康⽽增加的降效费⽤;不包括劳保条例规定应享受的⼯种保健费。
在有害⾝体健康的环境中施⼯时按⼈共费的10%计算降效增加费。
7.⽔平运输距离定额时如何考虑的?答:1)材料、成品、半成品的⽔平运输距离指⾄施⼯单位现场仓库或指定堆放地点运⾄安装地点的距离。
定额综合取定为300m。
2)设备⽔平运输距离指⾃指定堆放地点运⾄安装地点的距离,定额综合取定为100m8.如何理解垂直运输基准⾯?答:室内以室内地平⾯为基准⾯,室外以安装现场地平⾯为基准⾯。
2016年5月1日~6月29日,电力定额总站专家2013年电力定额答疑1\发布人:鲁电技经公司问题编号:12476类型:发电计价依据筒壁0米以下部分是算入基础里还是混凝土筒壁里?发表日期:2016-6-28 15:13:00回答专家回复更新日期:2016-6-29 9:01:00筒壁与基础的分界线应该以基础上平面区分。
2、发布人:HEDLFC问题编号:12472类型:发电计价依据专家你好:GT9-87项目中只包含Φ300‐500的管道建筑工程,请问Φ300以下的管道建筑工程可以套用此定额子目?发表日期:2016-6-28 7:44:00回答专家回复更新日期:2016-6-28 10:11:00GT9-87是供水管道,一般的供水管道小于300时用钢管。
如果是厂区内的小于300的管道不属于构筑物。
因此Φ300以下的管道建筑工程不可以套用此定额子目。
3、发布人:HEDLFC问题编号:12471类型:发电计价依据专家,您好!2013年概算定额中移动消防划为特殊消防,但此部分定额子目、工作范围具体说明及设备定义没有找到,经查“问题编号8585回复:具体请详见补充定额与补充定额的使用说明。
”但咨询相关书店未见有补充定额出版;请问专家:1、补充定额等相关资料指的是哪一个?2、对于移动消防中的箱罐定义为材料还是设备,若为设备,定额是否包含其设备费用?请专家予以明确!谢谢!发表日期:2016-6-28 1:14:00回答专家回复更新日期:2016-6-28 10:07:001、补充定额等相关资料指06版定额。
2、2013年概算定额中的消防按指标形式给出,包括全部内容。
箱罐也包括在移动消防设备中。
4、发布人:jstzsj问题编号:12470类型:发电计价依据专家你好!请问专家集控楼雨篷1620*9840mm材质为8+8双层钢化夹层玻璃雨篷,请问此雨篷是否应该单独计算,(清单砌体外墙项目含混凝土雨篷)若单独计算是否要扣除混凝土雨篷,若扣除请问专家如何扣除?谢谢发表日期:2016-6-27 19:27:00回答专家回复更新日期:2016-6-28 5:08:00从定额角度可以单独计算并扣除混凝土雨篷。
电气工程造价定额套价技巧知识介绍随着工业技术的不断发展,电气工程在我们生产和生活中的应用越来越广泛。
然而,电气工程的建设也需要我们认真进行造价预估和控制。
电气工程造价定额套价技巧知识,便是一项重要的工具和方法,可对电气工程的造价进行有效控制。
一、电气工程造价定额套价技巧的概念(1)定额:是指按照一定规格、数量、工程建设周期等因素,在许多项目工程中所统计出来的,用以对某一特定工程成本计算的一种标准数据。
(2)套价:是指将计算出来的成本费用,通过传递性逐项、逐级的进行统计,并确定每级的费用标准,最终形成一个完整的整体费用标准的过程。
(3)电气工程定额套价:是按照规范的建设标准和施工方法,针对不同类型的电气工程设计和通过相关定额进行经济计算。
二、电气工程造价定额套价技巧的要点(1)定额制定技巧:在编制电气工程定额时,应先明确工程类别,再细化工程的性质、规格、数量和质量要求等贯穿全过程的因素。
定额核算应考虑人力、设备和材料因素,并能在套价环节中将三者统一。
(2)套价技巧:电气工程造价套价应将建筑面积、建筑容积和建筑高度作为基本衡量条件,并结合建筑工程物资定额、劳务费和其他有关费用,进行分级排序,建立递进式分段加总的套价计算模型。
(3)电气安装的元素定价:应将元器件、材料、劳动力和设备等因素进行分析,进行综合加权计算,并按照工程款项的要求进行合适的系数计算和调整,确定最终的成本费用。
(4)电气工程造价环节:在电气工程的建设中,造价环节涉及很多相关因素,如计划管理、加班费用、劳务成本、配套设备费用、维修保养费用等。
应根据工程实际情况,进行完整的成本控制和分配。
三、电气工程造价定额套价技巧应用范围电气工程造价定额套价技巧,主要应用于以下领域:(1)建筑电气工程:如高层建筑、居民小区、商业综合体等的电气建设。
(2)电力网建设:如电站配套容量、城市电网建设等。
(3)电气设备调试:包括各种变压器、电缆线路、发电机、开关柜等电气设备的安装、调试及施工。
安装工程之电气工程套定额子目常见问题电气工程是现代化建筑中必不可少的一部分,其安装质量将直接影响到整个建筑物的使用安全和效率。
在电气工程的施工中套定额子目是非常重要的一环节,但是由于套定额子目的多样化和不同类型、规格的设备的应用,常会有一些问题导致套定额子目不能成功完成。
本文将列举电气工程套定额子目常见问题,并给出相应的解决方法。
问题一:仪表的选择在电气工程的套定额子目中,仪表是必不可少的设备。
但是在选择仪表的时候要注意以下问题:•精度必须高。
仪表的精度直接影响到电路的工作稳定性和准确度,因此一定要选择精度高的仪表。
•输出信号的形式与使用要求相符。
在实际使用中,要根据需要选用DC输出信号或者AC输出信号,也要考虑信号的零点位置和电平幅度。
•需根据载流量和输入电压大小选取不同规格的仪表。
不同规格的仪表有着不同的量程,应根据实际需要选用适合的量程规格的仪表。
问题二:电缆的选择在电气工程安装过程中,电缆也是不可或缺的一部分。
在选用电缆时,要注意以下问题:•电缆的导体截面积必须满足负载电流的要求。
电缆的负载能力应符合工程要求,在选购电缆时,要根据负载电流的大小来选择电缆的导体截面积,以确保电缆能够正常工作。
•电缆的型号应与其使用环境相适应。
电缆的型号应根据使用温度、环境及其它因素来选择,以确保电缆能够长时间稳定地工作。
•电缆的材料要符合相关标准。
电缆材料在选取时一定要符合相关标准,以保证电缆的性能和使用寿命。
问题三:接线盒的选择在电气工程套定额子目中常常需要用到接线盒来实现各种接口的连接。
在选用接线盒时,要注意以下问题:•要注意连接方式。
在选购接线盒的时候要注意连接方式的匹配(如插拔式等),否则会影响使用效果。
•防潮防水能力要好。
接线盒的选取需要考虑其在各种环境下的使用条件,特别是在潮湿、高温、易腐蚀等环境下所需的防潮性与防水性。
•应尽量避免使用的过程中出现短路等故障。
在选择接线盒时,应该考虑到其应用在或者可能应用在的情况,避免造成短路故障等损失。

安装工程预算问题总结(一问一答格式)上海03定额1、问:双切换盒安装调试如何套用定额?答:双切换盒安装、单体及系统调试套用10-94定额子目。
2、问:管道安装工程中的套管,如何套用定额?答:管道安装工程中的套管在套用子目时,按内穿直管的口径套用定额子目,具体按下表执行。
3、问:电缆桥架及线槽安装,如何选用定额?答:在电气安装工程及自动化控制装置及仪表工程中均使用电缆桥架及线槽,因相同定额在分册与分册交叉时,原则上应按主要工程的专业系统来划分,故凡电气安装工程中的电缆桥架及线槽安装,应套用第二分册第十章2—899~2—902定额子目,而自动化控制装置及仪表工程中的电缆桥架及线槽安装则应套用第十分册第十一章10—492~10—515定额子目。
4、问:上水铸铁管是否包括内衬水泥?如何计算?答:上水铸铁管未包括内衬水泥。
内衬水泥管材及管件为未计价材料,可按实计取,安装人工费按相应定额乘以1.2系数,其他不变5、问:隔离开关.负荷开关的操作机构及延长轴应如何套用定额?答:隔离开关、负荷开关的安装操作机构及延长轴的工作内容已包括在开关安装工程定额之内,不可另行计算。
6、问:插接式母线槽有三相四线与三相五线之分,套用定额时是否允许换算?答:插接式母线槽安装应套用第二分册第十章2一894定额子目,无论是三相四线或三相五线,均不予换算。
7、问:安装工程高层建筑增加费中“高层建筑”的含义是什么?答:安装工程高层建筑增加费中“高层建筑”的含义是:六层以上的多层建筑(不含六层)或总高度超过20米(室外设计正负零至檐口的高度)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的各类建筑物。
8、问:第六分册工艺管道工程“管件连接”项目中的低压螺纹连接管件,每10件的未计价材料更为10.01件,损耗率太小,如何解决?答:“管件连接”项目中低压螺纹连接管件,每10件未计价材料应勘误为10.10件。
9、问:空调设备安装中的空调器和空调机应如何套用定额?答:空调设备安装中有空调器和空调机之分,定额套用时按下表执行相应定额项目。
电气设备安装工程套用定额时的相关解释第二册《电气设备安装工程》1、配电箱安装定额的工作内容中有接地,接地的范围指哪些?答:定额中考虑的接地是箱体接地,即将箱体与已接地的金属体或接地线之间进行跨接。
2、定额中配电箱安装是按成品箱考虑的,如在工程中需由施工单位自己组装,如何套用定额?答:如果配电箱非成品箱,由施工单位现场组装的话,除了按箱体半周长套用相应定额外,另按箱内配置的元、器件分别套用相应元、器件安装及箱内配线定额。
3、电机检查接线实际发生的工作内容(如仅是接线、接地、空载试运转等工作)与定额中考虑的不符,可否调整?答:定额包括的工作内容是根据规范的要求考虑的,一般不做调整。
如果实际工程中的工作内容与定额规定不同时,可根据实际按规定作补充定额。
合同另有约定者从其约定。
4、风机盘管、空气幕、小型泵类等电气接线、调试应如何套定额?答:功率在0.75KW以下的小型电机的检查接线根据其功率大小执行微型电机检查接线(2-466、2-467)相应子目,其调试执行微型电机调试(2-1112)子目。
5、预分支电缆如何执行定额?答:预分支电缆按电缆不同截面分段计算工程量且分别套用相应定额。
6、100mm以内的电缆保护管如何执行定额?答:电缆保护管管径小于100mm时,应按配管配线章相应定额执行。
7、在计算电缆的预留长度时,对于工程量计算规则表中“电缆敷设的附加长度”规定可否同时计算?如有的箱体根本无法按规定预留,如何处理?答:工程量计算规则中电缆敷设的附加长度"是按照规范的要求对必须预留或宜发生预留的情况进行规定的。
通常情况下,表中的各预留长度可按设计涉及的内容(如进建筑物、进盘、箱、柜、电缆终端头预留等)同时计算,除实际工程中由于场地、空间等原因无法预留不计算预留长度外,其余均应按规定计算,但当实际预留长度超出规定长度时,超出部分只计算主材费。
8、户外接地母线敷设定额中的土方量是如何考虑的?实际与定额不同时可否调整?答:该定额系按自然地坪和一般土质考虑的,包括了地沟的挖填土方和夯实工作。
一、相关小问题31个1、配合试验的人工费怎样计算?凡单项试验配合人工费已包括在相应的电气调试定额之内,不另行计算。
2、电缆托架执行哪项定额?应执行本定额第六章有关铁构件的制作和安装定额。
按规定:主结构厚度在3MM以下的执行“轻型铁构件”定额:3MM以上的执行“一般铁构件”定额。
需要镀锌时另加费用。
3、设备的地脚螺栓灌浆和底座的二次灌浆可否执行第一册“机械设备”的有关规定?答:可以执行第一册第十三章的“地脚螺栓孔洞灌浆”和“设备底座与基础间灌浆”定额。
4、木配电箱制作是否包括箱内配电板制作?配电板制作是否包括开关、保险器安装?答:木配电箱制作不包括箱内配电板制作,也不包括电气装置的安装,盘上配线和元件安装,应另执行本章有关定额。
5、如何区分第六章说明第一条关于起重机电气装置安装中的“成套”和“非成套”设备?本定额所指的“成套设备”系按起重设备在生产厂已经全部制作、配套齐全并试验合格,附有试验记录的,即使为运输方便而分装成若干箱件的,仍然属于成套设备,可以直接执行定额。
有些起重设备,生产厂只供设备和材料(如电缆、导线、管道、角钢之类)等散件成品,并未经生产厂配套试车,即为“非成套设备”。
对于“非成套设备”不能直接执行整体起重设备安装定额,应分别执行有关子目,即配管执行配管定额,电缆执行电缆定额,穿线执行穿线定额。
6、钢管在砖、混结构中暗配,其刨沟、填补工作是否包括在定额内?答:已包括在定额内。
7、穿墙套管、封闭母线是否属于材料?答:凡属于定额“材料损耗率表”和注明“未包括材料”之内,均按材料处理。
穿墙套管不论其是否带电流互感器及封闭母线均在此例。
10千伏以下架空线路的杆上供电设备,除变压器外,其他附属装置,如熔断器、跌落保险、刀开关、羊角保险、避雷器等小型器材均作为材料处理。
8、是否所有变压器都要计取干燥费用?答:不是所有的变压器都需要干燥,应根据绝缘情况而定,因此只有需要干燥的变压器才可计取干燥费。
9、变压器干燥棚、滤油棚如何计算?答:是否需要搭棚,应视变压器的干燥地点和条件而定,如果需要可另行计算。
10、低压开关柜安装应执行哪些项目?答:(1)变配电装置的低压柜执行第四章“电源屏”。
(2)车间的低压柜执行第六章的“动力配电箱”。
11、隔离开关、负荷开关的操作机构执行什么定额?答:隔离开关、负荷开关的操作机构已包括在开关安装工程定额之内,不另计算。
12、槽形母线与设备连接,如接头数与定额不一样是否允许换算?答:允许换算。
13、电缆支架的接地线是否执行接地母线定额?答:应执行室内接地母线安装定额。
14、铜芯电缆头套用铝芯电缆头定额是否要将“接线套管”换算为铜芯价格?答:不需要。
因为本定额已规定,铜芯电缆头执行铝芯电缆头子目时,按该定额基价乘系数1.2,已考虑了上述因素。
15、避雷针制作执行什么定额?答:(1)一般避雷针制作执行“轻型构件”制作定额。
(2)独立避雷针制作执行“一般构件”制作定额。
16、高层建筑的防雷地线执行什么定额?答:执行“避雷网安装”定额。
17、接地沟挖填土已包括在室外接地母线安装定额之内,如设计要求埋设深度与定额不同时,如何解决?答:允许调整土方量。
18、组合软母线安装定额的单位为“组.三相”,是否应改为“跨.三相”?答:应将“组”改为“跨”,因为定额是按每跨考虑的金具和拉紧装置。
19、“坚直通道电缆”适用于什么地方?答:主要适用于高层建筑和电视塔等电缆工程。
20、焊(压)接线端子定额如何使用?答:多股导线与设备连接时,需加接线了,此时应执行本定额。
但电缆终端头中已包括了焊(压)接线端子,不是重复计算。
21、在吊顶(顶棚)内配管属暗配还是明配?答:属于明配管。
22、艺术灯的“引下线”,定额中是否漏项?答已考虑在艺术灯的成套价格内。
23、吊扇和日光灯的吊钩是否需要执行其他子目?答:吊钩安装包括在吊扇和日光灯安装定额子目之内,不另计算。
24、插座盒安装执行哪个子目?答:执行开关盒安装定额子目。
25、铁塔安装执行哪个定额子目?答:执行第三册“送电线路”“铁塔组立”定额。
26、架空线路的地形系数与立杆5根以内的人工、机械增加系数是否为连乘系?答:应将系数连乘。
27、开关柜和电缆试验执行哪些子目?答:开关柜和电缆试验已计入“送配电设备系统调试”子目内,不另计算。
但是为电动机供电的电缆和开关柜试验则包括在“电机系统调试”子目内。
28、变压器吊芯试验执行什么定额?答:吊芯试验已包括在“变压器系统调试”定额内,不另计算。
29、接地装置试验的单位“每根”是否有误?答:接地电阻的测试单位有误,应该是“组”。
30、灯调试指哪些内容?答:不是所有灯具安装都要进行调试,而只对有特殊要求(如要求亮度可调等)的灯具做调试工作其具体内容按产品出厂要求。
31、调试的仪表和装置的转移费如何计算?答:属现场范围内的转移费已包括在定额内。
1、屏、柜开孔,应如何计算?定额系按设备成套供应考虑的,未包括现场开孔,如需要开孔,应另行计算。
2、电灯线路预埋木砖如何单独计算?电灯线路预埋木砖定额已综合考虑,不得单独计算。
3、架空线路上的并沟线夹安装应套哪个子目?架空线路上的并沟线夹安装已包括在导线架设安装定额之中,不得另行计算。
4、铜铝设备线夹安装应套哪个子目?铜铝设备线夹安装应套用“引下线、跳线及设备连接安装”2-274--277相应定额子目。
5、电动葫芦的电气调试应如何套用定额?电动葫芦的电气调试按电动葫芦的电机台数套电机调试定额。
6、防水接线开关安装定额缺项,应如何执行?防水接线开关安装套用密闭开关定额子目。
7、接地跨接线安装定额是否用于户内、户外、电缆头三种接地安装?接地跨接线安装适用于户内、户外接地安装(包括接线盒),电缆头接地安装已包括在电缆头制作安装定额中。
8、单相塑料电度表箱安装应套哪一个子目?单相塑料电度表箱安装应套2-439照明配电箱定额子目。
9、路灯安装定额中无机械费,若实际发生可否另行计算?路灯臂长1.2米以上,按庭院路灯机械费执行。
10、插座盒安装执行开关盒,但单层厂房车间现行多用插座箱,其形式大小均相同于配电箱,是否可以套2M、1M以内的小型配电箱项目?成品插座箱执行配电箱定额子目(2-438、439),空箱执行小型配电箱定额子目(2-441、442),插座另套单项定额。
11、定额中只有槽架安装,电缆桥架、托盘、槽盒、隔板、盖板的安装应执行什么定额?导线在槽内敷设应执行什么定额?电缆桥架、托盘、槽盒等安装,可执行第十册“自动化控制装置及仪表工程”中“槽盒、梯架、托盘”定额的相应项目,导线在槽内敷设应执行第二册“电气设备安装工程”中“线槽配线”定额的相应项目。
12、高层建筑的防雷地线应如何编制预算?高层建筑的防雷地线(包括利用主钢筋作引下线、均压环、接地体等)执行“避雷网安装”定额,套用2-1252定额子目,主材费扣除。
13、钢管在砖、混结构中暗配,其刨沟、填补工作是否包括在定额内?钢管在砖结构中暗配,其刨沟、填补工作已包括在定额内;但在砼结构中暗配,其刨沟、填补工作可以另行计算,套“2-934--938”定额子目。
14、电气设备安装工程预算定额第十五章“电气调整”的材料费、机械费在执行新工资标准时,应如何调整?根据第十五章说明“二”规定,“电气调整”的材料费和仪表使用费两项合计按人工费100%计算,其中仪表使用费为95%,所以“电气调整”一章的材料费和仪表使用费均按人工指数调整。
15、钢管避雷针制作套用什么定额?钢管避雷针制作执行第六章“动、照明控制设备”的铁构件制作定额,钢管壁厚小于3毫米时,套用轻型铁构件制作定额;钢管壁厚大于3毫米时,套用一般铁构制作定额。
16、行车磨电道的辅助线现定额没有,但又经常用到,应套用什么定额?行车滑触线辅助母线安装可根据其具体的安装位置选用车间带形母线安装相应定额子目。
17、电机需要解体检查应执行什么定额?电机检查接线定额中包括了配合解体检查工作内容,但电机解体拆装检查应另编补充定额。
18、吊风扇预埋铁件是否包括在定额内,如果没有应如何计算?吊风扇安装定额子目内已包括了吊钩安装工作内容,不得另行计算。
19、电容补偿屏如何套用定额?电容补偿屏套继电、信号屏子目(2-363)。
20、低压开关柜安装应执行哪些项目?变配电装置的低压柜执行第四章“电源屏”,车间的低压柜执行第六章“动力配电箱”。
21、多联插座如何套用定额?定额系按单联插座编制的,如遇双联,按单联定额基价乘以系数1.5;三联乘以系数2.0计算。
22、民用建安的木板配电箱制作的主材费如何计算?民用建安的木板配电箱制作,其木板已根据定额用量计入材料费中,没有主材费。
23、民用建安的电度表(计量表)安装如何套定额?主材费如何计算?民用建安的电度表(计量表)安装执行2-383测量表计、继电器安装定额、主材费执行福建省安装工程材料预算价格下册中电度表(计量表)价格,但不得参与价格指数调整。
24、照明配电箱调试是否套用1KV以下送配电设备系统调试定额?是的,但要有调试内容才能算,一般分配电箱均不得计算。
25、暗开关、暗插座是否包括了与其相联的接线盒?不包括接线盒,应另套“开关盒”子目。
26、独立避雷针安装人工是否已考虑超高系数?是的,执行时不得重复计算。
二、关于电缆预留量的问题 1.电缆敷设弛度、波形弯度、交叉余量按电缆全长计算2.5% 2.电缆进入建筑物,规范规定最小值2.0m3.电缆进入沟内或吊架时引上(下)预留,规范规定最小值1.5m 4.变电所进线、出线,规范规定最小值1.5m 5.电力电缆终端头检修余量最小值1.5m 6.电缆中间接头盒两端各留检修余量最小值2.0m 7.电缆进控制、保护屏及模拟盘等预留,按盘面尺寸高+宽8.高压开关柜及低压配电盘、箱盘下进出线余量2.0m 9.电缆至电动机余量,从电机接线盒算起0.5m 10.厂用变压器余量,从地坪算起3.0m 11.电缆绕过梁柱等增加长度按实际计算,若按被绕物的断面情况计算应增加长度12.电梯电缆与电缆架固定点每处,规范最小值0.5m。
