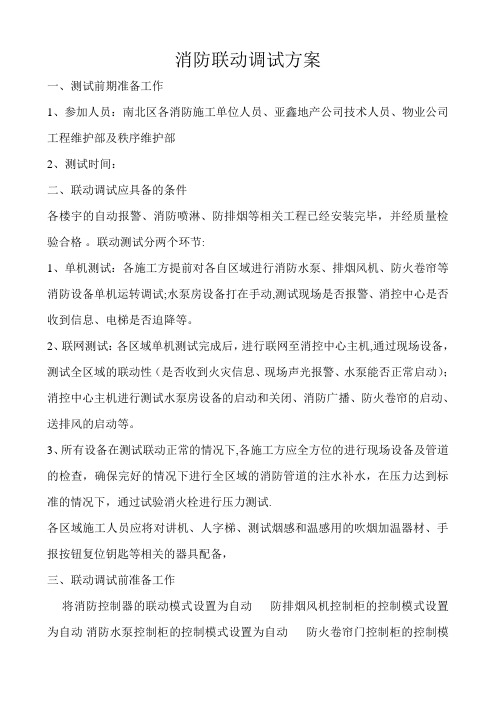

消防联动调试方案一、测试前期准备工作1、参加人员:南北区各消防施工单位人员、亚鑫地产公司技术人员、物业公司工程维护部及秩序维护部2、测试时间:二、联动调试应具备的条件各楼宇的自动报警、消防喷淋、防排烟等相关工程已经安装完毕,并经质量检验合格。
联动测试分两个环节:1、单机测试:各施工方提前对各自区域进行消防水泵、排烟风机、防火卷帘等消防设备单机运转调试;水泵房设备打在手动,测试现场是否报警、消控中心是否收到信息、电梯是否迫降等。
2、联网测试:各区域单机测试完成后,进行联网至消控中心主机,通过现场设备,测试全区域的联动性(是否收到火灾信息、现场声光报警、水泵能否正常启动);消控中心主机进行测试水泵房设备的启动和关闭、消防广播、防火卷帘的启动、送排风的启动等。
3、所有设备在测试联动正常的情况下,各施工方应全方位的进行现场设备及管道的检查,确保完好的情况下进行全区域的消防管道的注水补水,在压力达到标准的情况下,通过试验消火栓进行压力测试.各区域施工人员应将对讲机、人字梯、测试烟感和温感用的吹烟加温器材、手报按钮复位钥匙等相关的器具配备,三、联动调试前准备工作将消防控制器的联动模式设置为自动防排烟风机控制柜的控制模式设置为自动消防水泵控制柜的控制模式设置为自动防火卷帘门控制柜的控制模式设置为自动四、联动调试的内容(一)消火栓启泵按钮联动调试测试方法:所有消火栓启泵按钮逐个测试按下消防栓启泵按钮,消防中心应能接收启泵按钮动作信号,并联动以下消防设备:①压力开关动作,消防栓水泵启动,消防中心应能接收消防栓水泵启动反馈信号;②接通本分区声光报警器和消防应急广播装置,指引人员疏散;③启动本分区的排烟风机和加压送风风机,打开相关层电梯前室、剪刀梯等需要加压送风场所的电动风阀进行加压送风,消防中心应能接收防排烟风机的启动反馈信号和电动风阀动作的信号④防火卷帘门动作,消防中心应能接收防火卷帘门动作反馈信号;防火卷帘门的联动控制应符合以下规定:a。
一、方案概述为确保消防系统的正常运行和火灾应急处理能力,本方案旨在对消防联动系统进行全面、细致的调试,确保各子系统之间能够实现有效的联动,提高火灾防控能力。
以下为消防联动调试专项方案的具体内容。
二、调试目标1. 确保消防联动系统各部件功能正常,系统运行稳定。
2. 检验消防联动系统在火灾发生时的响应速度和联动效果。
3. 优化消防联动系统,提高火灾防控能力。
三、调试内容1. 单机测试:对火灾自动报警系统、消防喷淋系统、防排烟系统、消防水泵、消防风机、防火卷帘门、应急照明系统等设备进行单机测试,确保各设备运行正常。
2. 联动测试:对消防联动系统进行联动测试,包括以下内容:(1)火灾自动报警系统与消防喷淋系统的联动:当火灾自动报警系统检测到火警信号时,消防喷淋系统应自动启动,进行灭火。
(2)火灾自动报警系统与防排烟系统的联动:当火灾自动报警系统检测到火警信号时,防排烟系统应自动启动,排除烟雾,确保人员疏散通道畅通。
(3)火灾自动报警系统与消防水泵、消防风机的联动:当火灾自动报警系统检测到火警信号时,消防水泵、消防风机应自动启动,为灭火提供水源和动力。
(4)火灾自动报警系统与防火卷帘门的联动:当火灾自动报警系统检测到火警信号时,防火卷帘门应自动关闭,隔离火源。
(5)火灾自动报警系统与应急照明系统的联动:当火灾自动报警系统检测到火警信号时,应急照明系统应自动启动,为人员疏散提供照明。
3. 故障排查与处理:在调试过程中,如发现故障,应及时进行排查,并采取相应措施进行处理。
四、调试步骤1. 调试前准备:组织调试人员,准备调试工具和设备,熟悉调试方案。
2. 单机测试:对消防联动系统各设备进行单机测试,确保各设备运行正常。
3. 联动测试:按照调试内容,对消防联动系统进行联动测试。
4. 故障排查与处理:在调试过程中,如发现故障,应及时进行排查,并采取相应措施进行处理。
5. 调试报告:调试完成后,编写调试报告,总结调试过程和结果。

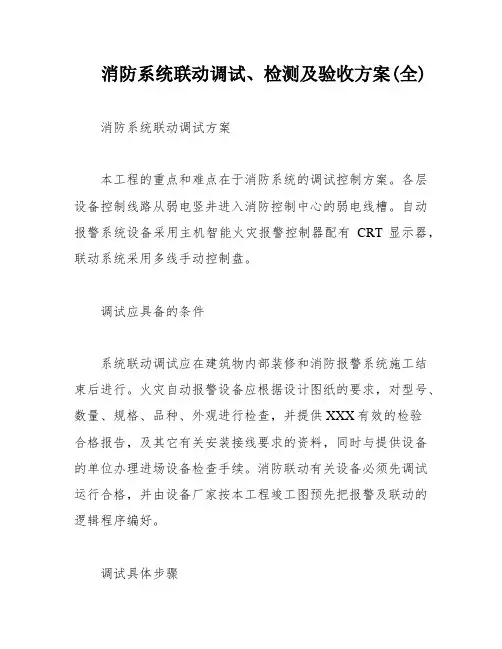

消防系统联动调试、检测及验收方案(全)嘿,朋友们,今天咱们来聊聊消防系统联动调试、检测及验收那点事儿。
这可是个大工程,涉及到生命财产安全,马虎不得。
我这儿有个十年的方案写作经验,就和大家分享一下我的心得。
一、项目背景咱们先了解一下项目背景。
这个消防系统是个大工程,涉及到新建、改建、扩建的各类建筑。
消防系统的完善,可以有效预防和减少火灾事故,确保人民群众的生命财产安全。
二、项目目标1.消防设施设备齐全、完好、可靠;2.消防系统联动调试成功;3.消防检测合格;4.消防验收顺利通过。
三、项目实施步骤1.消防系统联动调试(1)检查设备是否完好,连接是否牢固;(2)测试消防泵启停、消防栓出水、喷淋系统启动等各项功能;(3)确保报警系统与消防泵、喷淋系统等设备的联动正常。
2.消防检测(1)消防设备检测:检查消防设备是否齐全、完好、可靠;(2)消防通道检测:检查消防通道是否畅通,无障碍物;(3)消防水源检测:检查消防水源是否充足,水质是否达标;(4)消防设施检测:检查消防设施是否正常运行,联动是否正常。
3.消防验收(1)消防设施设备验收:检查消防设施设备是否齐全、完好、可靠;(2)消防系统联动验收:检查消防系统联动是否正常;(3)消防检测报告验收:检查消防检测报告是否合格;(4)消防安全管理验收:检查消防安全管理制度是否健全。
四、项目实施保障1.人员保障项目实施过程中,要确保有足够的专业人员参与。
包括消防工程师、调试人员、检测人员等。
2.资金保障项目实施过程中,要确保资金充足,确保设备采购、调试、检测等环节的正常进行。
3.技术保障项目实施过程中,要充分利用先进技术,确保消防系统的正常运行。
4.质量保障项目实施过程中,要严格把控质量,确保消防系统达到国家标准。
好了,朋友们,这就是我为大家准备的消防系统联动调试、检测及验收方案。
希望对你们有所帮助。
当然,具体情况还需根据实际项目进行调整。
祝你们的项目顺利完成!注意事项:1.联动调试前,务必确认所有消防设备已安装到位,避免调试过程中出现设备缺失或损坏的情况。
消防联动测试方案[消防联动测试计划方案]方案2022年消防联动测试方案(一)测试时间:联动测试时间:2022年月日:~:(二)测试区域时间地点防火分区具体位置(三)测试前准备工作1、测试前确保风机、风阀均已复位2、测试人员分布(保安部4人和工程部5人)1)测试层上层1人负责记录联动结果及系统复位2)测试本层3人负责点烟感和开门、记录联动结果及系统复位3)测试层下层1人负责记录联动结果及系统复位4)消控室1人负责报警主机操作、记录联动结果及系统复位5)水泵房1人负责监管水泵运行状态及记录测试结果3、测试准备工具烟枪、手报钥匙、消火栓钥匙、风阀复位扳手、风速仪等(四)联动测试影响区域1〕1F:播送和声光报警器响、背景音乐强切。
2〕B1:播送和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。
3〕B2:播送和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。
4〕正压送风阀、送风机动作。
5〕所有电梯迫降〔屏蔽〕6〕消防5号通道、消防6号通道、员工电梯前室正压送风阀与送风机动作7〕消火栓按钮报警联动:消火栓泵启动8〕湿式报警阀报警联动:喷淋泵启动〔本地控制柜、报警主机两幅触点联动〕(五)消防水测试1、测试方法:1〕消火栓处直接按下消火栓按扭,启动消火栓泵2〕末端放水,启动喷淋泵3〕湿式报警阀试水装置处放水,启动喷淋泵4〕消控中心远程单点启动消防泵2、考前须知:1〕测试前检查系统卸压阀是否开启2〕准备好测试的工具。
3〕水泵房、消控中心测试全程有专业人员在岗。
(六)联调后需要做的工作1)整理调试记录。
2)整改和完善调试中的问题3)要将各种开关、阀门等复位防止误动作(赠送)售后效劳方案1.售后效劳概述公司长期以来一直致力于提供高质量、完善的支持效劳,确保用户的系统稳定运行。
公司拥有一批资深的施工人员,具有丰富的经验,能够很好的解决设备各类故障,强大的用户支持队伍和良好的用户满意度是我们的一大优势。
消防火灾报警试验方案批准:审定:审核:编制:****发电有限责任公司2017年10月23日****热电火灾报警试验方案一、试验地点主厂房、#1锅炉、#2锅炉、氨区、油库、低压二氧化碳间、泡沫间、输煤栈桥、转运站二、试验时间2017年三、试验目的1、检查消防设施是否正常启动;2、检查火灾探测器是否能正常反馈火灾信息至消防主机;3、检查消防主机能否远程控制启动消防设施灭火;4、检查IG541气体灭火系统能否正常启动;5、检查低压二氧化碳气体灭火系统能否正常启动;6、检查泡沫灭火系统能否正常启动;7、检查电动消防泵和柴油消防泵是否能联动启动。
四、试验方案消防雨淋灭火系统联动方案1、试验措施:将雨淋阀上蝶阀关闭。
2、试验方法:当主机报火警后(消防维护人员就地测试感温电缆及手报模拟火警),运行人员现场查看,发现现场存在真实火警(模拟),运行人员按下火灾报警主机右侧总线操作盘上对应保护区的点动开关按钮,雨淋系统启动,试验完毕后将火灾报警主机的点动开关按钮复位并就地进行雨淋阀复位。
3、试验记录表格:IG541灭火系统试验方案1、试验措施:1。
1、将IG541启动瓶的电磁阀拆除(模拟启动)。
2、试验方法:当主机报火警后(消防维护人员就地测试烟感及温感模拟火警),运行人员现场查看,发现存在真实火警(模拟),运行人员按下火灾报警主机右侧总线操作盘上对应保护区的点动开关按钮,该保护区域的IG541灭火设施延迟30秒后启动,试验完成后,将火灾报警主机的点动按钮进行复位。
3、试验记录表格:二氧化碳灭火系统试验方案1、试验措施:1。
1、将二氧化碳出口总门关闭。
1。
2、将二氧化碳启动总阀关闭。
2、试验方法:当主机报火警后(消防维护人员就地测试烟感及温感模拟火警),运行人员现场查看,发现现场存在真实火警(模拟),运行人员按下火灾报警主机右侧总线操作盘上对应保护区的点动开关按钮,该保护区域的二氧化碳系统延时30秒后启动,试验完成后,将火灾报警主机的点动按钮进行复位.3、试验记录表格:泡沫灭火系统试验方案1、试验措施:1。
消防工程联动试车方案一、前言消防工程联动试车是指消防设施及设备在安装、改造、检修后对各项联动设备进行综合测试、检查、校准以及相互协调工作的过程。
消防工程联动试车的目的是为了确保消防设施和设备能够在火灾发生时快速、准确地启动并协同工作,保障人员生命安全和减少财产损失。
二、试车前的准备工作1. 制定试车方案消防工程联动试车前,需制定详细的试车方案,明确试车的内容、流程和责任人员,确保试车有条不紊地进行。
2. 设备检查对试车所涉及到的各项设备进行检查,确保设备完好,无损伤和零件缺失。
3. 人员配备根据试车方案确定试车所需的人员,并确保人员具备相应的资质和经验。
4. 安全措施在进行试车前,需要做好安全防范措施,确保试车时不会对人员和设备造成伤害。
另外,需要为试车过程中可能出现的问题和紧急情况做好预案和处理措施。
5. 试车设备准备好各种试车所需的设备,如测试仪器、工具等。
三、试车流程1. 验收设备在试车前,需要对所有相关的设备进行验收,确保设备正常运转并且符合试车要求。
2. 联动测试对消防设施及设备进行联动测试,包括消防报警系统、自动喷水灭火系统、排烟系统、疏散照明和应急广播等设备的相互协调、启动和运行情况。
3. 检查调试对试车过程中发现的问题进行及时排查和调整,保证试车过程中各项设备运行正常。
4. 数据记录记录试车过程中的数据,包括试车开始和结束时间、各项设备的运行情况、试车过程中发现的问题等。
5. 试车总结试车结束后,对试车过程进行总结,根据试车过程中发现的问题提出改进建议,确保消防设施及设备能够在实际火灾发生时快速、准确地启动并协同工作。
四、试车后的处理1. 记录整理整理试车过程中的数据、调试记录以及试车总结报告等资料。
2. 故障处理对试车过程中发现的故障进行处理,确保设备正常运行。
3. 修改完善根据试车过程中发现的问题,对消防设施及设备进行修改和完善,确保设备的可靠性。
4. 安全考核对试车过程中的人员和设备进行安全考核,总结经验并提出改进建议。
一、预案背景为确保我单位消防系统的正常运行,提高火灾自动报警系统、自动喷水灭火系统、防排烟系统等消防设施设备的联动性能,保障单位消防安全,特制定本预案。
二、预案目的1. 验证消防系统设备的联动性能,确保火灾发生时各系统能够迅速响应。
2. 检查消防系统设备的工作状态,及时发现并排除故障,确保消防系统正常运行。
3. 提高消防人员的应急处置能力,确保火灾发生时能够迅速、有效地进行灭火和救援。
三、预案适用范围本预案适用于我单位所有消防系统的联动测试。
四、预案组织机构及职责1. 成立消防系统联动测试领导小组,负责组织、协调、指挥联动测试工作。
2. 测试小组由以下人员组成:(1)组长:负责整个测试工作的组织、协调和指挥;(2)副组长:协助组长工作,负责测试过程中的监督和指导;(3)测试人员:负责具体操作、测试和记录;(4)安全员:负责测试过程中的安全工作。
五、测试准备1. 检查消防系统设备是否完好,包括火灾自动报警系统、自动喷水灭火系统、防排烟系统等。
2. 确保测试线路畅通,电源正常。
3. 准备测试用火源,如蜡烛、烟头等。
4. 准备测试记录表格,包括测试时间、测试项目、测试结果等。
六、测试内容及步骤1. 测试火灾自动报警系统:(1)用测试用火源点燃蜡烛,放置在报警区域内;(2)观察火灾自动报警系统是否能够及时发出报警信号;(3)记录测试结果。
2. 测试自动喷水灭火系统:(1)用测试用火源点燃蜡烛,放置在喷头保护范围内;(2)观察自动喷水灭火系统是否能够及时启动,喷头是否能够喷出水;(3)记录测试结果。
3. 测试防排烟系统:(1)关闭防排烟系统,用测试用火源点燃蜡烛,放置在防排烟区域;(2)观察防排烟系统是否能够及时启动,排烟口是否能够排出烟雾;(3)记录测试结果。
七、测试结果处理1. 对测试过程中发现的问题,及时进行记录和分析,找出原因;2. 对存在问题的消防系统设备,进行维修或更换;3. 对测试结果进行汇总,形成测试报告,报送给相关部门。
消防联动调试方案一、测试前期准备工作1、参加人员:南北区各消防施工单位人员、亚鑫地产公司技术人员、物业公司工程维护部及秩序维护部2、测试时间:二、联动调试应具备的条件各楼宇的自动报警、消防喷淋、防排烟等相关工程已经安装完毕,并经质量检验合格。
联动测试分两个环节:1、单机测试:各施工方提前对各自区域进行消防水泵、排烟风机、防火卷帘等消防设备单机运转调试;水泵房设备打在手动,测试现场就是否报警、消控中心就是否收到信息、电梯就是否迫降等。
2、联网测试:各区域单机测试完成后,进行联网至消控中心主机,通过现场设备,测试全区域的联动性(就是否收到火灾信息、现场声光报警、水泵能否正常启动);消控中心主机进行测试水泵房设备的启动与关闭、消防广播、防火卷帘的启动、送排风的启动等。
3、所有设备在测试联动正常的情况下,各施工方应全方位的进行现场设备及管道的检查,确保完好的情况下进行全区域的消防管道的注水补水,在压力达到标准的情况下,通过试验消火栓进行压力测试。
各区域施工人员应将对讲机、人字梯、测试烟感与温感用的吹烟加温器材、手报按钮复位钥匙等相关的器具配备,三、联动调试前准备工作将消防控制器的联动模式设置为自动防排烟风机控制柜的控制模式设置为自动消防水泵控制柜的控制模式设置为自动防火卷帘门控制柜的控制模式设置为自动四、联动调试的内容(一)消火栓启泵按钮联动调试测试方法:所有消火栓启泵按钮逐个测试按下消防栓启泵按钮,消防中心应能接收启泵按钮动作信号,并联动以下消防设备:①压力开关动作,消防栓水泵启动,消防中心应能接收消防栓水泵启动反馈信号; ②接通本分区声光报警器与消防应急广播装置,指引人员疏散; ③启动本分区的排烟风机与加压送风风机,打开相关层电梯前室、剪刀梯等需要加压送风场所的电动风阀进行加压送风,消防中心应能接收防排烟风机的启动反馈信号与电动风阀动作的信号④防火卷帘门动作,消防中心应能接收防火卷帘门动作反馈信号;防火卷帘门的联动控制应符合以下规定:a、疏散通道上的防火卷帘门下降至距楼板面1、8m处,当任一只专门用于联动防火卷帘的感温探测器动作时防火卷帘门应能降到楼板面;b、非疏散通道上的防火卷帘门应能直接下降到楼板面; ⑤切断本分区非消防电源,停止空调系统工作;应急照明灯亮,便于人员疏散⑥电梯迫降首层,迫降后将反馈信号传输至消防中心,消防中心应能接收电梯迫降的反馈信号;电梯机房、轿厢与消防中心的三方通话正常,语音清晰; ⑦门禁断电开锁,便于人员逃生,消防中心应能收到门禁断电开锁的反馈信号; ⑧将主消防泵的断路器断开,模拟主消防泵发生故障的情况,备用消防泵应能顺利启动。
消防联动测试方案45863一、背景和目的由于现代城市建筑日益增多和人口密集,消防安全成为了城市管理的重要组成部分。
然而,传统的消防系统往往只能单独运行,无法与其他系统进行联动。
因此,为了提升城市消防安全水平,需要对消防系统进行联动测试,确保其与其他系统的协调工作,以便在紧急情况下能够进行快速而有效的应对。
本方案旨在设计一个消防联动测试方案,以验证消防系统的联动性能和有效性。
二、测试对象和内容测试对象为消防系统,包括自动火灾报警系统、消防水系统、消防通道等。
测试内容主要包括以下几个方面:1.自动火灾报警系统与消防水系统的联动测试:测试自动火灾报警系统是否能够及时触发消防水系统的启动,确保火灾报警后能够快速喷水灭火。
2.消防通道的疏散测试:测试消防通道是否畅通无阻,能够在紧急情况下迅速疏散人员。
3.消防系统与警报系统的联动测试:测试消防系统是否能够与警报系统实现联动,确保火灾发生时能够及时通知相关人员。
4.消防系统与视频监控系统的联动测试:测试消防系统是否能够与视频监控系统进行联动,能够实时监测火灾状况,为灭火行动提供支持。
三、测试流程1.制定测试计划和测试方案,明确测试目标和内容。
2.确定测试场地和测试时间,保证测试环境的真实性和可靠性。
3.进行系统功能测试,包括自动火灾报警系统、消防水系统、消防通道等,确保其独立运行正常。
4.进行联动测试,验证消防系统与其他系统的协调工作。
5.分析测试结果,评估联动效果,并记录测试过程中的问题和不足。
6.编写测试报告,总结测试结果和建议改进措施。
7.提出改进建议,建议修复系统中发现的问题和改进不足之处。
四、测试方法和工具1.现场测试:通过实际操作消防系统和其他系统,观察其联动效果,验证其协调工作。
2.功能测试:通过模拟火灾等紧急情况,测试系统的能力和响应速度。
3.数据分析:通过收集和分析测试数据,评估系统的联动效果和性能。
4.测试工具:使用计算机软件等工具进行模拟测试和数据分析,辅助测试工作的开展。
消防设备联动测试方案
为了检验消防系统的正常运作,使大厦消防设备发挥到最佳状态,按照公司工作计划,于2012 年12 月24 日至29 日举行消防联动测试。
保安部、工程部、华盾消
防公司、北安公司参与此次测试。
测试分为三个阶段进行:
第一阶段:测试前期准备工作
1、测试时间:12 月 24 日至 12 月 28 日每晚 22 点以后进行。
2、测试内容及人员安排:相关设备(正压送风机、送风口、排烟机、排烟口、防火阀、强切、消防广播、防火卷帘门、防火门、各消防泵、火灾探测器、电梯迫降等)现场
配电箱单点启动测试及消防主机单点远程控制测试,主要检验相关设备启动及停止消
防主机是否有反馈信号。
此项工作由各相关单位组织完成,保安部配合。
为减少对客
户楼层的影响,测试于 12 月 24 日至 12 月 28 日每晚 22 点以后进行。
第二阶段:消防联动测试阶段
1、测试时间 2012 年12 月29 日22 点以后
2、测试楼层:首层及地下区域各抽测一层
3、人员安排及主要任务
1)保安组。
测试区域内每一个楼层配备保安 1-2 人,负责大楼烟感现场测试,向客户
解释、维持测试现场执行,联动测试完毕后,检查各相关设备是否复位。
2)工程组。
工程人员负责配电室、卷帘门、排烟系统、电梯等的联动测试负责工程技术
人员(工程部、华盾、北安)的调度指挥;
1 B4 消防水泵房、F19 消防水泵房及 F4
2 稳压泵房各 1 人。
主要工作:检查阀门、控制柜,在远程无法控制情况下手动紧急控制;
2 风机房巡视 1 人.
主要工作:提前检查线路及控制转换开关是否处于自动状态;
3 空调机房巡视检查 1 名.
主要工作:提前检查线路及控制转换开关是否处于自动状态及控制柜操作;
3)监控记录组。
中控室负责测试情况的记录和汇总
4)机动组。
其他人员机动安排,服从测试总指挥的分配。
5)测试指挥室设在中控室。
注:各楼层和水泵房、配电房、中控室、电梯口、进出安全通道口等配备相应人员,
并配发通讯器材。
4、联动测试流程与方案
1)保安部经理利用对讲机宣布测试开始。
2)测试科目共 14 项有条不紊地依次进行。
A、烟感测试,系统联动显示开始;
B、楼层手动火灾报警;
C、消防梯联动迫降;
D、消防卷帘门启动;
E、消防栓联动测试;
F、喷淋系统的正常联动测试;
G、排烟系统联动测试;
H、电源应急及联动测试;
I、楼层的火灾预警显示器联动测试;
J、消防水压、水流指标测试;
K、消防联络测试;
L、消防广播测试;
M、测试结束,系统复位测试。
3)测试要求及效果:
测试中监控人员向测试指挥中心报告火灾报警点;当大楼内温感、烟感(电吹风或
烟熏)同层任二点报警时,控制器就会联动声光报警器,报警时值班人员须现场确认是
否火灾。
当确认火灾发生时,应及时把控制器联动盘的自动/手动按钮调整到自动位,
就联动各联动功能。
即应急广播,电源切换,防排烟风机、防排烟风口、防火阀、防
火卷帘,并电梯迫降,启动消火栓泵、喷淋泵。
当消火栓按钮按下时,直接起动消火
栓泵。
当水流指示器动作(试验时打开末端放水装置),并压力开关动作启动喷淋泵。
当确认火灾发生时,利用应急广播通知大楼内人员向安全疏散口有序撤离。
4)测试指挥下达指令,命令各楼层检查人员检查消防报警点所在楼层的火灾预警显示器,以及电梯的联动关闭情况;警铃、广播的启动情况;以便及时通过公共广播说明火灾情况,通知各楼层工作人员及时撤离现场等。
所有项目均得以按部就班、顺利完成。
测试
过程清楚、安全、迅速,并有详细的文字、数据记录。
5)测
试结束后,各组人员向测试指挥中心汇报情况,由工程部经理组织各相关单位将消防设备复位。
第三阶段:测试总结
此次测试目的是为了增强公司管理人员和员工掌握相关的消防知识,加强处理突
发消防事故的能力,确保消防设备的正常运行。
测试结束后,测试指挥通过各方面的
情况汇总,对大楼的消防系统整体联动情况作出评价,并对发现的问题作出整改要求。
