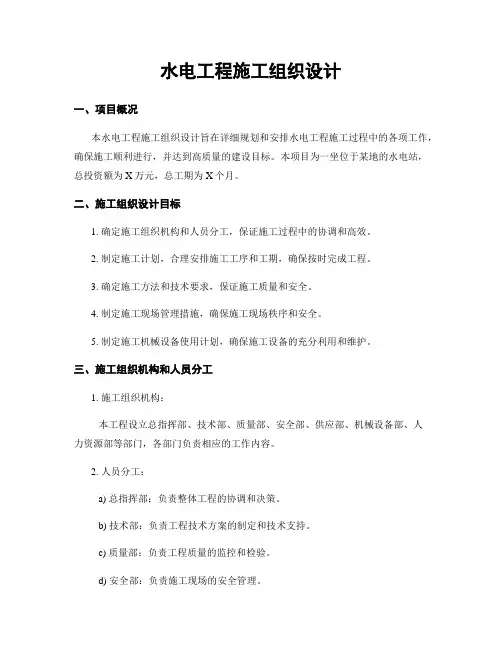

水利水电施工组织设计模板

  • 格式:doc
  • 大小:181.00 KB
  • 文档页数:40

水利水电施工组织
设计
六、施工组织设计
第一章施工总体部署 (44)
第二章施工方案与技术措施 (46)
第三章质量管理体系与措施 (54)
第四章安全管理体系与措施 (58)
第五章环境保护管理体系与措施 (62)
第六章工程进度计划与措施 (65)
第七章资源配置计划 (67)
附件一: 拟投入的主要施工设备表 (70)
附件二: 拟投入的试验和检测仪器设备表 (71)
附件三: 拟投入的劳动力计划表 (72)
附件四: 计划开工日期、完工日期和施工进度网络图 (73)
附件五: 施工总平面图 (74)
附件六: 临时用地表 (75)
第一章施工总体部署
主要内容包含谷坊、水窖、蓄水池工程、小型蓄排、引水工程、设备及安装工程、护堤工程、施工道路。

计划 11月20日前完工全部工程量。

如我公司一旦中标, 公司将对工程的工期、质量、保修服务负责。

工程处的生产监控科将对工程所用的机械设备、劳动力、材料采购进行综合调配, 对工程的技术、质量、安全、进度进行监控管理, 并保证本工程的各项质量、技术目标的实现。

一、施工准备
1、编制原则
在认真阅读招标文件和仔细研究招标设计图纸的基础上, 并根据类似工程经验, 在标书中我们将基于以下原则进行系统阐述:
在详细分析本工程设计、施工特点及类似工程的施工经验的基础上,
依据相关设计施工规范规程, 充分发挥我单位现有的施工管理、技术水
平和机械设备配套能力, 选择稳妥可行、经济合理的施工方法, 以确保安全为前提, 保证工期, 保证质量, 节省投资, 并具有可操作性。

①响应招标文件的条款;
②按”项目法”的施工原则进行施工管理, 严格按照设计图纸、施工
规范和验收标准进行施工。

加强管理, 科学组织, 保证工期按期实现, 是本工程施工组织设计编制的重点。

③重视周边环境的调查, 进行技术研讨, 切实作好工程环境的保护工作;
④依据工程所处环境, 注意安全文明施工, 保护环境, 树立我公司形象;
⑤严格执行各项质量保证措施, 确保工程质量达到合格。

2、施工总体布置
(1)、施工用水
本工程用水量主要用于道路工程用水, 施工现场配备水车2辆, 保证工程施工需要, 并可对导行道路洒水防尘。

(2)、施工用电
本工程施工用电量不大, 主要用于现场的施工照明和小型机具。

拟配备两台75KW低噪音环保发电机, 以备工程施工需要。

(3)、临时道路
主要采用现有乡村道路作为施工道路, 在需施工路段, 拟在道路一侧设置3m宽临时道路, 采用20cm厚二灰碎石作为临时道路路面, 以确保附近居民的正常出行。

(4)、施工围挡
路线所经村庄处设置施工围挡。

根据工程需要设置出入口和车辆导行口, 并在施工现场等明显处设置统一施工标志牌、导行牌。

(5)、项目部办公驻地建设
以满足项目部管理人员、监理的日常办公为原则, 本工程拟采取租用当地现有闲置用房的形式设置项目经理部。

民工生活区在施工现场附件村落租用闲置民房, 并派专人负责生活区环境卫生管理。

3、资源配置
①劳动力计划
项目部主要人员在合同签定后立即进场, 劳动力依据施工进度计划要求提前3天进场, 正式上岗前进行质量、安全及环保、文明施工等项内容的教育。

各专业施工人员均持证上岗。

在劳务人员配备上, 全部选用成建制的、在我单位注册的, 且常年跟随我单位施工、具有丰富公路及市政施工经验的作业队。

②机械设备配置
根据本合同段的工程量及工期, 我单位将发挥机械设备先进、品种齐全的优势, 为本工程配备充分的各类施工机械和运输机械, 实现机械化作业, 保证工期和质量。

同时, 选用低噪声、低振动、低污染、高效率的施工设备, 确保施工符合环保要求。

各种机械设备, 根据总体进度计划陆续进场, 确保在使用前安装完毕
并就位, 以便提前进行调试和保养, 保证如期投入使用。

③材料采购供应
本工程使用的管材、电缆、混凝土等主要材料均由项目经理部统一编制材料计划, 在经业主和监理认可的生产厂家范围内经过招标择优采购, 杜绝使用来路不明的原材料。

材料进场前和进场后质检人员配合检查验收并办理相关报验、取样、检验试验手续, 在工程用料前办理完毕。

依照工程进度需要分期分批组织进场, 以减少现场的施工占地。

第二章施工方案与技术措施
一、浆砌石工程
1、测量放线
由测量队按照设计图纸结构尺寸线测放浆砌石基础开挖边线, 并用红漆标识。

2、基础开挖处理
①土质沟床清基: 将轮廓线以内的浮土、草皮、乱石、树根等全部清除; 在坝轴线中心, 从沟底至两岸沟坡开挖结合槽, 宽深各0.5m-1.0m, 边坡1:1。

回填均质黄土, 按夯实标准压实。

②岩基沟床清基: 如岩石基础与坝体直接结合时, 先清除表层覆盖物, 再进行开挖, 将强风化层全部除掉, 以开挖到设计要求为原则。

岩坡清除后不应成台阶状; 如岩石有裂隙、断层、裂隙水等现象, 应用箱堵塞法或水玻璃掺水泥等方法严格处理, 或作导滤槽将裂隙水引到坝外。

3、石料的准备
在基础开挖处理的同时应该进行浆砌石所用石料的备料工作, 砌体用的块石, 必须坚实新鲜, 无风化剥落层或裂纹, 块石表面无污垢, 表面应色泽均匀, 排水沟的浆砌石厚度较小, 因此需选择小粒径的石料。

砌石用石料在公路路边堆集, 然后人工再二次转运至工作面。

4、拌制砂浆
砌石所用砂子在当地砂石料场购买, 采用3.0m
5、装载机装自卸车
运输至施工现场, 砂浆拌制严格按照设计配合比进行, 根据实验室开据的施工配合比进行施工现场拌制, 采取随用随拌的原则, 经过斗车和料桶人工运至工作面。

6、浆砌石砌筑
浆砌石施工按照自下而上的顺序分段进行施工, 砌筑前应将石料上的泥垢冲洗干净, 并保持砌石表面湿润, 用线绳标记砌筑厚度, 以确保浆砌石的施工质量及坡面平整度。

浆砌石施工按照先砌”角石”、再砌”面石”、最后砌”腹石”的程序, 采用座浆法分层砌筑, 砌筑前应先在基础面上铺一层3~5cm厚的稠砂浆, 然后安放石块。

砌筑顺序如下:
( 1) 角石的砌筑: 角石用以确定建筑物的位置和开头, 在选石与砌筑时须加倍注意, 要选择比较方正的石块, 先行试放, 必要时须稍加修凿, 然后铺灰安砌, 角石的位置砌筑方法必须准确, 角石砌好后, 就可把样线挂到角石上。

面石可选用长短不等的石块, 以便与腹石交错衔接。

( 2) 面石的砌筑: 面石的外露面应比较平整, 厚度略同角石。

挡墙面石与腹石砌筑同步上升, 当不能同步上升时, 其相邻高差不大于 1.0m, 且结合面作工作缝处理。

砌筑面石也要先行试放和修凿, 然后铺好砂浆, 开始砌筑面石, 并使灰浆挤紧。

( 3) 腹石的砌筑: 腹石可用较小的石块分层填筑, 填筑前先铺座浆。

放填第一层腹石时, 须大面向下放稳, 尽量使石缝间隙最小, 再用灰浆填满空隙的1/3~1/2, 并放入合适的石片, 用锤轻轻敲击, 使石块挤入灰缝中。

( 4) 砌筑过程因故临时中断时, 应留阶梯形斜槎, 其高度不应超过1.0m, 且应待砂浆强度达到 2.5MPa后才可继续施工。

在继续砌筑前, 应将原砌体表面的浮渣清除, 砌筑时应避免振动下层砌体。

7、砂浆抹面
砂浆抹面在浆砌石砌筑完毕后分段进行, 抹面按照由上至下的顺序进行,
即先进行两岸坡面的施工, 再进行底板的施工, 砂浆抹面厚度要严格按照设计要求进行。

8、勾缝
( 1) 砂浆配制应按M7.5水泥砂浆配合比调和, 稠度适中, 过干不易捣实, 过稀降低质量。

M7.5砂浆水灰比为1: 0.99, 配合比为1: 5.5。

( 2) 砂浆应采用强度等级32.5以上的普通硅酸盐水泥配制。

( 3) 清缝应在砌筑24h后进行, 缝宽不小于砌缝宽度, 缝深不小于缝宽的2倍, 勾缝前必须将槽缝冲洗干净, 不得残留灰渣和积水, 并保持缝面湿润。

( 4) 勾缝砂浆必须单独拌制, 严禁与砌体砂浆混用。

( 5) 当勾缝完成和砂浆初凝后, 砌体表面应刷洗干净, 至少用浸湿物覆盖保持21天, 在养护期间应经常洒水, 使砌体保持湿润, 避免碰撞和振动。

勾缝保持块石砌合的自然接缝, 力求美观、匀称、块石形态突出、表面平整。

9、养护
砌体外露面, 在砌筑后12h~18h之间应及时养护, 经常保持外露面的湿润。

水泥砂浆砌体养护时间为14天。

二、蓄水池工程
1、土方施工
①土方采用机械大开挖, 人工配合清底, 1台挖掘机配2台自卸汽车, 开挖土方全部运至125生产装置东侧弃存并用铲车堆放整齐。

采用轻型井点降水间距1.5m, 放坡。

②土方开挖自东向西开挖, 开挖至(层持力层)基底面以上预留200mm 土层用人工清底, 为了确保自卸车不陷入已开挖的土层, 开挖时自卸车始终位于未开挖的土层上, 所挖土方全部运至业主指定地点弃存, 边挖边运不得堆放在基槽边。

开挖边坡视地质情况和开挖深度, 按1: 0.75放坡, 底部留500mm工作面。

③由于开挖深度深, 根据以施工完土方开挖的判断和设计说明, 地下水高, 为保证基坑开挖质量, 轻型井点降水1天后, 进行基槽开挖。
