京北某电力隧道工程投标施工组织设计
- 格式:doc
- 大小:1.07 MB
- 文档页数:111

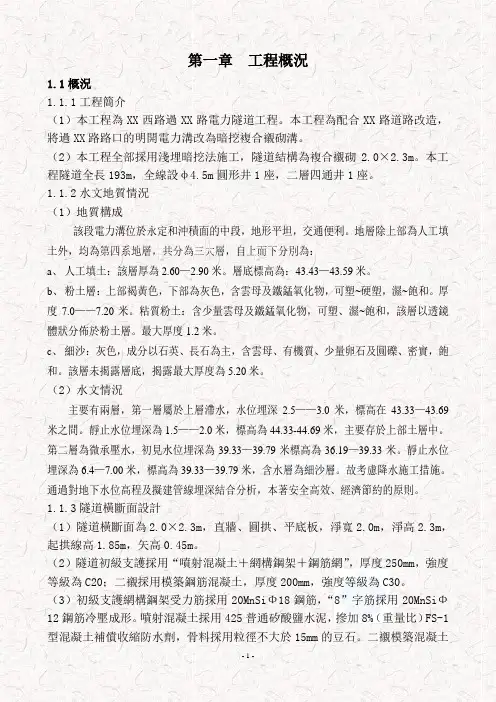

北京某电力隧道工程(投标)施工组织设计目录第1章编制说明 (1)1.1 编制依据 (5)1.2 编制原则 (5)第2章工程概况 (7)2.1 工程范围 (7)2.2 设计简介 (7)2.3 工程地质及水文地质 (5)2.4 主要工程数量 (6)2.5 工程重点、难点及对策 (10)第3章施工组织方案 (12)3.1 目标控制计划 (12)3.2 组织机构 (12)3.3 总体施工方案 (13)3.4 施工组织协调 (16)第4章施工现场总平面布置 (19)4.1 布置原则 (23)4.2 施工现场总平面布置 (23)4.3 主要临时设施安排 (23)第5章进度计划及资源配置 (23)5.1 工期及施工进度计划安排 (27)5.2 劳动力计划及管理措施 (32)5.3 主要机械设备使用计划 (32)5.4 临时用地计划 (32)第6章主要施工方案和技术措施 (32)6.1 竖井施工 (32)6.2 暗挖隧道施工 (40)6.3施工降水及排水 (44)6.4 电缆支架安装 (45)6.5接地装置施工 (49)6.6防水施工 (46)第7章重点和难点地段的施工方案和技术措施 (52)第8章雨季施工措施 (53)8.1 抗洪防汛领导小组组织机构 (53)8.2 雨季施工准备 (53)8.3 雨季施工技术措施 (54)第9章监控量测 (55)9.1 监测内容 (55)9.2 监测项目和仪器设备 (55)9.3 监测频率 (55)9.4 监测数据的整理与反馈 (56)第10章施工测量和工程试验 (63)10.1 施工测量技术要求 (59)10.2 主要测量仪器设备及人员组织 (59)10.3 平面控制测量 (59)10.4 施工放样测量 (62)10.5 高程控制测量 (67)10.6 施工控制测量成果的检查和检测 (68)10.7 隧道贯通误差测量 (69)10.8 工程试验 (69)第11章施工保证体系及措施 (71)11.1 安全保证体系及确保安全施工的技术措施 (71)11.2 质量保证体系及确保工程质量的技术措施 (83)11.3 文明施工、环保体系及确保文明施工及环保的技术措施 (95)11.4 突发事件处理措施 (105)第1章编制说明1.1 编制依据1.1.1某工程220kv变电站110kv切改(电力沟)工程(第二标段)施工招标文件;1.1.2某工程220kv站110kv切改工程初步设计说明及图纸。
1.1.3 主要的法规、技术规范:①北京地区电力隧道工程质量检验评定标准;②锚杆喷混凝土支护技术规范(GB50086-2001);③铁路隧道喷锚构筑技术规则(TBJ108-92);④建筑工程质量检验评定标准(GBJ 301-88);⑤混凝土结构工程施工及验收规范(GB50204-92);⑥钢筋焊接及验收规程GBJ204-83及GBJ205-83;⑦地下工程质量验收规(GB50208-2002)⑧地下工程防水技术规(GB50108-2001)。
⑨地下工程质量验收规(GB50208-2002)⑩混凝土结构设计规(GB50010-2002)1.1.5某工程220kv站110kv切改工程岩土工程勘察报告。
1.1.6 现场踏勘所掌握的环境资料。
1.1.7 我单位现有的技术水平,施工管理水平和机械设备配套能力。
1.1.8 相关的劳、材、机定额。
1.2 编制原则⑴在充分理解招标文件与设计图纸及认真踏勘现场的基础上采用安全、合理、可行、经济的施工方案。
⑵施工区段合理划分,施工进度安排均衡、高效。
⑶保护环境、保护文物,文明施工。
施工全过程对环境影响最小、占用场地最少,并有较周密的环境保护措施。
⑷严格贯彻“安全第一”的原则。
⑸确保工程质量和工期。
⑹坚持优化技术方案和推广应用新成果,加强科技创新和技术攻关,应用新技术、新材料、新工艺、新设备,确保工程全面创优。
⑺加强施工管理,提高生产效率,降低工程造价。
第2章工程概况2.1 工程范围本新建电力隧道工程为某工程220kv变电站110kv切改(电力沟)工程第二标段,采用暗挖法施工。
本标段施工范围是设计图纸-L3线的桩号0+900至2+020段,全线2.0×2.3m 电力暗挖单沟170米,2.6×5.1m电力暗挖双层沟950米,φ5.3m竖井10座,φ8.5m竖井1座。
2.2 设计简介2.2.1 纵断面设计线路沿线需穿越XX大街、XX西路、地铁XX号线等重要地段,电缆隧道基本位于细砂、卵石层内,竖井深度10~16m,隧道平均覆土约8米,隧道纵向坡度控制于0.5%~20%之间。
2.2.2 隧道断面设计本标段暗挖电力采用两种结构形式,其一,净断面尺寸为2.0m×2.3m,净宽2.0m,起拱线高1.85m,矢高0.45m,净高2.3m,沟道内设人行步道;其二,净断面尺寸为2.6m×5.1m,净宽2.6m,其中下层隧道净高2.0m,中隔板0.2m 厚,上层隧道起拱线高2.45m,矢高0.45m,净高2.9m,上下层隧道内均设有人行步道。
主体结构横断面见图2-1,结构设计参数见表2-1。
表2-1 电力隧道主体结构设计参数表图2-1 2.0m×2.3m隧道主体结构断面图(单位:mm)图2-2 2.6m×5.1m隧道主体结构断面图(单位:mm)2.3 工程地质及水文地质2.3.1 工程地质根据本工程地堪资料可知拟建场地第一层为人工堆积地层,含房渣土层、粘质粉土填土层,第二层为新近沉积层,含粘质粉土~砂质粉涂层、细砂~中砂层、卵石~圆砾层、中砂~粗砂层、粘质粉土~粉质粘土层,第三层为一般第四纪沉积层,含粉质粘土~粘质粉土层、粉细砂层、中粉质粘土层。
2.3.2 水文地质施工区域内受周边区域水位大幅下降影响,最大孔深20m深度未见地下水,近3~5年最高地下水位标高为27.0m左右,埋深为14.0m左右,由此,隧道施工不考虑降水。
局部可能分布有水量不大的上层滞水。
2.3.3 工程地质及水文地质对工程的影响评价⑴工程地质对工程的影响评价本工程拟建电力隧道沿线围岩类别多为Ⅰ~Ⅱ类,自稳能力较差,施工前应加强超前探测,施工过程中应加强超前支护质量控制。
⑵水文地质对工程的影响和评价根据水位勘察报告本隧道目前施工可不考虑地下水位影响,但不排除局部有上层滞水分布的可能,局部滞水客采用明排加自渗措施。
2.4 主要工程数量主要工程数量见下表主要工程数量表2.5 工程重点、难点及对策2.5.1 处理好地面降水后地层中的残余水,达到无水施工条件,是本工程的难点。
⑴难点分析:①由于地面条件限制,地面降水局部容易形成降水盲区,上层滞水不易通过地面降水完全疏干;②地面下有雨、污水地下管线,渗漏水容易使硬塑粘土成饱和土,且管线渗漏具有不确定性,是引起局部坍塌与管线断裂的潜在因素。
⑵主要对策:①对于管线渗漏水,应引起足够重视,开工前对管线进行详细调查,摸清管线渗漏情况及使用情况。
在施工中随时观察掌子面情况,发现含水量变化异常时立即采取措施;②对于拱部上层滞水与管线渗漏水,采用堵水的方法,根据地质情况,选择适宜注浆浆液,进行注浆堵水并加固地层;③隧道拱部潜水采用堵排结合的方式治水,先在洞内打水平钢管将水排出抽至洞外,剩余少量残余水,辅以掌子面注浆止水措施;④当上述措施效果达不到安全施工要求时,拟增设洞内轻型井点真空降水措施。
2.5.2周边环境复杂,施工制约因素多。
⑴难点分析:本工程位于丰台区某工程-木樨园沿线,隧道需要穿越右外大街、马家堡西路、地铁4号线等重要地段,应该采取措施避免地面沉降,以免造成地面上建筑的塌陷、开裂及地下管线的拉断、拉裂。
⑵主要对策:必须对地面、地上、地下的所有设施进行综合分析,结合具体要求,制定保护措施和保护方案,实现三维控制。
根据结构重要程度确定监测报警值,以监控量测数据分析反馈作为依据基础。
为保护对周围环境的变形控制,施工中处理好工序衔接,严格按批准的施工作业程序施工,严格遵守管超前、严注浆、短开挖、强支护、快封闭、勤量测的原则;同时,控制好每层开挖步距,尽量缩短暴露时间。
当通过监测,变形接近警戒值时,采取补偿跟踪注浆或注浆加固等措施确保周边环境的安全稳定。
具体监测方案见施工测量及监测章节的具体内容。
第3章施工组织方案3.1 目标控制计划3.1.1 安全、职业健康目标杜绝重伤以上(含重伤)伤亡事故,伤亡事故为零,职业病发病率控制在1%以内。
3.1.2 质量目标全部工程达到招标文件和北京地区电力隧道工程质量验收检验评定标准,工程质量合格。
3.1.3 工期目标招标文件合同工期为100日历天。
开工日期为2008年5月30日,竣工日期为2008年9月6日。
3.1.4 文明施工目标争创北京市文明施工样板工地。
3.1.5 环境保护目标严格控制重要环境因素,确保施工噪音、粉尘不超过国家及北京市规定标准,废气、废水(液)、废弃物按行业标准处理。
3.1.6 消防目标杜绝施工场地内发生火灾、水灾等。
3.2 组织机构根据本标段的工程规模和技术特点,项目经理部拟设项目经理一名,项目副经理一名、技术负责人一名。
项目经理部下设五部一室(安全保卫部、工程计划部、技术质量部、经营合同部、物资设备部、办公室)。
项目经理部组织机构见图3-1。
图3-1 现场组织机构图3.3 总体施工方案3.3.1 施工节段的划分本工程拟将11个竖井均作为隧道施工的提升口,每个竖井分左、右两个面同时施工。
整个标段拟划分为22个作业队组织施工,每个作业队负责正常地段竖井及隧道正洞的初支和二衬施工。
3.3.2 施工顺序按照施工的先后顺序进行安排。
具体施工顺序见图3-2。
各重点工序说明如下:图3-2隧道施工顺序图①竖井施工:首先进行竖井开挖及初支结构施工,安装竖井提升设备。
②隧道开挖及初衬:竖井施工完毕,先进行单洞左侧马头门破除,左侧正洞施工进入5m以上后,再进行右侧马头门破除和正洞的开挖,同时进行两个工作面施工。
等一侧单洞初期支护成型5m后再施工另一侧单洞隧道。
③隧道二衬施工:左侧、右侧隧道贯通后,开始进行二衬作业。
隧道二衬采用组合定型钢模板,从隧道中部向竖井口方形进行施工,衬砌前作好电缆支架预埋件的安装。
④竖井二衬施工:由下而上分段进行竖井二衬施工。
⑤附属工程施工:主要含人行步道、电缆支架、竖井钢平台和钢梯以及竖井井盖的施工。
附属工程在主体结构施工时及时预埋、主体结构完成后统一施作。
3.3.3 总体施工方法竖井采用明挖顺作法施工。
首先施工竖井环梁,然后施作竖井初衬至隧道中隔板处,临时封底,将两侧隧道掘进不少于30m后,再将竖井下挖至设计位置,之后开挖底层和上层隧道。
暗挖隧道采用正台阶法施工,主要施工方法如下:⑴超前加固采用超前小导管注浆超前加固。
