地基及基础工程施工工艺标准(doc 31页)
- 格式:doc
- 大小:2.22 MB
- 文档页数:32

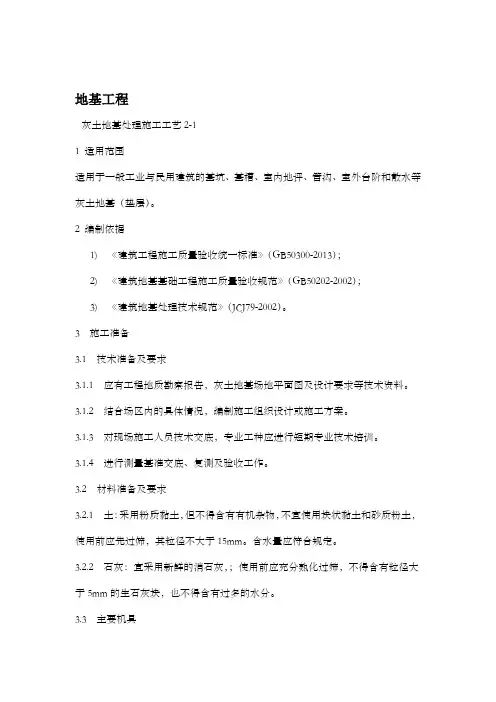

地基工程灰土地基处理施工工艺2-11 适用范围适用于一般工业与民用建筑的基坑、基槽、室内地评、管沟、室外台阶和散水等灰土地基(垫层)。
2 编制依据1) 《建筑工程施工质量验收统一标准》(GB50300-2013);2) 《建筑地基基础工程施工质量验收规范》(GB50202-2002);3) 《建筑地基处理技术规范》(JCJ79-2002)。
3 施工准备3.1 技术准备及要求3.1.1 应有工程地质勘察报告,灰土地基场地平面图及设计要求等技术资料。
3.1.2 结合场区内的具体情况,编制施工组织设计或施工方案。
3.1.3 对现场施工人员技术交底,专业工种应进行短期专业技术培训。
3.1.4 进行测量基准交底、复测及验收工作。
3.2 材料准备及要求3.2.1 土:采用粉质黏土,但不得含有有机杂物,不宜使用块状黏土和砂质粉土,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
3.2.2 石灰:宜采用新鲜的消石灰,;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
3.3 主要机具一般应备有平碾、振动碾、木夯、蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
3.4 作业条件:3.4.1 基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
3.4.2 基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。
现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土。
.3.4.3 当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。
3.4.4 施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。

地基与基础工程设备基础施工工艺标准1范围本工艺标准适用于工业与民用建筑中的一般中、小型混凝土设备基础。
2施工准备2.1 材料及主要机具:2.1.1 水泥:宜用强度等级32.5~42.5的矿渣硅酸盐水泥或普通硅酸盐水泥。
2.1.2 砂:中、粗砂,含泥量不大于5%。
2.1.3 石子:卵石或碎石,粒径0.5~3.2cm,含泥量不大于2%。
2.1.4 水:应用自来水或不含有害物质的洁净水。
2.1.5 外加剂、掺合料:其品种及掺量。
应根据需要,通过试验确定2.1.6 主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。
2.2 作业条件:2.2.1 基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。
2.2.2 安装的模板已经过检查,符合设计要求,并办完预检手续。
2.2.3 在槽帮上、墙面或模板上做好混凝土上平的标记。
较大型基础或阶梯型基础,应设水平桩或弹上线。
2.2.4 埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。
2.2.5 由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。
同时准备好混凝土试模。
3操作工艺3.1 工艺流程:槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护3.2 清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。
对于干燥土应用水润湿,表面不得存有积水。
清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。
3.3 混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。
严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。
3.4 混凝土的浇筑:3.4.1 混凝土的下料口距离所浇筑的混凝土的表面高度不宜超过2m,如自由倾落超过2m时,应采用串桶或溜槽。

第一篇建筑地基与基础工程施工工艺标准第一章建筑地基第1节土工合成材料地基施工工艺1.适用范围土工合成材料地基适用于加固软弱地基。
由分层铺设的土工合成材料与地基土构成加强筋复合地基,可提高地基强度及稳定性,减少沉降;可用于地基加强层、岸坡防冲层、防渗层、反滤层等。
2.施工准备(1)材料要求①土工合成材料进场时应检查产品合格证,按规定取样送检。
②检查土工合成材料特性包括以下内容:a 产品形态指标:材质、幅度、每卷长度、包装等。
b 物理性能指标:单位面积(长度)、质量、厚度、有效孔径(或开孔尺寸)等。
c 力学性能指标:拉伸强度、撕裂强度、握持强度、顶破强度、胀破强度、材料与土相互作用的摩擦强度等。
d 水力学指标:透水率、导水率、梯度比等。
e 耐久性能:抗老化性能、化学稳定性、生物稳定性等。
③作为加筋的土工合成材料应采用抗拉强度较高、受力时伸长率不大于4%~5%、耐久性好、抗腐蚀的土工格栅、土工格室、土工垫或土工织物等土工合成材料;垫层填料宜用碎石、砾砂、中砂或粉质粘土等材料。
当工程要求垫层具有排水功能时,垫层材料应具有良好的透水性。
在软土地基上使用加筋垫层时,应保证建筑稳定并满足允许变形的要求。
(2)技术准备○1根据工程地质勘察报告,掌握地基各土层的工程特性、了解地下水和地基土对选用的土工合成材料有无腐蚀性。
○2根据设计要求和土工合成材料特性、结合工程地质勘察资料及现场施工条件编制施工组织设计和施工方案。
○3对施工人员进行施工技术交底。
3.施工工艺(1)工艺流程:基层处理→检查→土工合成材料铺放和连接→检查→压载稳定→表面保护→回填→验收(2)施工操作工艺①场地平整和基层处理:a 平整施工场地,清除树根、草根及障碍物,平整压实基层土,做到基层局部高差不大于50mm。
凹坑可用含泥量小于5%,厚度为30mm的中粗砂垫层铺平压实,避免损伤破坏土工合成材料。
b 路基表面应留4%~5%坡度,排水沟应留2%~3%坡度以利排水。

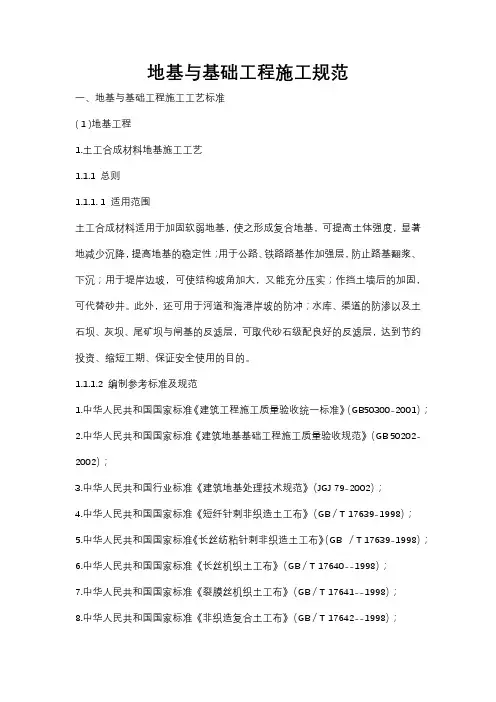

地基与基础工程施工规范一、地基与基础工程施工工艺标准( 1 )地基工程1.土工合成材料地基施工工艺1.1.1 总则1.1.1. 1 适用范围土工合成材料适用于加固软弱地基,使之形成复合地基,可提高土体强度,显著地减少沉降,提高地基的稳定性;用于公路、铁路路基作加强层,防止路基翻浆、下沉;用于堤岸边坡,可使结构坡角加大,又能充分压实;作挡土墙后的加固,可代替砂井。
此外,还可用于河道和海港岸坡的防冲;水库、渠道的防渗以及土石坝、灰坝、尾矿坝与闸基的反滤层,可取代砂石级配良好的反滤层,达到节约投资、缩短工期、保证安全使用的目的。
1.1.1.2 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑地基处理技术规范》(JGJ 79-2002);4.中华人民共和国国家标准《短纤针刺非织造土工布》(GB/T 17639-1998);5.中华人民共和国国家标准《长丝纺粘针刺非织造土工布》(GB /T 17639-1998);6.中华人民共和国国家标准《长丝机织土工布》(GB/T 17640--1998);7.中华人民共和国国家标准《裂膜丝机织土工布》(GB/T 17641--1998);8.中华人民共和国国家标准《非织造复合土工布》(GB/T 17642--1998);9.中华人民共和国国家标准《聚乙烯土工膜》(GB/T 17643--1998);10. 中华人民共和国国家标准《聚氯乙烯土工膜》(GB/T 17688--1998);11.中华人民共和国国家标准《塑料土工格栅》(GB/T117689--1998);12.中华人民共和国国家标准《塑料扁丝编制土工布》(GB/T 17690-1998)。
1.1.2 术语1.土工合成材料:岩土工程和土木工程中所应用的高分子聚合物材料的总称。

1 素土、灰土地基施工工艺标准1.1 总则1.1.1适用范围本工艺标准适用于建筑工程的基坑、基槽、室内、外地坪、管沟、室外台阶、坡道和散水等灰土地基(垫层)1.1.2 编制参考标准及规范建筑地基基础工程施工质量验收标准20181.2 术语1.2.1检验对项目的特征、性能进行量测、检查、试验等,并将结果与设计和标准规定的要求进行比较,以确定项目每项性能是否符合要求的活动。
建筑材料、构配件、设备及器具等进入施工现场后,在外观质量检查和质量证明文件核查符合要求的基础上,按照有关规定从施工现场抽取试样送至试验室进行检验的活动。
1.2.2验收在施工单位自行检查合格的基础土,根据设计文件和相关标准以书面形式对工程质量是否达到合格标准作出确认的活动。
1.2.3主控项目建筑工程中对质量、安全、节能、环境保护和主要使用功能起决定性作用的检验项目。
1.2.4一般项目除主控项目以外的检验项目。
1.2.5验槽基坑或基槽开挖至坑底设计标高后,检验地基是否符合要求的活动。
1.3 施工准备1.3.1技术准备施工前,应作好水平高程的标志。
如在基坑(槽)或管沟的边坡土每隔3m钉土灰土土平的木撅,在室内和散水的边墙土弹土水平线或在地坪土钉好标高控制的标准木桩。
1.3.2材料准备(1)土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm,含水量应符合规定。
(2)石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm 的生石灰块,也不得含有过多的水分。
1.3.3主要机具一般应有蛙式或打夯机、手推车、筛子(孔径6-10mm和16-20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管等。
1.3.4作业条件(1)基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
(2)基础外侧回填灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。
地基与基础工程施工工艺标准CFG 桩施工工艺标准1 总则1.1 适用范围CFG桩又称水泥粉煤灰碎石桩, 适用于处理黏性土、粉土、砂土和已自重固结的素填土等地基。
对淤泥质土应按地区经验或经过现场试验确定其适用性。
1.2编制参考标准及规范中华人民共和国国家标准《建筑工程施工质量验收统一标准》( GB 50300— ) ;中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》( GB 50202— ) ;中华人民共和国行业标准《建筑地基处理技术规范》( JGJ 79— ) ;中华人民共和国国家标准《建筑地基基础设计规范》( GB 50007— ) 。
2 术语桩间土和褥垫一起组成复合地基的地基处理方法。
3 基本规定3.2 CFG 桩复合地基设计时应进行地基变形验算。
3.3 技术人员应掌握所承担工程的地基处理目的、加固原理、技术要求和质量标准等。
施工中应有专人负责质量控制和监测, 并做好施工记录。
当出现异常情况时, 必须及时会同有关部门妥善解决。
3.4 施工过程中应有专人或专门机构负责质量监理。
施工结束后应按国家有关规定进行工程质量检验和验收。
4 施工准备4.1 技术准备4.1.1.施工前应具备下列资料和条件( 1) 建筑物场地工程地质报告和必要的水文资料;( 2) CFG桩布桩图, 并应注明桩位编号, 以及设计说明和施工说明; ( 3) 建筑场地邻近的高压电缆、电话线、地下管线、地下构筑物及障碍物等调查资料;( 4) 建筑物场地的水准控制点和建筑物位置控制坐标等资料;( 5) 具备”三通一平”条件。
4.1.2.施工技术措施( 1) 确定施工机具和配套设施;( 2) 编制材料供应计划, 标明所用材料的规格、质量要求和数量; ( 3) 试成孔应不小于2个, 以复核地质资料以及设备、工艺是否适宜, 核定选用的技术参数;( 4) 按施工平面图放好桩位;( 5) 确定施打顺序及桩机行走路线;( 6) 施工前, 施工单位放好桩位、 CFG 桩的轴线定位点及测量基线, 并由监理、业主复核。

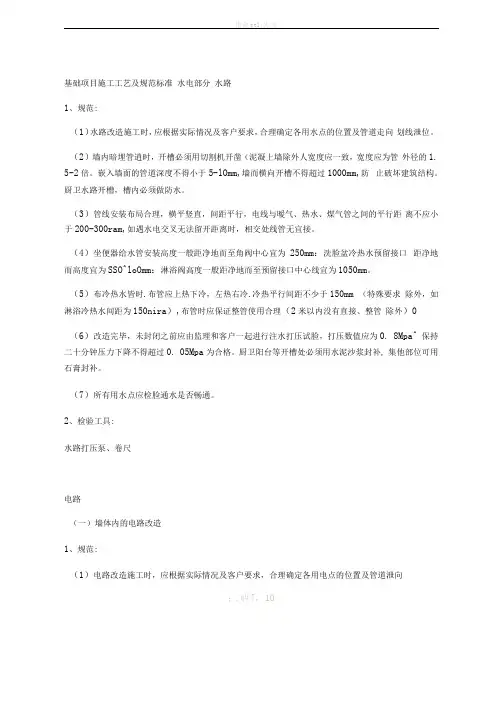

基础项目施工工艺及规范标准水电部分水路1、规范:(1)水路改造施工时,应根据实际情况及客户要求,合理确定各用水点的位置及管道走向划线泄位。
(2)墙内暗埋管逍时,开槽必须用切割机开凿(泥凝上墙除外人宽度应一致,宽度应为管外径的1. 5-2倍。
嵌入墙面的管道深度不得小于5-lOmm,墙而横向开槽不得超过1000mm,防止破坏建筑结构。
厨卫水路开槽,槽内必须做防水。
(3)管线安装布局合理,横平竖直,间距平行,电线与暧气、热水、煤气管之间的平行距离不应小于200-300ram,如遇水电交叉无法留开距离时,相交处线管无宜接。
(4)坐便器给水管安装高度一般距净地而至角阀中心宜为250mm:洗脸盆冷热水预留接口距净地而高度宜为SSO^loOmm:淋浴阀高度一般距净地而至预留接口中心线宜为1050mm。
(5)布冷热水皆时.布管应上热下冷,左热右冷.冷热平行间距不少于150mm (特殊要求除外,如淋浴冷热水间距为150nira),布管时应保证整管使用合理(2米以内没有直接、整管除外)0 (6)改造完毕,未封闭之前应由监理和客户一起进行注水打压试脸,打压数值应为0. 8Mpa^ 保持二十分钟压力下降不得超过0. 05Mpa为合格。
厨卫阳台等开槽处必须用水泥沙浆封补, 集他部位可用石膏封补。
(7)所有用水点应检脸通水是否畅通。
2、检验工具:水路打压泵、卷尺电路(一)墙体内的电路改造1、规范:(1)电路改造施工时,应根据实际情况及客户要求,合理确定各用电点的位置及管道泄向;.呐7, 10途径划线定位。
(2)墙内暗埋线管时,开槽必须用切割机开凿(混凝上墙除外〉,宽度应一致,线管深度应 低于墙而5-lOrara.宽度应为管外径的1.5-2倍。
墙而横向开槽不应超过lOOOram,防止破坏 建筑结构。
(3)电源线暗埋在墙体内时,必须穿线管保护,线管口应平整无毛刺,导线在管内不得有 接头和扭结,线管弯曲时应使用配套弯管工具弯管,不得有褶皱。

地基处理与基础工程施工工艺2.1 地基处理•2.1.1 地基处理的方法•在建筑工程中遇到工程结构的荷载较大,地基土质又较软弱(强度不足或压缩性大),不能作为天然地基时,可针对不同情况,采取各种人工加固处理的方法,以改善地基性质、提高承载力、增加稳定性、减少地基变形和基础埋置深度。
地基处理的原理是:“将土质由松变实”,“将土的含水量由高变低”,即可达到地基加固的目的。
表2.1是按照地基原理进行分类的,在选择地基处理方案时,应考虑上部结构、基础和地基的共同作用,并经过技术经济比较,选用地基处理方案或加强上部结构和处理地基相结合的方案。
表2.1 地基处理方法分类续表•2.1.2 换土垫层法施工•换土垫层法也称换填法,它是将基础底面以下处理范围内的软弱土层部分或全部挖去,然后分层换填密度大、强度高、水稳定性好的砂、碎石或灰土等材料及其他性能稳定和无侵蚀性的材料,并碾压、夯实或振实至要求的密实度为止。
目前常用的垫层施工方法,主要有机械碾压法、重锤夯实法和振动压实(平板压实)法。
1)机械碾压法机械碾压法是采用压路机、推土机、羊足碾或其他压实机械来压实地基土。
施工时先将拟建建筑物范围一定深度内的软弱土挖去,然后在基坑底部碾压,再将砂石、素土或灰土等垫层材料分层铺垫在基坑内,逐层压实。
2)重锤夯实法重锤夯实法是用起重机械将夯锤提升到一定高度,然后自由落锤,不断重复夯击以加固地基。
重锤夯实法一般适用于地下水位距地表0.8m以上,有效夯实深度内土的饱和度小于并接近0.6时。
当夯击振动对邻近建筑物或设备产生有害影响时,不得采用重锤夯实。
采用重锤夯实法施工时,应控制土的最优含水量,使土粒间有适当的水分滑润,夯击时易于互相滑动挤压密实。
同时应防止土的含水量过大,避免夯击成“橡皮土”。
3)振动压实法振动压实法是利用振动压实机(图2.1)来压实非黏性土或黏粒含量少、透水性较好的松散杂填土地基的方法。
振动压实的效果与填土成分、振动时间等因素有关。

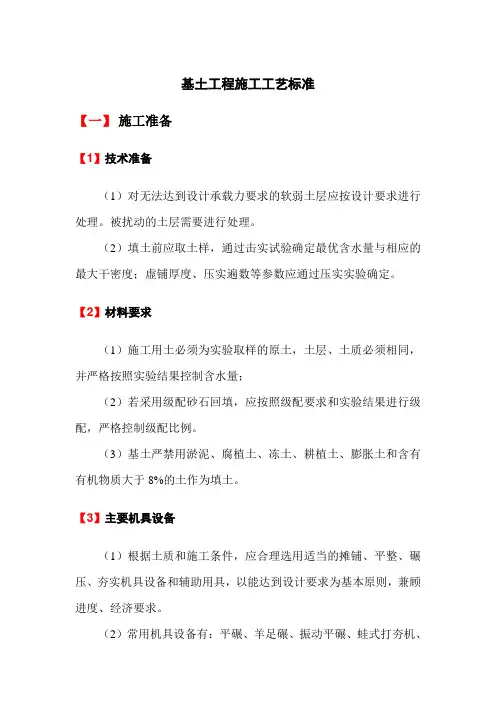

基土工程施工工艺标准【一】施工准备【1】技术准备(1)对无法达到设计承载力要求的软弱土层应按设计要求进行处理。
被扰动的土层需要进行处理。
(2)填土前应取土样,通过击实试验确定最优含水量与相应的最大干密度;虚铺厚度、压实遍数等参数应通过压实实验确定。
【2】材料要求(1)施工用土必须为实验取样的原土,土层、土质必须相同,并严格按照实验结果控制含水量;(2)若采用级配砂石回填,应按照级配要求和实验结果进行级配,严格控制级配比例。
(3)基土严禁用淤泥、腐植土、冻土、耕植土、膨胀土和含有有机物质大于8%的土作为填土。
【3】主要机具设备(1)根据土质和施工条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:平碾、羊足碾、振动平碾、蛙式打夯机、柴油式打夯机,手推车、筛子、木耙、铁锹、小线、钢尺、胶皮管等;工程量较大时,装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。
【4】作业条件(1)填土前应对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
(2)施工前,应做好水平标志,以控制填土的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法。
(3)如使用汽车或大型自行机械,应确定好其行走路线、装卸料场地、转运场地等,并编制好施工方案。
(4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
(5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
(6)基底松、软土处理完,隐蔽验收完。
【二】施工工艺【1】工艺流程检验土质→实验确定施工参数→技术交底→准备机具设备→基底清理→分层铺土、耙平→分层夯实→检验密实度→修整找平验收【2】操作工艺(1)填土前应将基底地坪上的杂物、浮土清理干净。
(2)检验土的质量,有无杂质,粒径是否符合要求。
土的含水量是否在控制的范围内;如过高,可采用翻松、晾晒或均匀掺入干土等措施;如过低,可采用预先洒水湿润等措施。
地基与基础工程施工工艺标准范本(doc 71页)地基与基础工程施工工艺标准二○一六年七月一日1 地基工程1.0.1 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300—2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202—2002);3.中华人民共和国行业标准《建筑地基处理技术规范》(JGJ 79—2002);4.中华人民共和国国家标准《短钎针刺非织造土工布》(GB/T 17638—1998)5.中华人民共和国国家标准《长丝纺粘针刺非织造土工布》(GB/T 17639—1998);6.中华人民共和国国家标准《长丝机织土工布》(GB/T 17640—1998);7.中华人民共和国国家标准:《裂膜丝机织土工布》(GB/T 17641—1998);8.中华人民共和国国家标准《非织造复合土工布》(GB/T 17642—1998);9.中华人民共和国国家标准《聚乙烯土工膜》(GB /T 17643—1998);10.中华人民共和国国家标准《聚氯乙烯土工膜》(GB/T 17688—1998);11.中华人民共和国国家标准《塑料土工格栅》(GB/T 17689—1998);12.中华人民共和国国家标准《塑料扁丝编制土工布》(GB/T 17690—1998)。
1.0.2 术语1.土工合成材料:岩土工程和土木工程中所应用的高分子聚合物材料的总称。
2.土工织物:透水性土工合成材料。
按制造方法不同分为织造土工织物和非织造(无纺)土工织物。
3.土工膜:由聚合物或沥青制成的一种相对不透水薄膜。
4.土工格栅:由高密度聚乙烯等聚合物经挤压加工再进行拉伸制成的格栅状、用于加筋的土工合成材料。
其开孔可容周围土、石或其他土工材料穿入。
5.土工带:经挤压拉伸或加筋制成的条带抗拉材料。
6.土工格室:由土工格栅、土工织物或土工膜、条带等形成的蜂窝状或网格状三维结构材料。
建筑安装分项工程施工工艺标准-地基与基础部分建筑安装分项工程施工工艺标准地基与基础部分注:本施工工艺标准目录均为:依据标准1、范围2、施工准备3、操作工艺4、质量标准5、成品保护6、应注意质量问题7、质量记录8、施工安全9、环保措施1 土方开挖本工艺标准适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土。
2施工准备2.1主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。
2.2作业条件:2.2.1土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
2.2.2建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
2.2.3场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
2.2.4夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
2.2.5开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。
2.2.6熟悉图纸,做好技术交底。
3操作工艺3.1工艺流程:确定开挖的顺序和坡度——沿灰线切出槽边轮廓线——分层开挖——修整槽边清底。
3.2坡度的确定:3.2.1在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定可不放坡,不加支撑。
3.2.1.1密实、中密的砂土和碎石类土(充填物为砂土)——1.0m;3.2.1.2硬塑、可塑的粘质粉土及粉质粘土——1.25m;3.2.1.3硬塑、可塑的粘土和碎石类土(充填物为粘性土)——1.5m;3.2.1.4坚硬的粘土——2.0m。
3.2.2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。
地基与基础工程施工工艺标准二○一六年七月一日地基与基础工程施工工艺标准目录1 地基工程1.1 土工合成材料地基施工工艺2 强夯地基施工工艺3 土方工程3.1人工挖土工艺标准3.2机械挖土工艺标准3.3人工回填土工艺标准3.4机械回填土工艺标准4 基坑工程4.1 排桩墙施工工艺标准4.2 锚杆及土钉墙施工工艺标准4.3 地下连续墙工程施工工艺5 降水施工工艺标准6 桩基础工程2.1石砌体基础2.2 泥浆护壁钻孔灌注桩施工工艺标准2.3 人工成孔灌注桩施工工艺标准1 地基工程1.0.1 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300—2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202—2002);3.中华人民共和国行业标准《建筑地基处理技术规范》(JGJ 79—2002);4.中华人民共和国国家标准《短钎针刺非织造土工布》(GB/T 17638—1998)5.中华人民共和国国家标准《长丝纺粘针刺非织造土工布》(GB/T 17639—1998);6.中华人民共和国国家标准《长丝机织土工布》(GB/T 17640—1998);7.中华人民共和国国家标准:《裂膜丝机织土工布》(GB/T 17641—1998);8.中华人民共和国国家标准《非织造复合土工布》(GB/T 17642—1998);9.中华人民共和国国家标准《聚乙烯土工膜》(GB/T 17643—1998);10.中华人民共和国国家标准《聚氯乙烯土工膜》(GB/T 17688—1998);11.中华人民共和国国家标准《塑料土工格栅》(GB/T 17689—1998);12.中华人民共和国国家标准《塑料扁丝编制土工布》(GB/T 17690—1998)。
1.0.2 术语1.土工合成材料:岩土工程和土木工程中所应用的高分子聚合物材料的总称。
2.土工织物:透水性土工合成材料。
地基基础工程施工工艺标准目录第一节机械土方开挖第二节土方回填第三节钢丝网水泥砂浆护坡第四节轻型井点降水第五节深井井点降水第六节锚杆及土钉墙第七节钢及混凝土支撑系统第八节地下连续墙第九节灰土工程第十节砂和砂石垫层第十一节重锤夯实第十二节深层搅拌桩施工第十三节喷粉桩施工第十四节钻孔灌注桩施工第十五节筏板基础施工第十六节箱形基础施工第一节机械土方开挖(ZM68-QJB-001)一、主要机具设备机械挖土工程常用机具设备有:推土机、铲运机、挖掘机、装载机以及配套自卸汽车等。
主要工具有:十字镐、铁锹、大锤、钢纤、钢撬棍、手推车等。
二、作业条件1.清除挖方区域内所有障碍物,如地上高压、照明、通讯线路,电杆、树木、旧有建筑物。
向建设单位了解地下给排水、煤气、供热管道,电缆、沟渠、基础、坟墓等资料。
做好搬迁、改建、改线或防护加固措施。
2.制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线、顺序,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点,深基坑开挖还应提出支护、边坡保护和降水方案。
3.完成测量控制网的设置,包括控制基线、轴线和水准基点。
场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。
4.在施工区域内做好临时性或永久性排水设施,或疏通原有排水系统,场地向排水沟方向应做成不小于0.002的坡度,使场地不积水,必要时设置截水沟、排洪沟或截洪坝,阻止山坡雨水流入开挖的基坑。
5.完成必需的临时设施,包括生产设施及生活设施及机械进出和.土方运输道路、临时供水供电线路。
6.机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。
三、控制要点1.严格按设计边坡开挖四、施工操作工艺1.工艺流程施工放线→分段分层依次下挖→修边和清底→验收2.各种挖土机械应采用其生产效率高的作业方法进行挖土。
地基基础工程施工工艺标准目录第一节机械土方开挖第二节土方回填第三节钢丝网水泥砂浆护坡第四节轻型井点降水第五节深井井点降水第六节锚杆及土钉墙第七节钢及混凝土支撑系统第八节地下连续墙第九节灰土工程第十节砂和砂石垫层第十一节重锤夯实第十二节深层搅拌桩施工第十三节喷粉桩施工第十四节钻孔灌注桩施工第十五节筏板基础施工第十六节箱形基础施工第一节机械土方开挖(ZM68-QJB-001)一、主要机具设备机械挖土工程常用机具设备有:推土机、铲运机、挖掘机、装载机以及配套自卸汽车等。
主要工具有:十字镐、铁锹、大锤、钢纤、钢撬棍、手推车等。
二、作业条件1.清除挖方区域内所有障碍物,如地上高压、照明、通讯线路,电杆、树木、旧有建筑物。
向建设单位了解地下给排水、煤气、供热管道,电缆、沟渠、基础、坟墓等资料。
做好搬迁、改建、改线或防护加固措施。
2.制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线、顺序,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点,深基坑开挖还应提出支护、边坡保护和降水方案。
3.完成测量控制网的设置,包括控制基线、轴线和水准基点。
场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。
4.在施工区域内做好临时性或永久性排水设施,或疏通原有排水系统,场地向排水沟方向应做成不小于0.002的坡度,使场地不积水,必要时设置截水沟、排洪沟或截洪坝,阻止山坡雨水流入开挖的基坑。
5.完成必需的临时设施,包括生产设施及生活设施及机械进出和.土方运输道路、临时供水供电线路。
6.机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。
三、控制要点1.严格按设计边坡开挖四、施工操作工艺1.工艺流程施工放线→分段分层依次下挖→修边和清底→验收2.各种挖土机械应采用其生产效率高的作业方法进行挖土。
地基基础工程施工工艺标准目录第一节机械土方开挖第二节土方回填第三节钢丝网水泥砂浆护坡第四节轻型井点降水第五节深井井点降水第六节锚杆及土钉墙第七节钢及混凝土支撑系统第八节地下连续墙第九节灰土工程第十节砂和砂石垫层第十一节重锤夯实第十二节深层搅拌桩施工第十三节喷粉桩施工第十四节钻孔灌注桩施工第十五节筏板基础施工第十六节箱形基础施工第一节机械土方开挖(ZM68-QJB-001)一、主要机具设备机械挖土工程常用机具设备有:推土机、铲运机、挖掘机、装载机以及配套自卸汽车等。
主要工具有:十字镐、铁锹、大锤、钢纤、钢撬棍、手推车等。
二、作业条件1.清除挖方区域内所有障碍物,如地上高压、照明、通讯线路,电杆、树木、旧有建筑物。
向建设单位了解地下给排水、煤气、供热管道,电缆、沟渠、基础、坟墓等资料。
做好搬迁、改建、改线或防护加固措施。
2.制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线、顺序,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点,深基坑开挖还应提出支护、边坡保护和降水方案。
3.完成测量控制网的设置,包括控制基线、轴线和水准基点。
场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。
4.在施工区域内做好临时性或永久性排水设施,或疏通原有排水系统,场地向排水沟方向应做成不小于0.002的坡度,使场地不积水,必要时设置截水沟、排洪沟或截洪坝,阻止山坡雨水流入开挖的基坑。
5.完成必需的临时设施,包括生产设施及生活设施及机械进出和.土方运输道路、临时供水供电线路。
6.机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。
三、控制要点1.严格按设计边坡开挖四、施工操作工艺1.工艺流程施工放线→分段分层依次下挖→修边和清底→验收2.各种挖土机械应采用其生产效率高的作业方法进行挖土。
地基及基础工程施工工艺标准(doc 31页)第二章-地基与基础工程施工工艺标准第三章地基与基础工程---------------------------------------21 第一节灌注桩工程-------------------------------------------21 钻(冲)孔灌注桩---------------------------------------21人工挖孔灌注桩---------------------------------------27 第二节水下混凝土工程---------------------------------------31第三章地基与基础工程第一节灌注桩工程钻(冲)孔灌注桩一、施工准备材料⑴水泥:宜用425号或525号的普通硅酸盐水泥,有出厂合格证并经试验合格。
⑵砂:中砂或粗砂,含泥量不大于3%。
⑶碎石:粒径10-40mm,含泥量不大于2%。
⑷钢筋:品种和规格均应符合设计规定,并有出厂合格证和按规定试验合格后才能使用(若为进口钢材须有进口商检证及化学成分分析报告)。
作业条件⑴施工前应作场地查勘工作,如有架空电线、地下电缆、给排水管道等设施,妨碍施工或对安全操作有影响的,应先作清除、移位或妥善处理后方能开工。
⑵施工前应做好场地平整工作,对不利于施工机械运行的松散场地,必须采取有效的措施进行处理。
场地要采取有效的排水措施。
⑶应具备施工区域内的工程地质资料、经会审确定的施工图纸、施工组织设计或方案、各种原材料及其抽检试验报告、混凝土配合比设计报告以及有关资料。
⑷施工机械性能必须满足成桩的设计要求。
二、工艺流程测量放线→埋设护筒→钻机就位、泥浆制作→冲击(或冲抓机、旋转、潜水钻)成孔→抽渣→补浆→检孔→清孔→检查沉渣→安放钢筋笼→下导管→灌注水下混凝土.三、操作工艺1、场地平整后放线定桩位,定位后要在每个桩位中心点打入一条φ16×800mm的钢筋做桩位标记,并用混凝土固定好。
桩位放线后会同有关人员对轴线桩位进行复核,并办好复核记录签证。
轴线桩位经复核无误后方可进行施工。
2、护筒应按下列规定设置⑴护筒一般用4-8mm厚的钢板加工制成,高度为1.5-2m。
钻孔桩的护筒内径应比钻头直径大100mm;冲孔桩的护筒内径应比钻头直径大200mm。
护筒的顶部应开设1-2个溢浆口,并高出地面0.15-0.30m。
⑵护筒有定位、保护孔口和维持水位高差等重要作用。
护筒位置要根据设计桩位,按纵横抽线中心埋设。
埋设护筒的坑不要太大。
坑挖好后,将坑底整平,然后放入护筒,经检查位置正确,筒身竖直后,四周即用粘土回填,分层夯实,并随填随观察,防钻具和钻头可按下列规定选用:⑴在一般粘性土、淤泥、淤泥质土以及砂土中,宜采用笼式钻头。
⑵在砂卵石层、强风化层中,可用镶焊硬质合金刀头的笼式钻头。
⑶遇孤石或旧基础时,可用带硬质合金刀的筒式钻头。
⑷在硬岩中,可用牙轮钻头。
⑸冲孔桩一般采用十字形冲击钻头。
冲击钻头分冲孔钻头、冲岩钻头、修孔钻头、扩孔钻头。
钻头的直径与设计桩径相比,冲孔钻头、冲岩钻头小50-80mm;修孔钻头大10-20mm;扩孔钻头大60-100mm。
冲击钻头必须设置打捞环。
7、钻机钻进时,应根据土层类别、孔径大小、钻孔速度及供浆量来确定相应的钻进速度,钻速应符合下列规定:⑴在淤泥和淤泥质土层中,应根据泥浆补给情况,严格控制钻进速度,一般不宜大于1m/min;在松散砂层中,钻进速度不宜超过3m/h。
⑵在硬土层中或在岩层中的钻进速度以钻机不发生跳动为准。
8、冲击成孔应遵守下列规定:⑴开孔时应低锤密击。
如表土为淤泥、松散细砂等软弱土层,可加粘土块夹小片石,反复冲击造孔壁,保证护筒的稳定。
⑵必须保证泥浆的供给,使孔内浆液稳定。
⑶在各种不同的土层和岩层中钻进时,可按表3-1的施工要点进行。
钻(冲)孔灌注桩施工要点表3-1适用土层施工要点效果在护筒刃脚下2m以内小冲程1m左右,泥浆比重1.2-1.5,软弱层投入粘土块夹小片石造成坚实孔壁粘土或粉质粘土层中小冲程1-2m,泵入清水或稀泥浆,经常清除钻头上的泥块。
提高钻进效率粉砂或中粗砂层中冲程1-3m,泥浆比重1.2-1.5,投入粘土块,勤冲勤掏渣。
反复冲击,造成坚实孔壁,防止坍孔。
砂卵石层中、高冲程2-3m,泥浆比重1.3-1.5,投入粘土块,勤掏渣。
提高钻进效率基岩高冲程3-4m,泥浆比加大冲击能量,提重1.3左右,勤掏渣。
高钻进效率。
软弱土层或塌孔回填重钻小冲程反复冲击,加粘土块夹小块石,泥浆比重1.3-1.5。
造成坚实孔壁⑷YKC反复式冲孔桩机的特点是冲程较固定,冲击频率高,施工时也应参照表3-1中的施工要点,如需提高冲击能量,也可调节冲程或改换不同形式和重量的冲击钻头。
⑸开始钻基岩时应低锤密击或间断冲击,以免偏斜。
如发现钻孔偏斜,应立即回填片石至偏孔处上部0.3-0.5M,重新钻进。
⑹遇弧石时可适当抛填硬度相似的片石,用重锤冲击,或重低冲程交替冲击。
将大弧石击碎挤入孔壁。
⑺必须准确控制松绳长度,避免打空锤。
一般不宜用高冲程,以免扰动孔壁,引起坍孔、扩孔或卡钻事故。
⑻应经常检查钢丝绳的磨损情况,卡扣松紧程度、转向装置是否灵活,以免掉钻。
⑼应经常检查冲击钻头的磨损情况,如磨损过大,切削角不符合要求时要及时更换修理,以提高钻进效率和防止夹钻、卡钻等事故。
9、钻孔桩钻进过程中若发现斜孔、弯孔、缩颈、塌孔或沿护筒周围冒浆以及地面沉陷等情况,应停止进钻,经采取下列有效措施后,方可继续施工。
⑴当钻孔倾斜时,可反复扫孔修正,如纠正无效,应在孔内回填粘土或风化岩块至偏孔处上部0.5m,再重新钻进;⑵钻进中如遇塌孔,应立即停钻,并回填粘土,待孔壁稳定后再钻;⑶护筒周围冒浆,可用稻草拌黄泥堵塞漏洞,并压上一层泥、砂包。
10、冲孔桩施工若遇下列情况之一时,应立即停钻处理。
⑴产生斜孔、弯孔和缩孔时,应停钻抛粘土块夹片石至偏孔开始处以上0.5~1m,重新钻进、不得用冲孔钻头修孔,防止卡钻;⑵钻进中如遇塌孔,应立即停钻,回填夹片石的粘土块,加大泥浆比重,反复冲击造壁及钻进;⑶沿护筒周围冒浆、造成孔口坍塌地表沉陷时,应立刻停钻并防止钻机倾倒,及时在护筒外围回填粘土(用稻草拌和);并加以夯实,必要时压上一层泥、砂包后方可继续钻进。
11、若遇卡钻、掉钻,应按下列方法处理:⑴卡钻时应交替紧绳、松绳,将钻头缓缓吊起,不得硬提猛拉,必要时可使用打捞钩、千斤顶等铺助工具助提;⑵掉钻时应立即打捞,用打捞钩钩住钻头预设的打捞环,把钻头提上来。
12、桩孔排碴可采用泥浆循环或抽碴筒排碴等方法。
如采用抽碴筒排碴,在钻进4-5m深后,每钻进0.5-1m应抽碴一次,并及时补给泥浆。
13、钻大孔时可分级成孔,第一级钻头直径宜为第二级钻头直径的0.6-0.8m倍。
14、冲孔入岩后,每钻进200mm要取一次岩样,并妥善保存,以便终孔验证。
钻孔桩入岩后宜每钻进100mm取一次岩样。
15、钻孔桩清孔应按下列规定进行。
⑴对以原土造浆的钻孔,钻到设计后,可使钻头空转不进尺,循环换浆,泥浆比重应控制在1.1左右;⑵对于土质较差的砂土层和砂夹卵石层,清孔后孔底泥浆比重宜为1.15-1.25m左右;⑶清孔后的孔底沉碴厚度,端承桩不得大于50mm,或不大于设计规定值;摩擦桩不得大于200mm。
在灌注水下混凝土前必须复测沉碴厚度,沉碴超过规定者,必须重新清孔,符合规定方可灌注水下混凝土。
冲孔桩清孔应按下列规定进行。
⑴孔壁土质较好,不易塌孔者,可用空气吸泥机清孔。
⑵孔壁土质较差者,可用泥浆循环或抽碴筒抽碴清孔。
清孔后泥浆比重应控制在1.15-1.25m左右,粘度≤28s,含砂率≤10%;⑶清孔过程中,必须及时补给足够的泥浆,并保持孔内浆液面的稳定;⑷清孔后孔底沉碴允许厚度应符合本章第15条的有关规定。
17、钻(冲)孔桩钢筋笼制作应符合下列规定:⑴钢筋净距必须大于混凝土粗骨料粒径3倍以上;⑵加劲箍应在主筋外面,主筋一般不设弯钩,钢筋头也不得内园弯曲,以免阻碍导管工作;⑶主筋的搭、焊接应互相错开,35倍钢筋直径区段范围内的接头数不得超过钢筋总数的一半;⑷钢筋笼外径应比钻(冲)孔设计直径小140mm;⑸钢筋笼内径应比导管接头处的外径大100mm以上;⑹钢筋笼的主筋净保护层不宜小于70mm,其允许偏差为±20mm;⑺钢筋笼制作还应执行有关规范要求。
18、钻(冲)孔桩钢筋笼吊运时应采取适当措施防止扭转、弯曲。
安装钢筋笼时,应对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。
钢筋笼下沉到设计位置后,应立即固定,防止移动。
钢筋笼不到孔底者,为防止灌注混凝土时上浮,通常可设3-4条伸到孔底之主筋作为锚固,也可将钢筋笼与孔口护筒临时焊接。
19、钻(冲)孔桩分段制作的钢筋笼,其长度以5-8m为宜,两段钢筋笼连接时可采用单面搭接焊,也可采用绑扎和点焊,但其接头应按本章第17条的有关规定设置。
20、钻(冲)孔桩钢筋笼安装完毕,应会同建设、设计单位和质监部门对该桩进行隐蔽工程验收,合格后应及时灌注水下混凝土,其间歇时间不宜超过4h。
灌注前应按本章第15条规定复测沉渣厚度。
21、水下混凝土拌和物应符合本章第二节操作工艺第1条有关规定。
22、导管的构造和使用应符合本章第二节操作工艺第2 条有关规定。
23、灌注水下混凝土应遵守本章第二节操作工艺第3条有关规定。
三、质量标准保证项目⑴灌注桩用的原材料和混凝土强度必须符合设计要求和施工规范的规定。
⑵成孔深度必须符合设计要求。
以摩擦为主的桩,沉碴厚度不得大于200mm;以端承为主的桩,沉碴厚度不得大于50mm。
⑶实际浇注混凝土量严禁小于计算体积。
⑷灌注后的桩顶标高及浮浆的处理必须符合设计要求和施工规范的规定。
允许偏差见表3-2钻(冲)孔灌注桩允许偏差表3-2项目允许偏差(mm)钢筋笼主筋间距±10 箍筋间距笼直径笼长度±10±10±100桩的位置偏移泥浆护壁成孔灌注桩垂直于桩基中心线1-2条桩,单排桩,群桩,基础的边桩D/6且≯200沿桩基中心线条形基础的桩,群桩基础的中间桩D/4且≯300套管成孔灌注桩1-2条或单排桩703-20条桩基的桩D/2 桩数多于20条边缘桩D/2中间桩 D垂直度H/100注:D为桩的直径,H为桩长。
四、施工注意事项避免工程质量通病⑴预防坍孔1)在松散砂土或流砂中钻进时应控制进尺选用较大比重、粘度、胶体率的优质泥浆,或投入粘土掺片石低锤冲击。
使粘土块、片石挤入孔壁。
如地下水位变化过大,应采取加高护筒、增大水头等措施。
严格控制冲程高度。
⑵预防钻孔漏浆。
加稠泥浆或投入粘土,慢速转动,或在回填土内掺片石,反复冲击,增强护壁。
⑶预防桩孔偏斜1)安装钻机时要使转盘、底座水平。
