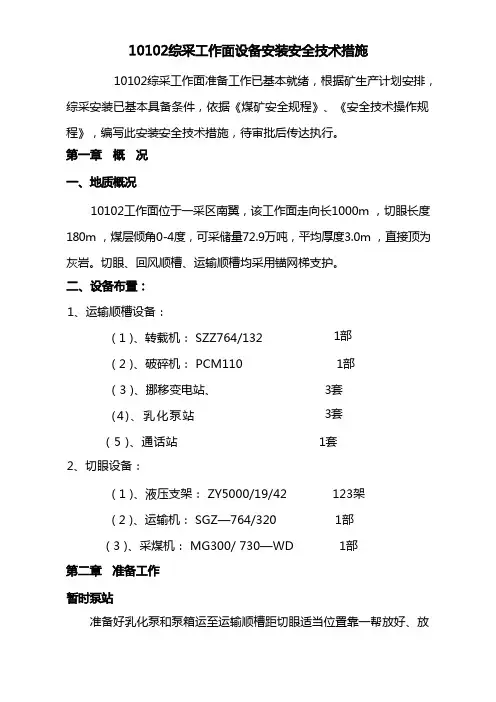

10102综采工作面设备安装安全技术措施

10102综采工作面准备工作已基本就绪,根据矿生产计划安排,综采安装已基本具备条件,依据《煤矿安全规程》、《安全技术操作规程》,编写此安装安全技术措施,待审批后传达执行。

第一章概况

一、地质概况

10102工作面位于一采区南翼,该工作面走向长1000m,切眼长度180m,煤层倾角0-4度,可采储量72.9万吨,平均厚度3.0m,直接顶为灰岩。切眼、回风顺槽、运输顺槽均采用锚网梯支护。

二、设备布置:

1、运输顺槽设备:

(1)、转载机:SZZ764/132 1部

(2)、破碎机:PCM110 1部

(3)、移动变电站、3套

(4)、乳化泵站3套

(5)、通话站1套

2、切眼设备:

(1)、液压支架:ZY5000/19/42 123架

(2)、运输机:SGZ—764/320 1部

(3)、采煤机:MG300/ 730—WD 1部

第二章准备工作

临时泵站

准备好乳化泵和泵箱运至运输顺槽距切眼适当位置靠一帮放好、放

平,以不影响设备运输为宜,并接好电源,接通管路,乳化液浓度不低于3%。临时泵的调定压力不能低于30Mpa。

轨道铺设

1、铺轨质量必须符合《煤矿井巷工程永久铺设质量标准》,每节道不少于2块铁道板加固,弯道处必须有不少于四块铁道板加固。

2、运送设备的巷道,净高度要求距轨道中心线800mm范围内不得低于2.6m

3、运送设备的巷道,沿途的安全设施及声光信号必须齐全完好,灵敏可靠。

绞车安装

1、所有绞车必须按标准安设,方向对正,其最突出部位距轨道中心线不能低于0.9m,绞车稳固,基础与绞车底盘、绞车底盘与绞车之间的螺丝都必须齐全可靠,所有螺丝都必须带满丝,且紧固有力。

2、绞车采用混凝土(包括回绞)基础,施工时,要清理至实煤或石岩底,用水泥:沙:石子=1:2:3的砼浇灌,砼的标号不能低于C20,浇灌后的绞车基础,待养护七天后方可使用。

3、对无基础的绞车要按标准打好四压两戗,选用小头不少于180mm 的优质圆木,切眼绞车用四压两戗单体支柱。

4、钢丝绳钩头的叉接长度必须满足绳径的25倍。

第三章设备装卸车

一、单台设备安装顺序

1、工作面刮板运输机:机头(尾)架、过渡槽、电机及减速箱(一体)中间槽。

2、液压支架。

3、采煤机(左滚筒、左摇臂、左机头箱、控制箱、右机头箱、右摇臂、右滚筒)。

4、安运输机机头尾(推移装置、过渡槽、机头架、电机减速箱)。

5、转载机:机尾、普通溜槽、底托板、挡煤板、凹、凸槽、过渡槽、机头、电机减速箱。

6、破碎机:进煤口、破碎腔、出煤口、电机、护罩及零部件。

7、移动变电站:

(1)移动变电站开关车、泵站每车为一体,经检查稳固可靠后,整台运到安装地点。

(2)通讯照明装置用矿车运输。

(3)电缆用电缆车运输。

二、装车前的要求

1、地面所下设备必须经过地面试运转,试运转正常,并经有关单位验收许可后方可解体装车。

2、地面所下设备必须性能稳定、质量完好,否则不准下井。

3、各类设备所注介质,必须按规定注到位,方可下井。

4、各类设备必须严格按照单台设备安装时的方向、顺序进行装车。

5、设备装车后,按安装先后顺序编号依次下井。

三、装车、封车

1、装车所用的各种车辆,必须经检查合格后方可使用。

2、装车时设备的重心与空车的中心对齐,不得偏重。

3、对于暴露的结合面必须用布、皮子包好,或用专用护板保护。

4、对于易丢失、贵重、易损伤的小件要设专人、专车运输。

5、用平板车、花车装车时,要求封车封牢,要用手拉葫芦配合φ15.5mm钢丝绳绳套封两道,且牢固可靠,对于可能晃动、打滑的件,在封车时要用道板、枇子、木楔等挤紧,严禁掉落;用矿车装车时,不许超出车沿,对于坡度较大巷道的提升,防止物件滑落,必要时必须卸掉一部分。

6、装运物件用的车辆必须逐辆检查车轮加油,确保车辆完好。

7、大件车运输前,必须有专人检查装车封车情况,确认为合格后,方可运输。

四、设备卸车

1、设备卸车使用回绞下拉脱掉。小件卸车打起吊锚杆,锚杆使用直径20mm长度1.8m的螺纹钢,每课锚杆使用两块锚固剂。起吊要垂直起吊,严禁斜拉,要设专人观察顶板,严禁在重件下面,歪斜侧和站在车辆上工作。

2、每次起吊前,都要对卸扣、连接环、链条、绳头手拉葫芦等工具做认真检查,不合格者,严禁使用。所使用的手拉葫芦性能要完好,无滑链断链现象,视起吊物体的重量选择手拉葫芦的起吊能力,要大于起吊物全重量的2倍,物件较重时,选用多个手拉葫芦多起点吊,严禁超负荷起吊。

3、卸车时,按安装要求的顺序、地点、方向卸车,卸车卸在指定位置,并码放整齐,不得影响通风、行人和运输。

4、移动变电站的所有设备必须严格按供电、搭伙、操作要求,运至指定位置后稳固好,再用不小于φ15.5mm钢丝绳头绕道一周,双鼻用

连接环把车体扣死在轨道上,连接环要带满螺丝,螺冒紧固。每一辆车不少于一道稳车。

第四章设备安装

一、工作面刮板运输机

工作面刮板运输机型号为SGZ—764/320中心双链刮板运输机,中间槽采用封底结构,全长切眼180m,刮板链采用φ30×108—C型链条,刮板间距1000mm(10环),刮板固定在平环上,使用E型螺栓,三条(M24)螺母固定,刮板的最长端朝向链条运行方向。

1、工作面刮板运输机解体为机头(尾)架、过渡槽、机头(尾)电机减速箱、液力联轴节)、中间槽、挡煤板、销排、大链、刮板及附件,机头过渡槽、机头(尾)架、电机减速箱部分等按安装顺序和正确方向下井。大环、销排、销子、螺栓等小件要集中用车皮下井。

2、按给定的链轮中心线,将机头推移部分放在所需要的位置,放平稳后,吊装机头架,并稳好。

3、将过渡槽机头架之间用“哑铃”连接好后,从机头向机尾随卸车随安装。中间槽用“哑铃”连接上齐档销。

4、运输机溜槽、机尾安装完,然后铺上链、上齐刮板,把上下链连接在一起,紧链至适宜程度。开动运输机把底链翻上来,补齐刮板。

5、铺链时应注意环链焊口背离溜槽中板,链条不能缠绕打转。

6、紧链工作在机头进行,采用正确的方法,利用紧链器进行紧链;

(1)紧链时将紧链钩的一端挂在机头架上的直径68mm的孔中,另一端挂在机头架附近链的立环上,但要注意两条紧链钩应挂在两条链条同一位置上的立环内侧。
