公租房-施工用电专项方案
- 格式:docx
- 大小:244.85 KB
- 文档页数:33
公租房项目箱变电站工程施工方案一、项目概况1、建设单位:某市某房地产开发建设有限公司2、项目名称:某经济开发区循环经济产业园公共租赁住房项目室外箱变电站工程3、箱变位置:1、2#箱变位于公租房5#楼南侧,3、4#箱变位于17#楼南侧4、建设规模:2台630KV A、2台1000KV A5、项目内容:10KV电缆敷设、箱变安装调试、低压电缆敷设至单元楼接线盒6、负载等级:均为三级负载。
引进10KV高压电源由当地电力局负责。
七、编制依据:本项目施工图及设计文件要求;变压器进线柜、馈线柜、1/2补偿柜、变压器一次系统示意图、现行国家和山东法规、规范和标准;《建筑电气工程施工质量验收规范》( GB50 303—2002 );《建筑工程施工质量检验统一标准》( GB 50 300-2001 );《新版变电站通用规程和电气技术规范》;2、工艺流程:基础开挖→基础垫层→基础制作→箱变安装→箱变试验→电缆铺设→调试→组织验收三、施工方法1、box-transformation基础:根据box-transformation基本图( 1)开挖过程中基坑应预留30cm厚的保护层。
采用人工开挖,达到图纸设计的坑底水平。
骨料集结后,用反铲挖掘机或装载机挖掘装载,自卸车运至指定的废渣场。
.( 2 )垫层为C15混凝土,垫层每边至少比基础宽100mm,以保证较低的施工要求。
施工时必须满足标高和平整度,以满足上部基础施工的要求。
( 3 ) 基础铺设前,应检查放样尺寸。
砌砖时,应提前1-2天给砖浇水润湿。
砌筑工程采用注浆法施工时,注浆长度不得超过750mm 。
砖墙内外面抹1:2防水砂浆20mm 。
砌筑的顺序应符合规定。
基础标高不同时,宜从低处建,宜从高处向低处建。
无设计要求时,搭接长度不应小于基础扩大部分的高度。
砌筑的转角和连接处应同时砌筑。
砌体不能同时砌筑时,应按规定保管和擦洗。
砌筑时应正确预留或预埋设计要求的洞口、管道和沟渠。
公路临时用电专项施工方案1. 引言公路建设项目中,临时用电是必不可少的一项工作。
公路临时用电专项施工方案是在公路施工过程中,解决施工现场所需的电力供应问题的一项详细方案。
本文档旨在提供一个简要的指导,以确保公路施工过程中临时用电的安全、稳定和高效。
2. 施工现场电力供应需求分析在进行公路施工过程中,涉及到各种设备和工具的使用,如电动工具、照明设备、电焊机等。
为了满足这些设备的使用需求,需要对施工现场的电力供应需求进行分析。
以下是一些建议:•根据施工现场的设备清单,统计并分析每个设备的功率需求。
•考虑设备同时使用的情况,计算出施工现场的峰值功率需求。
•根据施工现场的用电设备位置和分布情况,合理规划电缆线路。
3. 电缆敷设方案电缆敷设方案是为了满足施工现场的电力供应需求,确保电力安全稳定可靠地到达使用设备的一项重要工作。
以下是一些电缆敷设的建议:•根据施工现场的地形和布局,选择合适的电缆敷设路径,避免过多跨越或穿越。
•根据施工现场的电力需求,选择合适规格的电缆,并确保电缆的质量达到标准要求。
•在电缆敷设过程中,注意保护电缆,避免受到机械损伤或其他外部因素的影响。
4. 供电设备选择与安装为了保证施工现场的电力供应持续稳定,供电设备的选择与安装非常关键。
以下是一些供电设备选择与安装的注意事项:•根据施工现场的用电需求和电缆敷设方案,选择合适的供电设备,如发电机、配电箱等。
•考虑供电设备的功率、稳定性和耐用性,以满足施工现场的用电需求。
•确保供电设备的安装符合相关安全标准,避免发生漏电、过载等电力安全问题。
5. 公路临时用电管理与维护公路临时用电施工方案的有效管理与维护,能够有效地提高施工安全性和工作效率。
以下是一些建议:•建立健全的用电管理制度,明确责任和权限,确保施工现场用电的安全和稳定。
•定期对供电设备进行检查和维护,确保其正常运行和安全性。
•加强对施工人员的安全教育和培训,提高他们的用电安全意识和操作技能。
临时用电专项施工方案完整版一、工程概况本工程为临时用电专项施工项目,主要包括施工期间的电力供应、用电设备安装、电缆线路敷设、配电系统搭建等工作内容。
工程地点位于XX市XX区,占地面积约XX平方米,工程期限为XX年XX月XX日至XX年XX月XX日。
二、用电管理1. 用电负荷计算:根据工程规模及施工需求,预计最大用电负荷为XX千瓦。
2. 用电申请:施工前向当地供电部门申请临时用电,并提供相关资料,包括用电负荷、用电设备清单等。
3. 电能计量:在施工现场设置电能计量装置,实时监测用电情况,确保用电安全、合理。
4. 用电缴费:按照实际用电量向供电部门缴纳电费。
5. 用电安全培训:对施工人员进行用电安全培训,提高安全意识,防止电气事故发生。
6. 用电巡查:定期对施工现场进行用电巡查,发现问题及时整改。
三、电工1. 人员要求:电工应具备相关专业技能证书,具备丰富的实际操作经验。
2. 工作职责:(1)负责施工现场的临时用电安装、调试及维修工作;(2)定期检查用电设备、电缆线路、配电柜等,确保用电安全;(3)及时处理电气故障,保障施工进度;(4)对施工人员进行用电安全培训及指导。
3. 工作制度:(1)持证上岗,严格遵守国家及地方相关法律法规;(2)执行用电安全操作规程,确保用电安全;(3)做好工作记录,及时上报工作情况;(4)参加用电安全培训,提高自身业务水平。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工人员及设备与带电设备的安全距离。
2. 外电防护:(1)施工现场设置警示标志,提醒施工人员注意外电设备;(2)对临近的外电设备进行绝缘处理,防止误触;(3)在必要时,对外电设备进行临时停电,确保施工安全;(4)加强对施工人员的安全教育,提高安全意识。
五、电缆线路1. 电缆选型:根据用电负荷及电缆敷设环境,选择符合国家标准的电缆,确保电缆安全、可靠。
2. 电缆敷设:(1)地下敷设:采用电缆沟、电缆隧道等方式,确保电缆埋深符合规定,避免受外力损伤;(2)架空敷设:采用合适的电缆桥架、电缆挂钩等,确保电缆敷设整齐、美观,并满足安全距离要求;(3)沿墙敷设:采用电缆槽、电缆导管等,固定牢固,防止电缆脱落。
临时用电专项施工方案范文(5)一、工程概况本工程为临时用电专项施工,主要包括建筑工地、临时设施及辅助设施的用电安装和管理工作。
工程地点位于XX市XX区,占地面积约XX平方米,工期约为XX个月。
工程内容包括土建、装饰、安装、绿化等,临时用电需求较大,为确保施工过程中的用电安全,特制定本施工方案。
二、用电管理1. 用电管理制度:建立健全用电管理制度,明确各级用电管理人员的职责,加强对施工现场用电的检查和监督。
2. 用电负荷:根据工程特点和实际需求,合理计算各施工阶段的用电负荷,确保电力供应稳定。
3. 用电设备:选用符合国家标准的电器设备,严禁使用劣质、老化、破损的电器设备。
4. 用电线路:合理规划用电线路,确保线路安全、可靠、经济。
5. 用电检查:定期对施工现场进行用电安全检查,发现问题及时整改。
6. 用电培训:对施工人员进行用电安全培训,提高安全意识,掌握安全操作技能。
三、电工1. 电工资质:电工必须具备相应的资质证书,熟悉电气设备的基本原理、安装、维修及操作。
2. 电工职责:电工负责电气设备的安装、维修、检查及日常管理工作。
3. 电工培训:定期对电工进行培训,提高业务水平,确保用电安全。
4. 电工操作规范:电工在操作过程中应严格遵守相关规范,确保人身和设备安全。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保人员与电气设备的安全。
2. 外电防护:针对施工现场周边的外部电源,采取有效的防护措施,防止电气事故的发生。
3. 防护设施:设置安全警示标志、隔离栅栏等防护设施,提醒施工人员注意安全。
4. 定期检查:定期对外电防护设施进行检查和维护,确保其完好有效。
五、电缆线路1. 电缆线路设计:根据施工现场的实际用电需求,设计合理的电缆线路走向和敷设方式,确保线路安全、经济、合理。
2. 电缆选型:选用符合国家标准的电缆,根据电流负荷选择合适的电缆截面积,保证电缆在正常工作条件下的安全性能。
公租房工程施工组织设计1.项目概况公租房工程是一个政府投资的低收入群体安居工程,旨在解决低收入家庭住房问题。
项目位于城市郊区,由多个楼群组成,总建筑面积约为XXXX平方米。
工程施工周期为XX个月,施工工期紧迫,要求经济、安全、质量相结合。
2.组织架构(1)项目部:负责整个项目的组织、协调和管理,包括施工进度、质量、安全等方面的控制。
(2)施工队伍:包括土建施工队、装修施工队、机电施工队等,每个施工队各有负责人,负责本专业的施工工作。
(3)监理单位:对项目进行监督、检查、验收,并提出改进措施。
3.施工方案(1)土建施工方案:a.按照工程规划,分区域施工,避免不同施工队伍之间的交叉作业,提高工作效率。
b.合理设置临时设施,包括施工办公室、工人宿舍、仓库等,确保施工人员的生活和工作环境。
c.采用梁柱钢筋细化加工和整体预制楼板,提高施工速度和质量。
(2)装修施工方案:a.根据设计方案,制定详细的施工工艺和工序,明确每个工艺节点的质量控制要求。
b.统一选用环保材料,确保室内空气质量。
(3)机电施工方案:a.详细制定各个机电工程的施工方案,明确施工顺序、操作方法,保证施工质量。
b.合理布设电缆、线路等,提高施工效率。
4.安全措施(1)建立健全的安全管理制度,包括安全责任制、安全教育制度、安全检查制度等,确保施工过程中的安全。
(2)配备专业的安全防护设备,包括安全帽、安全绳、护目镜等,确保施工人员的人身安全。
(3)施工现场设置合适的警示标志和隔离装置,避免安全事故发生。
5.质量控制(1)制定详细的质量控制方案,明确每个工序的合格标准和验收要求。
(2)严格按照设计图纸和施工规范进行施工,做到工艺、材料、施工工序等符合要求。
(3)建立质量档案和验收台账,记录每个工序的质量情况,确保质量可追溯。
6.沟通协调(1)定期召开项目进度会议,及时沟通施工进展情况,解决问题和分配任务。
(3)与施工队伍积极沟通和协调,保证各专业的施工无冲突,避免工期延误。

第1篇一、工程概况本项目为某地区电力工程,主要建设内容包括输电线路、变电站、配电线路等。
项目总投资XX亿元,工期为XX个月。
为确保工程顺利进行,特制定本专项施工方案。
二、施工组织1. 施工单位施工单位:XX电力工程有限责任公司项目经理:XX项目总工:XX施工队伍:XX2. 施工进度(1)输电线路施工:XX个月(2)变电站施工:XX个月(3)配电线路施工:XX个月3. 施工质量确保工程质量达到国家标准和行业规范要求。
三、施工方案1. 输电线路施工方案(1)施工准备1.1 施工材料:根据设计要求,采购符合国家标准和行业规范的输电线路材料,如导线、绝缘子、金具等。
1.2 施工设备:配置足够的施工设备,如施工车辆、起重设备、测量仪器等。
1.3 施工人员:组织专业的施工队伍,进行技术培训和安全教育。
(2)施工工艺2.1 支架施工1. 首先进行基础施工,按照设计要求进行土方开挖、基础浇筑等。
2. 安装支架,确保支架位置准确、牢固。
3. 进行支架防腐处理。
2.2 导线施工1. 首先进行导线展放,确保导线平直、整齐。
2. 进行导线连接,确保连接牢固、可靠。
3. 进行导线绝缘处理。
2.3 绝缘子施工1. 按照设计要求进行绝缘子安装。
2. 进行绝缘子防腐处理。
2.4 金具施工1. 按照设计要求进行金具安装。
2. 进行金具防腐处理。
2.5 紧固施工1. 对导线、绝缘子、金具等部位进行紧固,确保连接牢固。
2. 进行紧固件防腐处理。
2.6 线路调试1. 进行线路接地电阻测试。
2. 进行线路绝缘电阻测试。
2.7 线路验收1. 进行线路外观检查。
2. 进行线路功能测试。
2.8 施工安全措施1. 施工现场设置安全警示标志。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 施工车辆配备安全设施。
2.2 变电站施工方案(1)施工准备1. 施工材料:采购符合国家标准和行业规范的变电站设备,如变压器、开关设备、电缆等。
1.2 施工设备:配置足够的施工设备,如施工车辆、起重设备、测量仪器等。
.. . . ..目录一、工程建设概况 (2)1、一般概况 (2)2、工程周边环境概况 (2)3、施工现场布置概况 (2)二、编制依据 (2)三、临时用电部署 (2)1、供电方式 (2)2、施工现场配电线路 (3)3、施工现场配电箱和开关箱 (3)四、施工用电负荷计算 (3)1、施工用电动机械设备配备 (3)2、负荷计算(有估算法) (4)五、发电机组的安装 (5)1、发电机安装工艺流程 (5)2、发电机基础 (5)3、主机运输吊装就位 (5)4、排气、燃油冷却系统安装 (5)5、电气设备的安装 (5)6、接地线安装 (6)7、机组接线 (6)8、机组调试 (6)9、机组试运行调试 (7)六、安全用电措施 (8)1、技术措施 (8)2、组织措施 (9)一、工程建设概况1、一般概况项目名称:从化市江埔街大江路公共租赁住房工程建设地点:从化市江埔街大江路建设单位:从化市住房保障领导小组办公室设计单位:省建筑设计研究院监理单位:省建筑工程监理公司;施工单位:市房屋开发建设;建筑面积约:25774.8㎡,其中地下建筑面积为7481.1㎡。
设计层数:地下2层,局部1层,地上14\16层基础形式:筏板基础+抗浮锚杆结构形式:现浇砼框剪结构2、工程周边环境概况项目南面为大江路,项目北面为保留民房,西面和东面均为空地。
拟建工程场地无各类地下设施及文物。
3、施工现场布置概况施工现场东侧可以作为施工场地的面积较大,因此加工场及办公区、生活区布置东侧。
二、编制依据《施工现场临时用电安全技术规》JGJ46-2005《建设工程施工现场供用电安全规》GB50194-93从化市江埔街大江路公共租赁住房工程施工图纸从化市江埔街大江路公共租赁住房工程临电施工方案从化市江埔街大江路公共租赁住房工程工程例会会议要求三、临时用电部署1、供电方式供配电方式:本工程按基础施工阶段分析,在基础阶段属于用电高峰,但由于本工程进场时业主未落实正式施工用电,业主要求为保证2015年春节后能顺利开工,推进工程进度,同时为提高公租房的形象,故业主明确在正式施工用电未落实前要求施工单位采用柴油发电机供电,供电围为:施工区、生活区及办公区。

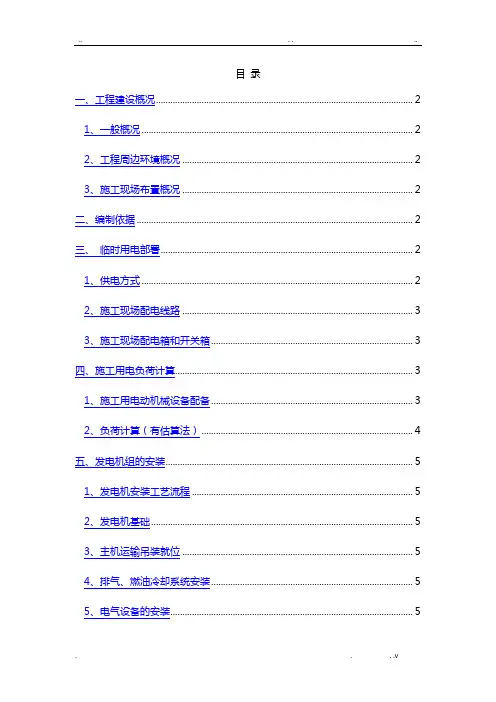

目录一、工程建设概况二、临时用电部署1、供电方式2、施工现场配电线路3、施工现场配电箱和开关箱三、施工用电负荷计算四、发电机组的安装1、发电机安装工艺流程2、发电机基础3、主机运输吊装就位4、排气、燃油冷却系统安装5、电气设备的安装6、接地线安装7、机组接线8、机组调试9、机组试运行调试五、安全用电措施1、技术措施2、组织措施一、工程建设概况经开区江南水岸公租房一组团工程位于重庆市南岸区长生桥镇乐天村、桃花店村,茶涪路南侧地块。
一组团建筑面积约18。
5万川,投资额约3。
33亿元。
二、临时用电部署1、供电方式供配电方式:本工程按基础、主体、装饰三个施工阶段分析,在基础阶段属于用电高峰,但由于本工程进场时业主未落实正式施工用电,业主要求为保证2012年公租房开工率,同时为提高公租房的形象,故业主明确在正式施工用电未落实前要求施工单位采用柴油发电机供电,供电范围为:一组团施工区、生活区及办公区。
由柴油发电机引一路电源至施工现场总配电柜。
再由总配电柜分配给各分配电箱,总配电柜处设电压表、电流表,供电方式采用三相五线制TN-S系统。
在总配电箱及末端箱,以及超过100m的箱内做重复接地,并与保护零线可靠联接。
工作零线和保护零线要严格区分,不得混用。
所有机电设备的金属外壳必须与保护零线做可靠联接。
根据现场情况总配电柜出线采用放射式和树干式相结合的配电方式。
对负荷比较大的塔吊、砼输送泵、现场消防水泵采用单独回路配电,对负荷较远且较小的木工机械、钢筋机械等电源可采用树干式配电方式。
2、施工现场配电线路施工现场主要干线采用ZR-VV-3*95+2*50mm2铜芯电缆沿围墙敷设,木工机械、钢筋等加工机械支线电缆采用VV-3*50+2*35mm2橡套电缆埋地穿管敷设,办公室照明采用做PVC管穿线或塑料线槽配线。
移动式配电箱和开关箱的进、出线必须用橡皮绝缘电缆。
3、施工现场配电箱和开关箱现场临时配电箱采用统一铁制配电箱加工定做,固定式配电箱、开关箱的下底与地面的距离大于1。
公租房配套施工方案一、项目概况与背景本项目旨在为城市低收入群体提供适宜的居住环境,通过建设一批公租房,满足其基本的住房需求。
项目地处[具体地址],占地面积约[具体面积],预计建设公租房[具体数量]套。
项目的建设将极大改善周边区域的居住条件,促进社会和谐稳定发展。
二、施工组织与管理为确保项目的顺利进行,将组建由项目经理、技术负责人、安全员、质检员等组成的项目管理团队。
施工过程中,将严格执行国家及地方的相关法律法规,确保施工活动的合规性。
同时,建立有效的沟通机制,确保各参建单位之间的信息畅通,提高施工效率。
三、基础工程施工基础工程是公租房建设的关键环节,包括地基处理、基础垫层、地下室施工等。
在施工过程中,将根据地质勘察报告,采取适当的地基处理措施,确保地基的稳定性和承载力。
同时,严格按照设计要求进行基础垫层施工,确保垫层的质量。
四、主体结构施工主体结构施工是公租房建设的核心内容,包括钢筋工程、模板工程、混凝土工程等。
在施工过程中,将严格控制原材料的质量,确保钢筋、水泥等关键材料符合设计要求。
同时,加强施工过程的监控,确保模板的支撑牢固、混凝土的浇筑均匀,避免出现质量问题。
五、装修与装饰工程装修与装饰工程是提升公租房居住舒适度的重要环节。
在施工过程中,将采用环保、耐用的装修材料,确保室内环境的健康与安全。
同时,注重装修细节的处理,提升公租房的整体品质。
六、配套设施安装配套设施的安装包括水电安装、暖通安装、消防安装等。
在施工过程中,将按照设计要求进行管线的布局和安装,确保各项设施的正常运行。
同时,加强与其他专业的协调配合,确保配套设施与主体结构的协调一致。
七、安全文明施工措施安全文明施工是保障项目顺利进行的关键。
在施工过程中,将严格执行安全生产责任制,加强施工现场的安全管理。
同时,注重文明施工,保持施工现场的整洁有序,减少对周边环境的影响。
八、质量监控与验收标准质量监控是确保公租房建设质量的重要手段。
在施工过程中,将建立完善的质量监控体系,加强对原材料、施工过程、成品质量等环节的把控。
临时用电专项施工方案一、项目概况本项目是指在施工现场临时供应电力,以满足施工期间用电需求的一项专项工程。
该工程主要包括电力设备、电线电缆、电力配电设备等。
二、工程内容1.电力设备:包括发电机组、配电箱、开关箱等。
2.电线电缆:根据用电负荷大小选择合适规格的电线电缆进行敷设。
3.电力配电设备:包括断路器、保险丝、接触器等。
三、施工方案1.设计方案:根据施工现场需求,设计合理的供电方案,满足施工期间用电的需求。
2.采购:根据设计方案,采购合适的电力设备、电线电缆和电力配电设备。
3.敷设:根据设计方案和现场情况,合理安排电线电缆的敷设路径,充分保障电线电缆的安全。
4.连接:将电线电缆与电力设备和电力配电设备进行连接,确保电力的正常供给。
5.调试:在敷设和连接完成后,进行电力设备的调试,检查电力是否正常供应,并进行相应的调整。
6.试运行:在调试完成后,进行临时用电设备的试运行,确保其正常工作。
四、施工安全措施1.施工现场应设立专门的现场引导员,对施工现场进行安全管理和指导。
2.施工现场应设立明显的警示标志,保证施工现场的通行安全。
3.施工人员应经过专业培训,掌握电力设备和电气设备的操作技能,避免危险发生。
4.施工人员应穿戴符合要求的安全防护装备,包括绝缘手套、绝缘靴等。
5.施工过程中严禁在电力设备和电气设备周围堆放易燃、易爆物品。
五、施工进度计划1.采购电力设备、电线电缆和电力配电设备。
2.敷设电线电缆,连接电力设备和电力配电设备。
3.调试电力设备,检查电力供应是否正常。
4.试运行临时用电设备,确保其正常工作。
5.履行工程交底手续,确保施工过程和结果符合相关规范。
六、工程质量控制1.电力设备、电线电缆和电力配电设备的选用应符合国家相关标准和规范。
2.施工过程中,严格按照设计方案进行施工,确保电线电缆的安全敷设和连接。
3.调试和试运行过程中,对电力设备进行可靠性测试,确保其正常工作。
4.工程完工后进行验收,确保工程质量符合相关要求。
北海经济开发区循环经济产业园公租房项目室外箱变工程施工方案北海经济开发区循环经济产业园公租房项目室外箱变工程施工方案一、工程概况1、建设单位:滨州北海房地产开发建设有限公司2、工程名称:北海经济开发区循环经济产业园公租房项目室外箱变工程3、箱变位置:1、2#箱变位于公租房项目5#楼南,3、4#箱变位于17#楼南4、建设规模:2台630KV A,2台1000KV A5、工程内容:10KV电缆敷设,箱变安装、调试,低压电缆敷设至单元楼接线箱6、负荷等级:均为三级负荷。
10KV高压电源引入由当地电业局负责。
7、编制依据:本工程施工图纸以及设计文件要求;变压器进线柜、馈线柜、1/2补偿柜原理图,变压器一次系统图,国家现行的及山东省的规程、规范、标准;《建筑电气工程施工质量验收规范》(GB50303-2002);《建筑工程施工质量检验统一标准》(GB50300-2001);《变电所常用规程及电气技术规范新编》;二、工艺流程:基础开挖→基础垫层→基础制作→箱变安装→箱变实验→电缆敷设→调试→组织验收三、施工方法1、箱变基础:依据箱变基础图(1)基坑在开挖过程中预留30cm厚的保护层,采用人工开挖至图纸设计坑底标高,集料后采用反铲或装载机挖装,自卸汽车运输至指定弃渣场。
(2)垫层为C15混凝土,垫层每边要比基础宽至少100mm,以保证下部施工要求。
施工时必须标高及平整度,满足上部基础施工的要求。
(3)砌筑基础前,应校核放线尺寸。
砌筑砖砌体时,砖应提前1~2d 浇水湿润。
砌砖工程当采用铺浆法砌筑,铺浆长度不得超过750mm。
砖墙的内外侧用1:2防水砂浆抹面20mm。
砌筑顺序顺序应符合规定,基底标高不同时,应从低处砌起,并应由高处向低处搭砌,当设计无要求时,搭接长度不应小于基础扩大部分的高度。
砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留槎,搓槎。
设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打砸墙体和在墙体上开凿水平沟。
第1篇一、项目概况项目名称:XX工程项目地点:XX市XX区XX街道建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司设计单位:XX建筑设计研究院监理单位:XX工程建设监理有限公司工程规模:本工程总建筑面积为XX万平方米,其中地上建筑面积为XX万平方米,地下建筑面积为XX万平方米。
电气工程包括供配电系统、照明系统、消防系统、防雷接地系统、通讯系统等。
二、施工组织设计1. 施工组织架构(1)项目经理部:负责整个项目的施工管理工作,包括施工进度、质量、安全、成本等方面。
(2)施工项目部:负责具体施工任务的组织实施,包括施工队伍、材料、设备、技术等方面的协调和管理。
(3)技术质量部:负责施工过程中的技术指导和质量监督。
(4)安全环保部:负责施工过程中的安全管理和环境保护。
2. 施工进度计划(1)施工准备阶段:完成施工图纸会审、技术交底、施工组织设计编制、施工方案编制、材料设备采购、人员培训等。
(2)基础施工阶段:完成基础土方开挖、基础混凝土浇筑、基础钢筋绑扎等。
(3)主体施工阶段:完成主体结构施工、装修施工、设备安装等。
(4)收尾阶段:完成电气工程调试、验收、移交等。
3. 施工资源配置(1)人员配置:根据工程规模和施工进度,合理配置施工人员,包括项目经理、技术负责人、施工员、质检员、安全员等。
(2)材料配置:根据施工图纸和施工方案,合理采购各类电气材料,确保材料质量符合国家相关标准。
(3)设备配置:根据施工需要,配置各类电气施工设备,如电缆敷设机、接线机、绝缘测试仪等。
三、施工方案1. 供配电系统施工方案(1)施工准备:根据施工图纸和设计要求,对供配电系统进行详细的施工方案编制,明确施工流程、施工方法、质量要求等。
(2)电缆敷设:按照施工图纸要求,敷设电缆,确保电缆的规格、型号、长度、位置等符合设计要求。
(3)设备安装:按照施工图纸和设计要求,安装变压器、配电柜、电缆桥架等设备,确保设备安装牢固、接线正确。
危险性较大专项工程(分部分项工程)开工安全生产条件审查申请报告(总包施工单位自行施工)
工程项目名称:板桥公租房小区工程
专项工程名称:临时用电专项
建设单位:长沙经济技术开发区工程建设开发有限公司监理单位:湖南和天工程项目管理有限公司
总包施工单位(申请单位):湖南广福建筑股份有限公司
申报日期:年月日
目录
1、危险性较大专项工程(分部分项工程)开工安全生产条件审查送审表(总包施工单位自行施工)
2、危险性较大专项工程(分部分项工程)开工安全生产条件审查评审表(总包施工单位自行施工)
开工安全生产条件审查送审表
(总包施工单位自行施工)
工程项目:板桥公租房小区工程专项工程:临时用电(表一)
注:表一至表二如填写不下,可列续表或另附件说明。
开工安全生产条件审查评审表
(总包施工单位自行施工)
工程项目: 板桥公租房小区工程专项工程:临时用电(表二)。

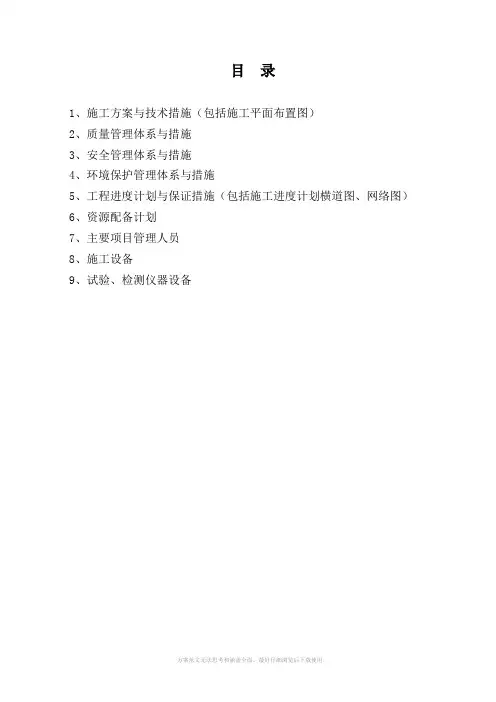

目录第一章编制依据及原则......................... 1第二章工程概况............................... 3第三章施工现场平面布置....................... 7第四章施工总进度计划....................... 11第五章主要施工方法......................... 14第六章确保工程质量的技术组织措施........... 55第七章确保安全生产的技术组织措施........... 61第八章确保文明施工的技术组织措施........... 75第九章管理班子配备......................... 85第十章劳动力安排计划....................... 90第十一章拟投入的主要物资计划............... 94第十二章拟投入的主要施工机械、设备计划..... 99第十三章工程施工的重点和难点及保证措施... 101第十四章季节性施工措施................... 106第十五章应急预案及措施................... 109第十六章确保工期的技术组织措施........... 113第十七章管线的保护措施................... 124第十八章“四新”技术应用................. 125第十九章售后服务措施..................... 127附图表一、主要临时设施计划表............. 129附图表二、拟投入主要施工机械设备计划表... 130附图表三、测量定位放线测量仪器一览表..... 131附图表四、项目部主要管理人员配备......... 132附图表五、劳动力安排计划................. 133附图表六、拟投入的周转材料计划表......... 134附图表七、管理组织机构................... 136附图表八、施工总进度计划横道图........... 137附图表九、施工总平面布置图............... 138xx工程(施工)组织设计第一章编制依据及原则第一节编制原则一、编制原则1、认真研究招标文件和有关规定的基础上,充分考虑本项目的特点和场地、设备、人员及气候和实际情况,科学合理地组织施工。
电力工程专项施工方案一、项目背景介绍本项目是一项电力工程,旨在为某区域提供稳定的电力供应。
项目包括建设和升级电力设施,以满足日益增长的用电需求。
二、项目目标本项目的主要目标是:•提高电力供应能力,满足用电需求的增长;•提高电力系统的可靠性和稳定性;•优化电力设备的运行效率。
三、施工方案3.1 项目范围本项目的施工范围包括:•新建变电站•升级输电线路•更换老旧设备•安装自动化监控系统3.2 施工流程本项目的施工流程如下:1.方案设计:制定施工方案,明确施工目标和实施步骤。
2.材料采购:根据施工方案,采购所需的电力设备和材料。
3.土建施工:根据设计方案,进行变电站的土建施工。
4.设备安装:安装变电站的设备、输电线路的电杆和导线等。
5.联调联试:对安装完成的设备进行联调联试,确保其正常运行。
6.收尾工作:完成施工后的清理和整理工作。
3.3 施工安全措施在施工过程中,需要注意以下安全措施:•施工现场应设置明显的警示标志,确保施工区域的安全。
•施工人员应按照相关规定佩戴安全防护用品。
•施工过程中需进行定期检查,确保施工设备安全可靠。
•在高空作业时,施工人员应正确使用安全绳。
•在施工现场设置消防设施,确保应急情况下的安全。
3.4 施工进度计划本项目的施工进度计划如下:施工阶段预计工期实际工期方案设计1周材料采购2周土建施工3周设备安装2周联调联试1周收尾工作1周四、质量控制为确保施工质量,需要采取以下措施:•对施工材料进行严格把关,确保其符合相应的标准和要求。
•检查施工现场的工程质量,及时发现和解决问题。
•定期进行施工质量检查和验收,确保施工质量符合要求。
五、风险管理在项目施工过程中,可能出现以下风险:1.相关设备供应延迟。
为减少这一风险,我们将提前与供应商进行沟通,确保按时供货。
2.施工现场安全问题。
我们将提前制定安全管理制度,并派遣专人负责施工现场的安全管理。
3.自然灾害。
我们将根据当地气候情况,制定相应的自然灾害应对措施。
……………………………………………………………最新资料推荐………………………………………………… 最新精品资料整理推荐,更新于二〇二一年一月十一日2021年1月11日星期一16:54:29 施工临时用电安全专项方案
批 准: 审 核: 编 制:
中建集团有限公司 2015年8月1日 ……………………………………………………………最新资料推荐………………………………………………… 最新精品资料整理推荐,更新于二〇二一年一月十一日2021年1月11日星期一16:54:29 目 录
一、工程概况.............................................................................1 二、编制依据.............................................................................1 三、施工条件.............................................................................2 四、设计内容和步骤.................................................................3 1.现场勘探及初步设计..........................................................2 2.确定用电负荷......................................................................3 3.选择变压器.........................................................................7 五、安全用电技术措施.............................................................7 1.安全用电技术措施................................................................10 2.安全用电组织措施................................................................10 六、安全用电防火措施...........................................................10 1.施工现场发生火灾的主要原因............................................11 ……………………………………………………………最新资料推荐…………………………………………………
最新精品资料整理推荐,更新于二〇二一年一月十一日2021年1月11日星期一16:54:29 2.预防电气火灾的措施..............................................................11 ……………………………………………………………最新资料推荐…………………………………………………
最新精品资料整理推荐,更新于二〇二一年一月十一日2021年1月11日星期一16:54:29 施工临时用电安全专项方案 一、工程概况 本工程结构类型为框架-剪力墙结构,地下二层,地上三十四层,基础采用筏板基础,房屋总高度为99.05米,建筑物等效长度34m,标准层层高:2.9m ;总建筑面积:14873.48平方米;总工期:465天。 二、编制依据 《低压配电设计规范》GB50054-2011 《建筑工程施工现场供电安全规范》GB50194-2014 《通用用电设备配电设计规范》GB50055-2011 《供配电系统设计规范》GB50052-2009 《施工现场临时用电安全技术规范》JGJ46-2012 《建筑施工安全检查标准》JGJ59-2011 三、施工条件 施工现场用电量统计表: -------------------------------------------------- 序号 机具名称 型号 安装功率(kW) 数量 合计功率(kW) 1 砂浆搅拌机 JZ500 30 1 30 2 施工升降机 200TD 60 1 60 ……………………………………………………………最新资料推荐………………………………………………… 最新精品资料整理推荐,更新于二〇二一年一月十一日2021年1月11日星期一16:54:29 3 塔式起重机 QTZ5015 55.5 1 55.5 4 钢筋调直机 GT6/14 2.5 2 5 5 钢筋切断机 QJ40 5.5 3 14 6 钢筋弯曲机 GW404 3 2 6 7 交流电焊机 BX1-500 31 2 62 8 交流电焊机 BX3-500-2 38.6 1 38.6 9 无齿锯 2.5 1 2.5 10 混凝土振动台 T-1×2 7.5 2 15 11 圆盘锯 MB106 7.5 2 15 12 插入式振动器 ZX70 1.5 3 4.5 13 碘钨灯 1 15 15 14 荧光灯 0.2 6 1.2 15 白炽灯 1 7 7 -------------------------------------------------- 四、设计内容和步骤 1、现场勘探及初步设计: (1)本工程所在施工现场范围内施工前无各种埋地管线。 (2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。 (3)根据施工现场用电设备布置情况,总箱进线采用导线空气明敷敷设,干线采用空气明敷敷设,用电器导线采用空气明……………………………………………………………最新资料推荐………………………………………………… 最新精品资料整理推荐,更新于二〇二一年一月十一日2021年1月11日星期一16:54:29 敷敷设。布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。 (4)按照《JGJ46-2012》规定制定施工组织设计,接地电阻R≤4Ω。 2、确定用电负荷: (1)、砂浆搅拌机 Kx = 0.75 Cosφ = 0.85 tgφ = 0.62 Pjs = 0.75×30 = 22.5 kW Qjs = Pjs× tgφ=22.5×0.62 = 13.95 kvar (2)、施工升降机 Kx = 0.3 Cosφ = 0.7 tgφ = 1.02 Pjs = 0.3×60 = 18 kW Qjs = Pjs× tgφ=18×1.02 = 18.36kvar (3)、塔式起重机 Kx = 0.2 Cosφ = 0.6 tgφ = 1.33 将Jc =40%统一换算到Jc1 =25%的额定容量 Pn = 55.5kW Pe = n×(Jc/Jc1)1/2×Pn= 1×(0.4/0.25)1/2×55.5 = 70.2 kW Pjs = Kx×Pe =0.2×70.2 = 14.01kW Qjs = Pjs× tgφ=14.01×1.33 = 18.67 kvar (4)、钢筋调直机 ……………………………………………………………最新资料推荐………………………………………………… 最新精品资料整理推荐,更新于二〇二一年一月十一日2021年1月11日星期一16:54:29 Kx = 0.3 Cosφ = 0.7 tgφ = 1.02 Pjs = 0.3×5 = 1.5 kW Qjs = Pjs× tgφ=1.5×1.02 = 1.53 kvar (5)、钢筋切断机 Kx = 0.3 Cosφ = 0.7 tgφ = 1.02 Pjs = 0.3×14 = 4.2 kW Qjs = Pjs× tgφ=4.2×1.02 = 4.28 kvar (6)、钢筋弯曲机 Kx = 0.3 Cosφ = 0.7 tgφ = 1.02 Pjs = 0.3×6 = 1.8 kW Qjs = Pjs× tgφ=1.8×1.02 = 1.84 kvar (7)、交流电焊机 Kx = 0.35 Cosφ = 0.4 tgφ = 2.29 将Jc =50%统一换算到Jc1 =100%的额定容量 Pn = Sn ×Cosφ = 62×0.4=24.8kW Pe = n×(Jc/Jc1)1/2×Pn = 1×(0.5/1)1/2×24.8 = 17.54 kW Pjs = Kx×Pe =0.35×17.54 = 6.14kW Qjs = Pjs× tgφ=6.14×2.29 = 14.06 kvar (8)、交流电焊机 Kx = 0.35 Cosφ = 0.4 tgφ = 2.29 将Jc =50%统一换算到Jc1 =100%的额定容量 ……………………………………………………………最新资料推荐………………………………………………… 最新精品资料整理推荐,更新于二〇二一年一月十一日2021年1月11日星期一16:54:29 Pn = Sn ×Cosφ = 38.6×0.4=15.44kW Pe = n×(Jc/Jc1)1/2×Pn = 1×(0.5/1)1/2×15.44 = 10.92 kW Pjs = Kx×Pe =0.35×10.92 = 3.82kW Qjs = Pjs× tgφ=3.82×2.29 = 8.76 kvar (9)、无齿据 Kx = 0.5 Cosφ = 0.6 tgφ = 1.33 Pjs = 0.5×2.5 = 1.25 kW Qjs = Pjs× tgφ=1.25×1.33 = 1.67 kvar (10)、混凝土振动台 Kx = 0.3 Cosφ = 0.7 tgφ = 1.02 Pjs = 0.3×15 = 4.5 kW Qjs = Pjs× tgφ=4.5×1.02 = 4.6 kvar (11)、圆盘锯 Kx = 0.3 Cosφ = 0.6 tgφ = 1.33 Pjs = 0.3×15 = 4.5 kW Qjs = Pjs× tgφ=4.5×1.33 = 6 kvar (12)、插入式振动器 Kx = 0.3 Cosφ = 0.7 tgφ = 1.02 Pjs = 0.3×4.5 = 1.35 kW Qjs = Pjs× tgφ=1.35×1.02 = 1.38 kvar (13)、碘钨灯
