清洁能源项目可行性分析与经济测算
引言
本文旨在对清洁能源项目的可行性进行分析和经济测算。
清洁能源项目是目前全球关注的热点领域,其可行性和经济效益的评估对于决策者和投资者至关重要。
方法
可行性分析
清洁能源项目的可行性分析包括技术可行性、市场可行性、环境可行性和法律可行性等方面的评估。
通过对项目所涉及的技术、市场需求、环境影响和相关法律法规的研究,可以评估清洁能源项目的可行性。
经济测算
经济测算是对清洁能源项目的投资回报率、成本效益和财务可行性进行评估。
通过对项目的投资规模、运营成本、收入预测和相关税费政策的考虑,可以测算清洁能源项目的经济效益。
结论
清洁能源项目的可行性分析和经济测算是决策者和投资者在选择和实施项目时的重要依据。
通过全面评估项目的可行性和经济效益,可以减少投资风险并提高项目的成功率。
我们建议在进行清洁能源项目时,应遵循合理的技术标准、市场需求、环境保护和法律合规等方面的要求,并进行详尽的经济测算,以确保项目的可行性和经济可持续性。
参考文献
- 张三,"清洁能源项目成本效益评估方法研究",《能源经济研究》,2020年第1期。
- 李四,"清洁能源项目可行性分析实例研究",《可再生能源研究》,2019年第3期。
风电项目财务测算模型概述:随着环保内在价值的提升以及政策的红利,风电的投资风险也日益减少,多年来在我国能源结构中占据一席之地。
然而,由于风电项目资本量巨大,也具有高风险、低投资回报的特点。
因此,寻找合适的风电项目财务测算模型,成为了风电公司拓展市场并保证投资收益的核心问题。
风电财务测算模型:风电财务测算模型主要包括四个部分:初步设计,可行性研究,建造和投运。
1. 初步设计:准确测算并分析风能资源和其他工程因素,根据数据开始初步设计,并计算出投资预算。
2. 可行性研究:当初步设计完成后,我们需要收集各种数据,包括风电场的位置、土地价格、收益、风能等。
并根据业务计划、预算等进行可行性分析,确定风电项目的实际可行性,以及投资收益率等关键成功因素。
3. 建造:在确定了项目准备后,我们可以开始筹建风电场。
在这个阶段需要准确的规划,并采用专业的工程测算来保证风电场的准确建造。
4. 投运:在风电场建造完成后,需要对风电机组进行系统检查和运行测试,并确保风电机组被正确地连接到电网中。
在测试和评估未来风电机组运行效果的过程中,同时也需要进行更全面、更详细的风电项目财务测算。
风电项目财务测算模型的应用:1. 风能可行性研究:在初步设计后,我们需要进行风电资源的调查和分析,并根据此数据综合评估风电场的可行性。
同时,在可行性研究的过程中,我们还需要根据风电机组的转速曲线、风速、风向等因素进行测算,以确保风电项目的财务可行性。
2. 投资预算和资本结构分析:在可行性研究的基础上,我们可以开始进行风电项目的规划,并根据规划确定投资预算,确定项目的资本结构。
3. 现金流估算和财务评估:风电项目的现金流预测是财务测算模型中一个关键的环节。
我们需要对持续时间、税收和融资成本进行考虑,以制定现金流图来确定预算的基本思路。
风电财务测算模型的意义:风电项目财务测算模型的意义在于,它可以帮助投资者更准确地了解风电项目的财务状况,并为风电公司提供帮助。
光伏项目投资测算模型光伏发电作为一种清洁能源,正逐渐成为人们关注的焦点。
对于投资者来说,光伏项目的投资测算是非常重要的,它能够帮助投资者评估项目的可行性和收益情况。
本文将介绍一种常用的光伏项目投资测算模型,以帮助投资者进行准确的投资决策。
第一部分:项目基本信息在光伏项目投资测算模型中,首先需要收集项目的基本信息,包括项目的规模、发电容量、发电效率等。
这些信息将用于后续的测算和分析。
第二部分:投资成本测算投资成本是光伏项目投资测算的重要指标之一。
投资成本包括光伏组件、支架、逆变器、电缆、设备安装等各项费用。
在测算模型中,需要根据市场行情和实际情况,对这些费用进行预估和计算。
第三部分:发电收益测算发电收益是光伏项目投资的核心考量之一。
在光伏项目投资测算模型中,需要对项目的发电量和发电收益进行测算。
发电量的测算可以根据项目的发电容量、日照时间、发电效率等因素进行计算。
发电收益的测算则需要考虑电价、上网电价政策等因素。
第四部分:投资回收期测算投资回收期是衡量光伏项目投资效果的重要指标之一。
在光伏项目投资测算模型中,需要对投资回收期进行测算。
投资回收期的计算可以通过将投资成本与发电收益进行对比,从而得出项目的回收期。
第五部分:风险评估对于光伏项目的投资者来说,风险是无法回避的。
在光伏项目投资测算模型中,需要对项目的风险进行评估。
风险评估可以包括天气风险、政策风险、市场风险等因素的考虑。
第六部分:灵敏度分析灵敏度分析是光伏项目投资测算模型中的一项重要工作。
通过对投资模型中的关键因素进行变动,可以评估这些因素对项目投资回报的影响程度。
这有助于投资者更好地了解项目的风险与收益。
总结:光伏项目投资测算模型是一种重要的工具,它可以帮助投资者评估项目的可行性和风险,为投资决策提供参考。
在使用模型时,需要收集项目的基本信息,进行投资成本测算、发电收益测算、投资回收期测算以及风险评估和灵敏度分析。
通过综合考虑这些因素,投资者可以更好地了解光伏项目的投资效果,做出明智的投资决策。

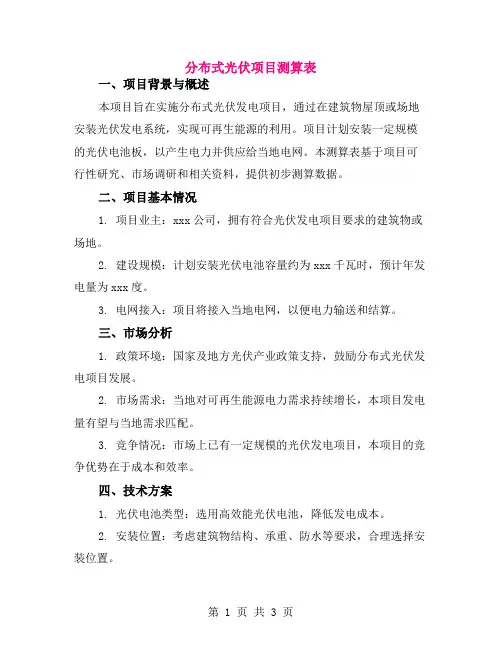

分布式光伏项目测算表一、项目背景与概述本项目旨在实施分布式光伏发电项目,通过在建筑物屋顶或场地安装光伏发电系统,实现可再生能源的利用。
项目计划安装一定规模的光伏电池板,以产生电力并供应给当地电网。
本测算表基于项目可行性研究、市场调研和相关资料,提供初步测算数据。
二、项目基本情况1. 项目业主:xxx公司,拥有符合光伏发电项目要求的建筑物或场地。
2. 建设规模:计划安装光伏电池容量约为xxx千瓦时,预计年发电量为xxx度。
3. 电网接入:项目将接入当地电网,以便电力输送和结算。
三、市场分析1. 政策环境:国家及地方光伏产业政策支持,鼓励分布式光伏发电项目发展。
2. 市场需求:当地对可再生能源电力需求持续增长,本项目发电量有望与当地需求匹配。
3. 竞争情况:市场上已有一定规模的光伏发电项目,本项目的竞争优势在于成本和效率。
四、技术方案1. 光伏电池类型:选用高效能光伏电池,降低发电成本。
2. 安装位置:考虑建筑物结构、承重、防水等要求,合理选择安装位置。
3. 发电系统配置:根据项目规模,合理配置光伏电池板、逆变器等设备。
4. 维护保养:建立定期维护保养制度,确保发电系统正常运行。
五、经济效益分析1. 投资成本:预计总投资成本为xx万元,包括设备购置、安装施工、电网接入等费用。
2. 收益预测:预计项目运营满xx年后可实现总收益xx万元,投资回收期约为xx年。
3. 收益分配:收益归项目业主所有,可作为公司运营资金、利润分红等。
六、环境影响评估1. 减排效益:分布式光伏项目有助于减少化石能源的消耗,降低温室气体排放。
2. 能源安全:可减少对传统电力供应的依赖,降低能源安全风险。
3. 环保政策:符合国家及地方环保政策,有利于提高环境质量。
4. 应对气候变化:减少碳排放有助于减缓气候变化影响,维护生态可持续发展。
七、风险评估与应对策略1. 技术风险:加强技术培训,提高技术人员素质,确保发电系统正常运行。
2. 政策风险:密切关注政策变化,及时调整项目规划,降低政策风险。

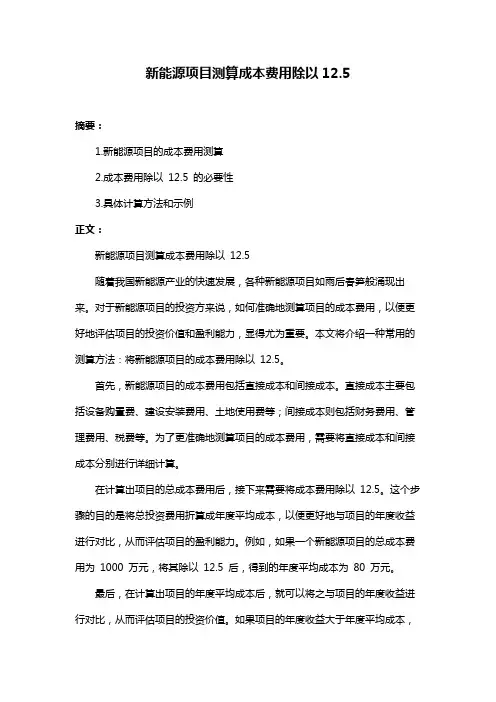

新能源项目测算成本费用除以12.5
摘要:
1.新能源项目的成本费用测算
2.成本费用除以12.5 的必要性
3.具体计算方法和示例
正文:
新能源项目测算成本费用除以12.5
随着我国新能源产业的快速发展,各种新能源项目如雨后春笋般涌现出来。
对于新能源项目的投资方来说,如何准确地测算项目的成本费用,以便更好地评估项目的投资价值和盈利能力,显得尤为重要。
本文将介绍一种常用的测算方法:将新能源项目的成本费用除以12.5。
首先,新能源项目的成本费用包括直接成本和间接成本。
直接成本主要包括设备购置费、建设安装费用、土地使用费等;间接成本则包括财务费用、管理费用、税费等。
为了更准确地测算项目的成本费用,需要将直接成本和间接成本分别进行详细计算。
在计算出项目的总成本费用后,接下来需要将成本费用除以12.5。
这个步骤的目的是将总投资费用折算成年度平均成本,以便更好地与项目的年度收益进行对比,从而评估项目的盈利能力。
例如,如果一个新能源项目的总成本费用为1000 万元,将其除以12.5 后,得到的年度平均成本为80 万元。
最后,在计算出项目的年度平均成本后,就可以将之与项目的年度收益进行对比,从而评估项目的投资价值。
如果项目的年度收益大于年度平均成本,
那么该项目就具有一定的投资价值。
反之,如果项目的年度收益小于年度平均成本,那么该项目的投资价值就不高。
总的来说,新能源项目测算成本费用除以12.5 是一个常用的项目评估方法。
光伏项目发电量和节能减排测算表
一、发电量测算
1.预计年发电量
根据光伏项目的典型发电量特征曲线,结合当地实际年光照条件,本项目的年发电量可以定量测算:
2.年发电等效利用小时数
根据本项目的年发电量及当地基准电量,本项目实际发电量的等效利用小时数为3607小时。
二、能源节约和节能减排测算
1.比较发电量
根据本项目的发电量:本项目发电量为1226.4万度,比煤电发电量节约11%,等于6.3万吨标准煤的节约。
2.二氧化碳减排量
根据《煤炭燃烧排放特性参数表》的计算,本项目发电量等效比煤电节约的二氧化碳为8.93×10^4t,主要以含碳气体CO2为主。
3.可再生能源发电量
根据本项目的发电量,其可再生能源发电量节约量为1226.4万度,占当地总发电量的比例为0.741%。

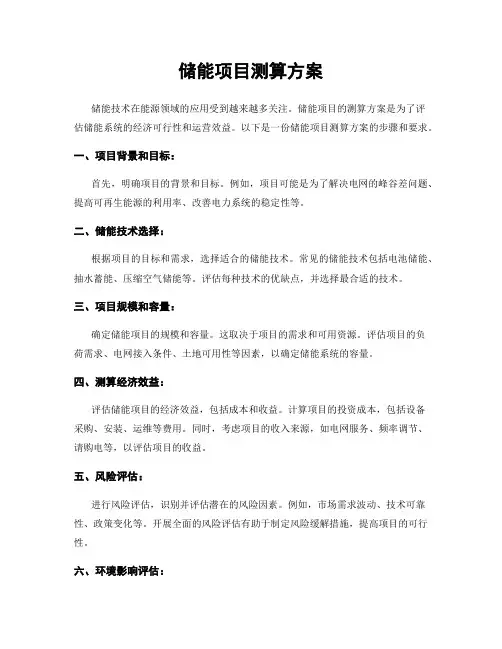

储能项目测算方案储能技术在能源领域的应用受到越来越多关注。
储能项目的测算方案是为了评估储能系统的经济可行性和运营效益。
以下是一份储能项目测算方案的步骤和要求。
一、项目背景和目标:首先,明确项目的背景和目标。
例如,项目可能是为了解决电网的峰谷差问题、提高可再生能源的利用率、改善电力系统的稳定性等。
二、储能技术选择:根据项目的目标和需求,选择适合的储能技术。
常见的储能技术包括电池储能、抽水蓄能、压缩空气储能等。
评估每种技术的优缺点,并选择最合适的技术。
三、项目规模和容量:确定储能项目的规模和容量。
这取决于项目的需求和可用资源。
评估项目的负荷需求、电网接入条件、土地可用性等因素,以确定储能系统的容量。
四、测算经济效益:评估储能项目的经济效益,包括成本和收益。
计算项目的投资成本,包括设备采购、安装、运维等费用。
同时,考虑项目的收入来源,如电网服务、频率调节、请购电等,以评估项目的收益。
五、风险评估:进行风险评估,识别并评估潜在的风险因素。
例如,市场需求波动、技术可靠性、政策变化等。
开展全面的风险评估有助于制定风险缓解措施,提高项目的可行性。
六、环境影响评估:储能项目应该进行环境影响评估,以评估项目对环境的影响和可持续发展性。
评估涉及到的因素可能包括噪声、土地使用、水资源使用等。
七、制定实施计划:根据测算结果,制定储能项目的实施计划。
考虑项目的时间框架、里程碑、资源需求等,以确保项目按计划执行。
八、监测与评估:储能项目的监测与评估是项目实施过程中的关键环节。
确保项目按照计划进行,并及时评估项目的效果和运行情况。
综上所述,储能项目测算方案需要从项目背景和目标、储能技术选择、项目规模和容量、经济效益、风险评估、环境影响评估、实施计划以及监测与评估等方面进行详细的考虑和分析。
这些步骤有助于评估储能项目的可行性和优化项目的运营效果。

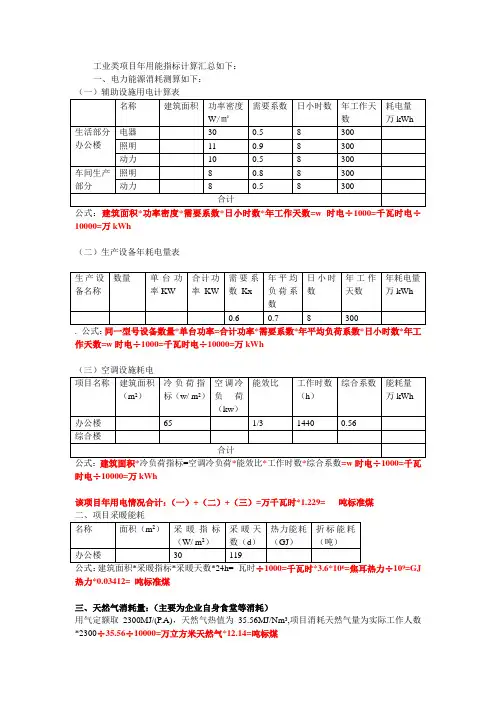

工业类项目年用能指标计算汇总如下:
一、电力能源消耗测算如下:
(一)辅助设施用电计算表
公式:建筑面积*功率密度*需要系数*日小时数*年工作天数=w时电÷1000=千瓦时电÷10000=万kWh
(二)生产设备年耗电量表
. 公式:同一型号设备数量*单台功率=合计功率*需要系数*年平均负荷系数*日小时数*年工作天数=w时电÷1000=千瓦时电÷10000=万kWh
(三)空调设施耗电
公式:建筑面积*冷负荷指标=空调冷负荷*能效比*工作时数*综合系数=w时电÷1000=千瓦时电÷10000=万kWh
该项目年用电情况合计:(一)+(二)+(三)=万千瓦时*1.229= 吨标准煤
二、项目采暖能耗
109=GJ 热力*0.03412= 吨标准煤
三、天然气消耗量:(主要为企业自身食堂等消耗)
用气定额取2300MJ/(P.A),天然气热值为35.56MJ/Nm3,项目消耗天然气量为实际工作人数*2300÷35.56÷10000=万立方米天然气*12.14=吨标煤
四、项目用水量计算。
节能评价指标m、n计算方法一、项目新增能源消费量占所在地“十二五”能源消费增量控制数比例(m%)中m,分母是指所在地“十二五”能源消费增量?还是所在地评审年度能源消费增量?二、项目增加值能耗影响所在地完成GDP能耗下降目标的比例(n%)中a、b、c是指2010年的数据,还是项目评审时的前一年度的数据,如今年评审的项目是采用2010年的数据,还是2011年的数据?提交时间:2012-05-10回复:您好,1、计算m值时,分母是指所在地“十二五”能源消费增量控制数;2、计算n值时,如果所在地政府已经发布2011年数据,则选用2011年数据,如果还未发布,则使用2010年数据。
回复时间:2012-07-13GDP能耗等数据时均采用等价值。
因此,我们认为分析宏观节能指标时,电力折标系数应采用等价值,即计算m值时,项目新增能源消费量应采用等价值。
回复时间:2013-01-28关于节能指标n值的计算问题如果n值计算得负值,对吗?影响程度的评价,还是影响较小吗?提交时间:2012-04-09回复:您好,n值计算得负值是可能的,这种情况可以判断为影响较小。
回复时间:2012-07-11节能评价指标n计算方法请问关于最近发布的节能评价指标n该如何计算?提交时间:2011-12-23回复:你好!关于您来信中提到的问题,我们是这样考虑的:根据《固定资产投资项目节能评估和审查暂行办法》(国家发展改革委令第6号)对节能评估工作的要求,《固定资产投资项目节能评估工作指南》建议定量测算项目对所在地单位GDP能耗的影响。
在节能评审阶段,项目是否可以通过审批核准程序还是未知数,是否应包含在其所在地“十二五”末的各项预测数据中也存在疑问,以“十二五”预测数据来做计算基础不尽适宜。
因此,本着实操、可行的原则,我们根据单位GDP能耗、单位增加值能耗等的测算定义,结合现有条件下可以获得的实际数据,认为可以通过测算项目增加值能耗对所在地“十一五”末单位GDP能耗的影响程度,来定量分析项目对所在地单位GDP 能耗的影响。
储能项目收益测算表储能项目是指通过将电能转化为储能形式,存储电能并在需要时释放出来,达到调节电力之间供需不平衡的目的。
储能项目具有显著的环保效益和经济效益,可以为电网系统提供灵活性、可靠性、安全性和效率。
在今天的社会中,储能项目已成为一个重要的发展趋势,收益也备受关注。
本文将探讨储能项目的收益测算表。
首先,储能项目的收益测算需要考虑多方面因素,如投资成本、储能容量、储能效率、维护成本、储能周期等。
其中,投资成本是储能项目的重要组成部分,包括设备购置、土地租赁、施工建设、运营管理等投资。
储能容量是指储能项目能够承载的电能,通常以兆瓦时(MWh)为单位表示。
储能效率是指储能项目所能够实现的能源转换效率,其高低直接影响到项目的经济性和环保性。
维护成本是指项目在日常运营中所需要的维护费用,包括设备维修、人员管理、物资采购等。
储能周期是指项目需要进行多长时间才能获得回报。
通过对以上多方面因素进行综合考虑,可以计算出储能项目的收益测算表。
下面是一个储能项目收益测算表的例子:投资成本(万元):1000储能容量(MWh):200储能效率:80%维护成本(万元/年):50储能周期(年):10根据上述数据,可以计算出储能项目的收益情况。
首先,根据投资成本和储能容量,可以计算出储能项目的单价,即每兆瓦时的价格为5元。
其次,根据储能效率和储能容量,可以计算出储能项目每年所能够提供的电能量为128000MWh。
然后,根据维护成本和储能周期,可以计算出储能项目的总维护成本为500万元。
最后,根据项目的总成本和总能量输出,可以计算出储能项目的总收益为1100万元。
储能项目的总收益是由能源销售收入和节约维护成本所组成的,其中能源销售收入是指以储能作为调峰手段所获得的收入。
综上所述,储能项目的收益测算表是一个综合考虑多方面因素的计算表格,其结果对于评估储能项目的经济性和环保性具有重要的意义。
因此,在实际工作中,我们需要根据实际情况进行细致的收益测算,以便有效促进储能项目的发展和运营。
充电桩项目预算测算报告(2)充电桩项目预算测算报告(2)1.项目概述充电桩项目是为了满足新能源汽车日益增长的充电需求而设计的一项基础设施建设项目。
本项目的目标是在城市各个重要节点以及高速公路服务区等地建设充电桩,并提供方便、快捷和安全的充电服务,以促进新能源汽车市场的发展。
2.预算测算方法本次预算测算参考了相关的市场报告和案例研究,结合实际情况进行测算。
预算测算主要包括项目建设费用、设备购置费用、运营费用和维护费用等方面。
3.项目建设费用项目建设费用主要包括土地征用费、土木工程费、安装及调试费用等。
根据预计建设的充电桩数量和建设地点的不同,预计项目建设费用为2000万人民币。
4.设备购置费用设备购置费用主要包括充电桩设备费用和电力设备费用。
根据市场调研,一个充电桩的平均价格为10万元人民币,同时需购置电力设备,预计设备购置费用为6000万元人民币。
5.运营费用运营费用主要包括电力费用、人工维护费用、设备巡检费用和设备维修费用等。
根据充电桩的使用情况以及电力价格,预计平均每个月的运营费用为30万元人民币。
6.维护费用维护费用主要包括定期维护费用和突发故障维修费用。
根据市场调研,预计充电桩每年的维护费用为设备购置费用的10%,即600万元人民币。
7.总预算测算根据以上各项费用的测算,本次充电桩项目的总预算为:项目建设费用:2000万元人民币设备购置费用:6000万元人民币运营费用:30万元/月×12个月=360万元人民币维护费用:600万元人民币总预算:2000万元+6000万元+360万元+600万元=9000万元人民币8.预期收益充电桩项目的收益主要来自于用户的充电费用和政府给予的补贴。
根据市场调研和相关政策,预计每个充电桩每天的平均收入为100元,即每年的收入为36万元。
同时,政府对新能源汽车充电桩项目给予一定的补贴,预计每个充电桩每年可获得10万元的补贴。
因此,预期每个充电桩每年的总收益为46万元。
新能源项目测算模型
新能源项目的测算模型是指用于评估和预测新能源项目的经济、技术和环境效益的模型。
这些模型通常涉及到多个方面,包括成本、收益、风险、环境影响等。
下面我将从几个角度来介绍新能源项目
测算模型。
首先,新能源项目测算模型的一个重要方面是成本测算。
这包
括项目建设成本、设备投资成本、运营维护成本等。
成本测算模型
需要考虑到不同的新能源技术,比如太阳能、风能、生物质能等,
以及不同地区的特殊情况,比如气候、地形等因素。
其次,收益测算也是新能源项目测算模型的关键部分。
这包括
项目的发电收益、售电收益、碳排放交易收益等。
收益测算模型需
要考虑到能源市场的价格波动、政策支持力度等因素。
此外,风险评估也是新能源项目测算模型的重要组成部分。
风
险包括市场风险、技术风险、政策风险等。
风险评估模型需要考虑
到不同风险因素对项目经济效益的影响程度,以及采取相应措施来
降低风险的成本。
另外,环境影响评估也是新能源项目测算模型不可或缺的一部分。
这包括项目对当地生态环境、空气质量、水资源等方面的影响。
环境影响评估模型需要考虑到项目建设和运营过程中产生的各种环
境影响,并评估这些影响对项目经济效益的潜在影响。
综上所述,新能源项目测算模型涉及到成本测算、收益测算、
风险评估和环境影响评估等多个方面。
通过综合考虑这些因素,可
以对新能源项目的经济、技术和环境效益进行全面评估和预测,为
项目决策提供重要参考依据。
节能指标评价值m、n测算
(1)m值测算
本项目新增能源消耗量为568.99吨
m=项目新增能源消耗量/盘锦市“十二五”期间能源消费总量×100%
=568.99tce/323761700tce
=0.00018%
(2)n值测算
n={(a+d)/(b+e)-c}/c
其中:
n:项目增加值能耗影响所在地单位GDP能耗的比例;
a:2011年项目所在地能源消费总量(吨标准煤);
b:2011年项目所在地生产总值(万元);
c:2011年项目所在地单位GDP能耗;
d;项目年综合能源消费量(吨标准煤);
e:项目年增加值(万元)。
n=[(51598500+568.99)/(65600000+468000)-0.839]/
0.839=-0.0643%
表1 节能目标影响评价指标表
参考国家节能中心提供的节能目标影响评价指标表,该项目生产能耗主要是电力、柴油。
结合本项目综合能耗核算结果,与项目所在地上年度能源消费供应情况和市发展规划,本项目用能对地方能源消费增量影响较小,项目增加值能耗对所在地单位GDP能耗指标的完成影响较小。
新能源发电制氢技术不断成熟,制氢成本直接影响到氢能产业商业化推广与应用。
针对电解水制氢技术方案投入与运营成本的变化,基于新能源产业风光发电成本视角构建了由碱性(ALK)电解槽+风电、质子交换膜(PEM)电解槽+风电、碱性(ALK)电解槽+光伏发电、质子交换膜(PEM)电解槽+光伏发电四种电解水制氢组合方案的成本动态测算模型,并通过敏感性分析研究了相关因素对制氢成本的影响。
结果表明:四组方案制氢成本在研究期内(2017-2020)成本分别降低了13.95%、29.22%、19.55%和31.03%,2020年制氢成本分别为17.90元/kg、28.27元/kg、21.54元/kg和32.23元/kg,而能耗和发电成本是降低四种方案制氢成本最具备潜力的影响因素。
同时,对比分析了其他电源及传统化石能源制氢等不同制氢技术工艺的经济性,不同制氢情景下,制氢成本由低到高分别为煤制氢、工业副产氢、天然气制氢、煤制氢+碳捕获收集(CCS)、ALK风电制氢、甲醇制氢、ALK光伏制氢、ALK谷电制氢、PEM光伏制氢和PEM谷电制氢。
核心内容鉴于上市企业间发电成本的差异性,本文采用加权平均思想估算行业年度加权发电成本。
电解水制氢具体成本构成如图1所示,单位制氢成本如表1所示。
图1 电解水制氢成本构成表1 单位制氢成本计算公式相关电解水技术参数参考了IRENA发布的数据,根据其2017年历史数据和2025年预测数据,假设ALK和PEM电解装置技术参数按照一定的学习率进行变化,计算ALK电解装置的电耗、电池组使用寿命、电解装置总系统成本、电解装置运维成本、电池组更换成本的学习率,其学习率分别为1.25%、-3.79%、13.13%、13.13%、13.46%,PEM电解装置5个技术参数的学习率分别为3.39%、-7.29%、15.64%、15.64%、19.64%。
PEM电解装置技术参数的学习率要高于ALK,且电池组更换成本、电解装置总系统成本及电解装备运维成本的下降趋势最为显著。
