内墙抹灰工艺流程之令狐文艳创作
- 格式:doc
- 大小:36.02 KB
- 文档页数:3
内令狐文艳墙腻子施工方案编制:审核:批准:中国电建河北一分公司项目经理部二○一七年四月目录一、编制依据3二、工程概况3三、施工组织规划、组织机构3四、内墙腻子施工方案和技术措施6五、项目班子主要人员10六、计划管理办法、实施细则11七、安全文明施工措施11一、编制依据1、设计图纸2、《建筑装饰装修工程质量验收规范》GB50210-20013、《建筑工程施工质量验收统一标准》GB50300-20014、施工合同及业主对本工程的特殊要求二、工程概况本建筑为山东宏桥新型材料有限公司2×660MW抽汽凝汽式厂房,位于邹平一电三厂厂区内,建筑面积41405㎡.建筑占地面积(不包括集控楼)15415㎡。
汽机房、除氧间主要为4层,煤仓健主要为3层,局部6层。
汽机房高度34.0˜35.75m,除氧间高度50.00m,煤仓间高度51.7m。
建筑结构形式为钢筋混凝土结构,主体结构合理使用年限为50年。
三、施工组织规划、组织机构为保证内墙涂料施工进度,对每一个项目保证组织充足的施工机械设备、熟练施工技术工人、各种辅助材料,具体如下:1、设备部分机械设备辅助工具检测设备保证措施:以上设备及辅助工具,全部由施工队伍自备。
具体数量按照每一项目的工程量、进度进行配备,除保证满足施工需要外,增加1~2套作为备用品。
对于损耗品,随时进行更新。
2、施工材料计划1)按照图纸、设计变更等资料结合现场实际,计算工程量。
2)按材料名称、规格、使用时间、材料储备和消耗定额进行汇总,编制材料需用量计划,落实货源,确定仓库、场地堆放点和运输组织计划。
3)主要材料向甲方提供样板,以甲方的确认为定货依据。
4)根据施工进度的安排,在各工序施工前 3 天,即安排材料进场。
3、施工组织机构针对工程工期紧,质量要求高的特点,将成立强劲的项目经理部,以ISO9001质量标准体系贯穿于项目管理的全过程,对工程进行统一管理。
将派出专业技术水平扎实、工作经验丰富并且有项目经理资格的人员担任该工程驻现场工地项目经理。

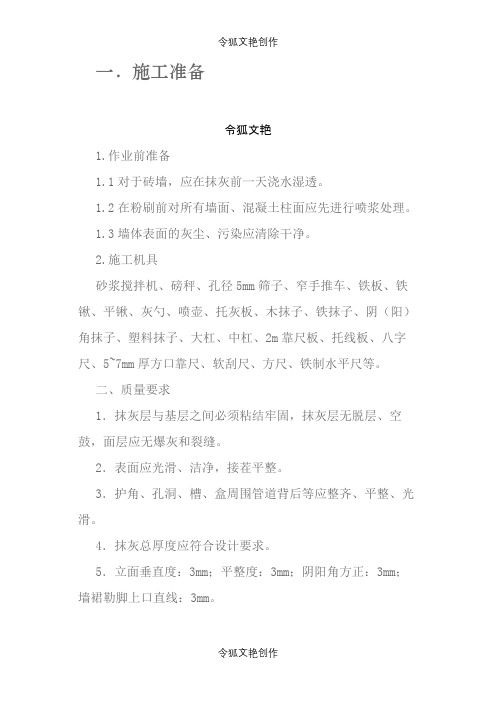

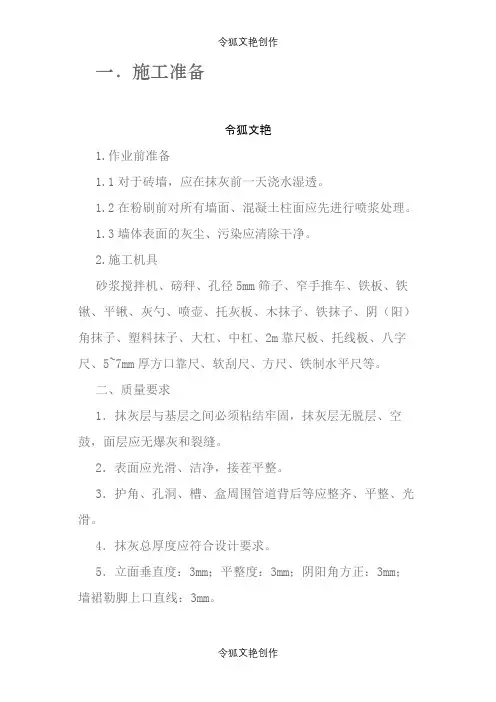

一.施工准备令狐文艳1.作业前准备1.1对于砖墙,应在抹灰前一天浇水湿透。
1.2在粉刷前对所有墙面、混凝土柱面应先进行喷浆处理。
1.3墙体表面的灰尘、污染应清除干净。
2.施工机具砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、灰勺、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺等。
二、质量要求1.抹灰层与基层之间必须粘结牢固,抹灰层无脱层、空鼓,面层应无爆灰和裂缝。
2.表面应光滑、洁净,接茬平整。
3.护角、孔洞、槽、盒周围管道背后等应整齐、平整、光滑。
4.抹灰总厚度应符合设计要求。
5.立面垂直度:3mm;平整度:3mm;阴阳角方正:3mm;墙裙勒脚上口直线:3mm。
质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)的规定。
三、工艺流程墙面清理→墙面浇水湿润→基层处理(混凝土面喷涂界面剂)→吊垂直、套方、抹灰饼→抹底层砂浆(刮糙)→冲筋→抹中层砂浆→抹罩面砂浆(6厚1:2.5水泥砂浆)→验收→养护四、操作工艺1、墙面清理,剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表面残和浮尘清理干净。
2、墙面浇水:墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇二次)。
3、对混凝土面层涂刷界面剂。
4、贴灰饼:室内砖墙抹灰层的平均总厚度。
首先根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,但最少不应少于7mm。
墙面凹度较大时要分层衬平,操作时先贴上灰饼再贴下灰饼,贴灰饼时要根据室内抹灰要求,选择下灰饼的正确位置,用靠尺板找好垂直与平整。
灰饼宜用1:3水泥砂浆做成5cm见方的形状。
5、抹底层灰:灰饼制作好后待灰饼初凝后可进行底面刮糙工作,刮糙前应确保墙面湿润并且没有明水方可进行,刮糙过程重应严格控制砂浆厚度,应薄薄一层控制在7mm左右,完全覆盖基层即可,不得超出灰饼高度。

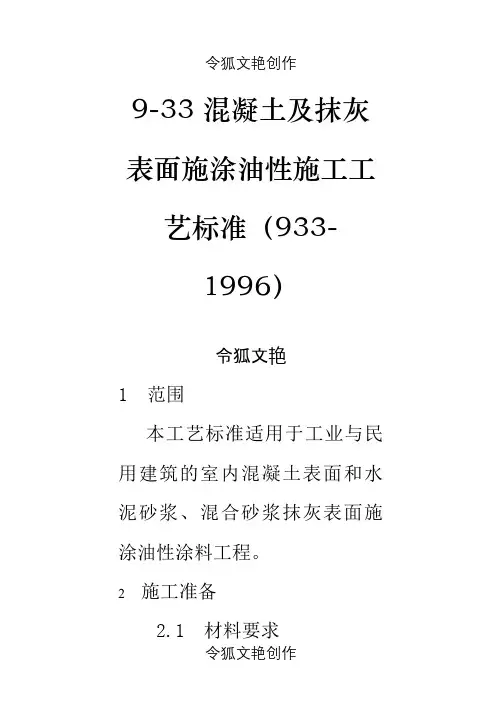

9-33 混凝土及抹灰表面施涂油性施工工艺标准(933-1996)令狐文艳1 范围本工艺标准适用于工业与民用建筑的室内混凝土表面和水泥砂浆、混合砂浆抹灰表面施涂油性涂料工程。
2施工准备2.1 材料要求令狐文艳创作2.1.1 涂料:光油、清油、铅油、各色油性调和漆(酯胶调和漆、酚醛调和漆、醇酸调和漆等),或各色无光调和漆等;应有产品合格证、出厂日期及使用说明。
2.1.2 填充料:大白粉、滑石粉、石膏粉、地板黄、红土子、黑烟子、立德粉、羧甲基纤维素、聚醋酸乙烯乳液等。
2.1.3 稀释剂:汽油、煤油、松香水、酒精、醇酸稀料等与油漆相应配套的稀料。
令狐文艳创作2.1.4 各色颜料应耐碱、耐光。
2.2 主要机具:2.2.1 一般应备有高凳、脚手板、半截大桶、小油桶、铜丝箩、橡皮刮板、钢皮刮板、笤帚、腻子槽、开刀、刷子、排笔、砂纸、棉丝、擦布等。
2.3 作业条件:2.3.1 墙面必须干燥,基层含水率不得大于8%。
2.3.2 墙面的设备管洞应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹令狐文艳创作灰补齐。
2.3.3 门窗要提前安装好玻璃。
2.3.4 大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工。
2.3.5 施工环境应通风良好,湿作业已完成并具备一定的强度,环境比较干燥。
2.3.6 冬期施工室内油漆涂料工程,应在采暖条件下进行,室温保持均衡,一般室内温度不宜低于+10℃,相对湿度令狐文艳创作为60%,不得突然变化。
同时应设专人负责测试和开关门窗,以利通风排除湿气。
3 操作工艺3.1 工艺流程:基层处理→修补腻子→第一遍满刮腻子→第二遍满刮腻子→弹分色线→刷第一道涂料→刷第二道涂料→刷第三道涂料→刷第四道涂料3.2 基层处理:应将墙面上的灰渣等杂物清理干净,用笤令狐文艳创作帚将墙面浮土等扫净。
3.3 修补腻子:用石膏腻子将墙面、门窗口角等磕碰破损处、麻面、风裂、接槎缝隙等分别找补好,干燥后用砂纸将凸出处磨平。

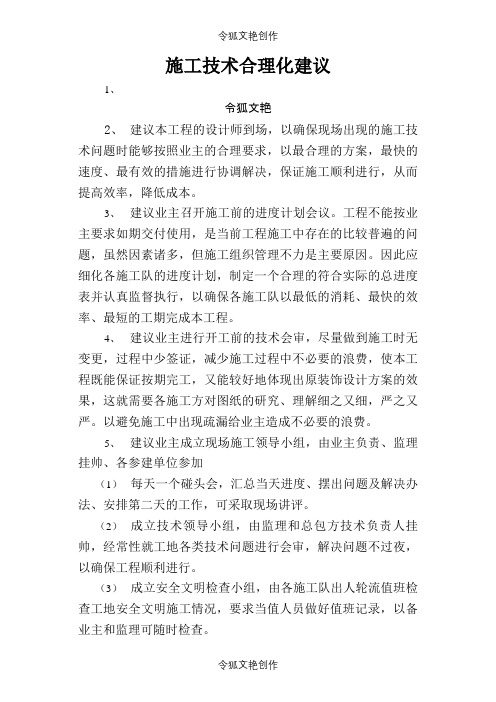

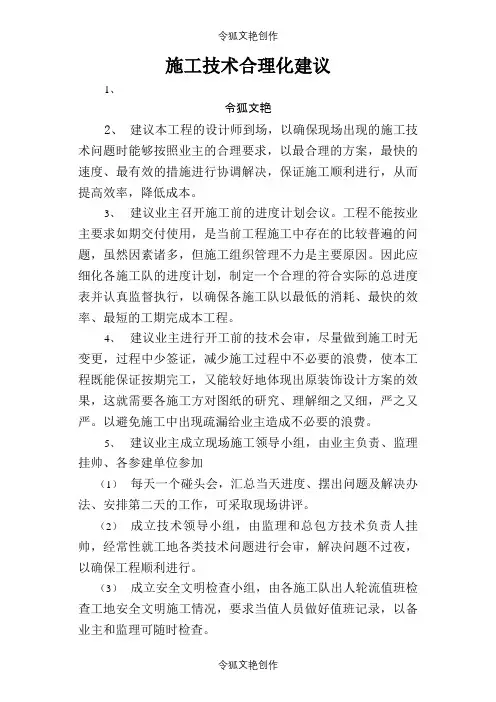

施工技术合理化建议1、令狐文艳2、建议本工程的设计师到场,以确保现场出现的施工技术问题时能够按照业主的合理要求,以最合理的方案,最快的速度、最有效的措施进行协调解决,保证施工顺利进行,从而提高效率,降低成本。
3、建议业主召开施工前的进度计划会议。
工程不能按业主要求如期交付使用,是当前工程施工中存在的比较普遍的问题,虽然因素诸多,但施工组织管理不力是主要原因。
因此应细化各施工队的进度计划,制定一个合理的符合实际的总进度表并认真监督执行,以确保各施工队以最低的消耗、最快的效率、最短的工期完成本工程。
4、建议业主进行开工前的技术会审,尽量做到施工时无变更,过程中少签证,减少施工过程中不必要的浪费,使本工程既能保证按期完工,又能较好地体现出原装饰设计方案的效果,这就需要各施工方对图纸的研究、理解细之又细,严之又严。
以避免施工中出现疏漏给业主造成不必要的浪费。
5、建议业主成立现场施工领导小组,由业主负责、监理挂帅、各参建单位参加(1)每天一个碰头会,汇总当天进度、摆出问题及解决办法、安排第二天的工作,可采取现场讲评。
(2)成立技术领导小组,由监理和总包方技术负责人挂帅,经常性就工地各类技术问题进行会审,解决问题不过夜,以确保工程顺利进行。
(3)成立安全文明检查小组,由各施工队出人轮流值班检查工地安全文明施工情况,要求当值人员做好值班记录,以备业主和监理可随时检查。
(4)实行奖惩制度,对不按进度施工的、不安全文明施工的施工队要进行罚款。
罚金用于奖励表现好的施工队。
(5)监督举报制度,所有人员都可对不安全不文明现象进行举报,一经查实罚款的50%奖励举报人。
这是强化工地管理的有效方法。
工程的施工工艺、方法轻钢龙吸音矿棉板吊顶施工工艺1、施工方法首先确认施工部位,测量天花设计标高与实际高度是否相符,如果天棚标高受到其他设施的影响,即报交技术组负责人落实解决。
接着根据确认下来的标高,准确地在墙上1M处四周弹水平线,且按如下步骤进行严格的施工。

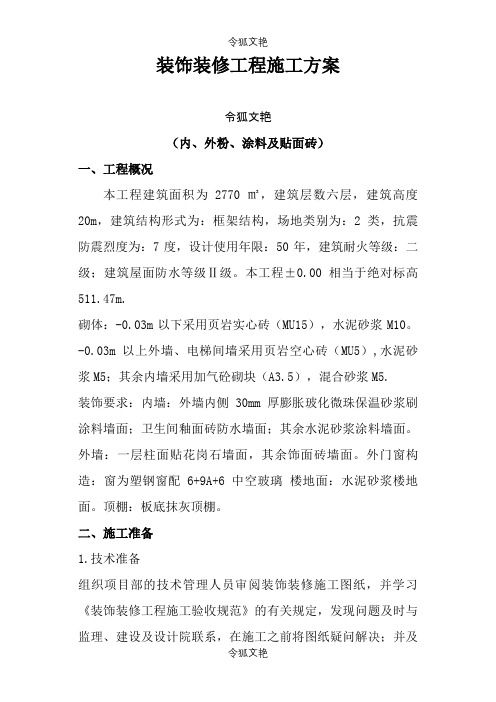

装饰装修工程施工方案令狐文艳(内、外粉、涂料及贴面砖)一、工程概况本工程建筑面积为2770㎡,建筑层数六层,建筑高度20m,建筑结构形式为:框架结构,场地类别为:2类,抗震防震烈度为:7度,设计使用年限:50年,建筑耐火等级:二级;建筑屋面防水等级Ⅱ级。
本工程±0.00相当于绝对标高511.47m.砌体:-0.03m以下采用页岩实心砖(MU15),水泥砂浆M10。
-0.03m以上外墙、电梯间墙采用页岩空心砖(MU5),水泥砂浆M5;其余内墙采用加气砼砌块(A3.5),混合砂浆M5.装饰要求:内墙:外墙内侧30mm厚膨胀玻化微珠保温砂浆刷涂料墙面;卫生间釉面砖防水墙面;其余水泥砂浆涂料墙面。
外墙:一层柱面贴花岗石墙面,其余饰面砖墙面。
外门窗构造:窗为塑钢窗配6+9A+6中空玻璃楼地面:水泥砂浆楼地面。
顶棚:板底抹灰顶棚。
二、施工准备1.技术准备组织项目部的技术管理人员审阅装饰装修施工图纸,并学习《装饰装修工程施工验收规范》的有关规定,发现问题及时与监理、建设及设计院联系,在施工之前将图纸疑问解决;并及时对施工人员进行抹灰、贴面砖工程技术交底。
2.人员准备选用技术素质较好的施工人员进场施工,并从项目部的管理人员中选拔人员专门对抹灰、贴面砖工程进行整体管理。
3.材料准备在工程施工之前,将面砖、砂、水泥、石灰膏;水泥:325号普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。
砂子:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径的筛子。
不得含有草根等杂物。
石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛子过滤,并贮存在沉淀中。
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质。
建筑胶等。
等材料采购到场,施工前进行进场验收。
4.主要机具:砂浆搅拌机、切割机、角磨机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刚、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。

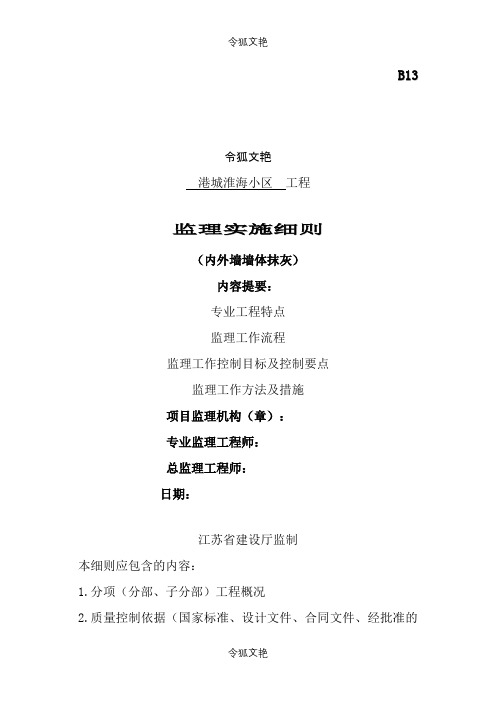

B13令狐文艳港城淮海小区工程监理实施细则(内外墙墙体抹灰)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制本细则应包含的内容:1.分项(分部、子分部)工程概况2.质量控制依据(国家标准、设计文件、合同文件、经批准的施工组织设计)3.分项(分部、子分部)工程质量控制流程图4.质量控制的工作内容(审核方案、原材料质量验收、检查各道工序施工质量、对分项工程质量进行验收),要求尽量具体化。
5.质量控制要求(标准、要点、注意事项)监理资料的要求。
(一)抹灰工程的质量预控1.抹灰工程进行之前结构工程必须经监理工程师、政府建设主管的质量监督部门验收合格。
2.抹灰前应督促承包单位做好以下检查和修正(1)检查门窗框位置是否正确,与墙连接是否牢固水泥砂浆或水泥混合砂浆分层嵌塞密实,木门口要用铁皮或木板保护。
(2)过梁、梁垫、圈架、组合柱及其他需抹面部分剔乎、对混凝土蜂窝、麻面、露筋等处应剔到实处,做好修补。
(3)管道穿越的墙洞、脚手眼、模板洞和楼板洞用相应的材料嵌实。
(4)各种管道已安装完毕,电线管、消火栓箱、配线盒用纸堵严。
3.所采购和进入施工现场的材料已正式报验,色泽、质量,除应有产品合格证外,还应自检和经监理工程师认可。
4.正式大面积抹灰前应先做样板间,经鉴定合格和确定施工方案后再安排正式施工(在样板间基础上修订完善工艺做法,做好技术交底和技术培训)。
(二)抹灰工程施工质量控制要点1.注意检查处理基层上的残余砂浆、灰尘、污垢和油渍应清理“毛化处理”,基层面必须充分淋水洇透(一般应在抹灰前一天进行一天浇两遍,砖墙渗水深度达8~10mm)。
2.基层垂直宽、平整度较差,抹灰厚度局部应分层衬平(每遍厚度宜为7~9nnn)。
3.注意巡视成活后的质量,及时发现不合格的部位联系处理,必要时以书面通知提出修改意见。
4.注意成品保护和湿润养护。

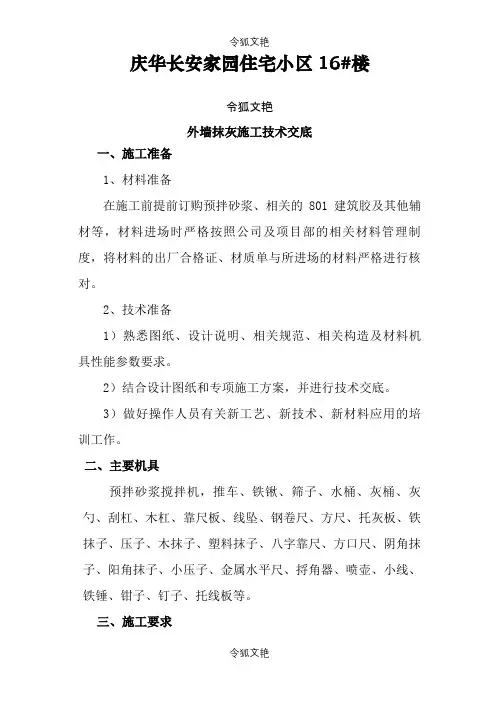

庆华长安家园住宅小区16#楼令狐文艳外墙抹灰施工技术交底一、施工准备1、材料准备在施工前提前订购预拌砂浆、相关的801建筑胶及其他辅材等,材料进场时严格按照公司及项目部的相关材料管理制度,将材料的出厂合格证、材质单与所进场的材料严格进行核对。
2、技术准备1)熟悉图纸、设计说明、相关规范、相关构造及材料机具性能参数要求。
2)结合设计图纸和专项施工方案,并进行技术交底。
3)做好操作人员有关新工艺、新技术、新材料应用的培训工作。
二、主要机具预拌砂浆搅拌机,推车、铁锹、筛子、水桶、灰桶、灰勺、刮杠、木杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、压子、木抹子、塑料抹子、八字靠尺、方口尺、阴角抹子、阳角抹子、小压子、金属水平尺、捋角器、喷壶、小线、铁锤、钳子、钉子、托线板等。
三、施工要求1、墙面基体表面的灰尘、污垢和油渍清清除干净。
2、窗户收口前应检查门窗框的位置是否正确,连结是否牢固,连结缝隙用1:3水泥混合砂浆分层嵌塞密实。
3、所有窗台、窗楣、空调板、檐口、装饰线条、雨蓬等部位,应采用防水和排水构造;排水坡度不应小于3%,窗户上口应设鹰嘴排水。
4、窗户上口、空调板、雨蓬下部设置滴水线,滴水线距外表面统一按4㎝设置。
且禁止施工到根部阴角处,离开阴角(墙面)40mm处断开引出。
5、所有装饰线条、装饰柱、窗户两侧抹灰前必须拉垂直、水平通线,阴阳角、板面必须保持横平竖直,大面平整无污染做到横平竖直。
6、墙面平整度、垂直度、阴阳角方正合格标准为4mm。
7、抹灰完成后及时浇水养护。
四、施工工艺工艺流程:墙面清理→混凝土面喷浆→不同材料基体交接处挂网→各大角、线条、墙面拉通线吊垂直、抹灰饼→墙面浇水湿润→抹底层砂浆→抹面层砂浆→抹滴水线→养护1、墙面清理。
抹灰前应对墙面的灰尘、污垢和油渍清除干净。
2、混凝土面喷浆。
砼墙面在表面洒水润湿后喷涂1:1水泥浆(加适量801胶),喷浆应做到均匀、满扫并及时浇水养护。
待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力。

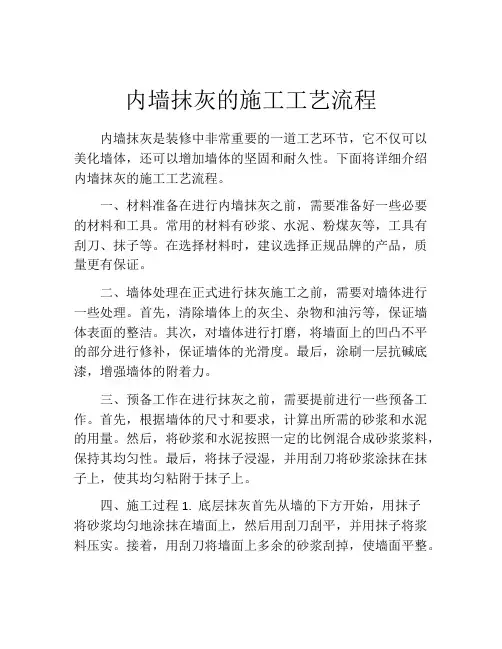

内墙抹灰施工工艺流程内墙抹灰是建筑施工中非常重要的一环,它直接关系到建筑物的质量和美观程度。
因此,正确的施工工艺流程对于内墙抹灰至关重要。
下面将详细介绍内墙抹灰施工的工艺流程。
1. 材料准备。
在进行内墙抹灰施工之前,首先要做好材料的准备工作。
主要材料包括水泥、砂浆、抹灰板、抹灰工具等。
在选择材料时,要确保其质量符合国家标准,并且要按照施工设计要求进行配比,以确保抹灰层的强度和平整度。
2. 基层处理。
在进行内墙抹灰之前,必须对基层进行处理。
首先要清理基层表面的灰尘、油污等杂物,然后进行找平处理。
找平处理可以采用水泥砂浆找平,确保基层表面平整、结实。
3. 预埋件安装。
在基层处理完成后,需要进行预埋件的安装。
预埋件包括电气线管、开关盒、插座盒等。
在安装预埋件时,要按照设计要求进行位置标注和安装,确保预埋件的位置准确无误。
4. 抹灰施工。
当基层处理和预埋件安装完成后,就可以进行抹灰施工了。
在抹灰施工时,首先要将水泥砂浆按照设计要求配制好,然后用抹灰板将砂浆均匀地涂抹在基层表面。
在抹灰的过程中,要注意控制砂浆的厚度和平整度,确保抹灰层的质量。
5. 抹灰层处理。
抹灰施工完成后,需要对抹灰层进行处理。
主要包括抹灰层的压光、刮毛、抹灰层的收口等工序。
这些工序的目的是使抹灰层的表面平整、光滑,达到装饰要求。
6. 抹灰层养护。
最后,抹灰层施工完成后,需要进行养护。
养护的时间一般为7天左右,主要是保持抹灰层的湿润,防止其开裂和变形。
通过以上工艺流程的严格执行,可以确保内墙抹灰施工的质量和效果。
在施工过程中,施工人员要严格按照设计要求和操作规程进行操作,确保每个环节都符合标准,以达到良好的施工效果。
总之,内墙抹灰施工工艺流程是一个细致严谨的过程,需要施工人员具备丰富的经验和技术,以确保施工质量和效率。
希望本文介绍的工艺流程对大家有所帮助,谢谢阅读!。
目录令狐文艳第一章编制依据错误!未定义书签。

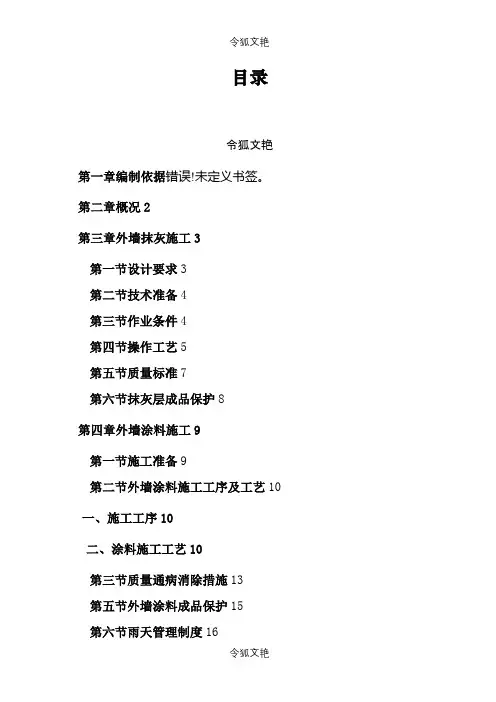

第二章概况2第三章外墙抹灰施工3第一节设计要求3第二节技术准备4第三节作业条件4第四节操作工艺5第五节质量标准7第六节抹灰层成品保护8第四章外墙涂料施工9第一节施工准备9第二节外墙涂料施工工序及工艺10一、施工工序10二、涂料施工工艺10第三节质量通病消除措施13第五节外墙涂料成品保护15第六节雨天管理制度16第七章环境保护16第八章外架拆除架眼封堵17第九章安全环保措施18第一章编制依据1、工程施工合同及相关附件;2、凯耀榄核商住地块项目地块一(A区)工程建筑、涂料施工蓝图、图纸会审及设计修改;3、本工程施工组织设计:4、国家及广东省相关施工规范、规程;5、中天建设集团相关管理规定;6、广州凯耀置业有限公司相关规定。
第二章概况第一节工程概况本工程位于广州市南沙区榄核镇蔡新路以南、广场路以东、榄核中学的北面地段,为高层商业住宅小区,占地面积36635 M2,总建筑面积122615 M2,其中地下建筑面积为26486 M2,地上建筑面积96129 M2。
地面以上由1栋22层办公楼、1栋26层住宅塔楼及2栋32层住宅塔楼组成,标准层高2.9M,以及1层电房,2~4层商业广场。
结构为框架或剪力墙结构。
地下为1层全地下室,层高为3.9/4.75M,主要作为停车库及设备用房。
本工程参建单位如下:建设单位:广州凯耀置业有限公司监理单位:广州市穗芳建设咨询监理有限公司设计单位:广州大学建筑设计研究院勘察单位:华南理工大学建筑设计研究院勘察工程有限公司施工单位:中天建设集团有限公司第三章外墙抹灰施工第一节设计要求依据施工蓝图,本工程住宅楼9层处线脚为界限,其以上楼层褐色部位为仿石涂料(平喷)白色部位(平搓),其他采用涂料(平搓);9层以下褐色部位采用仿石漆(平喷),浅色部位采用涂料(平喷),住宅空调机位均为外墙弹性乳胶漆。
商业楼已施工图立面,平面图为准。
一、剪力墙:1、喷湿墙面。
内墙面抹灰施工工艺流程内墙面抹灰是装修工程中非常重要的一环,它的施工工艺流程直接影响到施工质量和后续装修效果。
本文将详细介绍内墙面抹灰的施工工艺流程,包括准备工作、材料配比、施工准备、抹灰工艺等内容。
一、准备工作:1.检查墙体:施工前要先检查墙体是否平整,有无裂缝、凹凸等问题。
如果有问题,需要提前修补,确保墙体平整。
2.保护措施:在施工前应做好周边的保护措施,如铺设防护布,避免其他装修材料的污染。
二、材料配比:1.水泥配比:按照设计要求,选择适当的水泥,并按照一定的比例配制。
2.砂浆配比:砂浆是抹灰的主要材料,根据墙体的不同情况,选择合适的砂浆种类,并按照设计要求进行配比。
3.其他材料:根据具体需要,可能还需要添加一些防裂、增强粘结力等辅助材料。
三、施工准备:1.墙面处理:在正式抹灰施工前,需要对墙面进行处理,如清洁、湿润、打湿等。
这可以提高抹灰的附着力和均匀性。
2.施工工具准备:包括抹灰刀、刮板、抹平板、水平仪、量尺、水泥桶等工具。
四、抹灰工艺:1.抹灰基层:在墙面处理完毕后,将预先配好的砂浆倒入水泥桶中,用抹灰刀将砂浆均匀涂抹在墙面上。
这一步需要较高的技术要求,要保证灰砂浆的厚度和均匀性,避免出现起鼓、开裂等问题。
2.二次抹灰:在基层抹灰完毕后,需要进行二次抹灰,目的是填补基层的不平整或缺损部分,提高墙面的平整度和光滑度。
3.抹平整:在二次抹灰后,用抹平板沿墙面上下、左右方向反复拉平,使墙面更加平整光滑。
4.修整角部:对墙面与角部的处理需要特别注意,可以使用专用的角墙机修整,保证墙面的角度和平整度。
5.抹面:在墙面处理完毕后,使用抹灰刀将一层薄薄的灰浆抹在墙面上,使墙面更加平滑、美观。
五、养护:1.保湿养护:抹灰完毕后,要进行充分的养护,保持墙面湿润,避免开裂和变形。
可以喷水保湿、遮光等。
2.养护时间:根据气温和湿度等因素的影响,养护时间一般为7-10天。
六、验收:1.质量验收:待养护期结束后,进行质量验收,对墙面的平整度、光滑度和无裂缝等方面进行检查。
内墙抹灰工艺流程:
令狐文艳
基层处理→墙面不同材料交接处、线盒开槽抹灰处挂钢丝网→机械喷浆→激光仪打点、做灰饼、冲筋→抹底层灰→抹面层灰→墙面不同材料交接处在抹灰面层压网格布→墙面压光→喷水养护7天→阳角设板条成品保护
1、基层处理:
混凝土表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外漏的钢筋头、剔凿突出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、突出的砂浆块。
2、挂网:
不同材料基层结合处,暗埋管线孔槽基体上,抹灰厚度大于35mm的找平层应挂钢丝网。
3、甩浆:
墙面充分浇水湿润,机械喷浆,要求喷点均匀无漏点。
4、吊垂直、套方、贴灰饼、冲筋:
抹灰前细化抹灰小样图,内容包括房间及厨卫间开间进深尺寸、管井抹灰成活尺寸、外窗口半精洞口抹灰成活尺寸、户内门洞高度/宽度、户内门洞墙体厚度、室内净高尺寸、坐便孔距、同户型同厨卫间窗底框标高、同户型同厨卫间窗内侧框墙距、防水高度。
分别在门窗口、阴阳角、垛、墙面、烟道、管道井等处用
激光抄平仪依据房间方正线吊垂直、规方,抹灰厚度设计值为18mm,灰饼纵向设三排,灰饼距离阴阳角、地面、顶棚不宜超过250mm,横向间距不大于1500mm,灰饼做成5cm见方,并以灰饼为基准冲筋。
5、抹底层灰:
抹灰砂浆采用成品预拌砂浆,配合比统一精确,减少空鼓开裂风险。
内墙抹灰底层水泥砂浆的厚度控制在10mm,应分层与冲筋的灰抹平,然后用大杠刮平,找直,用扫帚扫毛。
6、抹面层砂浆:
底层砂浆砂浆抹好后第二天即可抹面层砂浆,内墙面层砂浆抹灰厚度建控制在8mm,面层砂浆表面收水后用塑料抹子赶光压平,为避免和减少抹灰层砂浆空鼓,收缩裂缝,面层不宜过分压光,建议以表面不粗糙,无明显小凹坑,砂头不外露为准。
7、养护:
水泥砂浆抹面层初凝后应适时喷水养护,每天养护5遍,养护时间不小于7天。
8、成品保护:
每层抹灰后,要及时清理进入开关、插座、强弱电箱等底盒及其他水暖电设备和预留孔洞内的砂浆,并使底盒周边砂浆收口与底盒及预留孔洞口齐平。
抹灰层凝结硬化前,为防止大风造成快干应将门窗洞口封闭。
面层抹灰完成后,宜用成品板条保护所有阳角,防止交叉施工时污染或损坏抹灰面。
1.0实测指标。
