(管理制度)光缆工程验收管理办法
- 格式:doc
- 大小:420.11 KB
- 文档页数:27
工程建设部制度(文件)报批单 制度名称 制度编号 主题词 版本号 GCB1.0 浙江华数省级骨干光缆建设项目工程验收管 理办法 启用时间 终止日期 省级骨干光缆建设项目工程验收管理办法 制订或修订日期 制订或修订部门 2012 年 11 月 工程建设部 编写人 袁丽美 审核人 备注 2012 年 11 月内容摘要为规范工程验收过程,保证工程验收全面、真实、有效,特制定工程验收管 理办法。
会签部门负责人签字/日期领导签发分管领导公司领导签发意见 签字/日期浙江华数广电网络股份有限公司ZheJiangWasuBroadcast&TV NetworkCo.,Ltd工程建设部浙江华数省级骨干光缆建设 项目工程验收管理办法(GCB 1.0)浙江华数广电网络股份有限公司ZheJiangWasuBroadcast&TV NetworkCo.,Ltd工程建设部浙江华数省级骨干光缆建设项目 工程验收管理办法基本信息 主标题 文档名称 副标题 文档编号 起草时间 姓名 袁丽美 起草人 2012 年 11 月 部门 工程建设部 当前版本 定稿时间 电话 636793 1.0 发布版本 2012 年 11 月 电子邮件 yuanlm@ 1.0 浙江华数省级骨干光缆建设项目工程验收管理办法备注审阅人吴立辉签发人修订记录 序 1 号 2 3 4 5 6 7 8 9 10 浙江华数广电网络股份有限公司ZheJiangWasuBroadcast&TV NetworkCo.,Ltd修改时间修改人主要修改存档版 本工程建设部一、 目的明确工程验收管理办法, 规范工程验收过程, 保证工程验收全面、 真实、有效。
二、 适用范围本验收管理办法适用于浙江华数省级骨干光缆建设项目验收工 作,规范流程中涉及到的所有参与和配合验收的部门都应按照下表 中描述的各部门职责完成相关的参与和配合工作。
三、 各单位职责1、 施工单位:1) 施工完成后, 接受监理单位对工程的初验, 初验合格后整理并提 交竣工资料(电子版)给省公司工程部项目经理初审。
光缆工程施工验收规范一、总则1.1 本规范适用于光纤通信光缆工程(以下简称光缆工程)的施工验收,包括光缆线路的规划、设计、施工、调试、验收和维护等各个环节。
1.2 光缆工程的施工验收应遵循国家及行业相关标准、规范,并应充分考虑工程特点、地形地貌、气候条件等因素,确保工程质量、安全、进度和投资控制等目标的实现。
1.3 光缆工程的施工验收应遵循科学、严谨、公正、公平的原则,确保工程质量符合设计文件和合同要求。
二、验收组织2.1 光缆工程验收应由项目法人或其委托的具有相应资质的单位组织实施。
2.2 验收组织应根据工程规模、特点和技术要求,组建验收委员会或验收组,负责工程验收工作。
2.3 验收委员会或验收组应包括建设单位、设计单位、施工单位、监理单位、运行单位等相关方面的代表。
三、验收内容3.1 光缆工程的验收应包括以下内容:1)工程质量:包括工程实体质量、施工工艺、工程管理等方面;2)工程安全:包括施工现场安全管理、安全防护设施、安全事故处理等方面;3)工程进度:包括工程进度计划执行情况、工程延期原因及处理措施等方面;4)投资控制:包括工程投资预算执行情况、投资决算合理性等方面;5)环保、水保:包括工程环境保护措施、水土保持措施等方面;6)工程资料:包括设计文件、施工资料、验收资料等方面。
3.2 光缆工程的验收应根据工程特点和合同要求,确定具体的验收内容和要求。
四、验收程序4.1 光缆工程验收分为初验和终验两个阶段。
初验应在工程主体结构完成后进行,终验应在工程全部完成后进行。
4.2 施工单位应按照合同要求和验收标准,组织自检,自检合格后向建设单位提交验收申请。
4.3 建设单位收到验收申请后,应组织验收委员会或验收组对工程进行现场检查、资料审查,并对工程质量、安全、进度、投资控制等方面进行评价。
4.4 验收委员会或验收组应根据现场检查、资料审查和评价结果,提出验收意见,并向建设单位报告。
4.5 建设单位应根据验收委员会或验收组的验收意见,对工程进行整改,整改合格后组织终验。
光缆工程验收管理办法1、总则1.1光缆网络已经成为支撑电网安全稳定运行的必不可少的部分,为了便于工程竣工验收及正式移交生产,特制订本办法。
1.2光缆工程的验收是确保生产顺利运行的重要环节,必须按照标准认真严格进行。
2、工程竣工验收范围2.1凡是新建、扩建、改建、改造的通信工程都应按照本办法组织竣工验收。
2.2凡是通信设备搬迁、换装、大修、通信线路及电、光缆割接等工程项目,也应参照本办法组织竣工验收。
3、工程验收:3.3.1随工验收是对工程隐蔽部分边施工,边验收。
3.3.2应进行随工验收的部分,工程组织单位应及时组织随工验收工作。
3.3.3隐蔽工程关键部分必须进行拍照、绘图存档。
3.3.4随工验收应做好详细记录,由参与验收各方签字,做为竣工3.3.5竣工验收时一般不再对随工验收部分进行检查。
3.4通信光缆工程,应在发电前至少5个工作日前,组织工程竣工初验工作,以免影响一次工程发电。
竣工验收工作必须严格按照验收标准、设计相关文件执行。
验收中发现的问题应做好记录。
3.5初验中发现的问题应由工程组织单位督促施工单位整改,整改完毕后由工程组织单位组织复验。
复验合格后,由运行部门在验收记录单上签字确认,复验不合格不允许投入运行。
3.6验收中发现的质量问题,施工单位未及时进行整改的,运行单位不予验收,相关问题由运行单位书面报告给施工组织单位。
线路未按要求整改不应投入运行。
4.3设计中规定配置的仪表工具及备品备件、材料应移交运行单位,移交工作应在验收合格后5工作日内完成。
移交仪表工具及备品4.4施工单位应负责设计中规定配置的仪表工具及备品备件、材料的完好性,并按规定及时移交运行单位。
5、试运行5.1自光缆工程验收合格当日起算90日内做为光缆工程的试运行期。
5.2试运行期间相关通信方式执行、运行维护工作由运行单位负责,如发生质量问题,由施工单位负责消缺和处理,试运行期从消缺处理后电路恢复正常运行时从新计算。
5.3试运行期满后,由运行单位填写试运行报告,工程正式移交运行单位。
Q/GDW543—2010ICS29.240Q/GDW 国家电网公司企业标准Q/GDW543—2010电力光纤到户施工及验收规范Code for construction and acceptance of Power Fiber to the Home(PFTTH)2011-03-02发布2011-03-02实施国家电网公司发布Q/GDW543—2010目次前言 (II)1范围 (1)2规范性引用文件 (1)3施工准备 (1)3.1通信设备安装环境要求 (1)3.2器材检验要求 (1)4设备安装 (1)4.1一般规定 (1)4.2光线路终端(OLT)设备安装 (2)4.3光网络单元(ONU)设备安装 (3)4.4光分路器(OBD)设备安装 (3)4.5光纤配线架(ODF)设备安装 (3)4.6光纤分纤箱设备安装 (3)5线缆敷设 (4)5.1一般规定 (4)5.2光纤复合低压电缆的敷设 (5)5.3光纤复合低压电缆终端及附件的安装 (7)5.4入户光缆敷设 (7)6工程验收 (8)6.1一般性要求 (8)6.2上电测试前检查 (8)6.3上电运行检查 (8)6.4验收资料及文件 (8)6.5系统测试 (8)附录A(规范性附录)设备测试项目流程 (10)附录B(规范性附录)网管测试项目流程 (53)附录C(规范性附录)ODN测试项目流程 (57)编制说明 (61)IQ/GDW543—2010II前言为了有效推进电力光纤到户建设,规范工程管理,统一建设标准,国家电网公司组织制订了电力光纤到户系列标准,涉及设备技术条件、测试规范、信息安全、典型设计、施工验收及运行管理等环节。
本标准是系列标准中的施工验收部分,结合电力施工特点,对电力光纤到户施工准备、设备安装、线缆敷设等进行规范,用于指导相关单位开展电力光纤到户的施工及验收工作。
本标准附录A、附录B、附录C为规范性附录;本标准规定了电力光纤到户施工及验收方法;本标准由国家电网公司智能电网部提出并解释;本标准由国家电网公司科技部归口;本标准负责起草单位:国网信息通信有限公司;本标准参加起草单位:中国电力科学研究院、国网电力科学研究院、华北电网有限公司、上海市电力公司、浙江省电力公司、重庆市电力公司、吉林省电力有限公司;本标准主要起草人:范鹏展庄自超赖建聪詹治国张红红葛剑飞刘志宏莫加杰齐国坚。
光缆工程验收规范标准最新光缆工程验收是确保光缆系统质量、功能和安全性的重要环节。
以下是根据最新行业标准制定的光缆工程验收规范标准内容:一、工程验收前的准备工作1. 确认工程合同和设计文件的完整性,确保所有工程细节与合同及设计相符。
2. 检查施工单位提交的工程竣工报告、施工日志、测试报告等文档。
3. 组织专业验收团队,包括但不限于项目经理、工程师、质量监督员等。
二、现场验收流程1. 外观检查:对光缆线路的敷设、固定、保护措施等进行目视检查,确保无明显损伤和缺陷。
2. 接地系统检查:确认光缆接地系统符合设计要求,接地电阻应满足安全标准。
3. 光缆测试:进行光缆损耗测试、光纤长度测试、光纤连续性测试等,确保传输性能符合标准。
4. 设备检查:对光缆接头盒、终端盒、分光器等设备进行检查,确保安装正确、性能稳定。
5. 环境适应性检查:评估光缆工程对环境变化的适应性,如温度、湿度等。
三、验收标准1. 光缆敷设应符合国家和行业相关标准,无损伤、无错位。
2. 光缆接头应密封良好,无渗漏现象。
3. 光纤损耗应低于设计值,确保信号传输质量。
4. 光纤长度应与设计图纸一致,误差范围在允许范围内。
5. 光缆接地系统应可靠,接地电阻符合安全要求。
四、验收记录1. 所有检查项目应有详细的记录,包括检查时间、检查人员、检查结果等。
2. 对发现的问题应记录在案,并要求施工单位限期整改。
3. 整改完成后,应重新进行验收,直至满足所有标准。
五、验收结论1. 根据验收结果,形成验收结论报告,明确指出工程是否合格。
2. 如工程不合格,应详细说明不合格原因及整改要求。
3. 合格工程应颁发验收合格证书,并由参与验收的所有人员签字确认。
六、后续维护1. 验收合格后,施工单位应提供详细的维护手册和操作指南。
2. 业主单位应建立光缆工程的定期检查和维护机制,确保长期稳定运行。
请注意,以上内容为示例性规范,具体工程的验收标准可能会根据实际情况和地方规定有所不同。

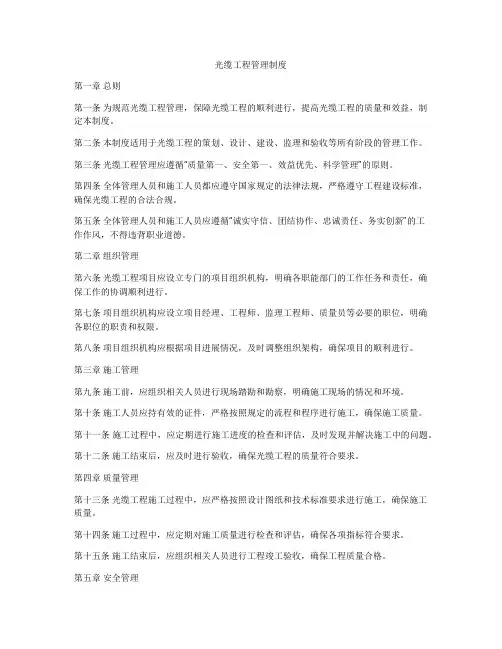

光缆工程管理制度第一章总则第一条为规范光缆工程管理,保障光缆工程的顺利进行,提高光缆工程的质量和效益,制定本制度。
第二条本制度适用于光缆工程的策划、设计、建设、监理和验收等所有阶段的管理工作。
第三条光缆工程管理应遵循“质量第一、安全第一、效益优先、科学管理”的原则。
第四条全体管理人员和施工人员都应遵守国家规定的法律法规,严格遵守工程建设标准,确保光缆工程的合法合规。
第五条全体管理人员和施工人员应遵循“诚实守信、团结协作、忠诚责任、务实创新”的工作作风,不得违背职业道德。
第二章组织管理第六条光缆工程项目应设立专门的项目组织机构,明确各职能部门的工作任务和责任,确保工作的协调顺利进行。
第七条项目组织机构应设立项目经理、工程师、监理工程师、质量员等必要的职位,明确各职位的职责和权限。
第八条项目组织机构应根据项目进展情况,及时调整组织架构,确保项目的顺利进行。
第三章施工管理第九条施工前,应组织相关人员进行现场踏勘和勘察,明确施工现场的情况和环境。
第十条施工人员应持有效的证件,严格按照规定的流程和程序进行施工,确保施工质量。
第十一条施工过程中,应定期进行施工进度的检查和评估,及时发现并解决施工中的问题。
第十二条施工结束后,应及时进行验收,确保光缆工程的质量符合要求。
第四章质量管理第十三条光缆工程施工过程中,应严格按照设计图纸和技术标准要求进行施工,确保施工质量。
第十四条施工过程中,应定期对施工质量进行检查和评估,确保各项指标符合要求。
第十五条施工结束后,应组织相关人员进行工程竣工验收,确保工程质量合格。
第五章安全管理第十六条光缆工程施工过程中,应遵守国家安全生产法律法规,确保施工现场的安全。
第十七条施工人员应配备必要的个人防护装备,严格遵守施工现场的安全规定,确保施工人员的安全。
第十八条施工过程中,应建立安全管理制度,定期进行安全教育和培训,提高施工人员的安全意识。
第六章技术管理第十九条光缆工程设计、施工和维护应符合国家相关技术标准和规范要求。

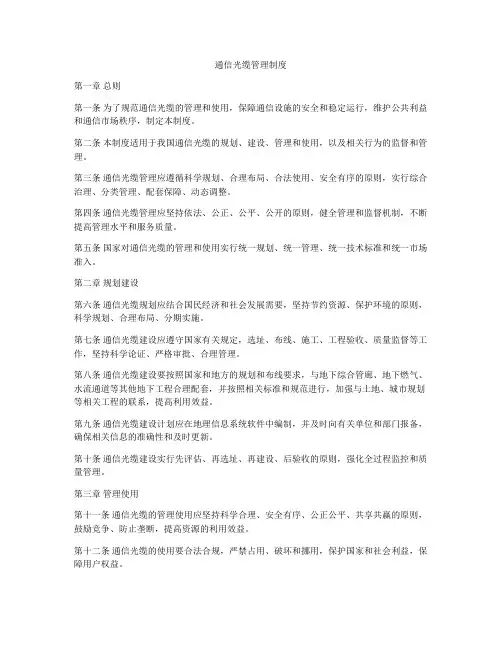

通信光缆管理制度第一章总则第一条为了规范通信光缆的管理和使用,保障通信设施的安全和稳定运行,维护公共利益和通信市场秩序,制定本制度。
第二条本制度适用于我国通信光缆的规划、建设、管理和使用,以及相关行为的监督和管理。
第三条通信光缆管理应遵循科学规划、合理布局、合法使用、安全有序的原则,实行综合治理、分类管理、配套保障、动态调整。
第四条通信光缆管理应坚持依法、公正、公平、公开的原则,健全管理和监督机制,不断提高管理水平和服务质量。
第五条国家对通信光缆的管理和使用实行统一规划、统一管理、统一技术标准和统一市场准入。
第二章规划建设第六条通信光缆规划应结合国民经济和社会发展需要,坚持节约资源、保护环境的原则,科学规划、合理布局、分期实施。
第七条通信光缆建设应遵守国家有关规定,选址、布线、施工、工程验收、质量监督等工作,坚持科学论证、严格审批、合理管理。
第八条通信光缆建设要按照国家和地方的规划和布线要求,与地下综合管廊、地下燃气、水流通道等其他地下工程合理配套,并按照相关标准和规范进行,加强与土地、城市规划等相关工程的联系,提高利用效益。
第九条通信光缆建设计划应在地理信息系统软件中编制,并及时向有关单位和部门报备,确保相关信息的准确性和及时更新。
第十条通信光缆建设实行先评估、再选址、再建设、后验收的原则,强化全过程监控和质量管理。
第三章管理使用第十一条通信光缆的管理使用应坚持科学合理、安全有序、公正公平、共享共赢的原则,鼓励竞争、防止垄断,提高资源的利用效益。
第十二条通信光缆的使用要合法合规,严禁占用、破坏和挪用,保护国家和社会利益,保障用户权益。
第十三条通信光缆的管理单位应落实相关责任,健全管理制度和工作流程,明确管理权限和责任,加强内部管理和监督。
第十四条通信光缆的使用单位应按照国家和地方有关规定,进行合法申请,签订协议,缴纳使用费用,接受管理和监督。
第十五条通信光缆的使用单位应加强日常维护和管理,保障通信设施的安全和稳定运行,及时更新维修和管理信息。
第1篇一、前言光缆施工工程是通信工程的重要组成部分,其质量直接影响到通信网络的稳定性和可靠性。
为确保光缆施工质量,提高通信网络的性能,对光缆施工工程进行验收是必不可少的环节。
本文将详细阐述光缆施工工程验收的内容、流程及注意事项。
二、验收内容1. 工程资料验收(1)施工图纸、设计变更、施工组织设计、施工方案等设计文件是否齐全、有效;(2)施工过程中产生的各种技术文件、记录、检验报告等是否齐全、规范;(3)工程合同、工程量清单、结算书等合同文件是否齐全、有效。
2. 施工现场验收(1)施工场地、材料、设备、人员是否符合施工要求;(2)光缆线路敷设、光缆接续、光缆保护等施工质量是否符合规范要求;(3)光缆线路的稳定性、可靠性、抗干扰性等性能指标是否符合设计要求。
3. 系统功能验收(1)光缆传输速率、带宽、误码率等性能指标是否符合设计要求;(2)光缆线路的传输质量、信号稳定性、抗干扰能力等是否符合设计要求;(3)光缆线路的冗余度、可靠性、可扩展性等是否符合设计要求。
三、验收流程1. 施工单位提交验收申请,并提供相关资料;2. 验收组对提交的资料进行审核,对施工现场进行实地检查;3. 验收组根据检查结果,提出验收意见;4. 施工单位对验收组提出的意见进行整改;5. 验收组再次对整改后的工程进行验收,确认合格后,签署验收报告。
四、注意事项1. 验收组应严格按照验收标准进行验收,确保验收质量;2. 施工单位应积极配合验收组工作,提供必要的资料和人员;3. 验收过程中,如发现质量问题,应及时整改,直至达到验收标准;4. 验收报告应真实、客观、全面地反映工程实际情况。
五、结论光缆施工工程验收是保证通信网络质量的重要环节。
通过严格、规范的验收程序,可以确保光缆施工质量,提高通信网络的性能。
施工单位和验收组应共同努力,确保光缆施工工程验收工作的顺利进行。
第2篇一、光缆施工工程验收的意义光缆施工工程验收是对光缆通信系统建设过程中各项工作的全面检查,旨在确保工程质量、安全和性能达到设计要求。
北京电力公司ADSS、OPGW光缆工程验收管理办法
1、总则
1.1光缆网络已经成为支撑电网安全稳定运行的必不可少的部
分,为了便于工程竣工验收及正式移交生产,特制订本办法。
1.2光缆工程的验收是确保生产顺利运行的重要环节,必须按照
标准认真严格进行。
2、工程竣工验收范围
2.1凡是新建、扩建、改建、改造的通信工程都应按照本办法组织竣
工验收。
2.2凡是通信设备搬迁、换装、大修、通信线路及电、光缆割接等工
程项目,也应参照本办法组织竣工验收。
3、工程验收:
3.1 竣工验收工作一般由工程组织单位(或工程组织单位书面委托相关单位)组织进行,运行、施工、设计、监理等相关部门参加。
3.2竣工验收前,施工单位应准备好竣工报告;竣工图纸;验收记录
单;竣工测试报告;设计、施工变动证明文件等相关资料及测试仪表、测试光纤等工具仪表。
3.3随工验收
3.3.1随工验收是对工程隐蔽部分边施工,边验收。
3.3.2应进行随工验收的部分,工程组织单位应及时组织随工验收
工作。
3.3.3隐蔽工程关键部分必须进行拍照、绘图存档。
3.3.4随工验收应做好详细记录,由参与验收各方签字,做为竣工
验收资料的一部分。
3.3.5竣工验收时一般不再对随工验收部分进行检查。
3.4通信光缆工程,应在发电前至少5个工作日前,组织工程竣工初
验工作,以免影响一次工程发电。
竣工验收工作必须严格按照验收标准、设计相关文件执行。
验收中发现的问题应做好记录。
3.5初验中发现的问题应由工程组织单位督促施工单位整改,整改完
毕后由工程组织单位组织复验。
复验合格后,由运行部门在验收记录单上签字确认,复验不合格不允许投入运行。
3.6验收中发现的质量问题,施工单位未及时进行整改的,运行单位
不予验收,相关问题由运行单位书面报告给施工组织单位。
线路未按要求整改不应投入运行。
4、相关图纸资料及仪表工具材料的移交
4.1相关图纸资料由施工单位进行整理、组卷后,交由工程组织单位移交运行单位,原则上不少于3份。
4.2资料移交工作应在验收合格后30日内完成,移交资料应包括:移交资料清册;订货技术协议;产品合格证;竣工图纸;设计变更;施工记录;监理报告;光纤全程测试记录;基础资源租用;占用协议原件(复印件);随、竣工验收记录;隐蔽工程签证等施工过程中发生的相关协议,以及以上资料的电子版光盘。
4.3设计中规定配置的仪表工具及备品备件、材料应移交运行单位,
移交工作应在验收合格后5工作日内完成。
移交仪表工具及备品备件、材料时应同时提供相关配置清单、使用说明书、产品合格证等资料。
4.4施工单位应负责设计中规定配置的仪表工具及备品备件、材料的完好性,并按规定及时移交运行单位。
5、试运行
5.1自光缆工程验收合格当日起算90日内做为光缆工程的试运行期。
5.2试运行期间相关通信方式执行、运行维护工作由运行单位负责,如发生质量问题,由施工单位负责消缺和处理,试运行期从消缺处理后电路恢复正常运行时从新计算。
5.3试运行期满后,由运行单位填写试运行报告,工程正式移交运行单位。
6、本办法的解释权归北京电力公司调通中心。
北京电力公司调通中心
2006-07
附件一工程资料移交清册
移交单位接收单位:人员人员
日期日期
附件二工程仪表材料及备品备件移交清单
移交单位接收单位:
人员人员
日期日期
附件三通信光缆工程竣工验收记录单(正面)
通信光缆工程竣工验收记录单(背面)
初验人员整改人员复验人员
年月日年月日年月日
附件四通信光缆纤芯验收标准
一、适用范围:
本标准适用于北京电力公司单模光纤的验收工作。
二、单模光纤纤芯验收标准:
光纤接续纤序及松套管顺序必须严格按照国标色谱顺序和通信方式顺序进行接续,接续顺序必须正确,规范(非国标色谱光纤按照光缆出厂报告提供的色谱顺序进行接续)。
1、G652型光纤(B、C、D)
1)光纤竣工验收采用1310nm和1550nm双波长双向进行测试,同一波长上的双向测试平均值做为该波长的测试结果。
2)用OTDR在1310nm和1550nm波长分别测试光纤接续点(熔接点)其双向平均值不大于0.05dB。
3)用OTDR在1310nm和1550nm波长分别测试光纤成端插入损耗其双向平均值不大于0.5dB。
4)工程竣工后,用OTDR在1310nm波长测试光纤线路中继段,其单位衰减不大于0.36dB/km。
5)工程竣工后,用OTDR在1550nm波长测试光纤线路中继段,
其单位衰减不大于0.22dB/km。
6)在1550nm波长光缆偏振模色散系数:
≤0.20ps/√km(G.652 B、D)
≤0.35ps/√km(G.652 C)
7)光纤色散指标符合技术协议中要求。
2、G655 型光纤
1)光纤竣工验收1550nm波长进行双向测试,将双向测试平均值做为该波长的测试结果。
2)用OTDR在1550nm波长分别测试光纤接续点(熔接点)其双向平均值不大于0.05dB,允许10%不大于0.08dB。
3)用OTDR在1550nm波长分别测试光纤成端插入损耗其双向平均值不大于0.5dB, 允许10%不大于0.7dB。
4)工程竣工后,用OTDR在1550nm波长测试光纤线路中继段,单位衰减不大于0.22dB/km。
5)在1550nm波长光缆偏振模色散系数:
≤0.15ps/√km
6)光纤色散指标符合技术协议中要求
3、G.652型带状光缆
1)光纤竣工验收采用1310nm和1550nm双波长双向进行测试,同一波长上的双向测试平均值做为该波长的测试结果。
2)用OTDR在1310nm和1550nm波长分别测试光纤接续点(熔接点)其双向平均值不大于0.05dB,允许10%不大于0.08dB。
3)用OTDR在1310nm和1550nm波长分别测试光纤成端插入损耗其双向平均值不大于0.5 dB,允许10%不大于0.7dB。
4)工程竣工后,用OTDR在1310nm波长测试光纤线路其单位衰减不大于0.36dB/km。
5)工程竣工后,用OTDR在1550nm波长测试光纤线路其单位衰减不大于0.22dB/km。
6)在1550nm波长光缆偏振模色散系数:
≤0.20ps/√km(G.652 B、D)
≤0.35ps/√km(G.652 C)
7)光纤色散指标符合订货技术协议要求。
三、光纤的衰减必须进行测试,PMD、CD指标按验收方要求进行测试。
四、本标准解释权在北京电力公司调度通信中心。
北京电力公司调度通信中心
附件五
光纤工程竣工测试报告工程程名名称称::
工
施工工单单位位::
施
竣竣工工日日期期::
光纤电缆工程状况表
填表人: 填表日期: 年月日
(附表一)
工工程程情情况况说说明明
(附表二)
光光缆缆单单盘盘测测试试报报告告
工程名称:
光缆型号: 测试波长:1310nm/1550nm
测试仪表:厂家:型号折射率: 脉宽: 光缆厂家: 型号:范围:订货指标:1310 1550
测试人员: 测试日期:(附表三)
中中继继段段光光纤纤传传输输损损耗耗检检查查评评级级记记录录表表
工程项目负责人:测试人员:
工程监理:技术督导:
测试日期:
(附表四)
中中继继段段光光纤纤接接续续损损耗耗检检查查评评级级记记录录表表
工程项目负责人:测试人员:工程监理:技术督导:测试日期:
(附表五)
情况况说说明明
O O D D F F情
((附附表表六六))
光缆改迁测试表
改迁光缆名称(A)-- (B)测试地点: A B
测试人:日期:
附表七
线路接续明细表
说明:A 站点
B 站点
附表八全程光纤接续损耗检查评级记录表- 附件六:监理报告表格(由监理单位提供)。
