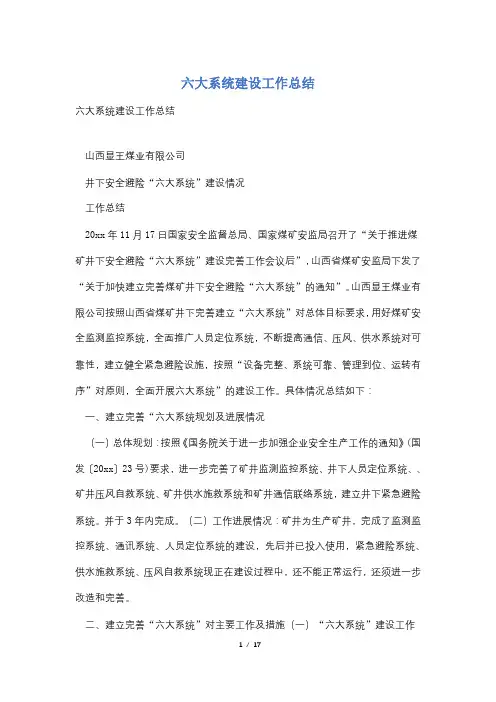

六大系统工作内容记录
1、2017年4月21号,实到1人
①去诚意调设备
2、2017年4月23号,实到3人(用料三通接线盒3个,航插3根)
①29联巷装分站
②6207主运装一组探头
3、2017年4月25号,实到6人(用料摄像头2个,适配电源2个,三通接线盒6个,航插线4根,视频线60米)
①主副井安装摄像头
②井下安装分站台
③安装主井传感器2组
4、2017年5月2号,实到1人
①调试束管机器
5、2017年5月5号,实到4人
①井下更换人员分站名牌
②调度室调试软件
③调试井口大屏
6、2017年5月6号,实到5人(用料接线盒10个、航插8根)
①安装井下监控分站2台
②传感器8个传感器
7、2017年5月13号,实到5人
①调试地面备用分站及其附属设备
8、2017年5月14号,实到4人(带来2000米线、35个接线盒)
井下更换通讯主线500米
9、2017年5月16号:实到2人(用车)
①更换井下探头,处理4部皮带机头电话故障
②熟悉井下电话线路分布及巡查总回风设施
备注:(魏矿、尽快恢复井下设备通讯,上报所需设备计划,完善各项系统)
10、2017年5月17号:实到2人(用车)
①处理总回风断线故障,更换总回风断线故障,巡检人员定位设备。

②安装一部、二部、三部、四部、五部机头一氧化碳传感器。

③查巡主运所有电话。

(避难硐室及43#出电话故障)
④送检过期传感器(13台)及新自救器(50台)。

11、2017年5月18号:实到2人(用车)
①检井下设施运行情况,检查设备是否能够正常运转。

②调试人员定位是否可以实时读取上传人员定位信息。

③统计可回撤设备。

④整改主井探头线缆。

⑤清点库房各类设备数量。

(已做统计)
12、2017年5月19号:实到2人(用料钢钉)
工作内容:
①与煤科院技术人员在调度室调试监控分站。

②与煤科院技术人员做监测监控双机热备。

③6207辅运传感器重新吊挂
④在调度室调试库房所有监控分站,查看是否可以使用。

13、2017年5月20号:实到2人(用车)
①在主井口调试库房开停及风速传感器,查看是否可以使用。

②下井处理人员定位故障,更换有问题的人员定位分站。

14、2017年5月21号:实到2人(用车)
①调度室调试软件
②下井在33联巷安装电话。

15、2017年5月22号:实到2人(用车)
①整理六大系统资料
②拉运避难硐室自救器
③查看6-1煤可回撤设备
④调整调度室电话
16、2017年5月23号:实到2人(用车)
①下井处理传感器线缆吊挂
②安装6²07综掘队电话
17、2017年5月24号:实到2人(用车)
①下井更换27-38联巷主通讯线缆
②处理4部皮带机头电话故障
③更换42联巷监控分站内部模板
④调试井下监控分站上传问题
18、2017年5月25号:实到6人(用车)
①安装调试矿部内线电话
②调试调度室有问题的人员定位分站
③下井处理监测监控分站问题,处理故障问题及与软件对接问题
注:(调度室软件问题已处理)
19、2017年5月28号:实到5人(用车)
①处理井上电话
②处理调度室分站
③处理风井需要整改问题
④处理井下掘进队电话与二部皮带头电话
20、2017年5月29号:实到5人(用车)
①处理井上电话主线不通问题
②井下处理45联巷42联巷分站时断时好问题
21、2017年5月31号:实到2人(用车)
②井下所有分站调试;理部分分站线路破损问题
③处理二楼技术室,潘总办公室电话故障问题
④查询盘点井上井下在用电话数量和主机电话总数对比
22、2017年6月1号:实到2人(用车)
①打扫束管室及整合设备
②束管设备安装调试
23、2017年6月2号:实到2人(用车)
①处理四部机头电话故障
②处理井下二三四部一氧化碳断线故障
③给吴矿处理网络问题
24、2017年6月3号:实到2人(用车)
①和谢总盘点六大系统并进行清点上报
②回撤43联巷电话线缆
③井下38联巷至45联巷更换监控主线
25、2017年6月4号:实到2人(用车)
①避难硐室主线查询整理
②处理避难硐室人员定位故障问题
③处理避难硐室电话故障问题
26、2017年6月5号:实到2人(用车)
①办公楼接内线电话
②处理二部机头一氧化碳断线故障
③处理张总办公室网络问题
⑤羊市塔标校站取标校完成的仪表
27、2017年6月6号:实到2人
①束管机器试运转,统计束管机器试运行存在问题
②处理氢气发生器压力不够问题
③处理调度室视屏断线问题
28、2017年6月6号:实到3人(用车)
①处理井口大屏不亮问题
②和宏一技术员处理束管监测运行不正常问题
29、2017年06月7号:实到2人(用私人车,过路费)
①去阳湾沟调拨设备
30、2017年6月8号:实到2人
①调试维修束管设备
②处理井口大屏故障
③处理食堂厨师家电视无信号问题
31、2017年6月9号:实到2人(用车)
①井下45联巷更换分站
②6207溜头移电话
③配合移动公司安装外部电话
④去诚意调拨设备
32、2017年6月9号:实到2人(用车、用料USB转网络接口转换器)
①大屏系统运行不稳定,调式处理
②处理调度录音系统不能录音问题,用录音电话能否代替系统录音功能
③调试氢气发生器,压力达不到规定值,查明原因进行处理
④从宏一借调网络转换插口,调试人员定位系统
⑤像矿上报牌板规格数量
33、2017年6月10号:实到2人
①录音电话不能实现代替录音系统功能,调试咨询处理办法
②大屏重新排版
③做六大系统台账,统计设备
④井下日常维护
34、2017年6月11号:实到2人
①处理井下45联巷接线盒因老化失爆问题
②外线电话预布置挂线勾
③做六大系统系统图纸
④煤矿网络故障,查明为移动主线问题
35、2017年6月12号;实到2人(用车)
①做六大系统图纸
②去宏一借调手电钻,办公楼打眼,外线电话布线
③寻光缆主线,查光缆哪里破损,造成矿上停网
36、2017年6月13号,实到3人
①安装办公楼电话8部
②做六大系统图纸
③查电话主线,送电话号
37、2017年6月14号,实到3人
①井下所有分站进行防爆排查,加胶帽
②处理6207辅运甲烷故障
③去纳二查看库存矿压设备,为以后调拨做准备
④处理风井负压无压力管问题
38、2017年6月15号,实到3人(用私人车,过路费,物流费。

带来读卡器200张、无芯大头航插200根、四芯航插150根)
①延6207辅运电话线,因巷道变更重新走线
②处理监控主机不能正常接收数据问题
③薛家湾取识别卡,航插
39、2017年6月16号,实到3人(用车)
①6207主运铺电话线接电话
②处理6207辅运传感器断线
③电话调回,地面外线加电话
④统计六大系统设备型号,做设备台账
⑤车辆加装灭火器、三脚架、阻车器
⑥处理避难硐室电话断线
⑦修监控主机
40、2017年6月17号,实到3人(用车)
①处理36联巷移变硐室电话故障
②自救器送检
③6207主运接传感器
④做六大系统资料
41、2017年6月18号,实到3人(用车)
①风井处理电脑死机问题
②处理45联巷水仓电话断线问题
③处理主井摄像头曝光问题
④修车
42、2017年6月19号,实到3人(用车)
①井下拆传感器并去标校
②联系调度通信系统处理调度录音系统问题
③风井线缆查线
④风井电脑拆机维修(电脑无法数据读取存储)
⑤写各系统资料
43、2017年6月20号,实到3人(用车)
①磅房过磅设备安装
②电话主线查询,送电话号
③写各系统资料
44、2017年6月21号,实到3人(用车)
①磅房过磅设备安装
②写各系统资料
45、2017年6月22号,实到3人(用车)
①磅房过磅设备安装,调试
②磅房电话安装
③写各系统资料
④大地煤矿调线。
