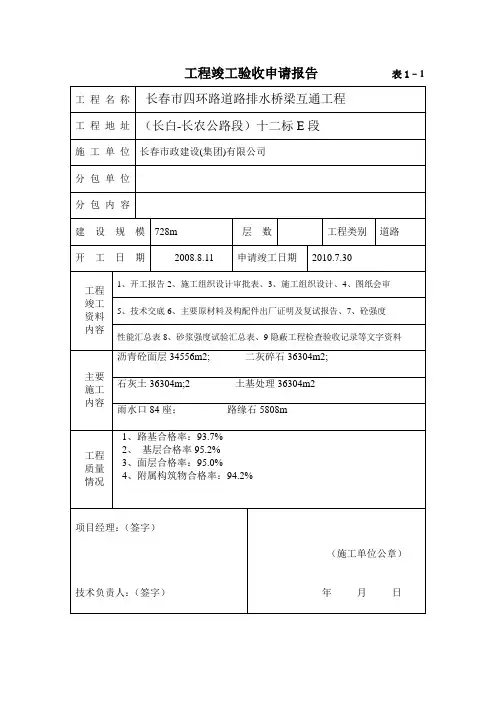

道路工程竣工验收情况总结报告
- 格式:docx
- 大小:11.92 KB
- 文档页数:2
道路工程竣工验收情况总结报告
程
竣工验收情况的报告
区政府:
根据区政府领导指示精神,应北部新城建设投资进展有限责任公司竣工验收的申请,我局于2010年4月4日到现场,对该工程的市政道路排水工程情况进行了现场查看与全面熟悉,4月15日,申请单位将市政竣工验收有关材料报到我处。根据现场查看情况与建设方提供的工程资料,现将有关情况报告如下:
一、道路排水工程进展情况
北部XX县区综合办公楼道路排水项目2009年8月开工建设,目前排水管道铺设已经基本施工完成。道路部分至2010年4月4日止,只完成了道路基础部分,路面施工建设尚未完成。
二、道路排水工程竣工验收存在的问题
1、该项目排水工程已基本完成,但由于广场路面等工程
至今尚未完工,故暂时无法对该工程进行正式验收。
2、因工程未完工,施工方无法提供完整的竣工验收所需资料。
3、由于我区市政工程处尚处于组建之中,单位法人及具
体的人员编制尚未到位。目前只能以建设局名义代行职能。
三、处理意见
按照程序,工程未竣工且资料不齐全的情况下不可进行竣工验收。由于区政府要求该综合楼需在2010年5月28日正式投入使用,考虑到北部新城投资进展有限责任公司的申请要求及区政府的指示精神,综合实际状况,我局于4月19日为此专题召开局务会议进行研究,并作出如下处理决定:
1、为确保市规划局的规划验收顺利进行,确保区机关
的如期搬迁,决定先行验收,出具验收意见。但因工程目前未全部完工,我局此次所出具的验收意见仅作为市规划局规划验收备案的要件,不作为验收合格的
法律根据。等工程全部竣工后,由我局市政工程管理处对该项工程将重新进行验收。
2、明确保护职责。按照我市的通行做法,由建设单位
自行建设的市政设施,若移交市政管理部门时应一次性缴纳市政设施的管护与维修费用,按照我市的市政设施取费标准,需要保护费60万左右。鉴于该工程为政府办公大楼,如有关收费资金在项目竣工验收手续办理前未能到位,综合楼附属道路排水工程的后期保护工作将由建设单位自行负责。另外,4条接入新城大道的排水管接口费另行商议
3、施工方应加快施工进度,确保工程质量合格,尽快
正式申请验收。
特此报告
