室外电梯基础施工方案
- 格式:doc
- 大小:490.50 KB
- 文档页数:13

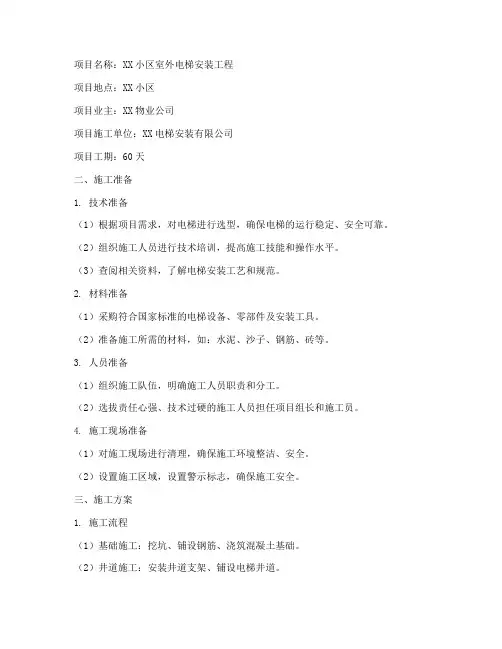

项目名称:XX小区室外电梯安装工程项目地点:XX小区项目业主:XX物业公司项目施工单位:XX电梯安装有限公司项目工期:60天二、施工准备1. 技术准备(1)根据项目需求,对电梯进行选型,确保电梯的运行稳定、安全可靠。
(2)组织施工人员进行技术培训,提高施工技能和操作水平。
(3)查阅相关资料,了解电梯安装工艺和规范。
2. 材料准备(1)采购符合国家标准的电梯设备、零部件及安装工具。
(2)准备施工所需的材料,如:水泥、沙子、钢筋、砖等。
3. 人员准备(1)组织施工队伍,明确施工人员职责和分工。
(2)选拔责任心强、技术过硬的施工人员担任项目组长和施工员。
4. 施工现场准备(1)对施工现场进行清理,确保施工环境整洁、安全。
(2)设置施工区域,设置警示标志,确保施工安全。
三、施工方案1. 施工流程(1)基础施工:挖坑、铺设钢筋、浇筑混凝土基础。
(2)井道施工:安装井道支架、铺设电梯井道。
(3)电梯安装:安装电梯轿厢、门机、导轨等设备。
(4)调试与验收:对电梯进行调试,确保运行正常。
2. 施工方法(1)基础施工:按照设计要求,挖设基坑,浇筑混凝土基础。
(2)井道施工:根据电梯尺寸,安装井道支架,铺设电梯井道。
(3)电梯安装:将电梯轿厢、门机、导轨等设备按照安装顺序逐一安装。
(4)调试与验收:对电梯进行调试,确保运行正常,并进行验收。
3. 施工质量控制(1)严格按国家标准和规范进行施工,确保工程质量。
(2)对施工过程中的关键工序进行严格控制,确保电梯安装质量。
(3)加强施工过程中的监督检查,确保施工安全。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置警示标志,确保施工安全。
3. 严格遵守操作规程,防止发生安全事故。
4. 加强施工现场管理,确保施工环境整洁、安全。
五、施工进度安排1. 第1-10天:完成基础施工。
2. 第11-20天:完成井道施工。
3. 第21-40天:完成电梯安装。
1、施工现场准备(1)升降机基础施工完毕,基础混凝土强度满足设计强度的90%,表面平整度满足施工要求。
(2)施工升降机专用电箱施工安装接入到指定位置,并通电。
(3)组装安装区域设置警戒线,设有明显标志,并有专人监护。
2、施工程序1.基础施工本工程外基础直接设置在基础肥槽回填土及地下车库顶板回填土上。
2.安装前告知交告知表,送审表到项目部,由项目部一并其他相关资料,交建委告知。
3. 升降机安装主要安装顺序:明确安装程序流程:安装底座→安装基础节和两节标准节→加围栏、笼体→安装传动机构→安装电缆(并接通电源)→安装6个标准节→调整笼体→安装下限位,下极限碰铁→安装标准节(导轨架)同时安装附墙架及电缆架→安装上限位碰铁及极限开关→润滑→整机调试→检验合格→交付使用。
施工方划施工区域,拉好警戒线4.升降机锚固附着5.室外电梯防护搭设6.升降机加节7.升降机拆除3、主要施工方法3.1基础施工混凝土基础长6m,宽5m,厚0.3m,砼强度等级为C30,配筋为双层双向φ12@200。
基础维护墙高度800mm,马牙槎构造柱采用基础上插筋4φ12钢筋,箍筋φ8@200。
(详见3#楼升降机基础构造图)基础底部至车库顶板上部区域回填土采用2:8灰土换填,压实系数≥0.95,底部素土压实系数≥0.94。
为防止3#楼肥槽底部土方压实系数不足消除沉降隐患,结构上设置m20胀栓加工字钢复合底托,作为基础加固。
基础施工时,按升降机位置放出基础位置线,再绑扎钢筋、支模板浇筑混凝土。
基础施工时要做好基础钢筋保护层的垫置工作。
混凝土要振捣密实,待混凝土强度达到租赁设备厂家要求的混凝土强度的90%后再正式安装施工升降机。
电梯基础定位图如下:(1)距离电梯基础1500mm位置设置集水井,集水井净尺寸为800×800×600,采用120mm厚砖墙砌筑,内侧抹灰20mm厚,集水井深度从原土面下挖600mm,下铺300mm厚卵石,井内放置一台抽水泵。
第1篇一、工程概况1.1 工程名称:XX大厦电梯基础施工1.2 工程地点:XX市XX区XX大厦1.3 工程规模:本工程为XX大厦电梯基础施工,共计2部电梯。
1.4 施工周期:60天二、施工组织与管理2.1 施工单位:XX建筑工程有限公司2.2 施工人员:施工人员由公司统一调配,具备相关资质和经验。
2.3 施工现场管理:施工现场设立项目经理部,负责施工现场的全面管理,包括施工进度、质量、安全、文明施工等方面。
2.4 施工质量控制:严格执行国家相关施工规范和标准,确保工程质量。
2.5 施工安全控制:严格执行国家安全生产法规,确保施工现场安全。
三、施工准备3.1 技术准备3.1.1 施工图纸会审:组织施工人员对施工图纸进行会审,明确施工要求、施工方法及施工注意事项。
3.1.2 施工方案编制:根据施工图纸及现场实际情况,编制详细的施工方案。
3.1.3 施工材料准备:根据施工方案,提前准备好所需的施工材料,如钢筋、混凝土、模板等。
3.1.4 施工设备准备:提前检查并调试好所需的施工设备,如搅拌机、混凝土输送泵、振捣器等。
3.2 物料准备3.2.1 钢筋:根据设计要求,准备相应规格和数量的钢筋。
3.2.2 混凝土:提前联系混凝土供应商,确保混凝土供应及时、质量合格。
3.2.3 模板:根据设计要求,准备相应规格和数量的模板。
3.2.4 施工设备:提前检查并调试好所需的施工设备,如搅拌机、混凝土输送泵、振捣器等。
3.3 人员准备3.3.1 施工人员:根据施工方案,组织具备相应资质和经验的施工人员。
3.3.2 技术人员:组织具备相关专业知识的技术人员,负责现场技术指导。
四、施工工艺4.1 施工流程4.1.1 施工测量:根据施工图纸,进行现场测量,确定电梯基础的位置。
4.1.2 土方开挖:按照设计要求,进行土方开挖,确保土方开挖深度满足设计要求。
4.1.3 基坑支护:根据土质情况,选择合适的基坑支护方案,确保基坑安全。
1、编制依据1.1栖仙公寓西区25#、26#楼施工图纸;1.2外用电梯厂家技术交底;1.3外用电梯厂家基础设置方案;1.4国家现行有关规范标准。
2、施工部署根据施工现场布置,25#楼在北面设置一部室外电梯,26#楼在南面设置两部室外电梯。
电梯型号为SCD200×200,由租赁公司提供给我方使用。
室外电梯布置见附图。
3、施工方法3.1根据室外电梯厂家提供的基础示意图在25#、26#楼指定位置放出基础边线。
3.2按照放线范围内开挖基础土方,因室外电梯基础部位是老土,故开挖深度确定为450mm。
3.3基础底部用打夯机夯实,打夯5遍,严格按一夯压半夯进行夯实。
基础底部夯实经项目部验收合格后方可进行下步工序。
3.4夯实基础底部后,浇筑120mm厚C10混凝土垫层。
3.5垫层上部浇筑330mm厚C20混凝土基础,按照基础图纸尺寸设置预留洞。
待租赁公司来人一起将钩头螺栓放置在预留洞口,再浇筑C20混凝土灌实。
3.6基础周围做好排水措施,防止水腐蚀基础。
3.7基础预埋避雷线,接地电阻小于4欧姆。
4、质量措施4.1基础底部用打夯机夯实遍数不少于5遍,地基承载力大于0.15Mpa。
4.2基础混凝土强度为C20。
4.3基础周围排水措施良好,不能有积水。
5、安全措施5.1用振捣棒时,应穿胶鞋。
湿手不得触动电源开关,电源线不得破皮漏电。
5.2浇灌混凝土使用的溜槽或串筒,其节间必须牢固,操作部位应有防射点,不准站在溜槽帮上操作。
5.3混凝土泵管连接要严密,发现有渗漏及时加固,防止裂管伤人。
5.4施工过程要统一指挥,施工工人须相互协调,不准盲目施工。
1.1 工程名称:XX大厦施工电梯基础工程1.2 工程地点:XX市XX区XX大厦1.3 建设单位:XX房地产开发有限公司1.4 施工单位:XX建筑工程有限公司1.5 设计单位:XX建筑设计研究院1.6 监理单位:XX工程监理有限公司1.7 工程概况:XX大厦共28层,地下2层,地上26层,总建筑面积约为5.8万平方米。
施工电梯基础工程主要包括基础施工、模板安装、钢筋绑扎、混凝土浇筑等工序。
二、施工方案2.1 施工准备2.1.1 施工现场准备:施工前,对施工现场进行清理,确保施工场地平整、畅通。
2.1.2 材料准备:按照施工图纸要求,准备各类建筑材料,如钢筋、模板、混凝土等。
2.1.3 施工设备准备:准备好挖掘机、混凝土搅拌车、运输车、振动棒等施工设备。
2.2 施工工艺2.2.1 基础施工(1)放线:根据施工图纸,对基础位置进行放线,确保基础位置准确。
(2)挖槽:采用挖掘机进行挖槽,槽底平整,槽壁垂直。
(3)基础垫层:在槽底铺设垫层,厚度根据设计要求确定。
(4)模板安装:按照设计要求,安装模板,确保模板牢固、垂直。
(5)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、锚固长度等符合规范。
(6)混凝土浇筑:采用混凝土搅拌车运输混凝土,浇筑过程中采用振动棒进行振捣,确保混凝土密实。
2.2.2 模板拆除混凝土强度达到设计要求后,方可拆除模板。
拆除模板时,注意保护混凝土表面,防止损坏。
2.3 施工质量控制(1)严格按照施工图纸和规范要求进行施工,确保施工质量。
(2)对施工过程中发现的问题,及时采取措施进行整改。
(3)加强施工过程中的监督检查,确保施工质量。
三、施工进度安排3.1 施工准备阶段:2周3.2 基础施工阶段:4周3.3 模板拆除阶段:1周3.4 施工总工期:7周四、安全文明施工4.1 施工现场安全管理:严格执行施工现场安全管理制度,确保施工安全。
4.2 环境保护:施工现场不得产生噪声、废水、废气等污染,确保环境保护。
外用电梯基础施工方案编制:_____________________初审:_____________________审核:_____________________批准:_____________________XXXXXXCXX项目部二O XX年X月X日第一节、工程概况 (1)第二节、编制依据 (1)第三节电梯选型及安装位置 (1)3.1电梯选型 (1)3.2主要技术性能 (2)3.3电梯安装前期准备 (2)第四节电梯基础作法 (3)4.1配筋 (3)4.2基础挡水墙 (3)4.3避雷接地 (4)4.4质量要求 (4)第五节电梯基础验算及回顶加固措施 (4)5.1基础荷载量计算 (4)5.2回顶加固方法 (4)附:外用施工升降机受力计算书 (5)第七节附图 (13)7.1 附图一 (13)7.3附图三 (14)7.4附图四 (14)施工电梯基础施工方案第一节、工程概况工程名称:x建设地点:x建设单位:x设计单位:x施工单位:x监理单位:x本工程位于xxxxxx第二节、编制依据1施工电梯产品说明书2、《建筑施工荷载规范》GBJ50009-20123、《混凝土结构工程施工质量验收规范》GB50204-20154、《建筑机械使用安全技术规程》JGJ33-865、《工程建筑标准强制性条文(房建部分)》建标[2000]31号文6、《施工升降机国家标准》GB10053-20077、本工程施工组织设计8、施工现场平面布置图、工程施工安排及塔机周边环境第三节电梯选型及安装位置3.1电梯选型根据结构形式及施工工艺结合公司设备情况,共同研究决定选用齿轮齿条式传动型外用施工电梯x台,分别用于xxx栋,该电梯额定载重量2000kg,地下室层高x米(x 层),x楼层高度xm,x#楼层高度xm,施工电梯顶部自由端为xm,其中x#施工电梯设置在地下室底板,则1#施工电梯架设咼度为约xm , 2#施工电梯架设咼度为约xm , 3#施 工电梯架设高度为约xm ,4#施工电梯架设高度约xm ,1-4栋施工电梯型号:x 。
室外电梯安装施工方案1. 引言本文档旨在提供一份室外电梯安装施工方案,以保证电梯安装过程的安全和顺利进行。
在施工过程中,需要严格遵守相关的工程规范和安全要求。
2. 施工前准备工作在进入施工阶段之前,需要进行一系列准备工作,包括但不限于:•根据设计要求,准备所需的材料和设备;•购买所有必要的施工工具,并确保其正常运作;•进行施工现场的勘测,并制定详细的施工计划。
3. 施工流程根据施工计划,室外电梯的安装可以分为以下几个主要的步骤:3.1 基础施工在进行电梯的安装之前,需要为其设置一个坚固的基础。
这一步骤包括以下工作:•根据设计要求,在施工现场进行地面的准确标注;•进行挖掘,并确保基础的尺寸和深度符合设计要求;•浇筑混凝土基础,并确保其充分凝固和固定。
3.2 机房设置电梯的机房需要提供一个安全和适宜的环境。
在电梯安装过程中,需要进行以下工作:•根据设计要求,在合适的位置设置电梯机房;•建造机房墙体,并按照防火要求进行处理;•安装机房门,并确保其符合安全标准。
3.3 电梯架设电梯架设是安装过程中的核心环节。
在这一步骤中,需要进行以下操作:•按照设计要求,根据楼层高度搭建电梯井道;•在井道内设置导轨,并确保其安装牢固;•安装电梯的支架和底盘,并进行校正和调试。
3.4 电气连接为了确保电梯正常运行,需要进行电气连接和调试。
具体步骤如下:•根据设计要求,将电梯与电源进行连接;•安装电气控制柜,并进行布线和接线;•连接电梯的按钮、指示灯等控制设备,并进行调试和测试。
3.5 电梯测试和验收在安装完成后,需要进行电梯的测试和验收,以确保其符合相关的安全要求。
测试和验收的过程包括:•测试电梯运行、刹车和开关等功能是否正常;•进行载重和速度等性能测试;•由相关部门进行验收,确保电梯符合安全标准。
4. 安全措施在电梯安装过程中,需要采取一系列安全措施,以保证工人和施工现场的安全。
以下是一些常见的安全措施:•工人需要佩戴安全帽、安全鞋等必要的个人防护装备;•严禁在无安全防护措施的情况下上下或悬空施工;•施工现场需要设置明显的警示标志,以提醒周围人员避免靠近;•在施工现场设置合适的扶手、护栏和安全网,以预防坠落事故。

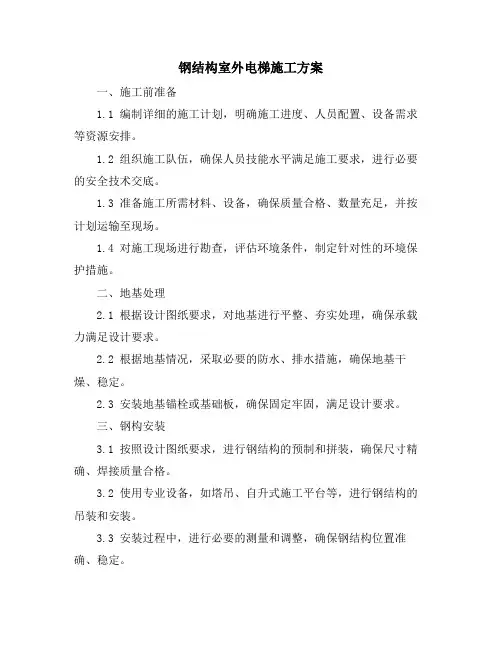

钢结构室外电梯施工方案一、施工前准备1.1 编制详细的施工计划,明确施工进度、人员配置、设备需求等资源安排。
1.2 组织施工队伍,确保人员技能水平满足施工要求,进行必要的安全技术交底。
1.3 准备施工所需材料、设备,确保质量合格、数量充足,并按计划运输至现场。
1.4 对施工现场进行勘查,评估环境条件,制定针对性的环境保护措施。
二、地基处理2.1 根据设计图纸要求,对地基进行平整、夯实处理,确保承载力满足设计要求。
2.2 根据地基情况,采取必要的防水、排水措施,确保地基干燥、稳定。
2.3 安装地基锚栓或基础板,确保固定牢固,满足设计要求。
三、钢构安装3.1 按照设计图纸要求,进行钢结构的预制和拼装,确保尺寸精确、焊接质量合格。
3.2 使用专业设备,如塔吊、自升式施工平台等,进行钢结构的吊装和安装。
3.3 安装过程中,进行必要的测量和调整,确保钢结构位置准确、稳定。
四、电梯安装4.1 根据电梯设备说明书和安装要求,进行电梯设备的安装和调试。
4.2 安装过程中,确保电梯轨道、机房、控制系统等关键部件安装正确、牢固。
4.3 完成安装后,进行电梯试运行,检查运行平稳、无异响、无异常振动。
五、安全设施安装5.1 根据安全要求,安装防护栏、警示标识等安全设施,确保施工现场安全。
5.2 安装电梯门、门锁等安全装置,确保电梯运行安全。
5.3 对电梯操作人员进行专业培训,确保操作熟练、安全。
六、质量检查与测量6.1 在施工过程中,进行定期的质量检查,确保施工质量符合要求。
6.2 使用专业测量工具,对钢结构尺寸、电梯轨道精度等进行测量,确保满足设计要求。
6.3 发现问题及时整改,确保施工质量和安全。
七、环境整治与保护7.1 施工过程中,采取必要的防尘、降噪措施,减少对周边环境的影响。
7.2 合理堆放材料、设备,保持施工现场整洁有序。
7.3 施工完成后,进行场地清理和恢复,确保环境整洁、美观。
八、施工完成与验收8.1 完成所有施工任务后,进行整体检查和调试,确保电梯运行正常、安全可靠。
室外工程电梯基础施工方案一、施工前的准备工作1. 施工前的材料准备在开始施工之前,需要做好材料的准备工作。
包括钢筋、混凝土、水泥、砂石、木料等。
同时,需要对这些材料进行质量检验,确保施工过程中使用的材料符合相关标准。
2. 工程测量与定位在开始施工之前,需要进行现场的测量与定位工作,确定电梯基础的具体位置和尺寸。
同时,需要根据设计图纸进行验证,确保施工的准确性和规范性。
3. 施工设备准备施工中所需的机械设备、工具应做好检修和整理工作。
同时,需要对这些设备进行检测,确保使用安全可靠。
4. 施工人员准备在施工前,需要对施工人员进行培训和安全教育,确保他们具备相关的技能和安全意识。
同时,需要对施工人员进行统一的着装,包括工作服、安全帽、安全鞋等。
二、施工方案1. 地基处理首先需要对地基进行处理,确保地基的承载力和稳定性。
具体包括:(1)清理现场:清除地面上的杂物和垃圾,使其平整;(2)挖土:根据设计要求,挖掘地基坑;(3)夯实土壤:在地基坑的底部进行夯实处理,提高地基的承载力;(4)填土:根据设计要求,在地基坑内填入相应的填土,并进行夯实。
2. 基础底板浇筑在地基处理完成后,需要进行基础底板的浇筑。
具体包括:(1)制作模板:根据设计要求,制作基础底板的模板;(2)安装模板:将模板安装在基础坑内,并进行固定;(3)布置钢筋:根据设计要求,在模板内布置钢筋;(4)浇筑混凝土:将混凝土浇入模板内,并进行均匀压实,确保基础底板的平整和强度。
3. 基础墙体施工在基础底板浇筑完成后,需要进行基础墙体的施工。
具体包括:(1)制作模板:根据设计要求,制作基础墙体的模板;(2)安装模板:将模板安装在基础底板上,并进行固定;(3)布置钢筋:根据设计要求,在模板内布置钢筋;(4)浇筑混凝土:将混凝土浇入模板内,并进行均匀压实,确保基础墙体的平整和强度。
4. 基础柱筒施工基础柱筒是电梯基础的一个重要部分,它主要用于支撑电梯主体结构的重量。
孝感·车天地二期G4#住宅外用电梯施工方案编制单位:湖北全洲扬子江建设工程有限公司编制人:审核人:审批人:编制日期:目录一、编制依据 (2)二、工程概况 (2)三、安装拆卸组织机构、岗位职责 ................................... 2-3四、施工准备 ..................................................... 3-4五、电梯安装工作程序 ............................................. 4-7六、电梯拆除 ..................................................... 7-8七、安装、拆除过程中意外情况应急预案...............................8-9八、电梯安全试验.................................................9-11九、电梯验收及运行管理..........................................11-12十、电梯拆卸后的保养 (12)十一、施工电梯的选型 (13)十二、施工电梯位置选择的原则 (13)十三、计算书....................................................13-18一、编制依据:1、《建筑机械使用安全技术规程》JGJ33-2012;2、《建设工程安全生产管理条例》;3、《建筑地基基础工程施工质量验收规范》GB 50202-2002;4、《施工升降机安全规程》GB10055-20074、施工组织设计、施工图纸;5、施工电梯使用手册;6、国家现行的施工及验收规范、规程、标准、强制性标准条文以及国家和地方的有关法律、法规;各级建筑工法、工艺标准;二、工程概况:孝感·车天地二期G4#住宅工程位于孝感市长征南路与城南大道交汇处;由湖北车都汇置业有限公司建设,武汉建工科研设计有限公司设计,湖北佳境建筑设计有限公司勘察,孝感市天厦工程建设监理有限责任公司监理,湖北全洲扬子江建设工程有限公司进行施工。

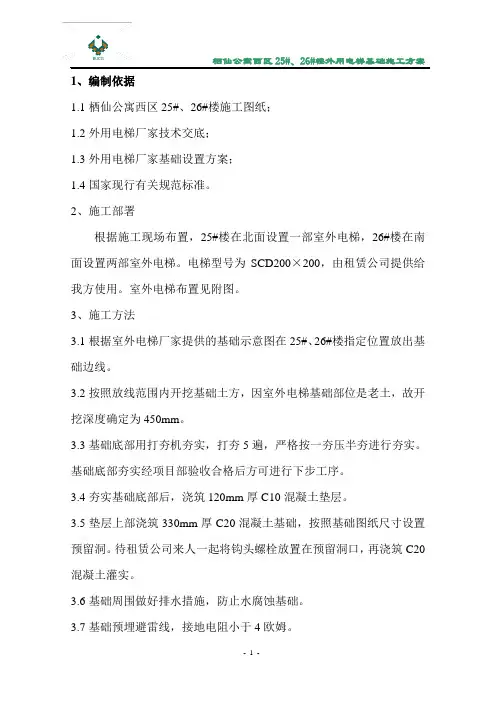

目录1.编制依据 (1)2.工程概况 (1)3.施工部署 (2)3.1外用电梯安装位置 (2)3.2外用电梯主要性能参数 (2)3.3外用电梯基础形式 (3)4.外用电梯基础承台要求 (3)5.外用电梯基础承台施工工艺 (3)5.1工艺流程 (3)5.2施工技术要求 (5)6.安全技术要求 (6)7.电梯基础验算 (6)7.1基础荷载计算 (7)8.附图 (8)1.编制依据2.工程概况本项目位于。
表2.1 建筑设计概况表3.施工部署3.1外用电梯安装位置根据施工组织设计及现场施工进度情况,为解决施工人员上下楼以及工程材料的运输工作,在10~12#楼北侧各安装一台SC200/200G施工升降机,。
具体位置见附图1。
其中11#楼、12#楼外用电梯架设高度为38.8m,10#楼外用电梯架设高度为44.6m,具体位置见后附外用电梯平面布置图。
3.2外用电梯主要性能参数表3.1 外用电梯主要性能参数表3.3外用电梯基础形式外用电梯基础再用平板现浇钢筋混凝土基础,基础承台截面尺寸:6000×6000×250mm,承台混凝土等级为C30。
外用电梯基础承台顶标高与现场道路相同,标高为-0.50m。
4.外用电梯基础承台要求4.1外用电梯承台基础配筋:根据外用电梯产权单位提供的《外用电梯基础承台做法图》,基础承台配筋为三级直径12@200双层双向,承台混凝土强度等级C30,承台主筋保护层厚度为25mm。
塔吊基础截面尺寸及配筋依据塔吊产权单位提供的塔吊基础要求施工,见后附详图。
5.外用电梯基础承台施工工艺5.1工艺流程基础定位、基础开挖→垫层施工→承台基础下铁钢筋绑扎→安装马凳→承台基础上铁钢筋绑扎→浇筑基础承台混凝土→混凝土顶面压光→混凝土养护→积水坑制作→外用电梯安装5.1.1基础定位、基础开挖根据外用电梯平面布置图放出外用电梯基础的精确位置,撒白灰定出承台位置,只需按白灰线位置进行挖土,严格按照交底要求进行清槽,保证基地标高和几何尺寸符合电梯厂家提供的图纸要求。
人工开挖严格控制开挖深度,严禁超挖,以免扰动基底。
10#楼、12#楼放置在北侧24~25轴位置处,,基础南侧距离结构距离为3500mm;11#楼放置在北侧12~13轴位置处,基础南侧距离外架子距离为3500mm。
5.1.2地基处理因电梯基础坐落在肥槽回填土上,考虑需满足电梯地基承载力要求,顾采取处理措施。
做法为将用已回填完毕电梯基础部位采用蛙式打夯机夯实,打夯次数不少于7遍。
处理范围为南侧侧至楼座外墙,其余三面为垫层宽度外扩300mm。
5.1.3垫层施工回填200厚碎石垫层,在处理完的碎石垫层上浇筑100mm厚C15混凝土垫层,垫层宽出电梯基础100mm。
5.1.4承台钢筋绑扎5.1.4.1根据厂家提供的图纸要求绑扎外用电梯基础承台板钢筋。
在板底放置与保护层厚度相同的预制砂浆垫块@1200,梅花型布置,第一块垫块宜布置于板边第二根钢筋下;在板下铁第一皮钢筋上放置“工”字形马凳,要求沿南北方向放置马凳,马凳采用14的钢筋制作,间距1200mm。
5.1.4.2要求马凳支承牢固,并互相连接成一体,上平面要求在同一水平面上。
5.1.4.4 钢筋绑扎要求:板中上下钢筋网片各点必须绑扎牢固,防止钢筋产生位移;5.1.5基础承台混凝土浇筑基础承台混凝土强度为C30,混凝土保护层厚度为25mm。
浇筑混凝土采用赶浆法浇筑混凝土,均匀布料。
标高控制:水准仪抄平,用红色胶带纸粘贴或用红铅笔标志在承台四角预插的钢筋上,拉线控制,刮杠找平标高。
振捣采用振捣棒振捣,振捣器快插慢拨插点均匀,并准备一些小钢钎人工辅助振捣。
5.1.6混凝土表面的压光为提高混凝土表面的抗裂性,在混凝土浇筑到基础顶标高后要认真处理,初步按标高用木大杠刮平混凝土表面,待混凝土收水后,再用木抹子搓平两次并压光,以闭合收水裂缝,然后覆盖两层草帘被进行养护。
为避免积水,由中间向周边按2‰找坡。
5.1.7混凝土养护混凝土收面完后立即进行养护工作,严防混凝土受冻,采用覆盖两层保温被养护的方法,养护时间以混凝土成熟度计算法计算基础达到受冻临界强度为止。
5.1.8避雷接地设施外用电梯设防雷接地装置,电阻值不大于4欧姆。
每一接地装置的接地线采用二根以上导体,在不同点与接地装置做电气连接。
不得用铝导体做接地体或地下接地线。
垂直接地体宜采用角钢、钢管或圆钢,不得采用螺纹钢材。
外用电梯除作保持接零外,必须在设备负何载线的首端处设置漏电保持装置。
5.1.9外用电梯基础的排水设施由于基础承台与现状地坪等高,为防止承台基础被雨水浸泡,在基础承台浇筑混凝土后,在基础承台旁边设一个500×500×500mm集水坑并在基础承台四周砌筑200mm高挡水台,汛期积水后用潜水泵进行抽水,基础四周2‰的排水坡度,防止排水不畅,造成对基础的侵蚀。
5.2施工技术要求5.2.1定位放线:由专人放线和验线,并平面位置及承台尺寸线的复核5.2.2现场施工时每个基础各制作一组150×150×150mm同条件试块,一组标养试块。
5.2.3进场后进行钢筋的原材试验,必须保证钢筋合格。
5.2.4采用预拌凝土(C30),并做试块,做好混凝土的养护工作,混凝土未达到受冻临界强度禁止撤除保温。
承台顶面向四边找坡。
5.2.5马凳:由14钢筋支撑,需要按长边方向放置马凳,马凳的中心距为1200mm,马凳必须支撑牢固并互相连接成一体,且上平面在同一水平面。
要求马凳支撑牢固,并互相连接成一体,上平面在同一水平面。
5.2.6外用电梯电源的技术要求外用电梯必须有良好的接地装置,不能与建筑物接地相连,接地电阻不得超过4欧姆,接地不能少于两组,电源采用50HZ、90KW、380V三相五线电源。
5.2.7 质量保证措施5.2.7.1钢筋绑扎隐蔽验收合格。
5.2.7.2混凝土严格按照配合比通知单进行施工,并做好混凝土抗压强度试验。
5.2.7.3混凝土应保证养护时间及质量,混凝土强度达到标准强度的80%时方可进行外用电梯安装。
5.2.7.4外用电梯基础的排水设施应齐全、有效,设专人负责电梯基础排水坑积水的抽排。
5.2.7.5项目部安排专职测量员负责外用电梯承台垂直度的检测,如发现偏差立即停止使用外用电梯,由项目部技术部门出具解决方案,外用电梯导轨架允许偏差见下表:表5.1 外用电梯导轨架偏差表6.安全技术要求6.1严格按照作息时间上岗,不得擅自离岗。
遇有停电、故障停梯,必须挂牌通告,不得离岗。
6.2司机上岗服务要配带胸牌,要认真操作,保证电梯安全运行。
6.3不准非司机人员开梯,不准在梯笼内会客与乘客闲谈、打闹;不准在梯笼内做私事;不准超重行驶;不准违章作业;不准电梯带病行驶;不准打开自动开梯,有故障立即找有关人员解决。
6.4值班室、电梯梯笼内要经常保持干净卫生。
6.5搞好机组人员的团结,作好交接班记录,如遇无人接班及时汇报,并继续顶班运行。
必须平均装载笼内,不得偏重。
6.6合闸后司机不得离开梯笼,只能在降到最底层,拉开开关、锁好操作箱和地笼门后方可离开。
6.7在大风条件下应注意安全,当风速达到10米/秒时不许开车,在特别情况下一定要开车,要特别小心,开最慢档。
风速达到12米/秒时严禁使用,并将梯笼降至最底层。
6.8严禁酒后开车,一经发现,重责不怠。
6.9外用电梯基础挖土前,先了解地形、地下管线、电缆及其他构筑物情况,具体按安全技术交底作业。
6.10作业过程中要正确使用个人的防护用品。
7.电梯基础验算由于10#楼外用电梯安装位置最高,电梯基础承台说承担荷载最大,因此只验算10#楼电梯承台。
其中10#楼外用安装高度为44.6m,因外用电梯标准节高度为1508mm/节,需要安装标准节30节。
7.1基础荷载计算根据外用电梯厂家提供的数据:基础承载力计算公式为:G=GC +GE+GM+GCW+GR(Kg)GC: 吊笼重量 2×2000KgGE:外笼重量 1480KgGM: 导轨架重量 250Kg/节GW:对重重量 2×2200KgGR:额定荷载 2×2000KgG=GC +GE+GM+GCW+GR=(吊笼重+外笼重+导轨架总重+对重量+载重量)=2×2000+1480+250×30 +2×2200+2×2000=21380KgP=nG n:计算系数考虑到动载系数,自重计算误差以及风荷载作用于结构传递给基础的影响,取n=2,则P=nG=2×21380=42760Kg=47760×9.8=419.05KN基础底板尺寸为:长×宽×厚=6×6×0.25m外用电梯承台自重:6×6×0.25×25=225KN最大压力Pmax=419.05+225=644.05KN=F lη取下列公式较小值:,:承台长边与短边比值,,=2,=1;h=200mm导轨节尺寸为960×380mm,=(960+200)×2+(380+200)×2=3480 mm,=0.5+(30×200)/(4×3480)=0.93,因此η=0.93,,f=1.43N/mm2,t=0N/mm2F l=644.05 KN=(0.7×1×1.43+0×0.15)×0.93×3480×200=647.93KN满足抗冲切要求。
8.附图。
