焦化厂除尘器及烟道拆除安装施工方案编制:审核:批准:目录一、工程概况:.......................... 错误!未定义书签。
二、编制依据: (3)三、编制原则: (4)四、工程目标: (4)五、组织机构 (5)六、人力配置 (6)七、工器具配置 (6)八、备件材料准备 (7)九、涉及高风险作业 (8)十、工艺保障 (9)十一、检修程序 (9)十二、吊装钢丝绳选择 (22)十三、安全要点 (23)十四、事故应急预案 (25)十五、施工进度 (27)十六、主要构件吊装一览表 (27)十七、质量验收 (28)一、项目概况1.焦化厂**作业区除尘器设备检修,检修内容包括:除尘器更换,除尘器进风口管道更换,除尘器出风口管道更换,除尘器烟囱更换,除尘器及管道保温等。
2.该设备需检修原因:**除尘器长期使用发现除尘效果已经不能满足环保要求,除尘器内部、进出口管道和烟囱严重腐蚀,为改善烟气排放状况,达到环保要求,公司决定将**除尘器、进出口管道和烟囱全部拆除更换。
3.计划检修时间月日点00分到月日点00分。
4.施工单位:***二、编制依据:(1)《建筑拆除工程安全技术规范》JGJ147-2016;(2)《建筑施工安全检查标准》JGJ59-2011;(3)《施工现场临时用电安全技术规范》JGJ46-2005;(4)《建筑施工高处作业安全技术规范》JGJ80-2016;(5)《建筑机械使用安全技术规程》JGJ33-2001;(6)《焦化机械设备工程安装验收规范》GB50390-2006(7)《冶金除尘设备工程安装与质量验收规范》GB50566-2010 (8)《冶金机械液压、润滑和气动设备工程安装与质量验收规范》GB50387-2009(9)《太钢工程观感质量管理办法》和《山西太钢不锈钢股份有限公司建设工程施工质量管理规定》〔TGBXGC(G)-004-2015〕(10)施工设计图(11)其它有关法律、法规、规章规定及标准规范。
电除尘拆除施工方案一、背景介绍在现代工业生产中,除尘设备被广泛应用于对空气中的颗粒物进行净化。
电除尘器作为一种重要的除尘设备,其定期维护和清洁是确保设备正常运行和增加设备寿命的关键环节。
为了保证电除尘器的正常运行,必须定期进行维护和清洁工作,而拆除施工是电除尘器维护清洁的一个重要环节。
二、拆除施工步骤1. 施工准备在进行电除尘器的拆除施工前,需要做好充分的施工准备工作,包括准备必要的工具、材料和人员,确保施工顺利进行。
同时,需对施工现场进行周密的安全检查,确保施工过程中没有安全隐患。
2. 停机与断电在开始拆除电除尘器之前,首先需要对设备进行停机和断电处理,确保操作人员的安全。
在停机与断电后,需要等待一段时间让设备完全停止运行并确保电除尘器内部没有残留电荷。
3. 拆除电除尘器根据拆除施工方案,逐步对电除尘器进行拆除工作。
按照拆除顺序分别拆卸各个零部件,并注意标记和记录每个部件的位置和连接方式,以便后续安装时能够正确组装。
在拆除过程中,需要注意操作规范,避免损坏设备。
4. 清洁处理拆除电除尘器后,需要对清洁设备进行彻底清洁处理。
清洁包括清洁电除尘器各个零部件、过滤器等,并清除内部的积灰和污垢。
清洁完毕后需要等待设备完全干燥后才能进行后续的操作。
5. 维护检查在拆除电除尘器施工完成后,需要进行设备的维护检查工作。
检查设备各个部件的完好情况,是否有损坏或磨损,需要更换的部件等,确保设备在后续安装和运行中能够正常工作。
6. 整理清理最后,在拆除施工完成后,需要对施工现场进行整理清理工作。
清理施工现场并清除残留物,确保施工现场的整洁和安全。
三、注意事项1.在拆除电除尘器时需要严格按照拆除方案进行操作,避免操作不当导致设备损坏。
2.在拆除施工中要注意安全防护,避免发生安全事故。
3.完成拆除施工后要对设备及施工现场进行细致检查,确保施工质量。
结束语电除尘是现代工业生产中常见的净化设备,通过定期拆除施工可以确保设备的正常运行和延长设备寿命。
除尘器钢架拆除施工方案及流程一、施工前的准备。
要拆除除尘器钢架呢,这可不能马虎。
在施工之前,咱们得先把各种工具准备好呀。
像什么大锤子、小锤子、扳手之类的,这些都是咱干活的好伙伴。
而且,施工人员也得选好,得找那些经验丰富、胆子又大的师傅。
毕竟拆除钢架可不是闹着玩的,得有点真本事才行呢。
场地也得清理一下呀,不能乱七八糟的。
把周围的杂物都清走,给咱们的施工留出足够的空间。
这样大家干活的时候才能伸展得开,不至于磕磕碰碰的。
还有安全防护用品,这可太重要了。
安全帽得戴着,就像给自己的脑袋加个保护罩。
安全绳也不能少,万一有点啥意外情况,这安全绳可就是救命的稻草呢。
二、拆除的流程。
1. 先从顶部开始。
咱们就先从最上面开始拆吧。
这就像是给这个钢架来个“斩首行动”。
先把顶部那些连接的部件慢慢松开,不过可得小心点哦。
有时候那些螺丝啥的可能锈住了,这时候就需要咱们的师傅用点巧劲,可不能硬来,要是把部件弄坏了,那可就不好了。
2. 逐步向下拆解。
顶部拆得差不多了,就开始慢慢往下拆。
一层一层来,就像剥洋葱一样。
每拆一层,都要确保下面的结构是稳定的。
要是一下子拆太多,整个钢架可能就不稳当了,那就危险啦。
在这个过程中,拆下来的部件要及时运走,不能堆在旁边,不然会影响施工的进度,还容易造成安全隐患呢。
3. 处理底部连接。
当拆到接近底部的时候,就要特别注意底部的连接部分了。
这部分可是整个钢架的根基,处理不好的话,整个钢架可能就会突然倒下。
要仔细检查每一个连接点,小心翼翼地把它们拆开。
三、施工中的安全注意事项。
安全啊,这可是重中之重。
在拆除的过程中,施工人员之间得互相照应着。
不能自己顾自己,要有团队精神。
如果发现哪里有危险,得赶紧喊出来,让大家都知道。
还有,在拆除那些比较大的部件的时候,有时候可能需要多人一起协作。
这时候大家的动作得协调一致,就像跳舞一样,要是有人节奏不对,就容易出问题。
四、施工后的清理。
好啦,等整个钢架都拆除完了,可不能就这么拍拍屁股走人。

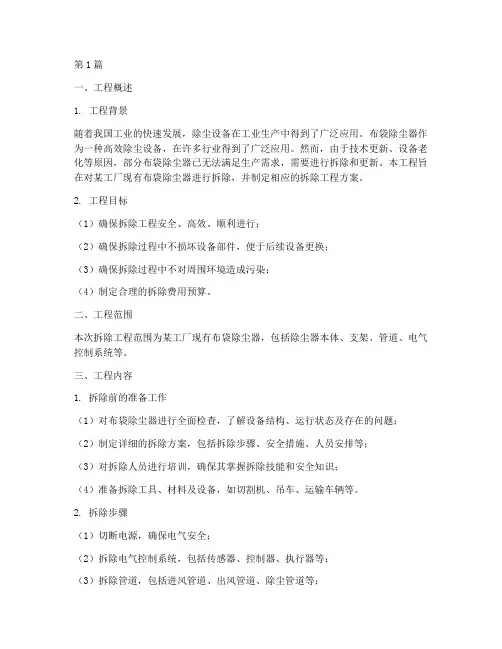

第1篇一、工程概述1. 工程背景随着我国工业的快速发展,除尘设备在工业生产中得到了广泛应用。
布袋除尘器作为一种高效除尘设备,在许多行业得到了广泛应用。
然而,由于技术更新、设备老化等原因,部分布袋除尘器已无法满足生产需求,需要进行拆除和更新。
本工程旨在对某工厂现有布袋除尘器进行拆除,并制定相应的拆除工程方案。
2. 工程目标(1)确保拆除工程安全、高效、顺利进行;(2)确保拆除过程中不损坏设备部件,便于后续设备更换;(3)确保拆除过程中不对周围环境造成污染;(4)制定合理的拆除费用预算。
二、工程范围本次拆除工程范围为某工厂现有布袋除尘器,包括除尘器本体、支架、管道、电气控制系统等。
三、工程内容1. 拆除前的准备工作(1)对布袋除尘器进行全面检查,了解设备结构、运行状态及存在的问题;(2)制定详细的拆除方案,包括拆除步骤、安全措施、人员安排等;(3)对拆除人员进行培训,确保其掌握拆除技能和安全知识;(4)准备拆除工具、材料及设备,如切割机、吊车、运输车辆等。
2. 拆除步骤(1)切断电源,确保电气安全;(2)拆除电气控制系统,包括传感器、控制器、执行器等;(3)拆除管道,包括进风管道、出风管道、除尘管道等;(4)拆除支架,包括支撑架、吊架等;(5)拆除布袋除尘器本体,包括除尘器壳体、滤袋、灰斗等;(6)对拆除下来的设备进行清理、分类、包装,并做好标识,以便后续更换。
3. 安全措施(1)制定安全操作规程,明确拆除过程中的安全注意事项;(2)配备必要的安全防护用品,如安全帽、安全带、防尘口罩等;(3)设置警示标志,提醒周围人员注意安全;(4)对拆除现场进行监控,确保拆除过程安全有序。
四、环境保护措施(1)拆除过程中产生的粉尘、噪音等污染物,采取有效措施进行控制,如使用雾炮机、噪音监测仪等;(2)拆除下来的设备、材料等进行分类处理,确保废物得到妥善处置;(3)拆除现场保持整洁,及时清理废弃物,防止污染环境。
五、费用预算本次拆除工程费用预算主要包括以下方面:(1)人工费用:拆除人员工资、培训费用等;(2)材料费用:拆除工具、材料、设备等;(3)设备租赁费用:吊车、切割机等;(4)安全防护费用:安全帽、安全带、防尘口罩等;(5)环保费用:雾炮机、噪音监测仪等。
除尘器改造施工方案一、实施背景目前,环境污染日益严重,空气质量下降,人们的健康受到威胁。
除尘器作为一种常见的空气净化设备,被广泛应用于工业生产、建筑施工等领域。
然而,传统的除尘器存在着效率低、能耗高、维护困难等问题,亟需进行改造以提高其性能和效益。
二、工作原理除尘器改造的工作原理主要包括以下几个步骤:1.空气进入除尘器后,经过预处理,去除大颗粒的尘埃。
2.经过预处理的空气进入过滤器,通过滤网的作用将细小的尘埃捕捉下来。
3.捕捉下来的尘埃会不断积累在滤网上,影响除尘器的工作效率。
4.当滤网上的尘埃积累到一定程度时,需要清理或更换滤网。
三、实施计划步骤1.调研分析:对现有的除尘器进行调研分析,了解其工作原理、性能指标和存在的问题。
2.设计方案:根据调研结果,设计改造方案,包括改进除尘器的结构、材料和工作方式等。
3.材料采购:根据设计方案,采购所需的材料和设备。
4.施工操作:按照设计方案进行施工操作,包括拆除旧设备、安装新设备、调试等。
5.运行测试:改造完成后,进行运行测试,检测改造后的除尘器的性能和效果。
6.优化调整:根据运行测试结果,对改造后的除尘器进行优化调整,以达到更好的效果。
四、适用范围除尘器改造适用于各类工业生产和建筑施工现场,特别是对于大气污染物较多的行业,如煤矿、钢铁、水泥等。
五、创新要点1.结构改进:通过改进除尘器的结构,提高其除尘效率和稳定性。
2.材料优化:采用高效过滤材料,提高滤网的捕捉能力和使用寿命。
3.自动清理:引入自动清理功能,减少人工维护成本和频率。
4.能耗降低:通过优化设计和控制系统,降低除尘器的能耗。
六、预期效果1.提高除尘器的除尘效率,减少空气中的颗粒物浓度。
2.降低能耗,减少运行成本。
3.减少维护工作,提高工作效率。
4.提高工作环境,保护员工的健康。
七、达到收益1.提高生产效率,减少生产过程中的粉尘污染。
2.降低维护成本,减少人工清理滤网的频率。
3.提高产品质量,减少因粉尘污染而导致的次品率。
沈阳第三热力有限公司珠江桥热源二期陶瓷多管除尘改造项目除尘器拆除方案编制:审核:批准:施工单位:沈阳怡森环保科技有限公司目录一、工程概况:........................... 错误!未定义书签。
二、编制依据............................. 错误!未定义书签。
三、施工准备............................. 错误!未定义书签。
四、施工部署............................. 错误!未定义书签。
五、施工要求和施工方法................... 错误!未定义书签。
六、安全保证措施......................... 错误!未定义书签。
七、抢险紧急预案......................... 错误!未定义书签。
一、工程概况:本工程为沈阳怡森环保科技有限公司承建的沈阳第三热力有限公司珠江桥热源二期陶瓷多管除尘改造项目。
工程地点本工程位于辽宁省沈阳市铁西区北一东路,由于厂区内施工区域限制,空间布局需要尽可能减少对厂区内正常生产的影响。
同时因与居民距离较近,拆除施工产生的噪音符合相关要求。
施工范围1.原有旧式三台除尘器本体设备的拆除。
2.除尘器支腿/圈梁/烟道/螺旋输灰系统全部拆除。
3. 拆除原有引风机及其基础。
二、编制依据本方案的编制从实际出发,在确保人身和财产安全的前提下,选择经济、合理、噪音小的拆除技术方案。
进行科学的组织,合理安排人员、机械、材料的进场,根据施工要求及时调整空间、时间的布局,以实现安全、经济、速度快、扰民小的目标。
施工组织设计的编制依据1.被拆除建筑物的竣工图或设计图(包括结构、建筑、水、电、设备及外管线)。
2.施工现场勘察的来的资料和信息。
3.拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、省有关安全技术规定4.单位的技术装备条件三、施工准备技术准备1. 除尘器拆除前必须对原除尘器设计原理、结构形式、建筑情况、水电及设备管道情况,地下隐蔽设施情况。

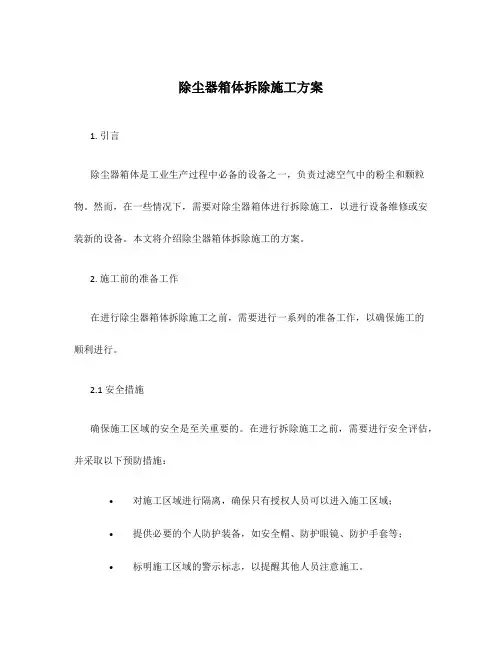

除尘器箱体拆除施工方案1. 引言除尘器箱体是工业生产过程中必备的设备之一,负责过滤空气中的粉尘和颗粒物。
然而,在一些情况下,需要对除尘器箱体进行拆除施工,以进行设备维修或安装新的设备。
本文将介绍除尘器箱体拆除施工的方案。
2. 施工前的准备工作在进行除尘器箱体拆除施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 安全措施确保施工区域的安全是至关重要的。
在进行拆除施工之前,需要进行安全评估,并采取以下预防措施:•对施工区域进行隔离,确保只有授权人员可以进入施工区域;•提供必要的个人防护装备,如安全帽、防护眼镜、防护手套等;•标明施工区域的警示标志,以提醒其他人员注意施工。
2.2 设备准备在进行除尘器箱体拆除施工之前,需要准备以下设备:•手工工具,如扳手、螺丝刀等,用于拆卸除尘器箱体的螺栓和紧固件;•起重设备,如吊车或起重机,用于移动和举起较重的部件;•平台或脚手架,用于提供施工人员站立和操作的平台;•安全绳索和安全带,用于施工人员的安全降落和固定。
3. 拆除施工步骤在进行除尘器箱体拆除施工时,需要按照以下步骤进行操作:3.1 断电和排空首先,需要断开除尘器箱体的电源,并排空除尘器中的颗粒物和粉尘,以确保施工的安全进行。
3.2 拆卸配件接下来,需要依次拆卸除尘器箱体上的配件,如进风口、出风口、过滤器等。
使用相应的工具,将螺栓和紧固件拆除,并将配件逐一取下。
3.3 分离支架除尘器箱体通常安装在支架上,因此需要将支架与箱体分离。
使用合适的起重设备,将箱体从支架上移开,并将箱体放置在平台或脚手架上。
3.4 拆除箱体在将箱体放置在平台或脚手架上后,可以通过拆卸箱体侧面的螺栓和紧固件,将箱体拆开。
在拆卸过程中,需注意避免损坏箱体或其他设备。
3.5 清理和整理完成箱体的拆除后,需要对施工区域进行清理和整理。
清除残留在区域内的粉尘和颗粒物,并将拆下来的配件整理好,做好标记以备后续使用。
4. 施工注意事项在进行除尘器箱体拆除施工时,需注意以下事项:•操作前需仔细阅读设备拆除的相关说明和操作手册,并遵循相应的操作步骤;•在操作过程中,如发现任何异常或不可预见的情况,应立即停止操作,并及时报告相关负责人;•操作人员应严格遵守工序操作规范,确保施工过程的安全和顺利进行;•施工结束后,将废弃物和拆除的部件进行妥善处理,并恢复施工区域的清洁和整齐。

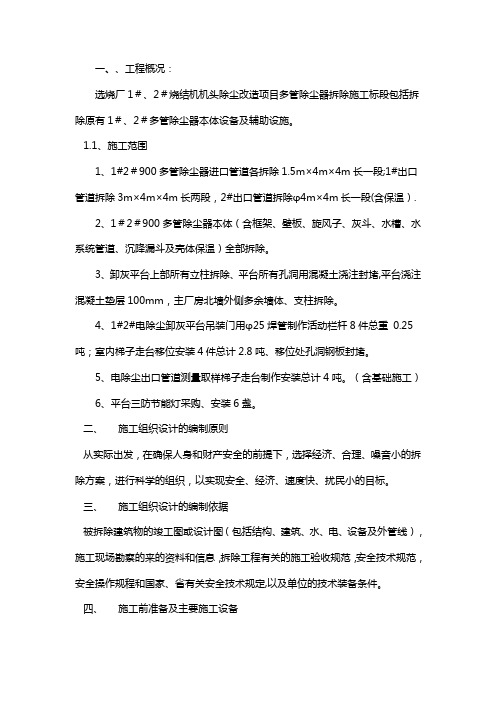

一、、工程概况:选烧厂1#、2#烧结机机头除尘改造项目多管除尘器拆除施工标段包括拆除原有1#、2#多管除尘器本体设备及辅助设施。
1.1、施工范围1、1#2#900多管除尘器进口管道各拆除1.5m×4m×4m长一段;1#出口管道拆除3m×4m×4m长两段,2#出口管道拆除φ4m×4m长一段(含保温).2、1#2#900多管除尘器本体(含框架、壁板、旋风子、灰斗、水槽、水系统管道、沉降漏斗及壳体保温)全部拆除。
3、卸灰平台上部所有立柱拆除、平台所有孔洞用混凝土浇注封堵,平台浇注混凝土垫层100mm,主厂房北墙外侧多余墙体、支柱拆除。
4、1#2#电除尘卸灰平台吊装门用φ25焊管制作活动栏杆8件总重0.25 吨;室内梯子走台移位安装4件总计2.8吨、移位处孔洞钢板封堵。
5、电除尘出口管道测量取样梯子走台制作安装总计4吨。
(含基础施工)6、平台三防节能灯采购、安装6盏。
二、施工组织设计的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、噪音小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。
三、施工组织设计的编制依据被拆除建筑物的竣工图或设计图(包括结构、建筑、水、电、设备及外管线),施工现场勘察的来的资料和信息,拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、省有关安全技术规定,以及单位的技术装备条件。
四、施工前准备及主要施工设备(一)技术准备工作(1)首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底.(2)对施工员进行安全技术交底,加强安全意识。
对工人做好安全教育,组织工人学习安全操作规程.(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。
(二)现场准备(1)清理施工现场,保证运输道路畅通。
××××××××有限责任公司烟气脱硫工程设备撤除施工方案××××××××集团二零一三年九月二十九日一:工程概况本次×××××××脱硫设备改造工程是由×××××××集团公司承接的。
增加的脱硫系统,需撤除旧有设备10t/h麻石除尘设备撤除。
本次撤除工程的重点在于麻石设备主体、除尘器进出口烟道、引风机和平台爬梯等的撤除。
本次撤除设备主体为破坏性撤除,引风机为保护性撤除,保存旧有链条除渣系统。
此工程特点工期较短且工程量大,另外施工现场又存在交叉作业。
所以本公司对于本次撤除工程非常的重视。
二:编制依据根据甲方单位提供的图纸以及撤除要求编制此施工方案,另外依据物体的实际重量并结合主要工具的性能表来选用辅助工具。
三:工艺流程本次撤除是破坏性撤除,撤除前必须做好标记。
引风机为保护性撤除,应先撤除引风机,并放置平安位置才能进行其他设备的撤除。
其他部件采用的是由上至下撤除的方式,由此麻石除尘器的结构和特点考虑首先撤除的是除尘器旧有原烟气烟道局部和设备顶上的平台爬梯,然后是麻石除尘器设备主体的撤除,除尘设备主体上的流程应是由上往下层层撤除。
再其次是引风机根底的撤除,因为在引风机根底撤除的工程之中需要风镐来等的配合,故而设备根底局部的撤除放在后面。
室外烟道待锅炉停炉前方可撤除,并在撤除前先预制烟道挡板,充分考虑烟厂生产情况,积极协调,配合厂区的生产需要进行施工。
在撤除的工程中可以有交叉撤除和分点撤除,在下面的施工网络方案图中有具体表达。
四:工机具准备风镐1台、大锤假设干,錾子假设干,氧气切割1台、角膜机1台、扳手假设干,电锤假设干、渣土大车1个台班。
***厂布袋除尘器拆除施工方案批准:审核:编制:目录1.工程概况 (3)2.工程施工特点 (3)3.编制依据 (3)4.作业前应具备的条件 (4)5.主要施工机具 (4)6.组织机构及劳动力配置 (5)7.施工工期 (6)8.拆除的顺序及方法 (6)9.安全措施 (17)10.危险点(源) (20)11.施工环境保护 (24)1.工程项目概况煤塔C4除尘地面站位于***焦化厂焦炉西侧,因焦炉烟道气脱硫脱销工程需将C4除尘地面站进行拆除并移位安装,拆移总量大约120吨,拆移工期13天。
大致设备有:除尘器支架、除尘器本体、灰斗、输灰系统、系统管道及阀门、烟道系统、风机及配套指排烟囱、就地控制柜等,拆除方式:电机、手动及气动插板门、各种就地控制柜、测量元件为保护性拆除,除尘器支架、壳体、灰斗、进出口喇叭口、平台楼梯、除尘器范围内的各种管道为破坏性拆除。
为保证施工安全和施工工序的顺利进行,特制定次施工方案。
2.工程施工特点2.1 本工程场地属现有旧设备拆除,现场施工区域狭小,除尘器拆除与其它专业作业同步进行,存在一定程度的交叉作业。
2.2 本工程工期较紧,施工中需合理组织人力、物力,在保证安全、质量的前提下,确保工期。
2.3 本工程设备单体重量大,作业高度大,设备尺寸大,现场存放空间小。
3.编制依据1、《建设工程安全生产管理条例》2、《建筑施工高处作业安全技术规范》3、《施工现场临时用电安全技术规范》4、《电力建设安全健康与环境管理工作规定》5、《火电施工质量检验及评定标准》(锅炉机组篇)4.作业前应具备的条件1、布袋除尘拆除方案已批复。
2、布袋除尘拆除范围内的的各种电、水、气、油系统与在用机组相隔断,并做好明显标记。
3、布袋除尘拆除范围内的电已永久性断掉。
4、布袋除尘拆除区域已围设完成,并挂有安全警示牌。
5、经过作业区域的在用管线已做可靠的保护措施。
6、使用的工器具已到位齐全并已检测合格。
7、设备、废料堆放周转性场地以划分。
施工项目内容:1)1#2#900多管除尘器进口管道各拆除1.5m×4m×4m长一段;1#出口管道拆除3m×4m×4m长两段,2#出口管道拆除φ4m×4m长一段(含保温)。
2)1#2#900多管除尘器本体(含框架、壁板、旋风子、灰斗、水槽、水系统管道、沉降漏斗及壳体保温)全部拆除。
3)卸灰平台上部所有立柱拆除、平台所有孔洞用混凝土浇注封堵,平台浇注混凝土垫层100mm,主厂房北墙外侧多余墙体、支柱拆除。
4)1#2#电除尘卸灰平台吊装门用φ25焊管制作活动栏杆8件总重 0.25 吨;室内梯子走台移位安装4件总计2.8 吨、移位处孔洞钢板封堵。
5)电除尘出口管道测量取样梯子走台制作安装总计4吨(含基础施工)。
6)平台三防节能灯采购、安装6盏。
由于本拆除工程地理位置及各类管道的架设给拆除施工带来很大不便,在拆除时只能使用卷扬、爬杆进行吊运。
施工准备:一、技术准备在拆除开始前,项目技术员与安全员对参加作业的人员要进行技术和安全交底,交底的主要内容应包括拆除技术要求、作业危险点和安全措施,每次交底必须都有书面记录并应由交底人和被交底人双方签字确认。
建设单位应负责做好影响拆除工程安全施工的各类管线和电源的切断、迁移工作。
施工前我作业人员应当进行确认,确认后方可开始施工。
二、安全准备:1.做好临时用电的安装、调试。
2.做好作业人员的安全教育工作。
3.做好卷扬机及爬杆的安全检查及机械维护工作。
4.施工现场危险区域悬挂相关的安全标识牌。
三、材料、机具准备:材料机具一览表劳动力准备劳动力安排一览表四、拆除施工工艺:在两台电除尘中间竖立爬杆一根,利用竖立爬杆下方做支点再配斜拉杆,在爬杆上方设滑子用钢丝绳卷扬自由松紧两根爬杆以达到起吊距离的控制。
五、施工步骤及要求:1.在多管除尘器进口、出口管道下方搭设双排脚手架,上方根据管道形状、重量,焊接吊耳拆除吊运。
2.用风镐和大锤拆除电除尘顶部保温层,露出钢板焊接吊装耳再开始用气割割分成小块(每块不超过3吨),利用爬杆吊运至地面。
除尘器改造施工实施方案清晨的阳光透过窗户洒在办公室的角落,我泡了杯热茶,深吸一口气,准备开始今天的方案写作。
这次的课题是“除尘器改造施工实施方案”,我脑海中迅速闪过过去十年里参与过的各种项目,每一个细节都历历在目。
一、项目背景及目标项目背景嘛,简单来说,就是现有的除尘器已经跟不上时代的发展,需要升级改造,以提升工作效率和环保标准。
目标也很明确,就是通过这次改造,让设备运行更加稳定,排放指标达到国家环保要求。
二、施工前的准备工作施工前的准备工作至关重要,就像打地基一样,基础不牢,地动山摇。
要成立一个项目组,把各个部门的技术大牛都召集起来,开个启动会,明确每个人的职责和任务。
然后,要对现有的除尘器进行详细的检测,了解它的运行状况,找出存在的问题。
就是技术方案的制定。
这个阶段,我们要结合现场实际情况,考虑改造的可行性、经济性、安全性等多方面因素,制定出一套切实可行的方案。
这个方案要包括改造的具体内容、所需材料、设备选型、施工步骤等。
三、施工步骤施工步骤就像做菜一样,要一步一步来,不能急躁。
要对现有的除尘器进行拆除,这个过程要小心翼翼,避免对设备造成损坏。
拆除后,要对现场进行清理,为后续施工创造一个干净整洁的环境。
就是安装新的除尘器。
这个过程要按照设计方案进行,确保每个环节都符合要求。
安装过程中,要特别注意设备的安全性和稳定性,确保施工人员的安全。
设备安装完成后,要进行调试,确保设备能够正常运行。
四、施工中的注意事项施工中的注意事项就像开车一样,要时刻保持警惕。
要确保施工现场的安全,设置好安全警示标志,配备必要的安全防护设施。
同时,要加强对施工人员的安全培训,确保他们了解施工过程中的安全风险。
要严格控制施工质量,确保每个环节都符合设计要求。
这就需要项目组里的技术大牛们时刻盯着施工现场,发现问题及时解决。
还要注意施工进度,合理安排施工计划,确保项目按时完成。
五、施工后的验收及维护通过这次除尘器的改造,我们不仅提升了设备的运行效率,还降低了排放指标,达到了国家环保要求。
第1篇一、项目背景随着我国工业生产的快速发展,工业粉尘污染问题日益严重。
为了减少粉尘排放,保护环境,提高生产效率,降低生产成本,我国对工业除尘设备的要求越来越高。
除尘器作为工业粉尘治理的关键设备,其性能直接影响着粉尘排放的质量。
本方案针对某企业现有除尘器进行改造,以提高除尘效率,降低粉尘排放。
二、项目目标1. 提高除尘效率,确保粉尘排放达到国家标准。
2. 降低能耗,提高生产效率。
3. 优化除尘器结构,提高设备运行稳定性。
4. 保障设备安全可靠运行。
三、改造方案1. 改造范围本次改造范围包括除尘器本体、进出风管道、控制系统、电气设备等。
2. 改造内容(1)除尘器本体改造1)更换高效除尘滤袋:采用新型高效除尘滤袋,提高除尘效率,降低粉尘排放。
2)优化除尘器结构:调整除尘器内部结构,增加除尘面积,提高除尘效果。
3)更换除尘器风机:选用高效节能风机,降低能耗,提高风机运行效率。
(2)进出风管道改造1)更换管道:选用优质耐磨、耐腐蚀管道,提高管道使用寿命。
2)优化管道布局:调整管道走向,减少阻力,提高风量利用率。
(3)控制系统改造1)升级控制系统:采用先进的PLC控制系统,实现除尘器自动化运行。
2)增设在线监测系统:实时监测除尘效率、粉尘排放等参数,确保设备稳定运行。
(4)电气设备改造1)更换电机:选用高效节能电机,降低能耗。
2)更新电气线路:选用符合国家标准、性能优良的电气线路,提高设备运行安全性。
3. 施工步骤1)拆除原有除尘器本体、进出风管道、控制系统、电气设备等。
2)对设备进行检查、清洗、修复。
3)安装新的除尘器本体、进出风管道、控制系统、电气设备等。
4)调试设备,确保设备运行稳定。
5)对改造后的除尘器进行性能测试,确保达到预期目标。
四、施工组织与管理1. 施工队伍成立专业施工队伍,包括施工负责人、技术员、电工、焊工、管道工等。
2. 施工进度制定详细的施工进度计划,确保项目按期完成。
3. 施工质量严格执行国家相关标准和规范,确保施工质量。
除尘器钢架拆除施工方案及流程一、施工前的准备。
咱得先说说施工前的准备工作呀。
这就好比打仗前要先整好装备一样重要。
首先呢,得有一帮靠谱的施工人员,这些人得是有经验的,不能是啥都不懂的小白哦。
然后就是工具,没有趁手的工具可不行。
像大锤子、电焊机、切割设备这些都是必不可少的。
安全防护用品也得准备齐全。
安全帽得戴着,这就像脑袋的保护神一样,要是不小心掉个啥东西下来,脑袋可就惨啦。
还有安全带,在高处作业的时候,这安全带就是咱的生命线,可不能马虎。
场地也得清理一下,那些乱七八糟的东西都得搬走,不能让它们影响咱施工。
而且得对要拆除的除尘器钢架做一个全面的检查,看看它的结构是个啥情况,哪里比较脆弱,哪里比较结实,心里得有数。
二、拆除流程。
1. 断电处理。
这除尘器钢架要是连着电呢,那可太危险了。
所以第一步就得把电给断了,得找专业的电工来操作这个事儿。
就像关电源一样,但是要确保彻底断了电,不能有漏电的情况,不然施工的时候突然来一下电,那可真的会吓死人的。
2. 附属设备拆除。
在拆钢架之前,那些附属在钢架上的小设备得先拆下来。
比如说一些小的管道啊,小的零件啥的。
这些小玩意虽然小,但是要是不先拆下来,等拆钢架的时候可能就会碍事,而且还可能会被弄坏,那就不划算了。
3. 钢架切割拆除。
这是个大工程呢。
咱得从钢架的顶部开始,一点点往下拆。
切割的时候得小心,不能乱切一气。
切割的工人得是技术熟练的,就像大厨切菜一样,得切得准。
而且切割的时候会有火花,这火花可不能到处乱飞,得有防护措施,防止引起火灾。
每切割下一块钢架,就得把它安全地运到地面上,不能让它从高处直接掉下去,那可就成了“炸弹”了。
4. 底部基础处理。
等钢架都拆完了,底部的基础也不能就这么不管了。
得把那些残留的部分清理干净,要是以后这块地方还要用呢,留着那些残渣可不好看,也不方便后续的建设。
三、安全注意事项。
安全,安全,还是安全!这可是重中之重啊。
在施工的时候,所有人都得把安全放在第一位。
第1篇一、项目背景随着我国工业的快速发展,除尘设备在各个行业得到了广泛应用。
然而,由于设备老化、技术更新等原因,部分除尘设备已无法满足生产需求,需要进行拆除和更换。
为确保拆除工作的顺利进行,保障施工安全和环境质量,特制定本施工方案。
二、拆除工程概况1. 工程名称:XX工厂除尘设备拆除工程2. 工程地点:XX工厂3. 工程规模:拆除现有除尘设备,包括除尘器、管道、风机等。
4. 施工周期:30天5. 施工单位:XX施工单位三、施工组织1. 施工队伍:由具有丰富拆除经验的施工人员组成,包括项目经理、技术负责人、安全员、施工员等。
2. 施工机械:挖掘机、吊车、切割机、电焊机等。
3. 施工材料:防护用品、切割工具、焊接材料等。
四、施工准备1. 技术准备:熟悉工程图纸,了解拆除设备的技术参数和结构特点,制定详细的拆除方案。
2. 材料准备:根据拆除工程需求,提前采购施工材料,确保施工过程中材料供应充足。
3. 人员准备:对施工人员进行安全培训,提高安全意识,确保施工安全。
4. 施工现场准备:清理施工现场,确保施工环境整洁,为拆除工作提供良好的施工条件。
五、施工工艺1. 拆除前的准备工作(1)切断电源:拆除前,先切断除尘设备的电源,确保施工安全。
(2)卸下管道:拆除管道时,先卸下管道上的阀门、法兰等连接部件,再逐步拆除管道。
(3)拆除设备:根据设备结构,采用切割、焊接等方式拆除设备。
2. 拆除过程(1)切割:采用切割机对设备进行切割,切割时应注意安全,防止切割伤人。
(2)焊接:焊接过程中,应遵循焊接规范,确保焊接质量。
(3)拆除:根据设备结构,采用吊车、挖掘机等机械进行拆除。
3. 拆除后的处理(1)清理现场:拆除完成后,清理施工现场,将拆除下来的设备、管道等材料堆放整齐。
(2)验收:施工完成后,组织相关人员对拆除工程进行验收,确保拆除质量。
六、施工安全措施1. 施工人员必须佩戴安全帽、安全带、防护眼镜等防护用品。
铸钢厂除尘器移位及拆除工程
施工方案
编制:
审核:
审定:
中化二建集团有限公司
二○一七年五月十五日
一、工程概况
本工程为太原重工冶铸分公司铸钢厂除尘器移位及拆除工程。
将铸钢厂造型主跨西墙外12号除尘器及基础拆除,在此处做新基础,将该除尘器南侧3号除尘器搬至此,并负责管道、电气的连接,直至交付甲方正常使用。
二、施工主要内容及技术要求
1、12#除尘器拆除及新基础施工
1.1、将原12#除尘器拆除(包括12#除尘器和3#除尘器间的连接走台)交废钢,废钢重量约为5T,废钢票上交设备科,拆除时先将除尘器内的布袋拆除,以免造成切割废钢时,造成布袋着火;
1.2、除尘器拆除后,将原12#除尘器及风机混凝土基础破除至地坪±0.00,破除量约为1.5m3;
1.3、12#除尘器基础拆除后,在此处按原南侧3#除尘器的基础尺寸重新制作新3#除尘器基础(包括埋地电缆穿线管φ52mm,长度15m ×2根),除尘器基础制作要求:地坪±0.00以下基础尺寸为600×600×600mm,地坪±0.00以上基础尺寸为400×400×500mm,φ12@150钢筋绑扎,基础顶部预埋δ=12mm钢板(300×300)mm;风机基础制作要求:地坪±0.00以下基础尺寸为1250×1850×300mm,地坪±0.00以上基础尺寸为1250×1850×500mm,φ12@150钢筋绑扎,基础顶部预留(100×100×600)mm螺栓孔洞(预埋螺栓φ16×500)6个;C25混凝土浇筑、二次灌浆及水泥砂浆抹面等施工。
2、3#除尘器搬迁
2.1、将3#除尘器向北整体搬迁10 m;
2.2、搬迁时从除尘器天圆地方将除尘器本体和废气管道分离,分离过程要采取相应的安全措施,以免将除尘器布袋损坏;
2.3、搬迁过程中要求采取保护性的措施,不得损坏除尘器本体、风机及可利用的管道;
2.4、将原有的铁壳开关、风机控制箱、脉冲控制箱拆除安装到主跨西墙,动力线和控制线全部换新,需用的YC3×10 mm2电缆线20 m;7×1.5 mm2的控制线60m,电缆线采用穿管铺设。
远程控制线延长10m,需7×1.5 mm2的控制线10m,安装后进行调试。
2.5、除尘器移位后,除尘器φ800mm的废气管道延长10m,管道采用δ=3mm的Q235卷制;反吹用DN40空气管道延长10m,增加球阀一个;(延长所需管道尽可能利用12#除尘器拆除管道);
2.6、除尘器搬迁完成后,进行整机调试试运行,达到搬迁前的状态;
2.7、搬迁后除尘器顶部栏杆进行加固整修,南侧增设栏杆,栏杆高度1050mm,长度6m,采用4#角钢制作;除尘器南侧立柱间变形的支撑角钢进行整修加固;
2.8、搬迁后将原除尘器及风机混凝土基础破除至地坪±0.00,破除量约为1.5m3。
三、工期期限
3号除尘器从停机至恢复使用时间不超过5天,工程内容在2017年6月17日前完成并通过甲方验收。
