湿接缝首件工程总结报告(内容清晰)
- 格式:doc
- 大小:79.00 KB
- 文档页数:13
工程施工首件方案及总结一、前言工程施工首件工作是施工中最重要的环节之一,它直接影响到后续施工的顺利进行,甚至会对整个工程的质量和进度产生重大影响。
因此,编制一份科学合理的首件方案,对于保障施工质量、保证工程安全、提高工作效率具有重要意义。
本文拟围绕工程施工首件方案及总结展开探讨,以期对广大工程管理者和施工人员有所帮助。
二、工程施工首件方案的编制1. 首件方案的制定目的首先,编制首件方案的目的是为确保施工过程中的质量和安全,保障人员和设备的安全,提高施工效率,尽可能避免施工现场出现各种不利因素。
此外,编制首件方案还有利于规划和安排施工进度,最大程度地减少工程延期和损失。
2. 首件方案的编制内容(1)工程概况对工程项目的整体情况进行概述,包括项目名称、地点、工程规模、工程内容等,以便于对本次首件工作的进行进行充分的了解。
(2)施工范围详细描述本次首件工作的具体施工范围,包括施工区域、施工内容、施工时限等,同时需要明确各种施工条件和现场环境。
(3)首件工作内容具体说明本次首件工作的具体内容和目标,包括拆除、安装、连接、焊接等各个环节的具体要求,保证首件工作能够顺利进行。
(4)施工方法及措施对首件工作的施工方法和措施进行详细的论述,包括采用的设备、工具以及具体的操作流程,同时需要对可能存在的风险和隐患进行充分的评估和防范措施的设计。
(5)施工组织和安全措施合理安排施工人员的组织结构和分工,制定安全生产责任制和各项安全措施,力求确保首件工作的施工过程安全可靠。
(6)质量检验制定对首件工作的质量检验方案,确定检验标准和检验方法,以确保首件工作的质量得到有效监管和保障。
(7)技术交底和资料备份对首件工作的技术要求进行详细的交底和查询,同时做好相应资料的备份工作,以备后续参考之用。
(8)其他需要说明的问题除以上内容之外,还需要对其他可能出现的问题进行充分的思考和说明,以确保首件工作的顺利进行。
3. 首件方案的编制步骤(1)调研分析对工程施工现场进行全面的调研和分析,了解施工环境和现场条件。
湿接头、湿接缝首件施工总结234K94+189.962南拒马河特大桥湿接头、湿接缝、横隔板首件施工总结一、首件工程概况:K94+189.962南拒马河特大桥,交角90度,共分57跨,全长1431m,由4车道拼宽为8车道,原桥上部及部分盖梁拆除重建。
原南拒马河特大桥分两次修建,西半幅先修,东半幅后修,上部结构采用预应力砼T 梁,下部采用桩柱式墩台,柱式桥台。
由于旧桥承载能力不能满足规范要求,同时由于联长过长、盖梁宽度不能满足要求等原因,原桥上部拆除新建,右幅盖梁拆除新建,左幅非连续墩盖梁拆除新建。
改建后上部采用预应力T梁,下部采用桩柱式墩台,柱式桥台,拼宽方式采用上连下不连。
全桥共建桩基232根,系梁112个,墩柱224根,盖梁181个,台帽8个;合计砼量3.81万方,预应力筋149.8吨,钢筋5503.6吨。
此次湿接头、湿接缝首件施工选择在左幅第54跨,由9片梁组成,共计湿接头1道、湿接缝8道,主要钢筋6045.1千克,设计砼标号为C50,方量为:72.68方。
为全面展开湿接头、湿接缝施工,更好的加强对施工质量管理以及分项工程实施首件认可制的要求。
京石改扩建JS4项目部选定南拒马河特大桥左幅第54跨进行湿接头、湿接缝进行首件施工,首件砼浇筑日期为2014年3月31日。
首件砼浇筑过程监理工程师全程跟踪,首件施5工获得圆满成功,整个施工过程我部跟踪检测,取得了试验数据以及指导性数据。
二、施工过程的人员、机械、材料投入1、管理人员投入情况项目负责人:*** 施工负责人:***技术负责人:*** 试验检测员:***测量负责人:*** 材料负责人:***机械负责人:*** 安全负责人:***质检检测人:*** 试验负责人:赵**施工员:***2、劳动力投入情况施工人员共投入70人,具体分工为钢筋工30人,负责加工及安装钢筋;模板工15人,负责模板制作及安装;砼工15人,负责砼浇筑;安全维护,现场管理10人;根据首件施工以上施工人员配备满足施工需求,根据后期工作的逐步展开拟增加至90人左右。
精心整理箱梁湿接缝首件工程施工总结一、编制依据1.广明高速公路延长线工程设计图纸。
2.我国现行的公路工程施工技术规范及工程质量检验评定标准、安全规范等。
3.本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料。
4.我公司既有的科研成果、先进施工方法和承建类似工程的施工经验。
二、首件工程施工简介我段首件湿接缝定为螺洞大桥右幅第一跨,桩中心里程桩号K88+875.5,共4条,每条长25m,宽度0.68m,厚度0.18m。
C50混凝土理论方量12.2m3。
施工前我部编制了湿接缝施工方案,在得到驻地办和总监办的批复后,经过细致的施工准备,严格按照相关技术规范和施工方案进行了首个湿接缝的施工,具体过程如下:2012年6月1日:根据图纸对湿接缝钢筋进行下料、加工;2012年6月2日~5日:绑扎、焊接湿接缝钢筋;2012年6月7日:安装湿接缝模板;2012年6月8日:浇筑湿接缝砼。
湿接缝混凝土一次浇筑,砼设计坍落度为18cm~22cm,实测坍落度为19cm;砼罐车到桥头后,用斗车装料运输浇筑,砼的自由倾落高度保持在0.5m内距离,由于砼厚度总共为0.18m,所以一次性用振捣棒振捣到位,浇筑过程连续无间断。
经过现场监理的监督和指导,在我项目部人员的共同努力下,于2012年6月8日15:30~19:50分完成了首个湿接缝的灌注施工。
在施工过程中,技术人员全过程现场值班,做好了相关记录,做为总结报告的编制依据,在经过整理分析后,可做为以后湿接缝施工的参考依据,成功达到了进行湿接缝首件施工的目的。
三、施工人员情况我部参与首件湿接缝施工主要人员如下表:人员分工表序号姓名职务职称工作职责备注1 冯光鑫项目副总工工程师现场技术负责人2 王奎武工程部长工程师现场施工负责人3 吴世解技术员助理工程师现场施工组织4 殷美华质检部长助理工程师质量检查5 赖旭阳安全部长助理工程师安全检查6 冯子杰试验检测员检测员试验检测7 陈文滔试验辅助工试验工辅助试验检测四、施工机械设备我部投入首件湿接缝施工的机械设备如下表:主要机械一览表序号名称型号单位数量1 卷扬机300KG 套 22 砼运输车9m3 辆 23 拌合站HZS75 套 14 插入式振捣器套 2五、施工工艺总结5.1施工准备1.根据设计图纸,加工湿接缝所需的模板,模板采用黑色五合板木模板。
桥梁湿接缝首件施工总结一、项目概述桥梁湿接缝作为桥梁结构中的重要组成部分,对于桥梁的正常使用和承载力具有至关重要的影响。
湿接缝施工是桥梁建设的重要环节之一,作为首件施工,对于后续施工的顺利进行具有重要的指导意义。
本文将对某桥梁湿接缝首件施工进行总结和分析,以期为今后同类项目提供参考和借鉴。
二、施工过程1. 前期准备工作:在进行湿接缝施工前,首先要进行充分的准备工作。
包括设计相关图纸的查阅和熟悉,施工方案的制定和评审,以及必要的质量检测设备的准备等。
同时,对施工人员进行专业培训和技能交流,确保施工过程的顺利进行。
2. 材料准备:湿接缝施工所需的材料主要包括胶粘剂、密封胶和橡胶条等。
在施工前要对材料进行严格的检测,确保其质量符合要求。
同时,要根据设计要求将材料进行合理的储存和保管,以防止其受潮或损坏。
3. 施工现场布置:在施工现场,要根据设计图纸进行布置,确定湿接缝的起止位置和施工范围。
同时,要对施工区域进行清理和处理,确保施工现场的整洁和安全。
4. 施工工序:湿接缝的施工主要包括以下几个工序:(1)基底处理:根据设计和要求,对接缝的基底进行清理、打磨和处理,确保其平整、干净。
(2)胶粘剂涂覆:将胶粘剂均匀涂覆在接缝表面,确保其粘附效果良好。
(3)橡胶条安装:将预先制备好的橡胶条按设计要求进行安装和固定,注意保证其完整性。
(4)密封胶填充:根据设计要求,将密封胶填充到橡胶条之间的接缝中,确保其密封效果。
(5)表面处理:对施工完成的湿接缝进行表面处理,以保证其整体的美观和平整度。
(6)质量检验:对施工完成的湿接缝进行质量检验,包括工程量、强度、密封性等指标的检测和评估。
5. 施工总结与汇报:在施工结束后,要进行总结和汇报工作。
总结施工过程中的经验和问题,并提出改进措施,以期在今后的施工中取得更好的效果。
同时,要将施工情况进行详细记录和归档,为今后类似项目的开展提供参考和借鉴。
三、存在的问题与改进措施在本次湿接缝首件施工过程中,我们也遇到了一些问题:1. 施工进度不稳定:由于材料准备和施工工艺要求的不合理,导致施工进度出现了波动。
首件工程施工总结模板1. 项目背景首件工程是指在施工项目开始之初,对第一件产品进行加工和组装的工作。
它是整个项目的第一个关键节点,质量和进度的好坏将直接影响整个项目的进展。
本文主要总结了某项目的首件工程施工过程,以及存在的问题和解决方案。
2. 施工过程2.1 设计方案在项目立项初期,设计团队制定了详细的首件工程设计方案,包括工艺流程、加工参数、工装设计等内容。
设计方案经过多次修改和讨论后,最终确定并得到了业主的认可。
2.2 材料采购根据设计方案,采购团队及时采购了所需的原材料和零部件,保证了施工过程中的物资供应。
2.3 工艺流程施工团队按照设计方案中规定的工艺流程,进行了首件产品的加工和组装。
在加工过程中,及时对工艺参数进行调整和优化,确保产品达到设计要求。
2.4 质量控制质检部门设立了专门的质量控制点,对首件产品进行严格把控,确保产品的质量符合标准。
2.5 进度跟踪项目管理团队对首件工程的进度进行了实时跟踪和监控,做出了合理的调整和安排,确保了工程能够按时完成。
3. 存在的问题及解决方案3.1 设计方案有待完善在施工过程中,设计方案中存在一些不足之处,需要在后续的施工中进行改进。
为此,设计团队将对设计方案进行进一步的优化和完善。
3.2 材料质量不稳定部分原材料的质量不稳定,给首件产品的加工和组装带来了一定的影响。
为了解决这一问题,采购团队将加强对供应商的管理和监督,确保原材料的质量稳定。
3.3 工艺流程不合理在施工过程中,发现部分工艺流程存在一定的不合理之处,需要及时调整和改进。
为此,施工团队将重新设计和优化工艺流程,提高产品的加工质量。
3.4 人员技能不足部分施工人员的技能水平不高,影响了首件产品的加工质量。
为了解决这一问题,施工团队将加强对人员的培训和培养,提高他们的技能水平。
3.5 设备故障频发在施工过程中,部分设备存在故障频发的情况,给工程带来了一定的延误。
为了解决这一问题,施工团队将加强设备的维护和保养工作,确保设备的正常运转。
首件工程总结报告首件工程总结报告一、总结概述首件工程是我公司新产品开发过程中的重要一环,旨在验证产品设计的可行性和生产的可靠性,确保产品的质量和性能符合设计要求。
我公司于XX年XX月XX日开始进行首件工程,并于XX年XX月XX日圆满完成。
该报告对首件工程的过程和结果进行总结,以便于总结经验教训和进一步优化工作流程。
二、工作过程回顾首件工程从产品设计、原材料采购、生产加工、质量检验到成品出库,涉及多个部门的协调合作。
在整个过程中,我们按照标准化的操作流程,严格执行各项工作要求,确保每个环节的质量控制与品质达标。
A. 产品设计与样品制作:根据产品需求和市场调研,设计部门设计出了初步的产品图纸,并进行了小批量样品制作。
通过对样品进行模拟测试和实际应用验证,不断进行修改和改进,最终确定了最优产品设计方案。
B. 原材料采购与质量控制:采购部门根据产品设计方案,选择了符合要求的原材料供应商,对原材料进行质量把控与验收。
在首件工程中,采取了样品与原材料的双检测过程,并对质量不合格的原材料进行退货处理,以确保产品的质量和安全性。
C. 生产加工与工艺流程控制:生产部门根据产品设计和工艺流程,对产品进行生产加工,并严格执行操作规范和工艺流程。
针对首件产品,进行了特殊的监控与记录,并及时调整和优化工艺参数,以保证产品的质量和稳定性。
D. 质量检验与品质控制:检测部门对首件产品进行全面的质量检验,包括外观质量、功能测试、安全性能等多个方面。
通过对检验结果的分析与评估,对产品质量进行审核和确认,并对存在的问题进行整改和纠正。
三、工作成果总结在本次首件工程中,我们充分发挥团队合作和专业能力,按照计划推进,取得了以下成果:A. 产品设计方案经过多次修改和验证后,最终确定了合适的设计方案,确保新产品的功能性和可靠性。
B. 采购部门在对原材料进行严格把控的同时,确保供应商的配合,及时解决了一些供应链上的问题,保证了原材料的质量和供应。
湿接缝施工总结湿接缝采用简支安装,模板采用木模,小箱梁外漏箍筋上钢筋绑扎施工,采用地泵泵送砼浇筑,砼浇筑以插入式振动棒为主;中跨30米小箱梁两端预留1.5米未浇筑,浇筑理论方量17.17 m3,预计浇注5小时,实际浇筑19 m3,实际浇筑5个半小时。
二施工中安全注意事项:由于湿接缝模板为简支安装,木模靠梁边枕木受力,因此木模安装与拆放是存在施工中最大的安全隐患,因此在木模安装与拆放的过程中因注意以下事项:1 吊木模时因检查吊具是否有损坏,损坏必须停止使用,进行更换;2 吊装与拆放中,梁底下工人以及其他人员不得站在模板下;3 垫枕木所用的木削要安放到位;4 安装好的枕木不得有松动现象;一施工过程中问题总汇:1 由于小箱梁翼板高低有落差,翼板外露筋对不齐,因此外露箍筋间距较难控制,外露箍筋以翼板钢筋为基点焊接,基点间距不准确,外露钢筋难以控制间距。
(扳直钢筋,适当调理好位置,在钢筋顶部加定位筋)2 用地泵泵送砼方式,拆、接管铲料等附属工作较频繁,加上人手不足,时间过长易产生施工冷缝,及收浆、拉毛不到位。
(今后每次浇筑时备足够人员)3 枕木未拆前,养生布起不了作用覆盖起不了覆盖养生作用。
(未覆盖养生布前采用喷晒养生,枕木拆下后(1天)即覆盖养生布)二、施工过程质量控制1、多与工班沟通,对于存在问题现场解决,明确施工程序及施工注意事项,对工人进行三级技术交底,灌彻质量要求,提高工人质量意识。
2、多与工班及老前辈探讨施工时遇到问题,解决图纸存在的问题及施工难题。
3、对于施工工艺,多与工班及老前辈、领导探讨,采用合理施工工艺,从而达到节约成本及提高专业队管理水平等目的。
三、混凝土外观分析及控制对策对于砼外观,还是存在较大缺陷,对于所所产生的缺陷,因进行解剖分析找出原因,提出控制对策并执行。
1 增加混凝土浇注人员,各项工作合理安排,分工明确,责任到人。
2 对工班进一步三级技术交底,控制好振捣时间,避免过振漏振。

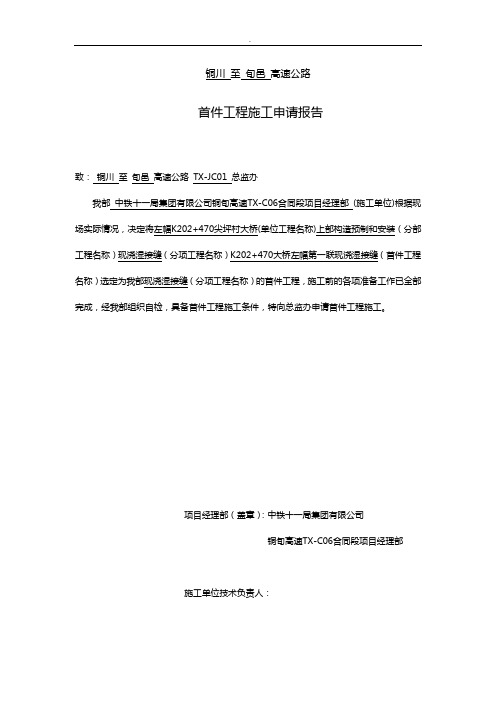

铜川至旬邑高速公路首件工程施工申请报告致:铜川至旬邑高速公路TX-JC01 总监办我部中铁十一局集团有限公司铜旬高速TX-C06合同段项目经理部(施工单位)根据现场实际情况,决定将左幅K202+470尖坪村大桥(单位工程名称)上部构造预制和安装(分部工程名称)现浇湿接缝(分项工程名称)K202+470大桥左幅第一联现浇湿接缝(首件工程名称)选定为我部现浇湿接缝(分项工程名称)的首件工程,施工前的各项准备工作已全部完成,经我部组织自检,具备首件工程施工条件,特向总监办申请首件工程施工。
项目经理部(盖章):中铁十一局集团有限公司铜旬高速TX-C06合同段项目经理部施工单位技术负责人:年月日陕西省合凤线铜川至旬邑高速公路现浇湿接缝首件工程总结中铁十一局铜旬高速TX-C06合同段项目经理部二O一四年十月二十八日上部结构现浇首件工程总结一、根据管理处及总监办的要求,每一分项工程批量生产前必须进行首件工程认可,为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,为了确保我合同段内的上部结构现浇工程施工质量符合设计要求及技术标准,我部选择K202+470尖坪村大桥左幅第一联现浇湿接缝作为首件工程。
二、概述该桥位于照金服务区尖坪村,桥梁为跨一无名干沟而设。
本桥平面线型位于R=1250m左偏圆曲线、Ls=200m左偏缓和曲线上,墩台中心线均与路线中心线成90°交角径向布设。
桥梁起始桩号:K202+346.99,终点桩号K202+593.01,中心桩号为K202+470,桥梁全长246.02米。
桥梁上部左幅采用4×(3×20)m、右幅((4×20)+(3×20)+(5×20)m预应力混凝土先简支后连续箱梁;下部为柱式桥墩,桩基础;肋板式台、桩基础。
三、因施工安排将尖坪村大桥左幅第一联现浇湿接缝拟定为我部上部结构现浇首件工程。
我合同段于2014年10月5日完成了K202+470尖坪村大桥箱梁的架设工作,作为同类现浇工程的首件工程。
铜川至旬邑高速公路首件工程施工申请报告致:铜川至旬邑高速公路 TX-JC01 总监办我部中铁十一局集团有限公司铜旬高速TX-C06合同段项目经理部 (施工单位)根据现场实际情况,决定将左幅K202+470尖坪村大桥(单位工程名称)上部构造预制和安装(分部工程名称)现浇湿接缝(分项工程名称)K202+470大桥左幅第一联现浇湿接缝(首件工程名称)选定为我部现浇湿接缝(分项工程名称)的首件工程,施工前的各项准备工作已全部完成,经我部组织自检,具备首件工程施工条件,特向总监办申请首件工程施工。
项目经理部(盖章):中铁十一局集团有限公司铜旬高速TX-C06合同段项目经理部施工单位技术负责人:年月日陕西省合凤线铜川至旬邑高速公路现浇湿接缝首件工程总结中铁十一局铜旬高速TX-C06合同段项目经理部二O一四年十月二十八日上部结构现浇首件工程总结一、根据管理处及总监办的要求,每一分项工程批量生产前必须进行首件工程认可,为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,为了确保我合同段内的上部结构现浇工程施工质量符合设计要求及技术标准,我部选择K202+470尖坪村大桥左幅第一联现浇湿接缝作为首件工程。
二、概述该桥位于照金服务区尖坪村,桥梁为跨一无名干沟而设。
本桥平面线型位于R=1250m左偏圆曲线、Ls=200m左偏缓和曲线上,墩台中心线均与路线中心线成90°交角径向布设。
桥梁起始桩号:K202+346.99,终点桩号K202+593.01,中心桩号为K202+470,桥梁全长246.02米。
桥梁上部左幅采用4×(3×20)m、右幅((4×20)+(3×20)+(5×20)m预应力混凝土先简支后连续箱梁;下部为柱式桥墩,桩基础;肋板式台、桩基础。
三、因施工安排将尖坪村大桥左幅第一联现浇湿接缝拟定为我部上部结构现浇首件工程。
我合同段于2014年10月5日完成了K202+470尖坪村大桥箱梁的架设工作,作为同类现浇工程的首件工程。

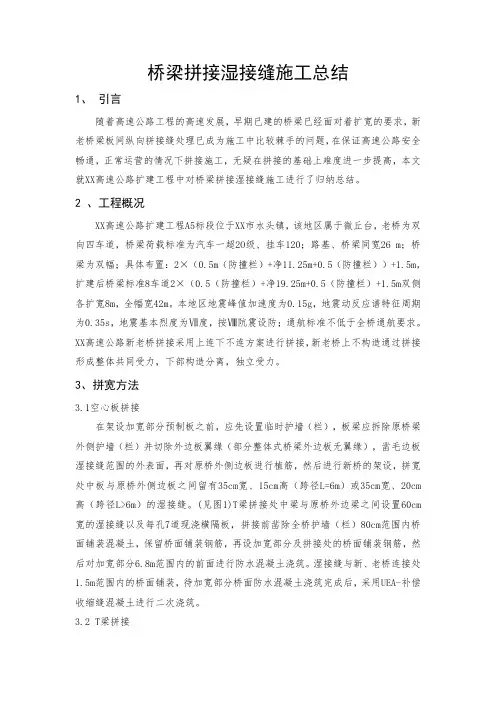

桥梁拼接湿接缝施工总结1、引言随着高速公路工程的高速发展,早期已建的桥梁已经面对着扩宽的要求,新老桥梁板间纵向拼接缝处理已成为施工中比较棘手的问题,在保证高速公路安全畅通,正常运营的情况下拼接施工,无疑在拼接的基础上难度进一步提高,本文就XX高速公路扩建工程中对桥梁拼接湿接缝施工进行了归纳总结。
2 、工程概况XX高速公路扩建工程A5标段位于XX市水头镇,该地区属于微丘台,老桥为双向四车道,桥梁荷载标准为汽车一超2O级、挂车120;路基、桥梁同宽26 m;桥梁为双幅;具体布置:2×(0.5m(防撞栏)+净11.25m+0.5(防撞栏))+1.5m,扩建后桥梁标准8车道2×(0.5(防撞栏)+净19.25m+0.5(防撞栏)+1.5m双侧各扩宽8m,全幅宽42m。
本地区地震峰值加速度为0.15g,地震动反应谱特征周期为0.35s,地震基本烈度为Ⅶ度,按Ⅷ阬震设防;通航标准不低于全桥通航要求。
XX高速公路新老桥拼接采用上连下不连方案进行拼接,新老桥上不构造通过拼接形成整体共同受力,下部构造分离,独立受力。
3、拼宽方法3.1空心板拼接在架设加宽部分预制板之前,应先设置临时护墙(栏),板梁应拆除原桥梁外侧护墙(栏)并切除外边板翼缘(部分整体式桥梁外边板无翼缘),凿毛边板湿接缝范围的外表面,再对原桥外侧边板进行植筋,然后进行新桥的架设,拼宽处中板与原桥外侧边板之间留有35cm宽、15cm高(跨径L=6m)或35cm宽、20cm 高(跨径L>6m)的湿接缝。
(见图1)T梁拼接处中梁与原桥外边梁之间设置60cm 宽的湿接缝以及每孔7道现浇横隔板,拼接前凿除全桥护墙(栏)80cm范围内桥面铺装混凝土,保留桥面铺装钢筋,再设加宽部分及拼接处的桥面铺装钢筋,然后对加宽部分6.8m范围内的前面进行防水混凝土浇筑。
湿接缝与新、老桥连接处1.5m范围内的桥面铺装,待加宽部分桥面防水混凝土浇筑完成后,采用UEA-补偿收缩缝混凝土进行二次浇筑。
铜川至旬邑高速公路首件工程施工申请报告致:铜川至旬邑高速公路TX-JC01 总监办我部中铁十一局集团有限公司铜旬高速TX-C06合同段项目经理部(施工单位)根据现场实际情况,决定将左幅K202+470尖坪村大桥(单位工程名称)上部构造预制和安装(分部工程名称)现浇湿接缝(分项工程名称)K202+470大桥左幅第一联现浇湿接缝(首件工程名称)选定为我部现浇湿接缝(分项工程名称)的首件工程,施工前的各项准备工作已全部完成,经我部组织自检,具备首件工程施工条件,特向总监办申请首件工程施工。
项目经理部(盖章):中铁十一局集团有限公司铜旬高速TX-C06合同段项目经理部施工单位技术负责人:年月日陕西省合凤线铜川至旬邑高速公路现浇湿接缝首件工程总结中铁十一局铜旬高速TX-C06合同段项目经理部二O一四年十月二十八日上部结构现浇首件工程总结一、根据管理处及总监办的要求,每一分项工程批量生产前必须进行首件工程认可,为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,为了确保我合同段内的上部结构现浇工程施工质量符合设计要求及技术标准,我部选择K202+470尖坪村大桥左幅第一联现浇湿接缝作为首件工程。
二、概述该桥位于照金服务区尖坪村,桥梁为跨一无名干沟而设。
本桥平面线型位于R=1250m左偏圆曲线、Ls=200m左偏缓和曲线上,墩台中心线均与路线中心线成90°交角径向布设。
桥梁起始桩号:K202+346.99,终点桩号K202+593.01,中心桩号为K202+470,桥梁全长246.02米。
桥梁上部左幅采用4×(3×20)m、右幅((4×20)+(3×20)+(5×20)m预应力混凝土先简支后连续箱梁;下部为柱式桥墩,桩基础;肋板式台、桩基础。
三、因施工安排将尖坪村大桥左幅第一联现浇湿接缝拟定为我部上部结构现浇首件工程。
我合同段于2014年10月5日完成了K202+470尖坪村大桥箱梁的架设工作,作为同类现浇工程的首件工程。
首件工程总结报告一、项目概述首件工程是指产品研发和制造过程中的关键点,也是新产品进入市场的门槛。
首件工程的顺利进行,对产品质量、生产效率和市场竞争力有着重要的影响。
本文总结了我公司在首件工程项目中的经验和教训,为今后的项目实施提供参考。
二、项目背景本次首件工程项目为公司新开发的产品A进行的首次测试。
产品A是一款高端消费电子产品,具有领先市场的技术和设计。
首件工程的目标是验证产品的设计、制造和测试的可行性,以及为正式生产提供技术支持。
三、项目实施过程1.项目计划:在项目启动阶段,制定了详细的项目计划,包括里程碑、实施步骤、资源分配和时间表。
通过确定关键路径和关键资源,确保项目按计划进行。
2.沟通协调:由于首件工程涉及到多个部门的合作,文档和信息的共享至关重要。
通过定期召开项目会议,明确任务分工和进度,及时解决问题和风险。
3.测试与验证:利用先进的设备和工艺,对产品进行全面的测试和验证。
通过严格的测试流程和标准,确保产品的性能和质量达到预期。
4.问题分析与改进:在测试过程中,发现了一些设计和制造方面的问题。
通过深入的分析和探究,了解问题的原因,并采取相应的措施进行改进,以确保产品质量。
四、项目成果与亮点1.成功验证了产品的设计和制造方案的可行性,为正式生产提供了依据。
2.发现并解决了一些潜在的问题,提高了产品的质量和可靠性。
3.优化了产品的制造流程,提高了生产效率。
4.提供了全面、准确的测试报告,为产品的销售和市场推广提供了有力的支持。
五、项目总结与改进在本次首件工程项目中,我们收获了很多宝贵的经验和教训。
但同时也存在一些需要改进的地方。
1.加强跨部门的沟通与协作:通过进一步完善沟通机制和加强团队协作,减少信息和资源的堵塞,确保项目顺利进行。
2.加强风险管理:对于潜在的风险和问题,应提前进行识别和预测,制定相应的应对措施,并及时跟进和落实。
3.加强项目管理能力:提高项目经理和团队成员的项目管理能力,加强对项目进度、质量和成本的掌控,确保项目的成功实施。
北京至台北高速公路廊坊段LQ2合同永定河特大桥桥面系(横隔梁、湿接缝、湿接头)首件开工报告(K11+212.5 )河北燕峰路桥建设集团有限公司京台高速廊坊段LQ2项目部二○一三年三月桥面系施工方案第一章编制依据和编制原则第一节编制依据1、京台高速公路廊坊LQ2合同段工程招标文件、设计图纸。
2、京台高速公路廊坊LQ2合同段工程施工合同文件。
3、河北省高速公路施工标准化管理指南(桥涵工程)4、建管处及总监办对本工程的总体计划和质量要求。
5、《公路桥涵施工技术规范》(JTG/T F50-2011)6、《公路工程施工安全技术规程》(JTJ 076-95)7、《公路工程质量检验评定标准》(JTG F80/1-2004)8、总监办下发的作业指导书第二节编制原则1、严格执行招标文件及相关标准和技术规范。
2、坚持安全生产的原则。
从管理和各种资源配置入手抓好安全生产工作,始终坚持“安全第一,预防为主,综合治理”的原则,实现安全生产目标。
3、坚持质量控制的原则。
建立健全质量管理保证体系,制定质量保证措施,全面控制施工质量,确保工程达到优良,实现质量目标。
4、坚持工期控制的原则。
在保证安全和质量的基础上,从管理和资源配置入手,精心组织施工,合理选择施工方案,实现工期目标。
第二章工程概况及首件选择第一节工程概况北京至台北高速廊坊段全线采用高速公路标准,设计速度为120km/h,K11+212.5永定河特大桥,全长7.108Km,双向八车道,路基宽度为42m。
本标段起点桩号K7+658.48,终点桩号K11+272.5,全长为3.613Km。
第二节首件选择横隔板选择K11+212.5左幅第118孔横隔板作为首件,横隔板长568.8mm、高1700mm、厚200mm。
计划工期为:2013年3月18日-2013年3月20日。
湿接头选择K11+212.5左幅67#墩作为首件,单幅湿接头长18.65m,厚1.1m,高2.0m。
计划工期为:2013年3月25日—2013年3月31日。
首件工程施工总结范文在工程的世界里,首件工程就像是一场大战前的小试牛刀,既充满了未知的挑战,又怀揣着无限的希望。
今天,咱就来唠唠咱这个首件工程施工的那些事儿。
一、工程概况。
咱这个首件工程呢,[具体名称],就坐落在[详细地点]。
就好比是在这个特定的舞台上,我们要开始一场精彩的演出。
它的规模虽然不是那种超级宏大,但也绝不容小觑。
整个工程要求达到[具体的工程标准],这标准就像一把高悬的剑,时刻提醒着我们要做到最好。
二、施工准备阶段。
1. 人员组织。
俗话说得好,人多力量大,但这人也得组织好才行。
咱施工队那可是各路英雄好汉汇聚一堂啊。
有经验丰富的老师傅,就像定海神针一样,一出手就知道有没有;也有刚入行的年轻小伙,充满了干劲儿,就像初升的太阳,活力四射。
大家分工明确,项目经理就像个大管家,统筹全局;技术人员就像是军师,出谋划策;施工人员则是冲锋陷阵的战士,各司其职。
2. 技术准备。
技术这东西,就像练武的秘籍一样,得研究透了才能出招。
我们在施工前可是没少下功夫。
反复研究施工图纸,就差把那图纸看穿个洞了。
还组织了各种技术交底会,大家围坐在一起,你一言我一语,把那些施工过程中的技术要点、难点都分析得透透的。
同时,对可能出现的问题也制定了应对措施,这就好比是给战士们配备了各种应对不同敌人的武器。
3. 物资准备。
这物资啊,就是咱打仗的粮草。
材料、设备那都得准备得妥妥当当的。
咱可不敢打没准备的仗。
从各种原材料的采购,到机械设备的调试,每一个环节都不敢马虎。
就说那混凝土吧,我们挑选的供应商就像挑选合作伙伴一样谨慎,必须保证质量杠杠的。
设备呢,也是提前检查了又检查,确保在施工的时候不会掉链子。
三、施工过程。
1. 基础工程施工。
基础可是整个工程的根基,就像人的双脚一样重要。
我们在基础施工的时候,那可是小心翼翼的。
首先是场地的平整,就像给大地做了一次美容,把那些坑洼不平的地方都弄得平平整整的。
然后是土方开挖,挖掘机就像一只巨大的铁手,一挖一挖的,那场面就像在挖宝藏一样。
首件工程施工总结范文一、工程概况。
咱们这个首件工程啊,就像是一场大戏的开场秀。
工程名称是[具体工程名称],它在整个项目里的位置那可是相当重要,就好比是打头阵的先锋。
这个工程主要是[简要描述工程类型,比如建造一座桥梁或者铺设一段道路],工程规模呢,[列出相关规模数据,像桥梁的长度、道路的面积之类的]。
二、施工准备。
1. 人员组织。
要干这个活,那得先把人凑齐喽。
就像组建一个超级战队一样,我们有项目经理,那就是战队的队长,指挥着大家前进。
还有各种技术人员,他们就像魔法师,掌握着工程里各种技术难题的破解方法。
施工队伍的兄弟们呢,各个都是能吃苦、肯干活的好汉。
大家分工明确,谁负责哪一块都清清楚楚的,这样干活的时候才不会乱成一锅粥。
2. 材料准备。
材料可是工程的“粮草”啊,没有好的材料,这工程就像没吃饱饭的士兵,没力气打仗。
我们对材料的选择那是慎之又慎,像[列举主要材料,比如钢筋、水泥]这些材料,都是从正规厂家采购的,质量必须过硬。
而且在材料进场的时候,我们就像检查宝贝一样,仔细核对规格、型号,还进行各种检验检测,就怕有不合格的混进来。
3. 机械设备。
机械设备那就是我们的得力助手。
挖土机、装载机、起重机这些大家伙,就像一个个钢铁巨兽,在工地上威风凛凛。
在施工前,我们对这些设备进行了全面的检查和维护,就像给它们做了一次全身的体检,确保它们在施工的时候不会掉链子。
要是哪个设备突然罢工了,那可就像行军打仗的时候马失前蹄,麻烦可就大了。
三、施工过程。
咱们这个工程的工艺流程啊,就像是一条精密的生产线。
首先是[第一个施工步骤,详细描述],这个步骤就像是打地基一样重要,基础打不好,后面的都白搭。
然后是[后续步骤依次描述],每一个步骤都有严格的标准和要求,就像走钢丝一样,得小心翼翼的,不能出一点差错。
2. 质量控制。
质量就是工程的生命,这一点可不能含糊。
在施工过程中,我们的质量控制人员就像一个个严厉的考官,时刻盯着施工现场。
首件工程施工总结一、引言首件工程作为整个工程的第一步,其施工质量直接影响到整个工程的质量和进度。
本文对某工程的首件工程进行总结,旨在总结经验教训,为今后类似工程的施工提供参考。
二、施工准备在进行首件工程施工之前,我们做了充分的准备工作。
首先是对工程图纸进行认真研究,了解工程的具体要求和施工方法。
其次是制定了施工计划,确定施工的步骤和时间节点,以保证工程能够按时按质完成。
同时,我们还进行了人员培训,确保每个施工人员都了解自己的工作任务和责任,做到心中有数,心负责任。
三、现场施工1. 施工过程中,我们严格按照施工计划执行,确保每个工序按照要求完成,严格按照标准化操作来开展施工。
2. 我们注重施工过程中的质量控制,对每个工序都进行了严格的验收,确保工程质量符合规定标准。
3. 在施工现场,我们加强了对施工人员的管理,确保他们遵守施工规范,提高了工作效率和质量保障。
4. 在施工过程中,我们注重了与监理单位的沟通和协调,及时解决了施工中出现的问题,确保了工程的正常推进。
四、施工结束1. 首件工程施工结束后,我们对整个施工过程进行了总结,查找了存在的问题并提出了改进建议,为今后工程施工提供了指导。
2. 我们对施工现场进行了清理整理,保持了工程现场的整洁,为后续工作的开展做好了准备。
3. 我们对施工过程中涉及的设备和材料进行了清点,确保了设备设施的安全,材料的使用合理。
4. 最后,我们对整个首件工程进行了验收,确认工程的质量符合要求,为后续工程的施工打下了良好的基础。
五、总结通过这次首件工程的施工,我们收获了许多宝贵的经验,同时也发现了一些不足之处。
我们将进一步总结经验,不断提高施工质量和效率,为今后更多的工程提供优质的服务。
我们相信,只要我们继续努力,我们的工程一定会越来越好。
箱梁湿接缝首件工程施工总结一、编制依据1. 广明高速公路延长线工程设计图纸。
2. 我国现行的公路工程施工技术规范及工程质量检验评定标准、安全规范等。
3. 本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料。
4. 我公司既有的科研成果、先进施工方法和承建类似工程的施工经验。
二、首件工程施工简介我段首件湿接缝定为螺洞大桥右幅第一跨,桩中心里程桩号K88+875.5,共4条,每条长25m,宽度0.68m,厚度0.18m。
C50混凝土理论方量12.2m³。
施工前我部编制了湿接缝施工方案,在得到驻地办和总监办的批复后,经过细致的施工准备,严格按照相关技术规范和施工方案进行了首个湿接缝的施工,具体过程如下:2012年6月1日:根据图纸对湿接缝钢筋进行下料、加工;2012年6月2日~5日:绑扎、焊接湿接缝钢筋;2012年6月7日:安装湿接缝模板;2012年6月8日:浇筑湿接缝砼。
湿接缝混凝土一次浇筑,砼设计坍落度为18cm~22cm,实测坍落度为19cm;砼罐车到桥头后,用斗车装料运输浇筑,砼的自由倾落高度保持在0.5m内距离,由于砼厚度总共为0.18m,所以一次性用振捣棒振捣到位,浇筑过程连续无间断。
经过现场监理的监督和指导,在我项目部人员的共同努力下,于2012年6月8日15:30~19:50分完成了首个湿接缝的灌注施工。
在施工过程中,技术人员全过程现场值班,做好了相关记录,做为总结报告的编制依据,在经过整理分析后,可做为以后湿接缝施工的参考依据,成功达到了进行湿接缝首件施工的目的。
三、施工人员情况我部参与首件湿接缝施工主要人员如下表:人员分工表序号姓名职务职称工作职责备注1 冯光鑫项目副总工工程师现场技术负责人2 王奎武工程部长工程师现场施工负责人3 吴世解技术员助理工程师现场施工组织4 殷美华质检部长助理工程师质量检查5 赖旭阳安全部长助理工程师安全检查6 冯子杰试验检测员检测员试验检测7 陈文滔试验辅助工试验工辅助试验检测四、施工机械设备我部投入首件湿接缝施工的机械设备如下表:主要机械一览表序号名称型号单位数量1 卷扬机300KG 套 22 砼运输车9m³辆 23 拌合站HZS75 套 14 插入式振捣器套 2五、施工工艺总结5.1 施工准备1. 根据设计图纸,加工湿接缝所需的模板,模板采用黑色五合板木模板。
铜川至旬邑高速公路
首件工程施工申请报告
致:铜川至旬邑高速公路TX-JC01 总监办
我部中铁十一局集团有限公司铜旬高速TX-C06合同段项目经理部(施工单位)根据现场实际情况,决定将左幅K202+470尖坪村大桥(单位工程名称)上部构造预制和安装(分部工程名称)现浇湿接缝(分项工程名称)K202+470大桥左幅第一联现浇湿接缝(首件工程名称)选定为我部现浇湿接缝(分项工程名称)的首件工程,施工前的各项准备工作已全部完成,经我部组织自检,具备首件工程施工条件,特向总监办申请首件工程施工。
项目经理部(盖章):中铁十一局集团有限公司
铜旬高速TX-C06合同段项目经理部
施工单位技术负责人:
年月日
陕西省合凤线铜川至旬邑高速公路
现浇湿接缝首件工程总结
中铁十一局铜旬高速TX-C06合同段项目经理部
二O一四年十月二十八日
上部结构现浇首件工程总结
一、根据管理处及总监办的要求,每一分项工程批量生产前必须进
行首件工程认可,为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,为了确保我合同段内的上部结构现浇工程施工质量符合设计要求及技术标准,我部选择K202+470尖坪村大桥左幅第一联现浇湿接缝作为首件工程。
二、概述
该桥位于照金服务区尖坪村,桥梁为跨一无名干沟而设。
本桥平面线型位于R=1250m左偏圆曲线、Ls=200m左偏缓和曲线上,墩台中心线均与路线中心线成90°交角径向布设。
桥梁起始桩号:
K202+346.99,终点桩号K202+593.01,中心桩号为K202+470,桥梁全长246.02米。
桥梁上部左幅采用4×(3×20)m、右幅((4×20)+(3×20)+(5×20)m预应力混凝土先简支后连续箱梁;下部为柱式桥墩,桩基础;肋板式台、桩基础。
三、因施工安排将尖坪村大桥左幅第一联现浇湿接缝拟定为我部上
部结构现浇首件工程。
我合同段于2014年10月5日完成了K202+470尖坪村大桥箱梁的架设工作,作为同类现浇工程的首件工程。
该项目已按首件工程要求施工完毕,经检验评定,其各项指标达到首件工程标准,现将该首件工程实施情况进行总结,便于指导同类分项工程大面积展开施工。
四、加强对首件工程的理解和认识,建立健全首件工程实施小组
1、首件工程的内容与含义
在分部分项工程开工前,制定详细施工工艺方案,经监理批准,
首先制造出的工程样品对其做实验检测。
监理工程师对其材料、设备、工艺进行检查评估;对报检程序、表格进行规范;对首件工程各项指标进行检查、验收,并形成对该分项(分部)工程的材料、施工工艺、报检检查程序、样品各项验收指标的结论性意见或报告;作为对后期同类工程施工指导和验收标准。
同时,对首件工程存在不足,提出具体整改意见。
2、首件工程的目的和作用
1)由于不同的工程项目是在不同的环境下进行的,材料、人员、设备、工艺、地理条件、安全环保要求等均发生了变化,这些变化将不同程度地影响到工程质量,通过首件工程,可以评价对工程质量影响程度。
2)通过首件工程的实施,便于施工单位施工工艺组合,总结经验,加强管理,为规范化施工创造条件。
3)通过首件工程的实施,可预见施工中遇到的各种问题,特别是解决有可能影响工程质量的各种因素,对出现的问题及时处理,减少了施工单位的损失,避免施工后期造成返工。
4)通过首件工程的实施,熟悉设计规范和技术要求,根据项目特点,确定表面质量等级及验收标准,落实建设单位对具体分项的特殊要求。
3、首件工程理解和认识
我项目部根据首件工程的内容与含义,组织各相关人员进行培训学习,从思想上、行动上作了施工前的动员会。
让大家认真学习领会实施首件工程的目的和作用。
以项目部领导为龙头,各部门负责管理协调,层层负责落实的管理机构,从管理机构组织上重视该工程的实施,并明确了各管理层的责任。
这样从管理人员上对该首件工程的实施得到了有力的保障。
三、明确管理人员责任、配备精良的施工队伍。
