布料机支撑脚下模板加固处理及方案.docx
- 格式:docx
- 大小:235.81 KB
- 文档页数:15
布料机加固方案目录一、前言 (2)1.1 编写目的 (2)1.2 背景介绍 (2)二、布料机概述 (3)2.1 布料机的功能与特点 (4)2.2 布料机的应用场景 (5)三、加固方案设计 (6)3.1 加固原则与目标 (7)3.2 加固材料选择 (8)3.2.1 常用加固材料 (10)3.2.2 新型加固材料研究进展 (11)3.3 加固结构设计 (12)3.3.1 结构重要性分析 (13)3.3.2 结构设计方案 (14)3.4 加固工艺流程 (15)四、加固方案实施 (16)4.1 施工准备 (17)4.2 施工过程控制 (17)4.3 施工质量检测与验收 (18)五、效果评估与优化 (19)5.1 加固效果评估方法 (21)5.2 优化建议与措施 (21)六、结论与展望 (22)6.1 实施效果总结 (23)6.2 发展前景与趋势 (24)一、前言随着建筑行业的不断发展,布料机在建筑工程中的应用越来越广泛。
由于布料机的运行过程中需要承受较大的荷载和外力,因此在使用过程中可能会出现设备不稳定、结构变形等问题,从而影响到整个工程的质量和安全。
为了确保布料机的正常运行和延长设备的使用寿命,本文档将详细介绍一种针对布料机的加固方案,以期为相关领域的工程师和技术人员提供参考和借鉴。
1.1 编写目的本加固方案的编写目的在于提高布料机的稳定性和耐用性,确保其在高强度工作环境中的长期稳定运行。
通过实施本方案,旨在解决布料机在使用过程中可能出现的结构松动、部件磨损及性能下降等问题,从而延长其使用寿命,提高生产效率,降低维护成本。
本方案还致力于提升布料机的安全性,减少设备故障可能带来的安全隐患。
通过详细的加固措施和实施方案,为操作人员提供一个安全、可靠的工作环境。
本方案着重于实际可行性,旨在通过合理的技术改造和资源投入,实现布料机性能的全面升级。
1.2 背景介绍随着纺织行业的不断发展,传统的手工缝制和粗糙的机器生产已经无法满足现代社会对纺织品质量和生产效率的高要求。

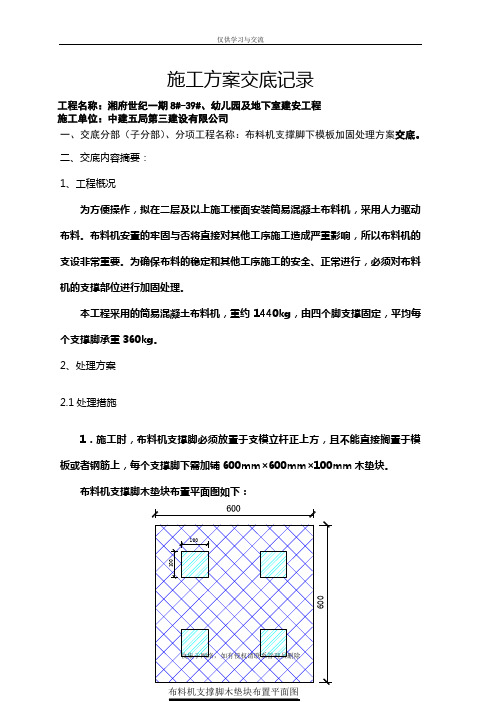

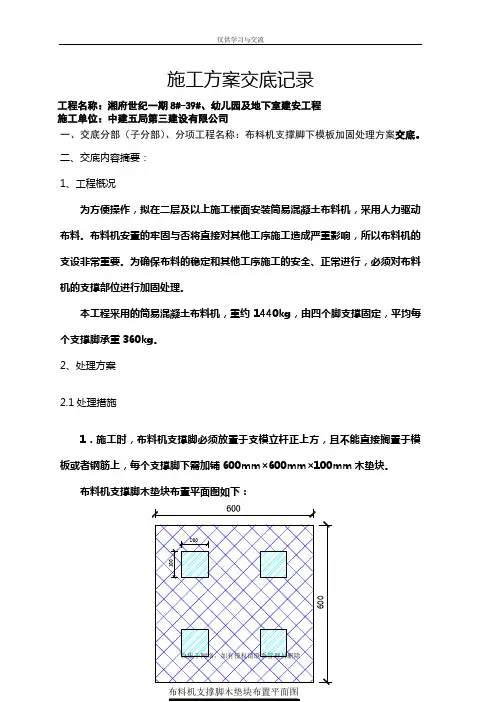

施工方案交底记录工程名称:湘府世纪一期8#-39#、幼儿园及地下室建安工程 施工单位:中建五局第三建设有限公司一、交底分部(子分部)、分项工程名称:布料机支撑脚下模板加固处理方案交底。
二、交底内容摘要: 1、工程概况为方便操作,拟在二层及以上施工楼面安装简易混凝土布料机,采用人力驱动布料。
布料机安置的牢固与否将直接对其他工序施工造成严重影响,所以布料机的支设非常重要。
为确保布料的稳定和其他工序施工的安全、正常进行,必须对布料机的支撑部位进行加固处理。
本工程采用的简易混凝土布料机,重约1440kg ,由四个脚支撑固定,平均每个支撑脚承重360kg 。
2、处理方案 2.1处理措施1.施工时,布料机支撑脚必须放置于支模立杆正上方,且不能直接搁置于模板或者钢筋上,每个支撑脚下需加铺600mm ×600mm ×100mm 木垫块。
布料机支撑脚木垫块布置平面图如下:2.每个支撑脚下模板支撑需在原有模板支撑体系的基础上增加四根钢管立杆,分别在支撑脚所在立杆的前、后、左、右二分之一原立杆间距处增设,使支撑脚下支撑立杆纵横向间距缩小为原设计的一半,立杆端部加设可调U型顶撑,立杆底部必须加设50mm厚木质垫块,所增设钢管立杆必须与原模板支撑体系有效连接为一个整体。
3.布料机放置区域的周围四面架设竖向剪刀撑,形成加强型模板支撑架构。
4.其他设置同原模板支撑体系。
布料机支撑脚楼面模板支撑立面图如下:2.2支撑体系加固处理完成后,本工程使用布料机楼层的模板支撑体系为:用A48×2.8钢管搭设室内满堂脚手架,钢管立杆上端加设可调节U型顶撑。
立杆纵横向间距为1200mm×1200mm,在布料机的每个支撑脚下所在区域立杆纵横向间距降为原来的一半为600mm×600mm,步距1200mm,在距离楼地面200mm处设第一道水平杆,并根据层高加设2~3道水平杆。
钢管立杆底部必须加设50mm×100mm方木做垫块。
模板加固施工方案一、背景在建筑工程中,模板是承载混凝土浇筑的重要工具之一。
为了确保模板的稳固性和安全性,必须进行加固处理。
本文将探讨模板加固施工的方案和方法。
二、加固目的模板加固的主要目的是确保施工安全、提高工作效率,同时减少模板的损坏,延长模板的使用寿命。
通过加固处理,可以有效减少事故发生的概率,保障工程质量。
三、加固方案1. 工程准备在进行模板加固施工前,需要对施工现场进行周密的准备工作。
包括清理工作区域,确定加固范围,准备必要的加固材料和工具等。
2. 加固材料常用的模板加固材料包括钢管、钢筋、连接件等。
根据加固的具体情况和要求选择合适的材料,确保加固效果达到预期。
3. 加固方法•钢管加固:利用钢管作为支撑结构,加强模板的承重能力,提高整体稳定性。
•钢筋加固:在模板内部设置钢筋,增强模板的抗拉强度,避免模板变形和破坏。
•连接件加固:使用连接件将模板与支撑结构连接紧密,确保模板与支撑之间的稳固性。
四、施工步骤1. 模板检查在进行加固工作之前,对模板进行全面检查,发现问题及时修复或更换损坏的部分。
2. 加固处理根据设计方案进行加固处理,采取相应的加固方法和材料,确保加固效果达到要求。
3. 完成验收加固施工完成后,进行验收工作,确保加固效果符合设计要求,经得起现场实际使用的考验。
五、注意事项•操作人员需熟悉加固方案和操作规程,做好个人防护。
•施工现场要保持整洁有序,确保施工安全。
•施工过程中需注意材料的质量和加工工艺,确保加固效果可靠。
六、总结模板加固是建筑施工中至关重要的一环,其质量直接影响到整体工程的安全性和质量。
通过科学合理的加固方案和施工方法,可以有效提高模板的稳固性和使用寿命,确保施工的顺利进行。
希望本文介绍的模板加固施工方案能为相关工程施工提供参考和指导。
布料机方案一、工程概况二、布料机的使用1、使用前必须进行全面检查,确定输送管内光洁,无残料,回转支座回转轻松自如,插销孔完全无缺后方可以使用。
布料机使用过程中,布料机大臂低压严禁任何人停留。
将布料机的进口与混凝土输送泵管出口连接起来,将前横管旋转至尽可能靠近上主梁架处,利用砂浆将管内壁湿润,打通后,再转移布料点。
2、2.1布料杆安放在架体上时要用架管将支腿压实,安装在楼地面上时可不用。
2.2用缆风绳将布料杆进行四脚固定,缆风绳不要太紧,应留出布料杆受力变形的距离。
2.3.检查布料杆的螺栓是否全部上紧,转轴处是否正常。
2.4.搭设布料杆安放位置的架体,并进行检查验收。
2.5.安放布料杆及其配重,要求布料杆中间必须架空200~300mm,支脚下面铺垫枕木或木方,检查布料杆杆身是否垂直。
2.6.将布料杆立直,看是否可以在不要配重的情况下立直。
(一般情况下的布料杆都考虑为在不要配重就可以立直,因为在吊运布料杆时,普通塔吊无法将布料杆与配重一起吊起来,须要分两次来吊运安装)。
2.7.接混凝土泵管,在接管时,必须全数检查泵管内是否清洗干净,接口处必须采用橡胶垫圈。
混凝土泵管接好后应当再检查螺栓紧固情况。
2.8.试车,用大绳控制混凝土出料口,及杆臂中间弯拆处,在其最大作用范围运行一周。
2.9.布料杆不可随意接长,须接长时,在大于允许工作半径处必须加设固定支撑。
2.10.混凝土浇筑完毕后,必须用砂浆及清水将泵管清洗干净,每次采用泵送清水清洗时,必须采用标准的清洗球,不得采用其它物体代替,清洗完毕后,先吊走配重,后吊布料杆身至下一个工作位置,安装好后,吊入配重,重复前面的工作。
3、布料机的选用本机净高5.5米,重量轻,移动灵活,可有塔机方便的移动位置。
手动操作,360度灵活方便,安全可靠。
三、布料机的的加固1、用塔吊吊运至楼层作业面上并安放稳固,然后吊装配重。
2、布料机放置楼层上时用提前准备好的垫物垫高(如:木方),防止直接挤压钢筋。
布料机支撑脚下模板加固解决措施方案说明中国建筑工程总公司CHINA STATE CONSTRUCTION .建荣村“城中村”改造项目 (广电兰亭荣荟)K1地块布料机支撑脚 模板加固处理方案2013年11月中国建筑第二工程局有限公司目录一、编制依据.............................................. 错误!未定义书签。
二、工程概况.............................................. 错误!未定义书签。
工程建设概况....................................... 错误!未定义书签。
建筑设计概况....................................... 错误!未定义书签。
三、加固处理措施.......................................... 错误!未定义书签。
处理措施 .......................................... 错误!未定义书签。
支撑体系 .......................................... 错误!未定义书签。
四、施工注意事项.......................................... 错误!未定义书签。
五、其他.................................................. 错误!未定义书签。
附件一:布料机支撑脚模板计算书 ............................ 错误!未定义书签。
一、编制依据序名 称 编 号1 《建筑结构荷载规范》 GB50009-202 《混凝土结构设计规范》 GB50010-203 《混凝土结构工程施工质量验GB50204-204 《建筑工程施工质量验收统一GB50300-205 《钢管脚手架扣件》 GB15831-206 《碳素结构钢》 GB/T700-207 《高层建筑混凝土结构技术规JGJ 3-2010 8 《建筑机械使用安全技术规程》 JGJ33-2012 9 《建筑施工安全检查标准》 JGJ59-2011 10 《建筑施工高处作业安全技术JGJ80-91 11 《建筑施工扣件式钢管脚手架JGJ130-20112 《建筑施工模板安全技术规范》 JGJ162-20013 《建筑施工手册》 (第四版) 14 《建筑施工计算手册》 (第二版)15 《工程建设标准强制性条文》 2009版 16 《建设工程安全生产管理条例》 国务院第17 《危险性较大的分部分项工程建质18 《武汉市建筑施工现场安全质武城建19 公司质量、环境和职业健康安全管理体系 SBC.3.QESM S.01-2011,版本:C20 广电建荣K1地块工程施工图纸 2013-421 广电建荣K1地块施工组织设计二、工程概况 工程建设概况工程建设概况一览表工程名广电兰亭荣荟工程地长丰大道以南、建设单武汉广电海格房地勘察单武汉市勘察设计设计单珠海市建筑设计院武汉分院 监理单湖北天慧工程咨质量监督武汉市硚口区建总包单中国建筑第二工工程主本工程由5栋3层商业楼、1栋26层写字楼、建筑设计概况建筑设计概况一览表建筑1、2、3#为住宅楼,18#楼为办公楼,ABCDE 为建筑一类高层建筑建筑面积 总建筑面119667.7规划用地23193.63m ² 地下建筑17027.63地上建筑101813.99m ² 建筑平面 横轴编号 D-1~纵轴编D-A ~D-c 轴横轴轴线131.5m 纵轴轴140.7m 地下建人防区层 3.8m 非人防 3.4m 主体建筑层数1、2地上33层,建筑106.9m 标准 2.9m3#楼 地上33层,建筑105.5m 标准 2.9m 18#楼 地上26层,建筑109.75m 标准 3.75m 商铺 地上3层,建筑15.3m 层/ 安全等级 二级 防火分类 一类 耐火等级 一级 抗震丙类 地基基础甲级 场地类别 Ⅱ类 结构抗震三级 抗震六度 结构形式基础结构桩基承台基础 主体结构形式 1、2、3#住宅楼为剪力墙结构,18#办公楼为框架剪力墙结构。

A3.9施工安全专项方案报审表
江苏省建设厅监制
复建房5#楼布料机加固
施
工
方
案
编制:
审核:
批准:
XX 建筑工程总公司
2012年11月14日
布料机加固方案
本工程布料机自重1.8吨,由长度为2m的四根钢梁承重,施工时,拟采取以下措施进行加固:
1、布料机柱腿位置1平方米内的排架支撑采取加密措施,最大间
距不超过700mm,设置纵横向剪刀撑和扫地杆;
2、为防止布料机的腿部压坏支承的钢筋网片,在钢筋网片的上面
铺设600*600的九夹板以支撑布料机的钢梁;
3、在布料机的顶部设置四根揽风绳,四个方向扎牢,以防止布料
机位移倾覆;
4、施工时,安排一名工人在下面维护支撑安全,发现问题随时整
改。
2012-11-14。
布料机底座异层加固浇筑混凝土施工工法布料机底座异层加固浇筑混凝土施工工法一、前言:布料机底座在工地中起到了支撑和稳定布料机设备的重要作用。
为了确保布料机底座的稳固性和承重性能,采用了底座异层加固浇筑混凝土施工工法。
该工法通过采取一系列的技术措施和施工工艺,能够保证底座的结构牢固,提高工程的质量和安全性。
二、工法特点:1. 底座异层加固浇筑混凝土施工工法是一种将混凝土层异层浇筑在布料机底座上的工法,能够增强底座的承重能力。
2. 采用不同强度等级的混凝土进行异层浇筑,以适应布料机底座的不同负荷要求。
3. 工法具有施工周期短、施工成本低、施工过程简单等优点,能够有效提高工程的经济性。
三、适应范围:该工法适用于各类布料机底座的加固工程,尤其适用于需要增强底座承重能力的底座结构。
四、工艺原理:底座异层加固浇筑混凝土施工工法主要是通过采用不同强度等级的混凝土进行异层加固,增加底座的承载能力。
根据实际工程要求和布料机底座的负荷情况,确定混凝土的强度等级和层数,并选择适当的配合比。
在施工过程中,通过合理的摆布混凝土和采取适当的振捣措施,保证混凝土的均匀密实,提高底座的抗压能力。
五、施工工艺:1. 准备工作:检查布料机底座的整体结构和质量,清理底座表面的灰尘和杂物。
2. 异层浇筑:根据设计要求,将不同强度等级的混凝土按照层数进行浇筑,每层混凝土之间要进行充分的振捣和密实。
3. 养护处理:对浇筑完成的混凝土底座进行养护处理,确保混凝土的强度和稳定性。
4. 后续工作:根据施工进度和工程要求,进行后续的组织调度和施工工作。
六、劳动组织:施工过程中需要组织具备相关经验和技能的施工人员,包括工程师、技术员、水泥工、振捣工等。
根据工程的具体情况,合理分工,确保施工进度和质量。
七、机具设备:该工法所需的机具设备包括混凝土搅拌机、运输车辆、振捣器、喷淋设备等。
这些机具设备具有稳定性好、效率高等特点,能够满足施工过程中的需要。
八、质量控制:施工中需要采取一系列的质量控制措施,包括对混凝土原材料和配制过程的检验、对混凝土浇筑过程的监控、对底座密实度的检测等,以确保施工质量达到设计要求。
布料机加固方案1. 引言布料机在纺织行业中扮演着重要的角色,用于将布料平整地拉伸。
然而,由于长时间使用和布料的持续运动,布料机往往容易出现磨损和松动的问题。
为了保证布料机的正常运行和延长其使用寿命,我们需要采取一些加固措施。
本文将介绍一种常见的布料机加固方案,以帮助企业解决布料机松动和磨损问题。
2. 加固步骤2.1 清洁检查在进行布料机加固之前,首先需要对布料机进行彻底的清洁检查。
这可以包括清除所有杂物、灰尘和油污,并检查是否有任何磨损或损坏的部件。
只有在清洁检查完成后,我们才能进行下一步的加固工作。
2.2 润滑和紧固接下来,我们需要对布料机进行润滑和紧固处理。
首先,确保所有轴承和传动部件都已正确涂抹润滑剂,以减少磨损和降低噪音。
然后,检查并紧固所有螺钉、螺栓和螺母,确保布料机各个部件的连接牢固。
2.3 加固结构为了进一步加固布料机,我们需要考虑加固其结构。
以下是几种可行的加固方式:2.3.1 改善底座底座是支撑整个布料机的重要组成部分。
检查底座是否稳固,没有任何松动或磨损的迹象。
根据需要,可以增加底座的厚度或安装加固板,以增加其稳定性和承重能力。
2.3.2 加强支架布料机的支架是支撑布料运动的关键部件。
加固支架可以采用增加钢材的厚度或增加支架的数量来提高其稳固性。
如果有必要,还可以安装支撑架或加固支柱以增加整体结构的稳定性。
2.3.3 增加防护措施为了防止外部因素对布料机造成损害,我们可以增加防护措施。
例如,安装防护罩、警示标志和安全开关等设备,以提供额外的保护和警示。
3. 结论通过采取上述加固方案,可以有效地解决布料机松动和磨损的问题。
这些加固措施可以提高布料机的稳定性、耐用性和安全性,延长其使用寿命。
需要注意的是,加固方案的实施应该根据具体的布料机型号和使用环境进行调整。
在实施过程中,建议与专业技术人员一起进行,以确保加固方案的准确性和可行性。
希望本文介绍的布料机加固方案对于解决布料机的松动和磨损问题有所帮助。
中国建筑工程总公司 CHINA STATE CONSTRUCTION ENGRG.CORP.

建荣村”城中村”改造项目 ( 广电兰亭荣荟) K1地块 布料机支撑脚 模板加固处理方案
11月 中国建筑 第二工程局有限公司 资料内容仅供您学习参考,如有不当之处,请联系改正或者删除。 目 录
一、 编制依据 ........................................................................... 错误!未定义书签。
二、 工程概况 ........................................................................... 错误!未定义书签。
2.1 工程建设概况 ................................................................ 错误!未定义书签。
2.2 建筑设计概况 ................................................................ 错误!未定义书签。
三、 加固处理措施 ................................................................... 错误!未定义书签。
3.1 处理措施 ........................................................................ 错误!未定义书签。
3.2 支撑体系 ........................................................................ 错误!未定义书签。
四、 施工注意事项 ................................................................... 错误!未定义书签。
(此文档为Word格式,下载后可以任意编辑修改!)(合同编号:)模板支撑加固补强方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:JL—A002 施工组织设计(方案)报(复)审表工程名称:编号:注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各留一份。
幼儿园工程为框架现浇结构,圆顶处梁最大截面尺寸为350×780,最小截面尺寸为250×400,梁跨度最大为15m,板厚度为150,幼儿园梁最大截面尺寸为350×600,梁跨度最大为7.8m,板厚度为130,原方案模板支撑体系为Φ48×3.25标准钢管,间距纵横1000井式布置,步距≤1.8m,上部梁、板下均设双向水平系杆并采用双扣件固定,附房一层层高为4.53m,根据层高情况,超过4米属一般高支撑模板体系。
因扣件检测未能达到标准要求,根据架体实际情况作如下补强加固措施,请审核批准。
1.对梁高在700以下肋形梁板结构,在主、次梁相交处沿主梁方向次梁下增设二根立杆支架,上端与次梁顶紧,纵向与原支架水平系杆连接牢固。
2.对梁高在700-900结构,原梁下双立杆支架,改三立杆支架并设八字支撑加固,使三根立杆受力保持基本均匀。
3.架体搭设构造上必须满足:(1)支架四边与中间每隔四排支架立杆,应设置一道剪刀撑,由底至顶连续设置。
(2)边杆和剪刀撑应与已浇筑建筑物中柱等进行妥善牢固联接,确保架体整体稳定,不变形。
(3)水平杆(包括扫地杆)应纵横拉通,步距≤1800。
梁底、板底均应设置,并确保与立杆连接为双个扣件。
(4)合理配置立杆长度,尽可能少接,除顶端可用搭接外(接法应满足规范要求)。
其余各步必须采用对接且应相与错开。
5.加强其它管理:(1)支撑体系搭设完成后应组织有关人员进行全面验收并签证。
(2)当采用泵送砼料时必须严格控制板面堆量高度,不得超过300mm,砼浇筑方向应确保支架均匀受力,由专人监控指挥。
