地铁供电系统设备采购及安装施工组织设计方案(争国优)Word版本可编辑
- 格式:doc
- 大小:8.02 MB
- 文档页数:676
1施工及安装工艺1.1变电所施工及安装工艺1.1.1牵引降压变电所施工总体流程1.1.2降压变电所施工总体流程1.1.3牵引、降压变电所主要工序施工工艺1.1.3.1设备基础预埋件安装(1)施工准备①劳动力准备②工机具准备序号名称规格单位数量备注15呆扳手17~19把316电工工具套117钢丝刷把118毛刷把219照明灯具套2(2)操作程序①工序流程图施工准备定位测量钻孔固定配件槽钢安装焊接接地线连接除锈刷漆②操作要领:A施工准备a依据施工图纸将基础型钢安装所需预埋配件加工备齐。
b按图纸尺寸将槽钢调平、调直,加工成框架形状,以便现场安装。
在槽钢长度超过5m时,应每间隔2m左右加一角钢支撑,并点焊固定,除去焊渣及铁锈刷两次防锈漆。
加工完成槽钢框架的不直度应小于1mm∕m,每根槽钢的全长小于5mm,槽钢间距误差不应大于2mm。
c备好施工用工具,检修好机具。
B测量、定位a清理施工场地建筑杂物、清扫结构地板及预留孔洞。
b用钢卷尺测量和校核土建施工预留孔洞的位置是否符合设计图纸要求。
c依施工图纸用钢卷尺、墨线在地板上划出型钢安装基准线,将槽钢摆放到位,根据土建装饰层标高,用水准仪测量槽钢面是否符合标高要求。
d将预埋配件按图纸摆放到位,与槽钢稍微分开少许,以便焊接。
按配件的固定孔,画出“十”字线。
C钻孔、固定配件a用冲击电钻对准固定配件的“十”线,垂直地板钻孔并清除孔内的粉尘。
b将膨胀螺栓装入孔内,将焊接基础型钢的配件固定拧紧。
D基础槽钢安装、焊接a依照位置基准线安放好基础槽钢,用水准仪测量基础槽钢顶面水平是否符合室内地坪标高。
基础型钢水平误差小于1mm∕m,每件全长小于2mm。
b用钢卷尺测量基础型钢间的距离是否符合设计图纸要求。
c测量槽钢顶面水平、位置、间距无误后,先用点焊的方法将型钢与预埋配件焊接。
d将整条型钢各点点焊固定、复测无误后再将所有固定点逐点全断面焊接,不应有虚焊。
槽钢安装焊接如下图:E接地线连接a依设计图要求,基础型钢间用镀锌扁钢焊接接地线,设计未注明时一般采用-40×4镀锌扁钢。

轨道交通工程供电系统工程施工组织设计1.2工程特点1.2.1设计特点1)系统结线简单,供电可靠。
全线均采用高压电缆供电,大大降低了事故发生几率,增加了供电可靠性。
2)电缆均敷设于支架或桥架上,便于施工及维护。
由于全线均采用电缆,提高了施工安全系数,减少了材料及施工机具、工具、仪器仪表种类便于施工管理。
3)主变电所开关数量少,35KV电缆数量少,投资较省。
4)设计界面清晰,接口明确有利于施工配合。
1.2.2施工特点1)窗口工程,社会效应大津滨快速轨道交通工程的建设受到了社会各界的极大关注,能否按期投入运营,工程具有举足轻重的地位。
同时也是反映承包商整体实力和形象的窗口。
2)施工作业面狭窄轻轨工程是集土建、装修、轨道、机电安装为一体的大型系统工程,在有限的空间内多专业同时施工,施工作业面狭窄。
合理组织工程施工,安排好平行的多点作业,灵活地利用有限的空间进行专业间穿插施工,是本工程的难点。
3)工种单一,施工程序简单工种单一,施工程序简单,便于人员、工具、仪器仪表的统一调配。
便于作业程序、工艺标准的统一。
便于程序化作业和大面积展开。
4)工程接口多、配合协调工作量大本工程专业之间配合协调范围广,施工与通信、信号、接触网、站前铺架、房建施工等专业、部门关系密切,做好各项接口与配合、交叉作业和施工衔接等工作,是保证本工程顺利实施的重点5)工程成品防护工作量大由于施工点多、施工专业多,且不同专业间交叉施工,因此在每道工序施工完毕和竣工验收交接前,采取有效措施,做好对本专业和其它各专业已完工程成品的保护,避免损坏、丢失,是保证整个工程优质按期完工的一个重要环节。
6)文明施工要求高某市区内施工,必须搞好文明施工,尽可能减少对周围环境的的影响。
根据对工程特点的分析我们认为影响施工的主要和特殊环节是:电缆中间接头、终端制作及检测。
详情请下载附件:轨道交通工程供电系统工程施工组织设计。
第1篇一、工程概况本工程为某地区220千伏输变电工程,包括新建一座220千伏变电站、一条220千伏输电线路和一条10千伏配电线路。
工程总工期为18个月,预计于2023年6月完工。
二、施工组织设计目的1. 确保工程质量和安全,提高施工效率;2. 合理安排施工资源,降低施工成本;3. 优化施工进度,确保工程按期完工;4. 减少对周边环境的影响,实现文明施工。
三、施工组织设计内容1. 施工准备(1)组织机构:成立项目指挥部,下设工程部、质量部、安全部、物资部、财务部等职能部门。
(2)人员配置:根据工程规模和施工需求,配备足够的施工人员、技术人员和管理人员。
(3)材料设备:根据施工图纸和施工方案,提前采购和储备所需材料设备。
2. 施工方案(1)220千伏变电站施工:包括土建、设备安装、电气调试等。
(2)220千伏输电线路施工:包括线路基础施工、线路架设、接地网施工等。
(3)10千伏配电线路施工:包括线路基础施工、线路架设、配电设备安装等。
3. 施工进度计划(1)编制施工进度网络图,明确各分部分项工程的施工顺序和时间节点。
(2)制定月度、季度和年度施工计划,确保工程按期完成。
4. 资源配置(1)劳动力:根据施工需求,合理调配施工人员,确保施工进度。
(2)材料设备:提前采购和储备所需材料设备,确保施工顺利进行。
(3)施工机械:根据施工需求,配置必要的施工机械,提高施工效率。
5. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全责任。
(2)加强施工现场安全管理,严格执行安全操作规程。
(3)定期开展安全教育培训,提高施工人员的安全意识。
6. 环境保护(1)制定环境保护措施,减少施工对周边环境的影响。
(2)加强施工现场环境保护,确保工程绿色施工。
四、施工组织设计实施与控制1. 实施阶段:按照施工组织设计的要求,严格执行各项施工计划和措施。
2. 控制阶段:对施工进度、质量、成本和安全等方面进行实时监控,确保工程顺利进行。
城市地铁机电安装工程施工组织设计1. 引言本文档旨在为城市地铁机电安装工程的施工组织设计提供指导和合理安排。
通过合理的施工组织设计,可以确保机电安装工程顺利进行,保证施工质量和进度。
2. 施工准备2.1 人员准备- 确定施工团队成员,包括工程经理、技术人员、施工人员等。
- 对施工团队进行培训,提高其机电安装工程的专业知识和操作能力。
2.2 设备准备- 根据机电安装工程的需要,准备必要的施工设备和工具。
- 检查设备的正常工作状态,确保施工期间能够正常使用。
2.3 材料准备- 确定机电安装工程所需的材料种类和数量。
- 与供应商进行沟通,提前采购和储备所需材料,以确保施工期间不会出现物资紧缺情况。
3. 施工组织3.1 施工方案- 制定详细的施工方案,包括施工步骤、工期计划、施工方法等。
- 确定各项工作的责任人和工作内容,分工明确。
3.2 安全措施- 根据机电安装工程的特点和施工环境,制定相应的安全措施。
- 进行安全教育和培训,确保施工人员具备安全意识和应急处理能力。
3.3 质量控制- 制定质量控制方案,包括工艺要求、检查标准和测试方法。
- 定期进行质量检查和评估,确保施工质量符合标准要求。
4. 施工进度4.1 工期计划- 制定详细的工期计划,包括各项工作的开始时间、结束时间和关键节点。
- 对施工进度进行持续监控和调整,确保工期能够按计划完成。
4.2 进度管理- 设立进度管理团队,负责对施工进度进行跟踪和管理。
- 及时解决施工中的问题和难题,确保施工进度的顺利推进。
5. 施工文件管理5.1 文件编制- 编制必要的施工文件,包括施工图纸、施工方案、施工记录等。
- 确保文件的准确性和完整性,方便后续施工和维护工作的进行。
5.2 文件存档- 设立专门的文件存档管理系统,对施工文件进行分类、归档和保管。
- 定期进行文件备份和整理,防止文件丢失或损坏。
6. 总结通过本文档提供的城市地铁机电安装工程施工组织设计,能够有效指导施工过程,保证施工质量和进度的符合要求。
xxx市轨道交通1号线一、二期工程供电系统设备采购及安装项目施工组织方案批准:审核:编制:xxx集团有限公司目录1编制依据和原则 (6)1.1 编制依据 (6)1.2 编制原则 (6)2工程概况 (7)3工程内容 (7)4工程目标 (8)4.1 工期目标 (8)4.2 质量目标 (8)4.3 文明施工目标 (8)4.4 环保目标 (8)4.5 安全目标 (9)5项目组织机构及劳动力安排 (9)5.1 项目组织机构 (9)5.2 劳动力安排 (19)6资源配置 (23)6.1 施工车辆配置 (23)6.2 工机具配置 (23)6.3 拟投入本工程施工和试验的仪器仪表配备表 (25)7设备及材料的检验 (28)7.1 设备材料监造、出厂验收 (28)7.2 到货检查、开箱检查 (28)8施工管理 (29)8.1 施工准备 (30)8.2 设备、材料管理 (33)8.3 施工技术管理 (39)8.4 工程进度控制 (45)8.5 工程成本控制 (50)8.6 计划、统计和信息管理 (50)8.7 保证工程施工工期的管理措施 (51)8.8 轨行区管理 (55)9施工图管理 (56)9.1 施工图会审 (56)9.2 施工图使用 (56)10施工及安装工艺 (57)10.1 变电所施工及安装工艺 (57)10.2 环网电缆施工及安装工艺 (99)10.3 杂散电流防护施工及安装工艺 (118)10.4 电力监控系统施工及安装工艺 (125)10.5 接触网施工及安装工艺 (135)10.6 区间动力照明施工及安装工艺 (208)10.7 供电车间设备安装施工及安装工艺 (221)11与其他系统及专业的接口协调 (221)11.1 与业主的配合措施 (221)11.2 与政府部门的配合 (222)11.3 与监理单位的协调和配合 (222)11.4 与设计单位的配合 (223)11.5 与施工用水、用电的接口协调与管理 (223)11.6 本工程各专业与其他系统及专业的接口协调 (224)12安全防护及文明施工 (228)12.1 安全保证体系 (229)12.2 安全施工保证措施 (240)12.3 重要施工方案的安全控制 (241)12.4 冬季施工安全措施 (245)12.5 文明施工保证体系 (246)12.6 职业健康安全保障措施 (249)12.7 文明施工措施 (252)12.8 廉政措施 (254)13环境保护 (255)13.1 环境目标 (255)13.2 环境保护组织机构 (255)13.3 环境保护管理职责 (256)13.4 环境保护措施 (257)14成品保护 (262)14.1 对变电所内己方成品保护措施 (263)14.2 对环网电缆成品保护措施 (263)14.3 对相关专业成品保护措施 (264)15竣工及工程验收 (264)15.1 总则 (264)15.2 工程验收要求 (265)15.3 工程验收的程序 (268)16试验、测试及调试要求 (270)16.1 一般要求 (270)16.2 变电所要求 (270)16.3 电力监控系统(SCADA)要求 (272)16.4 杂散电流防护 (274)17试验计划 (274)17.1 变电所设备 (274)17.2 杂散电流排流及检测设备 (281)17.3 电力监控系统设备 (282)17.4 调试所需的条件 (282)17.5 调试外部条件 (282)17.6 调试组织机构及职责 (282)17.7 调试计划 (284)17.8 调试工作时间计划 (284)17.9 调试测试方案 (285)18验收计划 (330)18.1 预验 (331)18.2 竣工验收 (331)18.3 工程移交 (331)19试运行计划 (331)20试运营的注意事项 (332)21临管计划 (332)21.1 概述 (332)21.2 临管阶段系统运行管理方案 (333)22质量保证期内的维修及保养安排 (345)22.1 概述 (345)22.2 维修及保养组织机构 (345)22.3 备品备件配备计划 (348)22.4 事故抢修方案 (349)22.5 质量保证期内维护承诺 (350)22.6 工程回访 (352)22.7 产品检验、测量和试验质量控制 (355)22.8 最终检验的质量控制(含出厂试验) (356)22.9 产品包装、运输等质量控制 (357)22.10 供货商在设备安装调试过程质量控制措施 (357)22.11 质量记录 (357)23项目管理 (358)23.1 项目部基地临时设施概述 (358)23.2 项目部基地设施的基本要求 (360)23.3 项目部基地管理 (361)24进度计划管理 (362)24.1 项目进度计划控制 (362)24.2 项目进度管理 (366)25供电系统工期计划 (371)1编制依据和原则1.1编制依据(1)xxx市轨道交通1号线一、二期工程供电系统设备采购及安装项目招标文件及xxx市轨道交通1号线一、二期工程供电系统设备采购及安装项目的澄清文件;(2)xxx市轨道交通1号线一、二期工程供电系统设备采购及安装项目招标附图;(3)公司的技术力量和机械设备情况、各类技术人员配备及施工队伍施工能力的基本情况;(4)国家及铁道部现行的有关规范、规程、技术标准;(5)xxx集团公司颁布的《质量、环境、职业健康安全一体化管理体系程序文件》、《质量、环境、职业健康安全一体化管理体系手册》及相关文件;(6)现行的施工定额和工期目标要求;(7)我方积累的类似工程相关经验及现场调查资料。

地铁车辆段供电施工方案引言地铁车辆段作为地铁系统的重要组成部分,不仅需要供应足够的电力以保证车辆的正常运行,同时也需要拥有完善稳定的供电系统来确保地铁系统的安全性。
因此,在地铁车辆段的建设过程中,供电施工是必不可少的一环。
本文将介绍地铁车辆段供电施工方案,旨在为有关人员提供参考和借鉴。
设计目标地铁车辆段供电施工的设计目标如下:1.确保车辆段供电系统能够满足工作过程中的电力需求,包括车辆的乘客承载量、信号控制设备等的能耗。
2.降低供电系统的成本,并提高供电系统的可靠性和安全性。
3.确保供电系统的构建在一定的时间内完成,并且在建成后能够满足运转要求。
施工方案步骤一:详细的规划设计为了确保施工的顺利进行,需要在施工前进行详细、完备的设计和规划。
这其中需要考虑以下因素:•供电系统的负载需求:需要根据车辆段和信号控制设备的用电负荷进行综合计算并预估,然后规划相应的供电系统容量。
•供电系统的安全性:需要考虑供电系统的安全性,规划可靠的保护措施。
•施工周期和施工机具的选择:确定施工周期及施工工具,在施工过程中尽量减少对车辆段正常运行的影响。
步骤二:施工前的准备工作在正式进入施工阶段之前,需要进行以下准备工作:•检查供电设备及周边环境是否符合安全标准。
•撤离车辆段内的工作人员和机具,避免施工过程中对车辆的影响。
•联系车辆段管理部门,告知相关施工信息。
步骤三:施工实施在进行施工工作时,需要考虑以下因素:•确保供电设备的安全状态,避免施工操作引发安全事故。
•把握施工节奏,尽快完成施工任务。
•统筹协调施工人员的工作安排,防止各工序间相互干扰。
步骤四:后期管理在施工完成后,需要进行相应的后期管理工作,如:•检查供电系统是否能够正常运行,排除问题。
•对供电设备进行日常维护,并制定维护计划。
•对产生的废弃物和材料进行妥善处理。
结论地铁车辆段供电施工方案的制定和实施,是地铁系统建设过程中至关重要的一环,需要充分考虑供电系统的需求、施工工艺和安全管理等方面,确保施工工作的顺利进行,同时也需要注意后期管理和维护工作,避免任何不必要的损失和风险。
地铁机电系统安装工程施工组织设计1. 引言本文档旨在对地铁机电系统安装工程的施工组织设计进行详细介绍和规划。
施工组织设计是确保施工工作顺利进行的重要环节,有效的组织设计可以提升施工效率和质量,减少施工风险和成本,确保项目进度顺利完成。
2. 施工组织设计目标在地铁机电系统安装工程的施工组织设计中,我们的目标是:- 确定施工作业的具体步骤和顺序,合理安排施工进度;- 协调各个施工工序之间的关系,提前解决可能出现的冲突;- 合理配置施工人力资源和设备资源,满足施工需求;- 制定施工安全措施,确保施工过程的安全性;- 提供详细的施工图纸和技术规范,指导施工人员进行作业。
3. 施工组织设计内容3.1 施工步骤和顺序本部分将详细介绍地铁机电系统安装工程的施工步骤和顺序,对每个施工环节进行详细规划,确保施工过程的顺畅进行。
3.2 施工工序协调本部分将分析各个施工工序之间的关系,提前发现可能出现的冲突和矛盾,协调解决,确保施工工序的顺利推进。
3.3 人力资源和设备资源配置本部分将根据施工需要,合理配置人力资源和设备资源,确保施工作业不受人力和设备短缺的限制。
3.4 施工安全措施本部分将制定详细的施工安全措施,包括施工现场的安全管理、人员安全培训、防护措施等,确保施工过程的安全性。
3.5 施工图纸和技术规范本部分将提供详细的施工图纸和技术规范,指导施工人员进行作业,确保施工质量符合要求。
4. 总结地铁机电系统安装工程施工组织设计是确保施工工作顺利进行的重要环节,通过详细规划施工步骤和顺序、协调各个施工工序、合理配置施工资源、制定安全措施、提供施工图纸和技术规范,我们可以提升施工效率和质量,确保项目顺利完成。

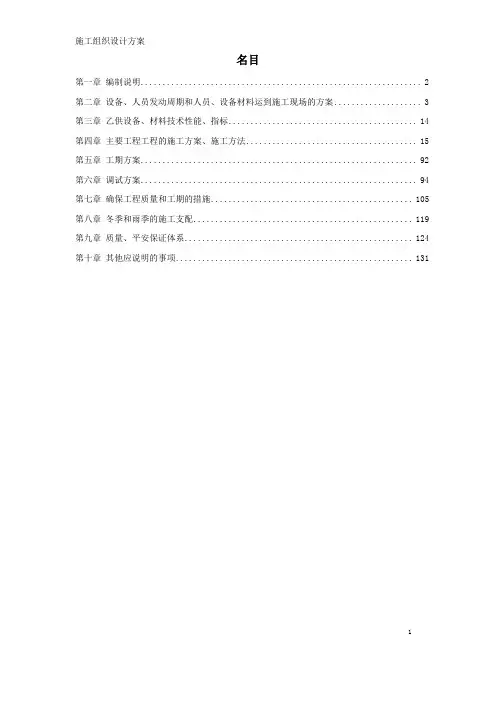

名目第一章编制说明 (2)第二章设备、人员发动周期和人员、设备材料运到施工现场的方案 (3)第三章乙供设备、材料技术性能、指标 (14)第四章主要工程工程的施工方案、施工方法 (15)第五章工期方案 (92)第六章调试方案 (94)第七章确保工程质量和工期的措施 (105)第八章冬季和雨季的施工支配 (119)第九章质量、平安保证体系 (124)第十章其他应说明的事项 (131)1编制说明首先,诚心感谢南京某铁道有限责任公司邀请我方参与南京地铁某线一期工程车站机电设备安装工程SA04-06 标段的投标,并恳切地表示:我方完全接受本工程招标文件提出的有关质量、技术措施、进度、平安、文明施工的各项要求,假设我方有幸中标,我们将在施工中与业主、设计、监理单位亲密配合,真心诚意接受业主、设计、监理单位和有关领导专家等在施工全过程中所赐予的指导和关心。
本技术建议书是由中建八局工业设备安装公司组织相关技术人员,依托中建八局整体实力,在充分商量工程的客观状况和施工特点、结合我公司类似工程施工阅历的根底上,依据南京地铁某线一期工程车站机电设备安装工程SA04-06标段招标文件、施工图纸编制而成,在编制过程中严格执行国家现行建筑安装工程施工及验收标准,并主动采纳先进的施工技术和科学的施工工艺。
其编制范围包括本次招标须完成施工的工程,具体为〔1〕车站设备及管理用房土建施工;〔2〕车站设备及管理用房装修施工;〔3〕车站空调及通风系统安装工程;〔4〕车站及区间给排水与水消防系统安装工程〔5〕车站及区间动力配电与照明系统安装工程等。
0.1 技术、组织优势我公司在近几年先后承揽施工了苏宁环球大厦、哈尔滨香格里拉大饭店、南京市建设房地产开发公司业务综合楼、华飞公司厂房扩建工程安装工程、南京金鹰商城、桂林高尔夫乡村休闲旅馆、江苏电网调试中心、江苏省电信综合楼、等机电安装工程,积累了大量的机电安装的施工技术和施工管理阅历。
在建的南京珠江路地铁综合楼机电安装现也正由我公司施工。

地铁项目临时用电工程施工组织方案一、项目背景介绍地铁项目是城市重要的交通基础设施建设项目之一,需要涉及到大量的电力供应和临时用电工程。
本方案旨在对地铁项目临时用电工程的施工组织进行详细的规划和安排,确保施工期间的电力供应安全稳定。
二、项目目标1.确保地铁项目施工期间的电力供应安全稳定;2.确保电力供应符合相关法规和标准要求;3.提高电力工程施工效率和质量。
1.预施工准备(1)确定本项目的用电容量和需求,包括需供电设备的功率、数量及用电时间等;(2)认真核查供电企业提供的电力规划和设计文件,确保以确保电力供应能满足工程需求;2.临时用电系统设计与建设(1)根据工程需求和供电要求,对临时用电系统进行设计,并编制详细的设计文件;(2)设计符合相关法规和标准要求,并考虑电路负荷分配均衡,以确保供电安全和稳定;(3)组织施工人员对临时用电系统进行建设和安装,确保工程质量;(4)对临时用电设备进行检测和测试,确保设备运行正常。
3.施工期间电力供应管理(1)制定电力供应计划,明确供电时间、区域和方式等;(3)对供电设备进行定期巡检和维护,确保设备运行正常;(4)配备专业电力人员负责电力供应管理,及时处理供电故障和问题。
4.临时用电工程监督与安全(1)组织专业监理团队对临时用电工程进行监督和检查,确保施工符合设计要求;(2)要求施工单位安排专业电工对用电设备进行巡检和验收;(3)制定安全管理制度,加强对电工作业的安全防护和培训;(4)与相关部门配合,及时处理和解决发生的安全事故和问题。
5.合理用电和节能措施(1)制定合理的用电计划,避免电力过载和浪费;(2)合理安排用电设备的使用时间,避免同时高峰用电;(3)加强用电设备的维护和管理,提高设备使用寿命;(4)推广并使用高效节能的电源设备。
四、施工组织方案的监督和评估1.监督和检查(1)制定监督和检查计划,加强对施工组织方案的监督和检查;(2)及时发现和纠正施工中存在的问题和隐患。
地铁供电系统施⼯组织设计⽅案(1)最新资料,word⽂档,可以⾃由编辑!!精品⽂档下载【本页是封⾯,下载后可以删除!】1 施⼯及安装⼯艺1.1 变电所施⼯及安装⼯艺 1.1.1 牵引降压变电所施⼯总体流程施⼯准备与协调系统联调35kV 开关柜就位安装电缆桥⽀架安装接地装置安装设备基础槽钢制作安装设备搬运进所整流变压器就位安装直流开关柜、整流柜就位绝缘安装⼆次接线⾼压电缆头制作所内电缆敷设设备试验、调试验收试运⾏所间电缆、光缆敷设光缆成端、接续孔洞封堵1.1.2 降压变电所施⼯总体流程施⼯准备与协调系统联调35kV 开关柜就位安装电缆桥⽀架安装接地装置安装设备基础槽钢制作安装设备搬运进所配电变压器就位安装低压开关柜就位安装⼆次接线⾼压电缆头制作所内电缆敷设设备试验、调试验收试运⾏所间光、控缆敷设光缆成端、接续封闭母线桥安装孔洞封堵1.1.3牵引、降压变电所主要⼯序施⼯⼯艺1.1.3.1设备基础预埋件安装(1)施⼯准备①劳动⼒准备序号项⽬单位数量备注1 施⼯负责⼈⼈ 1 施⼯组织2 测量、划线⼈ 2 测量、划线、超平3 变电安装⼯⼈ 2 钻孔、安装4 电焊⼯⼈ 1 焊接②⼯机具准备序号名称规格单位数量备注1 ⽔准仪S3 台 12 塔尺3m 只 13 ⽔平尺L=1000mm 只 14 电焊机Bx-205 套 15 冲击电钻TE-22 台 16 ⼿锤1kg 把 27 锤击棒φ10 根 28 钢钎L=450mm 根 19 撬棍L=600mm 根 210 墨⽃线只 111 钢卷尺30m、5m 个 212 电源配电箱三相五线个 1 带漏电保护装置13 断线剪L=900mm 把 114 活⼝扳⼿250x30 把 215 呆扳⼿17~19 把 316 电⼯⼯具套 117 钢丝刷把 118 ⽑刷把 2序号名称规格单位数量备注19照明灯具套2(2)操作程序①⼯序流程图②操作要领: A 施⼯准备a 依据施⼯图纸将基础型钢安装所需预埋配件加⼯备齐。
XX地铁1号线AFC设备安装施工方案编制人:审核人:批准人:批准日期:XXXX年0X 月XX 日总承包单位:XXXXXXXXX目录1.编制依据 (1)2工程范围 (1)2.1系统与设备供货范围 (2)2.2服务范围 (3)2.3 主要工程数量表 (3)3工程总体目标 (9)3.1 进度目标 (9)3.2 质量目标 (9)3.3 安全目标 (9)3.4文明施工目标 (9)3.5成本控制目标 (9)4施工进度计划 (10)4.1 AFC施工阶段工程进度计划图 (10)4.2关键线路图 (14)5施工组织结构 (14)5.3承包商现场项目组织架构 (14)6施工部署 (18)6.1 施工阶段划分 (18)6.3 施工组织 (18)6.3.1 施工准备工作 (18)6.3.2 机具配置 (22)6.4设备搬运方案及安全措施 (24)7主要(关键)工程施工方案 (27)7.1 钢管铺设施工方案 (27)7.1.1 施工工艺流程 (27)7.1.2 施工方法 (28)7.2 线槽安装施工方案 (30)7.2.1 施工工艺流程 (31)7.2.2 施工方法 (32)7.3线盒安装施工方案 (32)7.3.1 施工工艺流程 (33)7.3.2 施工方法 (34)7.4 配电箱安装施工方案 (34)7.4.1 施工工艺流程 (34)7.4.2 施工方法 (35)7.5缆线敷设施工方案 (36)7.5.1 施工工艺流程 (37)7.5.2 施工方法 (38)7.6缆线成端及测试施工方案 (40)7.6.1 施工工艺流程 (40)7.6.2 施工方法 (41)7.7设备运输方案及应对措施 (48)7.7.1 设备运输流程 (48)7.7.2 设备运输说明及应对措施 (49)7.8设备安装施工方案 (50)7.8.1 施工工艺流程 (50)7.8.2 施工方法 (51)7.9现场设备调试及联调方案 (52)7.9.1 AFC现场设备调试方案 (52)7.9.2 AFC现场联调测试内容 (53)7.9.3 AFC现场联调测试方案 (53)7.9.4 144小时系统连续试验 (56)7.10设备、材料的现场管理 (57)7.10.1 设备现场管理 (57)7.10.2 材料现场管理 (57)8施工保证措施 (57)8.1 技术保证方案 (57)8.1.1 组织保证措施 (57)8.1.2 技术管理措施 (57)8.1.3 文件、资料管理 (59)8.1.4 会议制度 (61)8.2 工期保障措施 (61)8.3 环境保护措施 (65)8.4 成品保护措施 (65)9质量保证体系及措施 (67)9.1 质量保证体系 (67)9.2 质量保证措施 (72)10安全生产及文明施工 (76)10.1 安全生产体系 (76)10.2 安全生产保障措施 (78)10.3文明施工 (86)10.3.1文明施工目标 (86)10.3.2文明施工组织机构 (86)10.3.3文明施工保障体系 (87)10.3.4文明施工措施 (88)10.3.5标准文明工地管理制度 (89)10.4应急方案 (93)11保修期服务 (104)11.1 服务机构 (104)11.2 服务内容 (105)11.3 技术支持 (105)1.编制依据●XX地铁1号线信号系统工程合同文件;●国家关于城市快速轨道交通工程的现行规范及技术标准;●我方ISO9001:2000质量管理体系文件;●我方施工管理、技术人员、机械、仪器仪表等资源情况;●XX市关于工程施工的有关规定和法规;●《城市轨道交通技术规范》(GB50490-2009);●《地铁设计规范》(GB50157-2003);●《城市轨道交通自动售检票系统工程质量验收规范》(GB50381-2010);●《城市轨道交通工程项目建设标准》(建标104-2008);●《电子信息系统机房设计规范》(GB50174-2008);●《地下铁道工程施工及验收规范》(GB50299-1999);●《建筑物电子信息系统防雷技术规范》(GB50343-2004);●《综合布线系统工程设计规范》(GB50311-2007);●《综合布线系统工程验收规范》(GB50312-2007);●《低压配电设计规范》(GB50054-95);●《铁路通信施工规范》(TB10205-99);●《建筑安装工程质量检验评定统一标准》(GBJ300-88);●《安全防范工程程序和要求》(GA/T75-94);●《电磁辐射防护规定》(GB8702-88);2工程范围1号线一、二期工程共设18座地下车站,分别为XX南站……………..XX东站站。
地铁供电系统施工组织设计方案目录1. 项目概述 (2)1.1 工程背景 (2)1.2 设计原则与目标 (3)1.3 工程范围及重点 (4)2. 供电系统设计方案 (5)2.1 总体设计思路 (6)2.2 供电系统架构 (7)2.3 设备选型与配置 (8)2.4 供电系统布局 (10)3. 施工组织设计 (11)3.1 施工准备工作 (12)3.2 施工进度计划 (14)3.3 施工现场管理 (15)3.4 安全防护措施 (16)4. 质量控制与验收标准 (17)4.1 质量控制措施 (18)4.2 验收标准与流程 (19)4.3 后期维护与保养 (20)5. 风险评估与应对措施 (21)5.1 风险识别与评估 (23)5.2 风险防范措施 (24)5.3 应急预案制定 (25)6. 环境保护与节能减排方案 (26)6.1 环境保护措施 (28)6.2 节能减排技术应用 (29)6.3 环境影响评估与监控 (30)7. 文档管理与其他资料汇总 (31)7.1 文档管理分类与内容 (32)7.2 资料汇总与整理要求 (34)7.3 技术资料归档与备份管理 (35)8. 培训与人员配置计划 (36)1. 项目概述随着城市化进程的加快,地铁作为现代城市交通的重要组成部分,其建设与发展日益受到关注。
地铁供电系统是地铁运营的核心,为列车运行、通风照明、通信信号等系统提供稳定可靠的电源。
为确保地铁供电系统的顺利施工和高效运行,本方案针对地铁供电系统的施工组织设计进行了全面细致的规划。
本项目旨在确保地铁供电系统的施工质量、安全、进度与成本控制,同时注重技术创新与科学管理相结合,确保施工过程的顺利进行及后续运营的安全稳定。
在设计过程中,充分考虑了施工现场的实际情况,包括地质条件、环境因素、材料设备采购与运输等各个方面的影响。
通过深入分析研究,制定了切实可行的施工组织设计方案。
通过本项目的实施,将有效提升地铁供电系统的施工水平,为地铁的顺利运营提供有力保障。
目录1 工程概况 (2)1.1 总体简介 (3)1.2 现场情况 (3)2 编制说明及依据 (3)2.1 编制说明 (3)2.2 编制依据 (3)3 施工临时用电需求 (3)3.1 施工临时用电设备 (3)3.2 施工临时用电布置 (4)4 负荷计算 (4)4.1 负荷计算公式 (4)4.2 各路负荷计算 (5)4.3 各二级配电箱计算 (7)5 配电线路设计 (8)5.1 安装装修施工配线型号 (8)5.2线路走向及配电方式 (9)6 配电箱与开关箱设计 (9)6.1总配电箱电气设置与接线 (9)6.2分配电箱电气设置与接线 (11)6.3设备开关箱电气配置与接线 (12)6.4电焊机开关箱电器配置与接线 (13)7接地与接地装置设计 (13)7.1接地技术要求 (13)7.2接地极具体要求 (14)8防雷设计 (14)8.1防雷范围 (14)8.2避雷装置要求 (14)9 安全用电技术措施和电气防火措施 (15)9.1现场施工用电管理 (15)9.2电气设备设置与安装 (15)9.3漏电保护器设置 (16)9.4电气设备的使用和维护 (17)9.5施工现场的电缆线路 (17)9.6预防电气火灾措施 (18)10电气施工平面布置 (19)1 工程概况1.1 总体简介1.2 现场情况2 编制说明及依据2.1 编制说明2.2 编制依据3 施工临时用电需求3.1 施工临时用电设备站安装装修工程施工设备功率表序号机械设备名称规格型号数量合计额定功率(KW)1 冲剪机Φ34-16 1 112 龙门剪板机Q11-8×25001113 折边机144 卷板机145 单平咬口机11.56 联合角弯头咬口机FR-111.57 联合角直线咬口机FS-18B11.58 电动套丝机 2 2.29 交流电焊机 5 5510 手提电焊机 3 911 直流电焊机 2 412 电动试压泵 1 1.113 空压机 1 7.514 电动坡口机 2 2.215 潜水泵 2 8序号机械设备名称规格型号数量合计额定功率(KW)16 送风机 2 817 洗车清水泵 1 218 砂轮切割机 3 1519 液压弯管器 1 520 电动冲击钻12 2421 热熔机 1 222 热熔器 3 223 电动试压泵 1 524 手磨切割机 2 1025 电动压槽机 2 826 手电钻8 827 锯床 4 1228 施工照明30 30合计功率254.5注: 。
1.主要施工方法及施工工艺动力照明系统:1.1.低压配电及动力系统安装施工程序:根据地铁内配电系统配电点密度大,分布广,配缆敷设形式不同的特点,建筑结构施工时,必须按设计图回路分布进行校对、定点、定位。
确保预留孔洞、套管、预埋铁件、接地点的埋设准确无误,并做好防锈、防腐措施。
1.1.1.低压配电柜,控制柜安装:①电柜安装前,安装场所应具备如下条件:A.建筑施工完毕,场地清理干净,不能有渗漏、渗水现象。
B.电气室,控制室的门、窗、墙体、地面应施工完毕,环境湿度应达到产品技术及安装设计的规定要求。
C.检查预埋件预留孔的尺寸及牢固情况,复测预留安全接地点的阻值是否符合设计要求。
②电柜型钢基础安装后,其顶部需高于完成地面100mm,并按设计规定材质牢固接地,进行除锈防腐油漆。
③低压配电柜,控制柜安装工艺程序:成列电柜安装排列要整齐、紧密、美观。
单柜垂直度每米偏差不允许大于1.5mm,成列安装时柜面和柜顶偏差均不允许大于5mm。
单柜接地导体截面不能小于6mm2,连接要可靠。
电柜安装完成后,对柜内联络母线检查连接情况,按设计系统图复检二次回路元件设置及接线情况,检查电动或手动操作装置是否灵活,测试绝缘电阻及接地电阻,然后进行通电试验调整,检查柜面灯光,仪表运行情况。
并做好测试记录。
(小型动力配电箱安装按照明系统配电箱施工方法)。
④严格按系统图所标注相序接线1.1.2.电力电缆敷设安装:地铁内电缆敷设前,按施工图复核各回路电缆型号规格,始终点位置。
沿电缆敷设通道(电缆沟、强电井、支架套管)检查应畅通无阻,排水良好,具备成品保护的有效条件。
①电力电缆敷设安装工艺程序:②电缆敷设必须符合如下技术要求:A.电缆支(吊)架安装,支(吊)架距离设计为800mm,焊接及固定要牢固,横平竖直,安装的支架之间水平偏差不应大于5mm。
支架通道全长设40×4镀锌扁钢作接地母线,与支架及等电位接地点牢固焊接。
支架除锈油漆防腐。
1 施工及安装工艺1.1 变电所施工及安装工艺 1.1.1 牵引降压变电所施工总体流程施工准备与协调系统联调35kV 开关柜 就位安装电缆桥支架安装接地装置安装 设备基础槽钢制作安装设备搬运进所整流变压器 就位安装 直流开关柜、整流柜就位绝缘安装二次接线 高压电缆头制作 所内电缆敷设 设备试验、调试 验收试运行所间电缆、光缆敷设光缆成端、接续孔洞封堵1.1.2 降压变电所施工总体流程施工准备与协调系统联调35kV 开关柜 就位安装电缆桥支架安装接地装置安装 设备基础槽钢制作安装设备搬运进所配电变压器 就位安装 低压开关柜 就位安装二次接线 高压电缆头制作 所内电缆敷设 设备试验、调试 验收试运行所间光、控缆敷设光缆成端、接续封闭母线桥安装 孔洞封堵1.1.3牵引、降压变电所主要工序施工工艺1.1.3.1设备基础预埋件安装(1)施工准备①劳动力准备序号项目单位数量备注1 施工负责人人 1 施工组织2 测量、划线人 2 测量、划线、超平3 变电安装工人 2 钻孔、安装4 电焊工人 1 焊接②工机具准备序号名称规格单位数量备注1 水准仪S3 台 12 塔尺3m 只 13 水平尺L=1000mm 只 14 电焊机Bx-205 套 15 冲击电钻TE-22 台 16 手锤1kg 把 27 锤击棒φ10 根 28 钢钎L=450mm 根 19 撬棍L=600mm 根 210 墨斗线只 111 钢卷尺30m、5m 个 212 电源配电箱三相五线个 1 带漏电保护装置13 断线剪L=900mm 把 114 活口扳手250x30 把 215 呆扳手17~19 把 316 电工工具套 117 钢丝刷把 118 毛刷把 2序号名称规格单位数量备注19 照明灯具套 2(2)操作程序①工序流程图施工准备定位测量钻孔固定配件槽钢安装焊接接地线连接除锈刷漆②操作要领:A施工准备a依据施工图纸将基础型钢安装所需预埋配件加工备齐。
xxx市轨道交通1号线一、二期工程供电系统设备采购及安装项目施工组织方案批准:审核:编制:xxx集团有限公司目录1编制依据和原则 (6)1.1 编制依据 (6)1.2 编制原则 (6)2工程概况 (7)3工程内容 (7)4工程目标 (8)4.1 工期目标 (8)4.2 质量目标 (8)4.3 文明施工目标 (8)4.4 环保目标 (8)4.5 安全目标 (9)5项目组织机构及劳动力安排 (9)5.1 项目组织机构 (9)5.2 劳动力安排 (19)6资源配置 (23)6.1 施工车辆配置 (23)6.2 工机具配置 (23)6.3 拟投入本工程施工和试验的仪器仪表配备表 (25)7设备及材料的检验 (28)7.1 设备材料监造、出厂验收 (28)7.2 到货检查、开箱检查 (28)8施工管理 (29)8.1 施工准备 (30)8.2 设备、材料管理 (33)8.3 施工技术管理 (39)8.4 工程进度控制 (45)8.5 工程成本控制 (50)8.6 计划、统计和信息管理 (50)8.7 保证工程施工工期的管理措施 (51)8.8 轨行区管理 (55)9施工图管理 (56)9.1 施工图会审 (56)9.2 施工图使用 (56)10施工及安装工艺 (57)10.1 变电所施工及安装工艺 (57)10.2 环网电缆施工及安装工艺 (99)10.3 杂散电流防护施工及安装工艺 (118)10.4 电力监控系统施工及安装工艺 (125)10.5 接触网施工及安装工艺 (135)10.6 区间动力照明施工及安装工艺 (208)10.7 供电车间设备安装施工及安装工艺 (221)11与其他系统及专业的接口协调 (221)11.1 与业主的配合措施 (221)11.2 与政府部门的配合 (222)11.3 与监理单位的协调和配合 (222)11.4 与设计单位的配合 (223)11.5 与施工用水、用电的接口协调与管理 (223)11.6 本工程各专业与其他系统及专业的接口协调 (224)12安全防护及文明施工 (228)12.1 安全保证体系 (229)12.2 安全施工保证措施 (240)12.3 重要施工方案的安全控制 (241)12.4 冬季施工安全措施 (245)12.5 文明施工保证体系 (246)12.6 职业健康安全保障措施 (249)12.7 文明施工措施 (252)12.8 廉政措施 (254)13环境保护 (255)13.1 环境目标 (255)13.2 环境保护组织机构 (255)13.3 环境保护管理职责 (256)13.4 环境保护措施 (257)14成品保护 (262)14.1 对变电所内己方成品保护措施 (263)14.2 对环网电缆成品保护措施 (263)14.3 对相关专业成品保护措施 (264)15竣工及工程验收 (264)15.1 总则 (264)15.2 工程验收要求 (265)15.3 工程验收的程序 (268)16试验、测试及调试要求 (270)16.1 一般要求 (270)16.2 变电所要求 (270)16.3 电力监控系统(SCADA)要求 (272)16.4 杂散电流防护 (274)17试验计划 (274)17.1 变电所设备 (274)17.2 杂散电流排流及检测设备 (281)17.3 电力监控系统设备 (282)17.4 调试所需的条件 (282)17.5 调试外部条件 (282)17.6 调试组织机构及职责 (282)17.7 调试计划 (284)17.8 调试工作时间计划 (284)17.9 调试测试方案 (285)18验收计划 (330)18.1 预验 (331)18.2 竣工验收 (331)18.3 工程移交 (331)19试运行计划 (331)20试运营的注意事项 (332)21临管计划 (332)21.1 概述 (332)21.2 临管阶段系统运行管理方案 (333)22质量保证期内的维修及保养安排 (345)22.1 概述 (345)22.2 维修及保养组织机构 (345)22.3 备品备件配备计划 (348)22.4 事故抢修方案 (349)22.5 质量保证期内维护承诺 (350)22.6 工程回访 (352)22.7 产品检验、测量和试验质量控制 (355)22.8 最终检验的质量控制(含出厂试验) (356)22.9 产品包装、运输等质量控制 (357)22.10 供货商在设备安装调试过程质量控制措施 (357)22.11 质量记录 (357)23项目管理 (358)23.1 项目部基地临时设施概述 (358)23.2 项目部基地设施的基本要求 (360)23.3 项目部基地管理 (361)24进度计划管理 (362)24.1 项目进度计划控制 (362)24.2 项目进度管理 (366)25供电系统工期计划............................................................................................. 错误!未定义书签。
1编制依据和原则1.1编制依据(1)xxx市轨道交通1号线一、二期工程供电系统设备采购及安装项目招标文件及xxx市轨道交通1号线一、二期工程供电系统设备采购及安装项目的澄清文件;(2)xxx市轨道交通1号线一、二期工程供电系统设备采购及安装项目招标附图;(3)公司的技术力量和机械设备情况、各类技术人员配备及施工队伍施工能力的基本情况;(4)国家及铁道部现行的有关规范、规程、技术标准;(5)xxx集团公司颁布的《质量、环境、职业健康安全一体化管理体系程序文件》、《质量、环境、职业健康安全一体化管理体系手册》及相关文件;(6)现行的施工定额和工期目标要求;(7)我方积累的类似工程相关经验及现场调查资料。
1.2编制原则(1)认真贯彻执行xxx集团有限公司“以顾客满意为宗旨,提升质量,预防污染,保障安全,遵守法规,持续改进,追求卓越绩效,为社会提供时代的绿色精品工程”的质量方针,实现单位工程一次验收合格率100%,合同履约率100%,顾客满意率80%以上,推广应用“四新”技术,确保业主提出的工程创优要求和公司确定的工程创优目标。
(2)科学组织,强化管理,建立以项目经理为责任中心的质量保证体系和安全生产保证体系,严格推行质量、安全责任制,实施安全标准工地制度,确保全过程工程质量和安全生产始终处于受控状态,实现优质、安全目标。
(3)针对本工程技术新、工艺严、标准高、工期紧的特点,制定措施,组织QC 攻关,推广新技术、新工艺;以标准化管理为基础,精心组织,精雕细刻,以科技创新、科学管理来保工期、保质量、保安全。
(4)做好文明施工和环境保护工作,创造良好的施工环境,建优质工程,创文明施工线。
(5)以建设时代精品工程,顾客满意为宗旨,提供优质服务为指导,认真履行工程承包合同,做到合同执行完,服务不终止。
2工程概况轨道交通1号线工程包括本次实施的一、二期工程以及后续建设的南延伸段、东延伸段工程。
xxxxxxxxxxx3工程内容本工程供电系统部分设备采购及安装项目包括(但不限于)负责组织甲供设备材料的设计联络、内外部接口的协调、设备生产、供货管理、运输、仓储管理,直至通过业主最终验收等一系列与供货合同相关的一切服务工作和乙供设备材料的采购、设计联络、生产、监造、供货、包装、运输(含保险)、仓储管理以及供电系统所有设备材料的安装、调试、试验、验收、试运行、工程临管及质保期内修补缺陷并提供维护和维修服务,应提供为达到安全、满意的运行所需的人员培训、技术资料、专用工具、试验维修设备、备品备件等,以及所有设备和材料相关的行业部门、质检部门等须进行的入网、检验、校验等,为本工程提供一个完整供电系统。
甲供的主要设备有以下几种:(1)35kV开关柜(含光纤纵差保护及微机综保)(2)1500V直流开关柜(3)整流器(4)整流变压器(5)电力监控系统(6)供电系统专用检修车,业主负责上述甲供设备的采购,我方按业主要求负责以上甲供设备的相应管理工作。
本项目范围还包括区间综合管线的管理及区间施工总协调。
除了本身的系统及设备的提供外,我方的工程范围亦包括,但不限于以下工作:(1)按业主要求,参与及召开所有与供电系统工程有关的设计联络、施工、验测、移交等工作会议。
(2)提交供电系统工程合约中各过程的文件、图纸及其它工程有关的数据供审批。
(3)除一般的工程测试外,我方将完成一个系统测试平台的系统整合测试工作。
(4)对业主、供电系统设计单位及所有指定我方提供的设计数据进行确认。
(5)我方以设计单位提供的综合管线布置图为基础,根据现场实际情况绘制详细的区间综合管线布置图、制定综合管线施工计划,经各系统我方签字确认,在区间施工中严格按位置施工,同时监督要求其他系统承包商在区间严格按位置施工,并依据机电安装承包商绘制的详细的车站公共区及设备房走廊的综合管线布置图严格按位置施工。
(6)所有与本线其它专业承包商的接口、对外接口等的接口协调,负责本系统侧的设计、软件开发、安装、测试及其它相关的接口工作。
(7)配合所有必须的国家规范规定机构及外部接口验收的工作,以便供电系统能在本线开通时本系统及与其它接口系统联网启用。
(8)按外部接口设计,负责申请所需的外部通讯设备或服务。
(9)按国家及xxx市规范需要,负责申请及获得系统的有关证件及执照。
上述的工程范围和介绍仅是概括性的,不能视作为完整无缺。
我方充分考虑因设计或现场条件所引起的缺陷和限制,而作的局部调整、修改、补充,其费用不作补偿的风险。
4工程目标4.1工期目标设计联络 2018年3月22日--2018年6月22日开工日期 2018年7月1日安装、调试 2018年7月—2019年9月轨通 2019年8月电通 2019年9月全线试运行开始 2019年12月31日4.2质量目标工程质量达到国家、行业质量验收标准,符合设计文件和有关技术规范要求。
检验批、分项、分部工程施工质量检验合格率达到100%,单位工程一次验收合格率100%。
杜绝工程质量大事故的发生。
满足工程整体工程创优规划,确保达到xxx市级优质工程,争创国家级优质工程。
4.3文明施工目标塑造企业文明施工典范,维护业主方的企业形象,创建标准样板工地,确保达到xxx市文明施工工地标准。
4.4环保目标保持施工现场、施工临时场地环境清洁,减少噪声、振动、废气和固体废弃物对环境的影响,符合国家和xxx市有关环境保护法规及条例的要求。
预防污染、净化环境、强化环保意识、遵守法规、持续改进、铸造绿色工程。
4.5安全目标实现“六无一控制”,即无因施工原因引起的安全等级事故;无因工死亡和重伤事故;无机械设备大事故;无火灾事故;无重要器材设备危爆品被盗和爆炸事故;无责任交通特大、重大、大事故;职工年轻伤率控制在5‰以下。
