hikflAAAEPDM塑胶地垫施工方案
- 格式:doc
- 大小:240.00 KB
- 文档页数:4
EPDM塑胶场地工程施工方案一、施工前的准备工作1.完成设计图纸的深化,并与设计方进行确认,明确施工的具体要求和施工内容。
2.购买所需的施工材料和设备,包括EPDM塑胶颗粒、结合剂、辅助材料等,并确保其质量符合国家标准。
3.准备施工所需的人力资源,组建施工队伍,明确各岗位的职责和工作内容。
4.搭建施工现场,并确保施工现场的安全性和整洁度,设置必要的警示标志和安全防护措施。
二、施工流程1.清理基础地面:首先对基础地面进行清理,清除杂物和污垢,确保基础地面的平整度,并处理地面上的凹凸不平部位。
2.打磨基础地面:对基础地面进行打磨处理,确保其表面光洁度和粗糙度满足施工的要求,并去除漆膜和油污等。
3.基础层施工:在清理好的基础地面上,进行基础层施工。
将结合剂均匀地涂抹在地面上,并用专用工具进行压实和平整,确保基础层的均匀性和致密性。
4.EPDM塑胶颗粒散铺:将预先配制好的EPDM塑胶颗粒均匀地散铺在基础层上,使用专用滚刷进行均匀涂抹和敲打,保证颗粒的均匀性和密实性。
5.二次涂刷结合剂:在散铺好的EPDM塑胶颗粒上,进行二次涂刷结合剂的工作。
确保颗粒与结合剂之间的紧密连接,并增强颗粒的粘附力。
6.压实与修整:使用专用的压实机械将EPDM塑胶颗粒和结合剂与基础地面进行压实,增加施工面的稳定性和坚固性。
在施工过程中,及时对施工面进行修整和整理,确保外观的平整度和美观度。
7.人字线标划:根据设计要求,在施工面上进行人字线标划工作。
选用符合安全要求的材料,进行标划,确保标线的清晰和规范,并保证标线与地面的粘附牢固。
8.施工面保护:在施工结束后,对施工面进行保护措施,避免外部物体或机械对施工面的损害。
同时,加强现场管理,避免其他工程施工对施工面的影响。
三、质量控制要点1.施工材料:选用符合国家标准的EPDM塑胶颗粒、结合剂等施工材料,确保其质量和性能的稳定性和可靠性。
2.施工工艺:严格按照施工工艺要求进行施工,在每一道工序中,操作规范,确保施工质量和效果的一致性和稳定性。
EPDM塑胶施工方案EPDM(Ethylene Propylene Diene Monomer)是一种优质的合成橡胶材料,在地面、屋顶和其他建筑结构的防水和隔热方面使用广泛。
下面是一个关于EPDM塑胶施工方案的详细说明,内容包括材料准备、施工步骤和施工注意事项等。
一、材料准备1.EPDM塑胶膜:选择符合相关标准的优质EPDM塑胶膜,根据实际需要进行尺寸和厚度的测量和确定。
2.背胶:选择与EPDM塑胶膜相兼容的背胶,确保其粘附性能能满足预期要求。
3.密封胶:选择符合相关标准的EPDM塑胶密封胶,用于连接EPDM塑胶膜的边缘和细节部位。
4.清洁剂和底涂剂:使用专用的清洁剂和底涂剂,对施工面进行清洁和处理。
二、施工步骤1.准备工作:a.清理施工面,确保其平整、干燥和无尖锐物体,保证施工质量。
b.清洁施工面,使用清洁剂清除污垢、灰尘和杂物,并用水冲洗干净。
c.使用底涂剂,在施工面上均匀涂刷一层底涂剂,提高黏附性能。
2.EPDM塑胶膜铺设:a.根据事先测量的尺寸,在EPDM塑胶膜上绘制边线,并根据实际需要剪裁。
b.将剪裁好的EPDM塑胶膜用干净的清洁工具搬运到施工面,并将其展开,确保完全贴合。
c.逐一除去背胶,将EPDM塑胶膜平均地贴合到施工面上,同时确保其紧贴并贴合良好。
3.细节处理:a.对需要进行施工的细节部位,如管道、角落和墙面交接处,在其边缘涂抹一层EPDM塑胶密封胶,用于连接与固定。
b.将EPDM塑胶膜沿着细节部位的边缘剪裁成合适的形状,并与相邻的部位良好地融合。
c.使用手动或机械工具,对连接部位进行按压、压实和密封,确保连接部位的牢固性和防水性能。
4.边缘处理:a.EPDM塑胶膜的边缘处与周围建筑物之间涂抹一层EPDM塑胶密封胶,形成边缘的密封。
b.将EPDM塑胶膜的边缘翻起并与建筑物的墙面相连接,使用背胶或特殊的固定装置固定。
5.检测和修复:a.施工完毕后,对EPDM塑胶施工面进行全面检测,确保没有未粘附或损坏的部分。

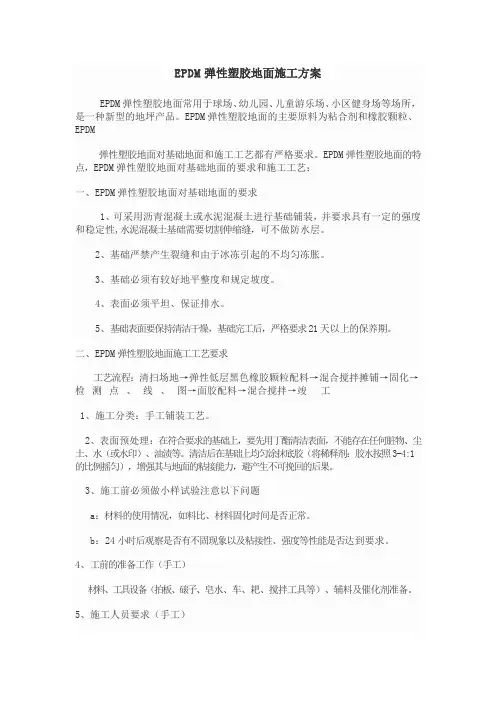

EPDM弹性塑胶地面施工方案EPDM弹性塑胶地面常用于球场、幼儿园、儿童游乐场、小区健身场等场所,是一种新型的地坪产品。
EPDM弹性塑胶地面的主要原料为粘合剂和橡胶颗粒、EPDM弹性塑胶地面对基础地面和施工工艺都有严格要求。
EPDM弹性塑胶地面的特点,EPDM弹性塑胶地面对基础地面的要求和施工工艺:一、EPDM弹性塑胶地面对基础地面的要求1、可采用沥青混凝土或水泥混凝土进行基础铺装,并要求具有一定的强度和稳定性,水泥混凝土基础需要切割伸缩缝,可不做防水层。
2、基础严禁产生裂缝和由于冰冻引起的不均匀冻胀。
3、基础必须有较好地平整度和规定坡度。
4、表面必须平坦、保证排水。
5、基础表面要保持清洁干燥,基础完工后,严格要求21天以上的保养期。
二、EPDM弹性塑胶地面施工工艺要求工艺流程:清扫场地→弹性低层黑色橡胶颗粒配料→混合搅拌摊铺→固化→检测点、线、图→面胶配料→混合搅拌→竣工1、施工分类:手工铺装工艺。
2、表面预处理:在符合要求的基础上,要先用丁酯清洁表面,不能存在任何脏物、尘土、水(或水印)、油渍等。
清洁后在基础上均匀涂抹底胶(将稀释剂:胶水按照3-4:1的比例摇匀),增强其与地面的粘接能力,避产生不可挽回的后果。
3、施工前必须做小样试验注意以下问题a:材料的使用情况,如料比、材料固化时间是否正常。
b:24小时后观察是否有不固现象以及粘接性、强度等性能是否达到要求。
4、工前的准备工作(手工)材料、工具设备(拍板、磙子、皂水、车、耙、搅拌工具等)、辅料及催化剂准备。
5、施工人员要求(手工)根据场地实际面积合理安排施工人员(备料、运料、摊铺的人员)。
6、施工(手工):将料按比例混匀后,倒入场地内摊铺,用加热(喷灯加热)或沾皂水后的拍板拍实,拍平接缝,保持整体平整。
7、场地厚度要求:一般分两次施工,施工厚度可以为(10mm----50mm),随着厚度的增加地面的弹性也随着增加。
以11mm为例:一般底层6mm橡胶颗粒和面层5mmEPDM颗粒。
EPDM塑胶地垫施工方案一、前期准备工作1.首先,确认施工地点是否能够满足EPDM塑胶地垫的施工要求,包括地面平整度、排水条件等。
2.收集所需材料和工具,包括EPDM塑胶颗粒、胶粘剂、胶刮板、滚筒、刷子、刮板等。
3.清理施工区域,将杂物、尘土等清除干净,确保施工区域干净、整洁。
二、施工工艺流程1.基层处理1.1.对基层进行清理和修复,将起伏不平的地面进行填补和修复,以保证施工后地面平整。
1.2.如有需要,对基层进行密封处理,以增强地面的抗渗透性和防潮能力,提高施工质量和使用寿命。
2.材料配制2.1.将EPDM塑胶颗粒和胶粘剂按照一定比例混合,搅拌均匀,形成胶体状。
具体的比例根据实际施工需要和厂家要求进行调配。
2.2.配置好的胶体需要在规定的时间内使用完毕,以免失去黏合能力。
3.施工操作3.1.使用胶刮板和滚筒将胶体均匀地涂抹在基层上,确保涂层的厚度均匀一致。
3.2. 在胶体未干燥之前,将EPDM塑胶颗粒均匀地撒在胶体上,确保颗粒完全覆盖胶体。
颗粒的厚度一般为3-5mm,可以根据实际需要进行调整。
3.3.使用刮板将多余的颗粒刮去,确保颗粒粘附在胶体上。
3.4.等待胶体和颗粒干燥、固化,一般需要24-48小时。
4.后期处理4.1.清理施工现场,将施工中产生的废弃物和杂物清除干净,保持施工现场整洁。
4.2.对施工完成后的地面进行检查,确保表面没有明显的破损和缺陷。
4.3.如有需要,对施工完成的地面进行后续的养护和维护工作,以保证地面的使用寿命和安全性。
三、注意事项1.施工前需要进行详细的施工方案编制和现场勘测,确保施工符合要求。
2.在施工过程中,要注意保护自身安全,佩戴好相关的劳保用品,避免发生意外事故。
3.施工过程中要注意胶体和颗粒的使用时间,以免超过规定的时间限制导致黏合能力下降。
4.施工完成后要对施工质量进行检查,确保地面质量符合要求,以保证使用效果和安全性。
综上所述,EPDM塑胶地垫的施工方案包括前期准备工作、施工工艺流程和后期处理。

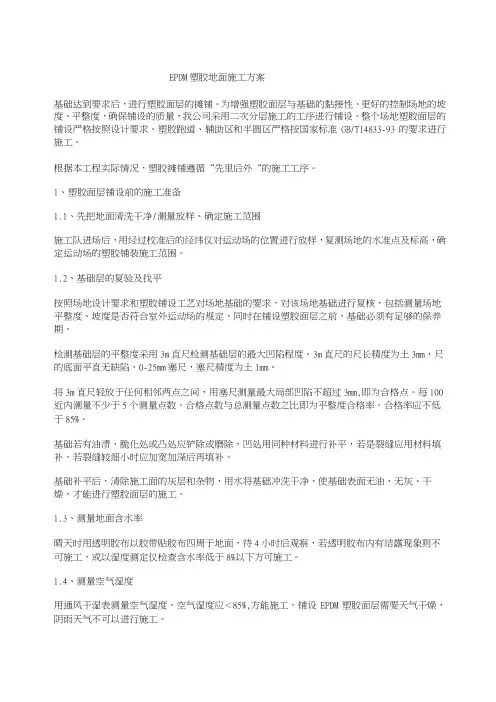

EPDM塑胶地面施工方案基础达到要求后,进行塑胶面层的摊铺。
为增强塑胶面层与基础的黏接性、更好的控制场地的坡度、平整度,确保铺设的质量,我公司采用二次分层施工的工序进行铺设。
整个场地塑胶面层的铺设严格按照设计要求、塑胶跑道、辅助区和半圆区严格按国家标准GB/T14833-93的要求进行施工。
根据本工程实际情况,塑胶摊铺遵循“先里后外“的施工工序。
1、塑胶面层铺设前的施工准备1.1、先把地面清洗干净/测量放样、确定施工范围施工队进场后,用经过校准后的经纬仪对运动场的位置进行放样,复测场地的水准点及标高,确定运动场的塑胶铺装施工范围。
1.2、基础层的复验及找平按照场地设计要求和塑胶铺设工艺对场地基础的要求,对该场地基础进行复核,包括测量场地平整度、坡度是否符合室外运动场的规定,同时在铺设塑胶面层之前,基础必须有足够的保养期。
检测基础层的平整度采用3m直尺检测基础层的最大凹陷程度。
3m直尺的尺长精度为土3mm,尺的底面平直无缺陷,0-25mm塞尺,塞尺精度为土1mm。
将3m直尺轻放于任何相邻两点之间,用塞尺测量最大局部凹陷不超过3mm,即为合格点。
每100近内测量不少于5个测量点数。
合格点数与总测量点数之比即为平整度合格率。
合格率应不低于85%。
基础若有油渍,脆化处或凸处应铲除或磨除,凹处用同种材料进行补平,若是裂缝应用材料填补,若裂缝较细小时应加宽加深后再填补。
基础补平后,清除施工面的灰层和杂物,用水将基础冲洗干净,使基础表面无油、无灰、干燥,才能进行塑胶面层的施工。
1.3、测量地面含水率晴天时用透明胶布以胶带贴胶布四周于地面,待4小时后观察,若透明胶布内有结露现象则不可施工,或以湿度测定仪检查含水率低于8%以下方可施工。
1.4、测量空气湿度用通风干湿表测量空气湿度,空气湿度应<85%,方能施工,铺设EPDM塑胶面层需要天气干燥,阴雨天气不可以进行施工。
1.5、施工材料、施工设备准备塑胶半成品材料,按照所报材料计划一次性发往施工现场,出发和接收材料前均应清点材料的品种及数量,材料包装若有破损,应及时处理以免浪费,由于原料的化学特性,塑胶材料包装桶一律侧倒放,防止进水,现场材料员和质检员严格对接收的材料进行检验,如有不合格材料,立即返回,不得接收使用。

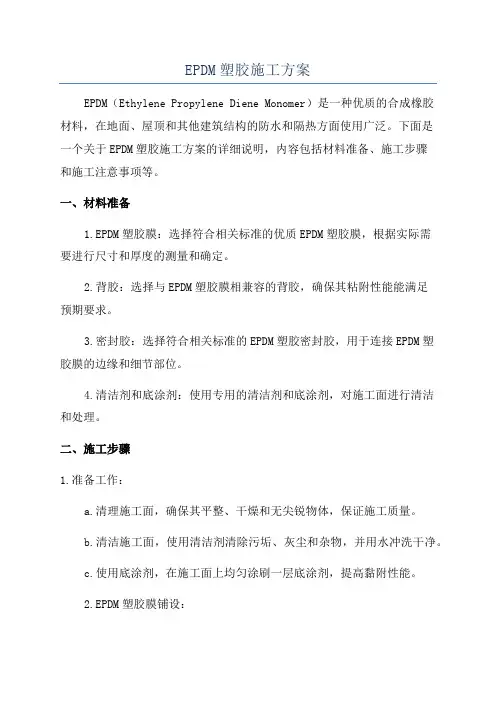

EPDM塑胶面层施工方案1. 引言EPDM(乙丙橡胶)塑胶面层是一种常用于室内和室外场地的耐用材料。
其具有耐磨损、耐腐蚀、防滑等优点,因此在运动场地、幼儿游乐区等场所得到广泛应用。
本篇文档将阐述EPDM塑胶面层的施工方案及相关要点。
2. 施工步骤以下是EPDM塑胶面层的施工步骤:2.1 准备工作在进行施工之前,需要进行一些准备工作:•清理施工区域,确保地面平整、干燥、无尘等。
•检查基础层的情况,确保其符合相关要求。
•准备好需要使用的工具和材料,例如刷子、橡胶刨、胶水等。
2.2 底层处理EPDM塑胶面层需要在底层的基础上进行施工。
底层通常是由水泥或沥青等材料构成。
处理底层的步骤如下:1.清理底层,确保其平整干净。
2.使用橡胶刨等工具,去除底层上的凸起和不平整部分。
3.检查底层的密实度,确保其符合要求。
4.如有需要,涂刷底层专用的底漆,提升底层的附着力。
2.3 EPDM塑胶面层施工完成底层处理后,可以开始施工EPDM塑胶面层。
1.将准备好的EPDM面层材料卷放置在施工区域,并合理安排好方向。
2.使用刷子或辊筒将胶水均匀涂布在底层上,确保涂布面积与材料卷宽度匹配。
3.将EPDM面层材料慢慢铺开,留出适当的边缘重叠部分。
4.使用辊筒或压路机等工具,将EPDM面层与底层充分压实、粘合。
5.如有需要,进行补充的涂胶工作,确保EPDM面层完全固定。
2.4 后期处理EPDM塑胶面层施工完成后,需要进行适当的后期处理。
1.检查施工质量,确保EPDM面层的平整度、无空鼓等。
2.进行必要的清洁工作,去除施工过程中的污渍和杂物。
3.如有需要,进行上封层处理,增加EPDM面层的耐磨损性能。
4.做好清理和维护工作,确保EPDM面层的长期使用效果。
3. 安全注意事项在EPDM塑胶面层施工过程中,需要注意以下安全事项:•应佩戴合适的劳动防护用品,如手套、口罩等。
•避免将胶水和刺激性物质接触到皮肤和眼睛。
•施工区域应保持通风良好,以防窒息和有害气体积聚。
EPDM塑胶面层施工方案1. 引言EPDM(乙丙橡胶)塑胶面层是一种适用于室内和室外场地的地面材料。
它具有耐候性、耐化学污染和耐磨损等特点,因此被广泛应用于运动场馆、儿童游乐场和户外活动区域等场所。
本文将介绍EPDM塑胶面层的施工方案,包括材料准备、施工工艺和质量控制等内容。
2. 材料准备在进行EPDM塑胶面层施工之前,需要准备以下主要材料和工具:•EPDM橡胶颗粒•聚氨酯黏合剂•涂料刷或滚涂工具•搅拌桶和搅拌器•平整刮刀•清扫工具(如扫帚等)3. 施工工艺EPDM塑胶面层的施工包括以下几个步骤:3.1 地面清理首先,需要对施工区域的地面进行清理,确保其没有杂物、灰尘和油渍等污染物。
可以使用清扫工具将地面上的杂物清除,并用清洁剂处理油渍。
3.2 底层处理在进行EPDM塑胶面层施工之前,需要进行底层处理。
首先,将聚氨酯黏合剂均匀涂抹在施工区域的地面上,然后将EPDM橡胶颗粒撒在黏合剂上。
接下来,使用平整刮刀将橡胶颗粒均匀刮平,并确保底层平整。
3.3 面层施工面层施工是EPDM塑胶面层施工的最后一个环节。
在底层处理完成后,再次涂抹聚氨酯黏合剂,并将EPDM橡胶颗粒均匀撒在黏合剂上。
然后,使用涂料刷或滚涂工具将橡胶颗粒牢固地粘合在地面上。
4. 质量控制为了确保EPDM塑胶面层的质量,需要进行以下几个方面的质量控制:4.1 橡胶颗粒的选择在施工之前,应仔细选择合适的EPDM橡胶颗粒。
橡胶颗粒应具有耐候性和耐磨损性能,并符合国家标准。
4.2 施工环境控制EPDM塑胶面层在施工过程中对环境温度和湿度有一定的要求。
应确保施工环境的温度和湿度在适宜的范围内,以保证施工质量。
4.3 施工工艺控制在底层处理和面层施工过程中,应严格按照施工工艺要求进行操作,确保每个环节的施工质量。
5. 施工注意事项在进行EPDM塑胶面层施工时,需要注意以下几个要点:•应在适宜的天气条件下进行施工,避免在雨天或温度过高或过低的情况下进行施工。
EPDM塑胶场地工程施工方案EPDM塑胶场地工程是一种环保、经济、美观的体育场地铺装材料,适用于各种室内外体育场地,如篮球场、羽毛球场、网球场等。
EPDM塑胶场地施工需要经过一系列工序,包括基础处理、材料铺设、涂层施工等,下面我们将详细介绍EPDM塑胶场地工程的施工方案。
一、基础处理1.在进行EPDM塑胶场地施工之前,首先需要对场地进行基础处理。
清除场地表面的杂物和尘土,确保场地表面平整、干净。
2.对场地进行环氧树脂底涂处理,提高场地的附着力和耐候性。
3.根据场地的实际情况,进行地面修补和找平处理,确保场地表面平整、没有凹凸不平的地方。
二、材料铺设1.在基础处理完成后,可以开始进行EPDM塑胶颗粒的铺设。
首先按照设计图纸要求,在场地表面划定好施工区域和线条。
2.选用优质的EPDM塑胶颗粒,在施工现场进行颗粒的混合和搅拌,确保颗粒的均匀性。
3.采用机械设备将EPDM塑胶颗粒均匀地铺设在场地表面,确保颗粒的厚度和密度均匀一致。
4.使用手工工具进行颗粒的压实和整理,确保颗粒与地面的结合牢固。
三、涂层施工1.在EPDM塑胶颗粒铺设完成后,需要进行涂层的施工。
选用环氧树脂涂料进行涂层处理,提高场地的密封性和耐磨性。
2.按照设计图纸要求,将环氧树脂涂料均匀地涂抹在EPDM塑胶颗粒表面,确保涂料的厚度均匀一致。
3.在涂料干燥前,可以根据需要进行颜色和花纹的处理,增加场地的美观性和个性化。
4.等涂料干透后,对场地进行检查和验收,确保施工质量达到设计要求。
四、后期维护1.EPDM塑胶场地施工完成后,需要进行定期的清洁和维护工作,确保场地的整洁和长期使用。
2.防止场地表面积水和杂物堆积,定期清扫和清洗场地表面。
3.定期检查场地的涂层状态,及时进行维修和补漆,确保场地的使用寿命和外观品质。
4.对场地进行定期的保养和养护,延长场地的使用寿命和维持场地的美观性。
综上所述,EPDM塑胶场地工程施工是一个复杂的过程,需要经过基础处理、材料铺设、涂层施工等多个工序,并且需要定期进行后期维护和保养。
EPDM橡胶地垫施工方案1. 引言本文档旨在提供EPDM橡胶地垫施工方案,确保施工过程的顺利进行。
EPDM橡胶地垫是一种高质量、耐久且环保的地面材料,适用于各种室内和室外场地。
2. 施工准备在开始施工之前,确保以下准备工作已完成:- 清理施工区域,确保地面平整、干净;- 检查地面是否具有足够的承重能力,确保施工材料可以正常安装;- 准备好所有必要的施工工具和材料。
3. 施工步骤按照以下步骤进行EPDM橡胶地垫的施工:1. 安装基础层:在清理后的地面上铺设合适的基础层,例如碎石或沙砾。
2. 铺设防潮层:在基础层上铺设防潮材料,以防止地面受潮。
3. 切割EPDM橡胶地垫:将EPDM橡胶地垫按照实际需求进行切割,确保与施工区域完全贴合。
4. 施工粘合剂:在地面上均匀涂布橡胶地垫专用粘合剂。
5. 安装EPDM橡胶地垫:将切割好的EPDM橡胶地垫粘贴在施工区域上,并使用辊压将其完全粘合。
6. 施工边缘处理:对施工区域的边缘进行修整处理,确保整体施工效果美观。
4. 施工质量控制为确保施工质量,进行以下质量控制措施:- 在施工过程中及时修复地垫表面出现的损坏或缺陷;- 确保橡胶地垫边缘与墙角或其他固定边界线对齐;- 检查施工区域的平整度和各个部分的粘合质量。
5. 安全事项在施工过程中,务必注意以下安全事项:- 确保施工区域通风良好,避免因粘合剂挥发物产生不适;- 使用个人防护装备,如手套和口罩,以降低施工材料对皮肤和呼吸系统的刺激;- 避免施工区域内有明火和高温源。
6. 施工后维护完成施工后,进行以下维护工作:- 定期清洁橡胶地垫,确保其保持干净和整洁;- 检查并修复任何损坏或磨损的地垫。
7. 结论本文档提供了EPDM橡胶地垫施工方案的基本步骤和注意事项。
在施工过程中,请务必遵循相关安全规范和质量控制要求,以确保施工质量和施工人员的安全。
h i k f l A A A E P D M塑胶地
垫施工方案
-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
EPDM塑胶地垫施工方案
一、施工方案
1、现场资料
原场地为水泥地面。
2、基础验收处理
场地清理干净后、彻底检查并处理现有基础出现的各种情况,例如水泥伸缩缝,空鼓等现象,彻底处理完基础问题后方才铺设塑胶。
二、EPDM施工程序:
(一)材料准备
1、材料:高弹性环保黑胶粒、高弹性彩色EPDM塑胶粒、高强度环保交联剂。
塑胶跑道弹性体是由甲组、乙组按配比组成,其甲组成分主要为进口原料合成的聚氨酯原料,乙组成分为硫化剂、进口色料及多种助剂混合而成。
2、搅拌场所须先铺一层彩条塑料布,以确保地面整洁。
3、材料启用时,封盖须先清洁干净。
4、往搅拌机倒材料应先倒硬化剂(透明液状物)。
接着倒主剂(色彩液状),再按比例掺合黑胶粒,搅拌时搅拌机应正反互转,搅拌时间为2-3分钟,使材料充分搅拌。
㈡、高分子防水加强层:
在混凝土基础表面涂刷一层高分子防水涂料。
作用:A、防止地下水气上升而造成面层塑胶起泡;
B、填补平整基础表层,减少积水区域的产生;
C、提高混凝土层同塑胶层的粘合力。
㈢、10mm厚黑胶粒弹性层:
将环保型黑色高弹性橡胶粒、高强度环保交联剂、各种助剂混合、搅拌均匀,现场摊铺10-11mm厚,再用专用工具平整、压实。
完成后平整度用3M直尺进行测量,平整度差在1mm内,误差面积之和不超过总面积的5%。
二十四小时常温硫化保养。
作用:A、增强面层弹性;
B、对场地进行找平的作用;
C、解决了因混凝上起沙不能铺设塑胶的问题。
㈣、3mm厚彩色EPDM料塑胶弹性层:
将彩色高弹性EPDM粒、高强度环保交联剂、各种助剂混合、搅拌均匀,现场摊铺3mm厚,再用专用工具平整、压实。
完成后平整度用3M直尺进行测量,平整度差在1mm内,误差面积之和不超过总面积的5%。
二十四小时常温硫化保养。
作用:耐磨、耐晒抗老化,防尘,无菌,颜色鲜艳。
对塑胶面层起到很好的保护作用。
㈤、画线部分
A、材料:聚氨酯画白漆。
材料特点:耐磨,不变色,附着力强。
B、用鉴定过的钢尺,经纬仪放设点位线,各点位数据参照体育工艺的要求,内控指标相对误差为 ±0-±10000.
C、按点位线及色别喷漆,线宽为5cm。
㈥、工艺特点:本公司采用分层施工法,虽然工序多,成本较高,但具有以下优点:
由于分层施工法的特点在于分层,在第一次摊铺底材是已经基础找平,第二次摊铺面层时又有第二次找平时机,所以平整度更好,厚薄更均匀。
三、场地保养:
①面层完工后保养期为7日。
②任何材质的场地面层均应保持其整齐结构和设备的完整无损,推扫积水要注意不划伤表层,同时避免有机溶剂及有色素饮料溶解或污染面层(包括天那水、汽油、机油等)。
③避免硬物撞、挖、划、刺伤面层(包括塑胶凉鞋、高跟鞋等) ,进入游乐场应穿胶底运动鞋;
④定期用水冲洗地面,保持地面清洁,严禁使用其它清洁工具;
⑤勿敲打地面,禁止在场地上进行其它作业,场地面层一旦有划伤或小面积脱落,应及时用相同材料修补;
⑥严禁一切机动及非机动车进入;
⑦定期用自来水冲洗,保持清洁。
