装饰装修工程施工工艺标准
- 格式:doc
- 大小:24.00 KB
- 文档页数:5
一、外墙渗漏建筑装饰装修工程施工工艺标准(1)验收建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分项、分部单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。
(2)进场验收对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。
(3)检验批按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数量样本组成的检验体。
(4)见证取样检测在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。
在此输入你的公司名称LOGO建筑装饰装修工程 施工工艺标准(5)检验对检验项目中的性能进行量测、检查、试验等,并将结果与标准规定要求进行比较,以确定每项性能是否合格所进行的活动。
(6)主控项目建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。
(7)一般项目除主控项目以外的检验项目。
(8)基层直接承受装饰装修施工的面层。
(9)基体建筑物的主体结构或围护结构。
(10)表示很严格,非这样做不可的用词,正面词采用“必须”;反面词采用“严禁”。
(11)表示严格,在正常情况下均应这样做的用词,正面词采用“应”;反面词采用“不应”或“不得”。
(12)表示允许稍有选择,在条件许可时,首先应这样做的用词,正面词采用“宜”,反面词采用“不宜”,表示有选择,在一定条件下可以这样做的,采用“可”。
(13)交接检验由施工的承接方与完成方经双方检查并对可否继续施工做出确认。
(14)建筑地面建筑物底层地面(地面)和楼层地面(楼面)的总称。
(15)面层直接承受各种物理和化学作用的建筑地面表面层。
(16)结合层面层与下一构造层相联结的中间层。
(17)填充层在建筑地面上起隔声、保温、找坡和暗敷管线等作用的构造层。
(18)隔离层防止建筑地面上各种液体或地下水、潮气渗透到地面等作用的构造层;仅防止地下潮气透过地面时,可称作防潮层。

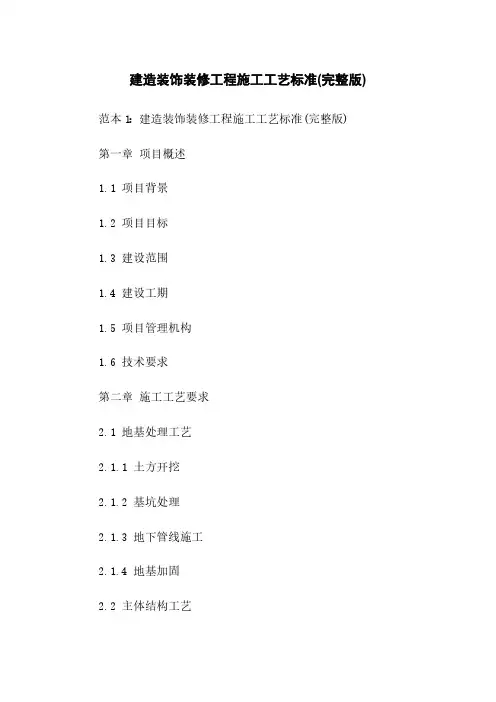

建造装饰装修工程施工工艺标准(完整版)范本1:建造装饰装修工程施工工艺标准(完整版)第一章项目概述1.1 项目背景1.2 项目目标1.3 建设范围1.4 建设工期1.5 项目管理机构1.6 技术要求第二章施工工艺要求2.1 地基处理工艺2.1.1 土方开挖2.1.2 基坑处理2.1.3 地下管线施工2.1.4 地基加固2.2 主体结构工艺2.2.1 混凝土浇筑2.2.2 钢筋安装2.2.3 梁柱施工2.2.4 地面平整2.2.5 砌体墙体施工2.3 电气装饰工艺2.3.1 水电设施安装2.3.2 电线铺设2.3.3 开关面板安装2.3.4 插座安装2.4 涂装工艺2.4.1 墙面涂料施工2.4.2 木器涂装2.4.3 金属表面涂装2.4.4 地面防水涂装2.5 室内装饰工艺2.5.1 地板铺设2.5.2 墙砖贴附2.5.3 吊顶安装2.5.4 装修门窗安装2.6 园林绿化工艺2.6.1 种植苗木2.6.2 草坪铺设2.6.3 绿化景观布置第三章施工质量控制3.1 施工材料质量控制3.1.1 材料采购和验收3.1.2 材料储存和保管3.1.3 材料使用和处理3.2 施工工艺质量控制3.2.1 施工现场管理3.2.2 施工工艺流程控制3.2.3 施工质量检查与验收3.3 安全管理3.3.1 安全生产责任制落实3.3.2 施工现场安全设施设置3.3.3 施工人员安全教育和培训第四章环境保护与节能工艺措施4.1 施工噪声控制4.2 施工废弃物的处理与利用4.3 施工过程中的节能措施4.4 施工现场环境卫生管理第五章施工进度计划5.1 总体施工计划编制5.2 进度管理与控制第六章验收与交付6.1 施工质量验收6.1.1 施工过程中的质量验收6.1.2 施工完工质量验收6.2 设备与安装验收6.3 工程竣工验收6.4 交付使用第七章维护与保养7.1 施工质保操作规程7.2 工程设备的保养维护第八章各类附件和相关资料附件一:施工图纸附件二:工程量清单附件三:工程报价单附件四:合同文本样本注释:1. 本文档涉及附件,请登录指定网址附件。
一、地面工程1地面水泥砂浆找平施工工艺节点大样:施工工序:基层清理→弹线→贴灰饼→刷素水泥浆→水泥砂浆找平→养护重点说明:1、配制水泥砂浆应用硅酸水泥、普通硅酸盐水泥,其标号不小于32.5MPa;严禁混用不同品种、不同标号的水泥,采用中砂搅拌;找平层砂浆的体积配合比为1:3,强度等级不应小于M15;2、根据±0.000m标高扣减饰面构造厚度来确定地面找平标高设计有要求的按设计要求确定,并在四周墙脚弹线;水泥砂浆找平层的厚度不应小于20mm;3、同一房间的找平层应一次性施工完成,不得留置施工缝和接槎接头;施工图片:2地面石材铺贴施工工艺节点大样:施工工序:地面清理→试拼→水泥浆结合层→铺贴石材→养护→晶面处理重点说明:1、石材排版图深化前须核对现场尺寸,厂家与项目部共同完成图纸深化,经项目部核对无误后下单生产;2、厂家应预先对石材毛板的颜色、纹理等进行挑选,按照排版图的顺序和尺寸进行加工,根据颜色、纹理一致的原则,对石材进行试拼、调整和编号编号与排版图一致;3、石材须做六面防护,石材六面防护须纵、横各一遍,待第一遍防护干后再刷第二遍防护,干后进行下道工序;4、石材在铺贴前应进行试拼,出现颜色或纹理错乱时应进行挑选,必要时要求厂家更换;5、深色石材采用32.5MPa普通硅酸盐水泥混合中砂或粗砂,含泥量不大于3%1:3配比;浅色系列石材采用32.5MPa白水泥砂浆掺白石屑1:3配比;6、大理石在铺贴前应铲除背后网格布,并补刷石材防护剂,晾干后进行铺贴;若质地较为松脆的石材,则须在工厂对石材背面去网后做背胶或背砂处理,到场后直接铺贴;7、表面平整度:1mm;缝格平直:1mm;接缝高低:0.5mm;踢脚线上口平直:1mm;板块间隙宽度:1mm;施工图片:3地面釉面瓷砖铺贴施工工艺节点大样:施工工序:地面清理→瓷砖浸水湿润→水泥砂浆结合层→安装标准块→铺贴地面砖→勾缝→清洁→养护重点说明:1、铺贴釉面陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干浸泡至不起气泡即可取出阴干;2、同一空间饰面砖色泽应一致、套割边缘应整齐,大面无小块,开孔位置尺寸应正确,无裂痕和缺损;釉面瓷砖无掉角、爆边,结合处无三角洞及方形洞;3、墙面基层先处理平整,粘贴层厚度控制在7-10mm为宜,采用专用瓷砖粘贴剂粘贴牢固单块空鼓小于15%,且每自然间不超过总数的5%;4、地砖表面平整度误差不得超过1mm用2米靠尺和塞尺检查;缝格平直误差不得超过1.5mm拉5米线和钢尺检查;接缝高低差误差不得超过0.5mm用直尺塞尺检查;踢脚线上口平直误差不得超过1mm 拉5米线和钢尺检查;板块间隙宽度误差不得超过1mm用钢尺和塞尺检查;5、排砖应符合设计要求,当设计无要求时,应根据现场实际情况进行调整,避免出现板块小于整砖1/3边长的边角料;4地面抛光砖铺贴施工工艺节点大样:施工工序:处理基层→弹线→预排→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护重点说明:1、抛光砖铺贴前须先进行预排,检查纹路、核查方正度,避免铺贴后的纹路错乱、缝隙不均匀;2、同一空间饰面砖色泽应一致、套割边缘应整齐,大面无小块,开孔位置尺寸应正确,无裂痕和缺损;墙砖无掉角、爆边,结合处无三角洞及方形洞;3、地面基层先处理平整,粘贴层厚度控制在7-10mm为宜,采用专用瓷砖粘贴剂粘贴牢固单块空鼓小于15%,且每自然间不超过总数的5%;4、地砖表面平整度误差不得超过1mm用2米靠尺和塞尺检查;缝格平直误差不得超过1.5mm拉5米线和钢尺检查;接缝高低差误差不得超过0.5mm用直尺塞尺检查;踢角线上口平直误差不得超过1mm 拉5米线和钢尺检查;板块间隙宽度误差不得超过1mm用钢尺和塞尺检查;5、排砖应符合设计要求,当设计无要求时,应根据现场实际情况进行调整,避免出现板块小于整砖1/3边长的边角料;施工图片:5地毯铺设施工工艺节点大样:施工工序:基层处理→地毯剪裁→钉倒刺板挂毯条→铺设防潮垫→铺设地毯→细部处理及清理重点说明:1、地毯加工前应明确材料含量多少百分比羊毛,是否分色、加工工艺圈绒、割绒、阿克明斯、绒高羊毛高度、胶垫容重k/m2;2、铺设地毯前地面须采用水泥砂浆找平处理厚度根据地毯与胶垫确定落差待水泥砂浆完全干透后,方可铺设地毯;3、地毯表面应平服,无起鼓翘边,图案拼花应细,绒面顺光应一致;4、地毯与大理石不得直接拼接,可采用过渡材料进行拼接收口如:不锈钢条、铜条等,收口处绒毛应高出5mm;5、地毯铺设完成后应立即采取成品保护措施;6、地毯与踢脚线、墙边、柱子收口处周围应顺直、应压紧;施工图片:6实木地板铺设施工工艺节点大样:施工工序:安装地龙骨→撒防蛀粉→安装防潮多层板→铺贴防潮膜→铺实木地板重点说明:1、地板安装时要留伸缩缝,地板与墙壁之间要预留出10mm左右的地板伸缩缝;地板间缝隙不超过1mm,密度较高的地板铺设时,每块应留有0.4mm的间隙,以防日后起拱;实木地板之间要留伸缩缝,预留潮湿季节木地板膨胀空间,多层实木地板和强化复合地板则可以无缝拼接;2、地板下须铺设防潮膜,接口处互叠,用胶布粘贴防止灰尘水汽进入;3、木搁栅应弹线;应按300~400mm距离打孔,预埋丝杆;木搁栅应按300~400mm开沉头孔,应调整丝杆、调平龙骨基层;固定不得损坏预埋管线,木搁栅与墙缝隙30mm;4、踢脚线表面应光滑,接缝应严密;踢脚线上口平齐3mm/5m、踢脚线与面层的接缝1mm;5、板面缝隙宽度0.5mm/钢尺、表面平整度2mm/2m、面板拼缝应平直3mm/5m、相邻板材高度差1mm/钢尺;施工图片:7卫生间地漏安装工艺节点大样:定位→排水管道安装→预埋重点说明:1、楼板开孔须大于排水管径40mm,孔壁须进行凿毛处理;须用专用模具支撑,浇捣须用水泥砂浆分两次以上封堵浇捣密实;2、地漏的排水管口标高应根据地漏型号确定,使排水管与地漏连接紧密;3、地漏安装时周边的砂浆应填充密实;4、地漏、排水管直径须符合排水流量要求,排水管须设置存水弯;5、地面找坡符合排水要求,找坡率3‰-5‰;6、地漏的顶面标高应低于地面1mm,地漏水封深度应≥50mm;施工图片:8沐浴房地面石材施工工艺节点大样:施工工序:地面清理→水泥浆结合层→铺贴石材→养护→晶面处理重点说明:1、淋浴房地面铺贴石材前须先作挡水槛,挡水槛完成面高度低于石材地面30mm,挡水槛采用混凝土砂浆浇筑,挡水槛与地面接触位置须作弧形翻边;2、防水施工须先对档水槛阴角处进行柔性防水处理,待档水槛阴角防水干透后再进行大面防水施工;3、沐浴房门槛石材须采用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透;施工图片:9厨房、卫生间门槛石安装工艺节点大样:施工工序:地面清理→水泥湿浆结合层→铺贴门槛石→养护→晶面处理重点说明:1、门槛石铺贴前须先作挡水槛,挡水槛完成面高度低于石材地面30mm,挡水槛采用细石水泥砂浆浇筑,挡水槛与地面接触位置须作弧形翻边;2、防水施工须对档水槛阴角及挡水槛面做柔性防水处理;3、门槛石材须采用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透;4、为避免门套受潮发霉,门套及门套线安装在门槛石上,门套根部留2~3mm缝采用耐候胶颜色与门套线同色或按设计要求封闭;5、门槛石长度应大于门框净宽50mm,居中铺贴,门洞两边石材未覆盖处用湿浆抹平与门槛石同时施工完成;门槛石的宽度应与门套边对齐——凸口如插口式门套线对齐内边,平口如与门套连体门套线对齐外边;施工图片:二、墙柱面工程1轻钢龙骨石膏板隔墙施工工艺节点大样:施工工序:隔墙放线定位→安装天地龙骨→安装竖向龙骨→安装横向龙骨→龙骨内敷设隐藏管线→门洞口、窗台口加固→封一面石膏板→填充隔音棉→进行隐蔽验收→再封加一面石膏板重点说明:1、常规竖龙骨为3000mm,如超过3000mm或小于3000mm建议采用定制型竖龙骨;2、门洞口、窗口内侧须预埋基层板材加固,并做好防腐、防霉、防火处理;3、天地龙骨安装前先把橡胶垫安装在天地面线位上,再将天地龙骨放在橡胶垫上安装;4、未找平的地面封石膏板时下口150mm处应先安装水泥纤维压力板防潮、防水,而后再封石膏板,封第二层石膏板时下口不应直接落地,应平地脚线上口高度安装;5、自攻螺丝应陷入板材表面0.5mm-1.0mm深度为宜,且面纸不应破裂暴露石膏;6、石膏板与石膏板接口预留3-5mm缝隙为宜;7、封纸面石膏板打螺丝前须进行弹线;8、高度超过4m隔墙,应用100系列隔墙龙骨,或者按设计要求增加钢架;施工图片:2卫生间镀锌方通隔墙施工工艺节点大样:施工工序:隔墙放线定位→焊接钢架→焊口防锈处理→捣制混凝土地梁→封硅酸钙板→挂网→水泥砂浆批荡→涂刷防水涂料→铺贴石材重点说明:1、方钢骨架采用镀锌成品,焊接点涂刷防锈漆;2、镀锌方通两侧每隔600mm钻透气孔;避免电焊时高温没透气孔造成镀锌方通变型3、钢架焊接完成后在底部浇筑300mm高混凝土地梁,宽度根据设计要求;4、内层封硅酸钙板采用自钻螺丝固定,然后进行挂网,挂网采用自然平整安装法即不要太平整,要有一定的起拱度;5、水泥砂浆批荡,先在硅酸钙板上刷一层加胶状的素浆,然后再进行水泥砂浆批荡,水泥砂浆批荡层控制在距石材背面7-10mm;6、水泥砂浆批荡层干透后进行防水施工;施工图片:3石材灌浆施工工艺节点大样:施工工序:石材排板放线→预排石材→板材固定→灌桨→嵌缝重点说明:1、石材采用湿挂灌浆施工时,固定石材的钢筋网应与预埋件连接牢固;每块石材与钢筋拉接点不得少于4个;拉接用铜丝具有防锈性能;2、深色石材采用32.5MPa普通硅酸盐水泥混合中砂或粗砂,含泥量不大于3%1:3配比;浅色系列石材采用32. 5MPa白水泥砂浆掺白石屑1:3配比;3、灌浆前应用填缝材料临时封闭板缝,避免漏浆;灌浆时应分层进行,每层灌浆高度且不超过板高的1/3.插捣密实,初凝后继续灌注,灌浆距板材上口50mm处为止;施工图片:4墙面石材干挂施工工艺节点大样:施工工序:石材排板放线→安装钢骨架→石材安装→打胶收口重点说明:1、所有型钢规格符合国家标准,热镀锌处理,焊接部位采用防锈处理;不锈钢石材连接挂件采用钢号202以上、沿海地区采用钢号304;2、2500mm高以内的墙体,竖向须采用5﹟镀锌角钢,横向采用40mm×40mm镀锌角钢,间距根据石材的横缝排版确定,2500mm高以上的墙体,竖向须采用8﹟镀锌槽钢,横向采50mmx5mm型镀锌角钢,间距根据石材的横缝排版确定;3、应按石材排版图进行现场钢架布置;挂件与钢架连接应正确反向、焊接4、干挂石材单块面积一般不超过1.5平方,室内干挂石材厚度应大于20mm,室外干挂石材厚度应大于25mm;石材板面较大且薄的板材应在背面粘加固背条,防止翘曲变形;干挂石材墙面无透胶污染;5、干挂石材孔、槽的数量、深度、位置、尺寸应符合设计要求;避免钻孔或开槽加工时出现位置不正、数量不足、深度不够或孔槽壁太薄等质量问题;6、立面垂直度1mm/2m垂直检测尺;表面平整度1mm/2m靠尺和塞尺;阴阳角方正1mm/直角检测尺;接缝高低差0.5mm/钢直尺和塞尺;接缝直线度1mm/拉5m线和钢直尺,不足5m拉通线;接缝宽度1mm钢直尺;施工图片:5顶面石材干挂施工工艺节点大样:施工工序:石材排板放线→安装钢骨架→石材安装→打胶收口重点说明:1、所有型钢规格符合国家标准,热镀锌处理,焊接部位采用防锈处理;不锈钢石材连接挂件采用钢号202以上、沿海地区采用钢号304;2、应按石材排版图进行现场钢架布置;挂件与钢架连接应正确反向、焊接3、干挂石材单块面积一般不超过1.5平方,室内干挂石材厚度应大于20mm,室外干挂石材厚度应大于25mm;石材板面较大且薄的板材应在背面粘加固背条,防止翘曲变形;干挂石材无透胶污染;4、干挂石材孔、槽的数量、深度、位置、尺寸应符合设计要求;避免钻孔或开槽加工时出现位置不正、数量不足、深度不够或孔槽壁太薄等质量问题;5、顶面石材背面周边退进5mm,四周铲网40mm宽,背不小于3镀锌扁铁,采用石材干挂AB胶粘贴,当石材边长大于600mm时中间须增加扁铁与周边扁铁连接成网状;6、顶面石材两端连接采用干挂件挂扣石材侧面挂件位开槽,采用石材干挂AB胶粘结;石材边长大于600mm时中段点再用石材干挂AB胶将挂件与扁铁粘结;末端石材须搁置在墙面上,采用石材干挂AB胶粘结牢固;表面平整度1 mm/2m靠尺和塞尺;施工图片:6吊顶玻璃/镜子安装施工工艺节点大样:。

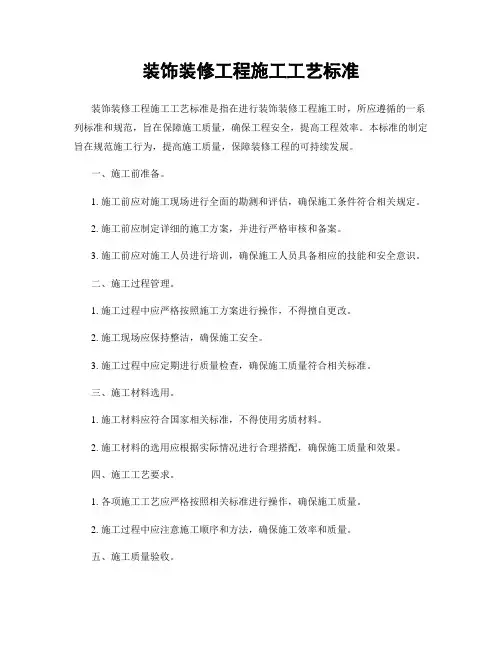

装饰装修工程施工工艺标准装饰装修工程施工工艺标准是指在进行装饰装修工程施工时,所应遵循的一系列标准和规范,旨在保障施工质量,确保工程安全,提高工程效率。
本标准的制定旨在规范施工行为,提高施工质量,保障装修工程的可持续发展。
一、施工前准备。
1. 施工前应对施工现场进行全面的勘测和评估,确保施工条件符合相关规定。
2. 施工前应制定详细的施工方案,并进行严格审核和备案。
3. 施工前应对施工人员进行培训,确保施工人员具备相应的技能和安全意识。
二、施工过程管理。
1. 施工过程中应严格按照施工方案进行操作,不得擅自更改。
2. 施工现场应保持整洁,确保施工安全。
3. 施工过程中应定期进行质量检查,确保施工质量符合相关标准。
三、施工材料选用。
1. 施工材料应符合国家相关标准,不得使用劣质材料。
2. 施工材料的选用应根据实际情况进行合理搭配,确保施工质量和效果。
四、施工工艺要求。
1. 各项施工工艺应严格按照相关标准进行操作,确保施工质量。
2. 施工过程中应注意施工顺序和方法,确保施工效率和质量。
五、施工质量验收。
1. 施工结束后应进行全面的质量验收,确保施工质量符合相关标准。
2. 施工质量验收合格后方可交付使用,不合格部分应及时整改。
六、施工安全保障。
1. 施工过程中应严格遵守施工安全规定,确保施工安全。
2. 施工现场应设置明显的安全警示标识,确保施工人员和他人的安全。
七、环境保护。
1. 施工过程中应注意环境保护,减少施工对环境的影响。
2. 施工废弃物应进行分类处理,确保环境卫生。
总之,装饰装修工程施工工艺标准的制定和执行,对于提高施工质量,保障工程安全,推动行业发展具有重要意义。
各相关方应严格遵守相关标准,确保施工质量和安全,为建设美好的家园贡献力量。
装修施工工艺标准大全一、施工准备1. 设计图纸:施工前,设计师应向施工团队详细讲解设计图纸,确保施工团队了解并理解设计意图和要求。
2. 材料准备:根据设计要求,准备充足、合适的材料,包括建材、家具、电器等。
3. 施工现场清理:清理施工现场,确保施工环境整洁、安全。
4. 施工团队组建:根据项目需求,组建有经验、专业的施工团队。
二、基础工程1. 拆除工程:按照设计要求,拆除不必要的墙体、门窗等。
2. 水电改造:根据设计图纸,进行水电管道的铺设和改造。
确保水电管道畅通、不漏水。
3. 墙体改造:根据设计要求,对墙体进行加固、改造或新建。
4. 地面改造:根据设计要求,对地面进行铺设或改造。
5. 天花板改造:根据设计要求,对天花板进行吊顶、装饰等。
三、墙体涂料1. 基层处理:对墙体进行打磨、清理等处理,确保墙体表面平整、光滑。
2. 涂料施工:根据设计要求,选择合适的涂料品牌和颜色,进行涂刷施工。
确保涂刷均匀、颜色一致。
3. 特殊处理:对墙体特殊部位进行处理,如门窗、管道等。
四、门窗安装1. 门窗测量:对门窗安装位置进行测量,确保尺寸准确。
2.门窗制作:根据测量结果,制作合适的门窗框和玻璃等。
3. 门窗安装:将门窗框和玻璃等按照设计要求安装在指定位置。
确保安装牢固、不漏水。
五、水电安装1. 水电定位:根据设计要求,确定水电设备的安装位置和线路走向。
2. 水电管道铺设:按照水电定位要求,进行水电管道的铺设和连接。
确保管道畅通、不漏水。
3. 水电设备安装:根据设计要求,安装水电设备,如灯具、开关、插座等。
确保安装牢固、使用安全。
六、地板铺设1. 地面清理:对地面进行清理、打磨等处理,确保地面平整、无杂质。
2. 地板选择:根据设计要求,选择合适的地板品牌和型号。
3. 地板铺设:按照设计要求,进行地板的铺设和固定。
确保铺设平整、牢固。
七、卫浴安装1. 卫浴设备选择:根据设计要求,选择合适的卫浴设备品牌和型号,如浴缸、马桶、洗手台等。

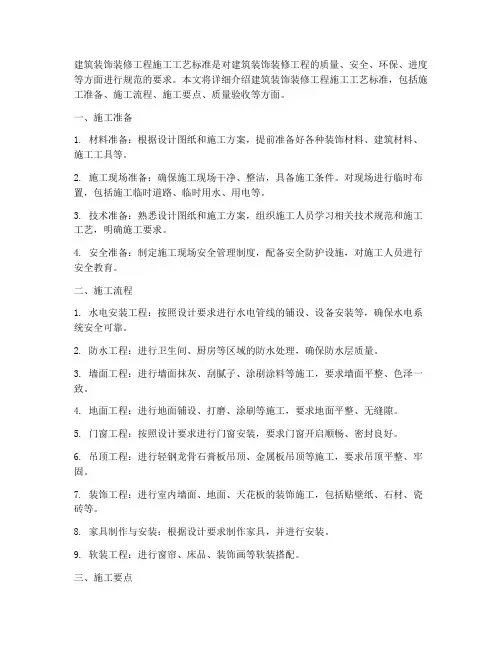

装饰装修工程施工工艺标准一、施工前准备工作1. 安全措施在施工前,必须制定并实施完善的安全计划。
施工现场必须设置明显的安全警示标志,保证施工人员的人身安全。
所有从业人员必须佩戴安全帽、安全鞋,并遵守安全操作规范。
2. 材料准备在施工前,要对所需的装饰装修材料进行清点和检查,确保材料种类齐全,质量合格。
材料的储存要防潮防尘,避免影响施工质量。
3. 施工计划要制定详细的施工计划,并根据实际情况合理安排施工顺序和进度。
确保施工按计划进行,有效控制工期。
二、墙面处理工艺1. 基层处理在进行墙面装修前,首先要对基层进行处理。
墙体表面要清洁干净,无油污、浮灰和其他杂质。
如果有空鼓、裂缝等问题,要及时修补加固。
2. 粉刷工艺粉刷前要进行打磨处理,确保墙面平整光滑。
根据不同的要求,选择合适的底涂和面漆进行粉刷。
每次粉刷要均匀涂抹,避免漏刷和重复刷。
3. 贴壁纸工艺贴壁纸前要对墙面进行打磨并刮平。
使用专用的胶水将壁纸贴在墙面上,确保无气泡和起皱。
施工时要注意壁纸的方向和图案的匹配,保证整体效果。
三、地面处理工艺1. 地面找平在进行地面装修前,要对地面进行找平处理。
填充地面空鼓、修补裂缝,确保地面平整。
找平材料的选择要符合实际需求,施工要均匀、无漏填。
2. 地板铺设地板铺设前要测量房间大小,确保地板尺寸合适。
根据地板材料的不同,选择合适的安装方式。
铺设时要注意方向和线条的一致性,保证整体效果。
3. 地砖铺贴地砖铺贴前要进行验收,确保地砖质量合格。
在进行铺贴时,要先划分砖缝并进行砖缝处理,保证砖缝整齐。
铺贴完成后,用专用胶水填缝,确保地面平整。
四、吊顶处理工艺1. 吊顶设计在进行吊顶装修前,要首先设计吊顶的布局和结构。
按照设计要求选择合适的吊顶材料和造型,确保吊顶实用美观。
2. 吊顶施工吊顶施工前要确定吊顶高度和结构。
根据实际情况进行吊顶龙骨的固定和吊顶板的装配。
施工时要仔细测量,确保吊顶平整、牢固。
3. 吊顶维护吊顶安装完成后,要定期检查吊顶的牢固性和平整度。
装饰装修工程施工工艺装修基层工程一、抹灰工程1.施工准备:1.1水泥:采用32.5普通硅酸盐水泥。
1.2砂:中砂,使用前应过5mm孔径筛子。
1.3钢丝网片:采用直径1mm孔径20×20mm的普通钢丝网片。
2.作业条件:2.1结构工程必须经过有关部门验收合格后方可进行内墙抹灰施工。
2.2抹灰前应仔细询问安装单位墙上的预埋是否已经完成,安装预埋未完成的墙面禁止进行抹灰施工。
2.3混凝土表面的蜂窝、麻面、孔洞应按规定的修补方案进行修补后方可进行抹灰施工。
2.4砖墙及混凝土表面的灰尘、污垢和油渍等应清除干净,并洒水湿润。
2.5管道穿越墙壁或楼板时应及时安放套管,并用不低于M5的水泥砂浆填嵌密实,电线盒、消防栓、配电盒等必须安装就位并将缝隙嵌填密实后方可进行抹灰施工。
2.6根据室内高度及抹灰现场的具体情况,提前搭好抹灰操作架,架子离开墙面200-250mm以便操作。
2.7室内大面积抹灰前先做样板间,检查合格和确认施工方案后方可进行大面积抹灰。
2.8每个房间开始抹灰前,弄清楚抹灰内容、吊顶标高等。
3.操作方法:3.1墙面浇水:墙面应用细管自上而下浇水湿润。
3.2喷浆:将108胶按水泥用量的15%加水稀释后同普硅水泥、细砂拌和成水泥砂浆,用气泵向墙面均匀喷浆,喷浆厚度控制在2mm,要求厚度均匀。
3.3找规矩、做灰饼、冲筋、抹灰:(1)在每个房间的地面上先弹出十字中心线,并根据墙面基层平整度在地面上弹出抹灰面标准线,接着在距墙角100mm处两侧用线锤吊直弹出垂直线,用托线板及靠尺检查整个墙面的垂直度和平整度,根据检查结果确定抹灰层的平均厚度。
(2)做上部灰饼:在距顶棚150-200mm处和在墙面的两尽端距阴阳角150-200mm处各按已确定的抹灰厚度抹两块灰饼,并以这两块灰饼为依据拉线,每隔1.5m左右做灰饼,灰饼为30×30mm左右为宜。
(3)做下部灰饼:灰饼离地200mm,根据上部灰饼的厚度用托线板挂垂线做下部灰饼,灰饼间距为1.5m左右,最后以这些灰饼为依据拉线做横向灰饼,灰饼厚度应不超过25mm且不小于7mm,否则应对基层进行处理。

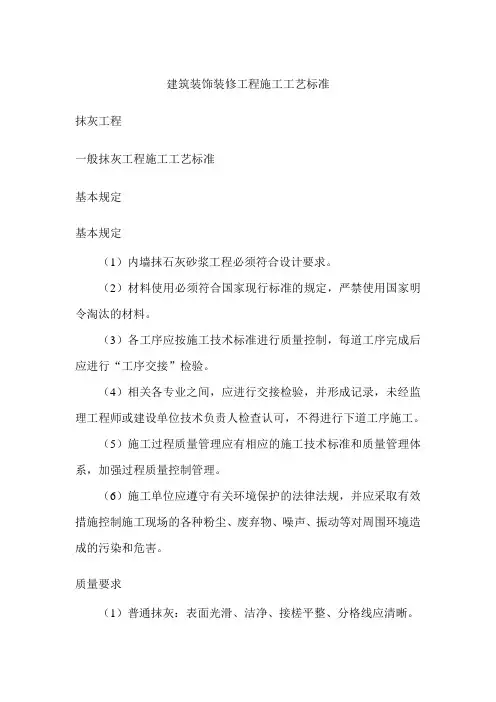

建筑装饰装修工程施工工艺标准抹灰工程一般抹灰工程施工工艺标准基本规定基本规定(1)内墙抹石灰砂浆工程必须符合设计要求。
(2)材料使用必须符合国家现行标准的规定,严禁使用国家明令淘汰的材料。
(3)各工序应按施工技术标准进行质量控制,每道工序完成后应进行“工序交接”检验。
(4)相关各专业之间,应进行交接检验,并形成记录,未经监理工程师或建设单位技术负责人检查认可,不得进行下道工序施工。
(5)施工过程质量管理应有相应的施工技术标准和质量管理体系,加强过程质量控制管理。
(6)施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废弃物、噪声、振动等对周围环境造成的污染和危害。
质量要求(1)普通抹灰:表面光滑、洁净、接槎平整、分格线应清晰。
(2)高级抹灰:表面光滑、颜色均匀,无抹痕、线角及灰线平直方正、分格线清晰美观。
施工准备技术准备(1)抹灰工程的施工图、设计说明及其他设计文件完成。
(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。
(3)施工技术交底(作业指导书)已完成。
材料要求(1)水泥宜采用普通水泥或硅酸盐水泥,也可采用矿渣水泥、火山灰水泥、粉煤灰水泥及复合水泥。
水泥强度等级宜采用32.5组级以上颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。
水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、日期等进行外观检查,同时验收合格证。
(2)砂宜采用平均粒径0.35~0.5mm的中砂,在使用前应根据使用要求过筛,筛好后保持洁净。
(3)磨细石灰粉其细度过0.125mm的方孔筛,累计筛余量不大于13%,使用前用水浸泡使其充分熟化,熟化时间最少不小于3d。
浸泡方法:提前备好大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层,再浇一层水,依次进行,当达到容器的2/3时,将容器内放满水,使之熟化。
(4)石灰膏石灰膏与水调和后具备凝固时间快,并在空气中硬化,硬化时体积不收缩的特性。

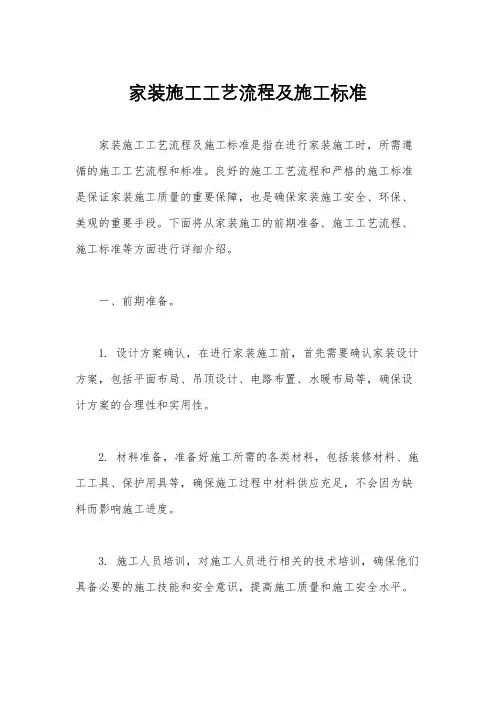

家装施工工艺流程及施工标准家装施工工艺流程及施工标准是指在进行家装施工时,所需遵循的施工工艺流程和标准。
良好的施工工艺流程和严格的施工标准是保证家装施工质量的重要保障,也是确保家装施工安全、环保、美观的重要手段。
下面将从家装施工的前期准备、施工工艺流程、施工标准等方面进行详细介绍。
一、前期准备。
1. 设计方案确认,在进行家装施工前,首先需要确认家装设计方案,包括平面布局、吊顶设计、电路布置、水暖布局等,确保设计方案的合理性和实用性。
2. 材料准备,准备好施工所需的各类材料,包括装修材料、施工工具、保护用具等,确保施工过程中材料供应充足,不会因为缺料而影响施工进度。
3. 施工人员培训,对施工人员进行相关的技术培训,确保他们具备必要的施工技能和安全意识,提高施工质量和施工安全水平。
二、施工工艺流程。
1. 拆除与清理,在进行家装施工时,首先需要进行拆除与清理工作,包括拆除旧的装修材料、清理施工现场,确保施工环境整洁、安全。
2. 基础工程,进行家装施工时,需要先进行基础工程,包括墙面处理、地面处理、水电布线等,确保基础工程质量,为后续施工工艺提供良好的基础。
3. 吊顶与隔墙,在基础工程完成后,进行吊顶与隔墙工艺,包括吊顶结构搭建、隔墙施工等,确保吊顶与隔墙的平整度和稳固性。
4. 装修工艺,最后进行装修工艺,包括墙面装饰、地面铺装、木工制作等,确保装修工艺的精细度和美观度。
三、施工标准。
1. 施工质量标准,家装施工的质量标准是确保施工质量的重要依据,包括墙面平整度、地面平整度、吊顶平整度等,确保施工质量达到标准要求。
2. 施工安全标准,家装施工的安全标准是确保施工安全的重要保障,包括施工现场安全、施工工具安全、施工人员安全等,确保施工过程中不发生安全事故。
3. 施工环保标准,家装施工的环保标准是确保施工环保的重要保障,包括施工材料的环保性、施工过程中的环保措施等,确保施工过程对环境不会造成污染。
综上所述,家装施工工艺流程及施工标准是保证家装施工质量、安全、环保的重要手段,只有严格遵循施工工艺流程和施工标准,才能确保家装施工的顺利进行和施工质量的可靠保障。

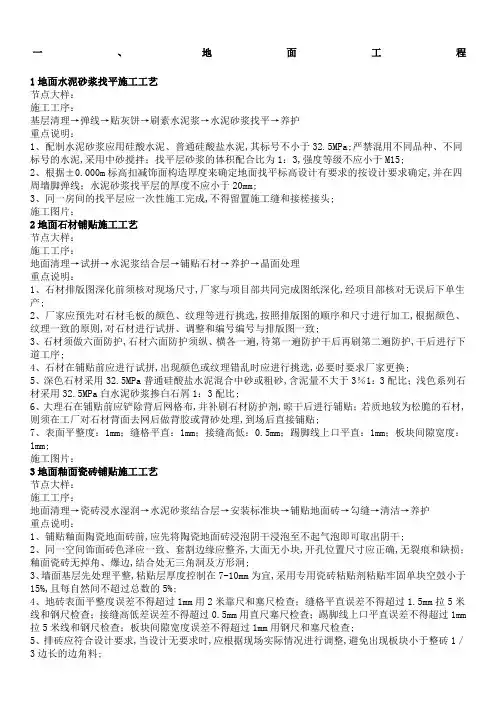

一、地面工程1地面水泥砂浆找平施工工艺节点大样:施工工序:基层清理→弹线→贴灰饼→刷素水泥浆→水泥砂浆找平→养护重点说明:1、配制水泥砂浆应用硅酸水泥、普通硅酸盐水泥,其标号不小于32.5MPa。
严禁混用不同品种、不同标号的水泥,采用中砂搅拌;找平层砂浆的体积配合比为1:3,强度等级不应小于M15。
2、根据±0.000m标高扣减饰面构造厚度来确定地面找平标高(设计有要求的按设计要求确定),并在四周墙脚弹线;水泥砂浆找平层的厚度不应小于20mm。
3、同一房间的找平层应一次性施工完成,不得留置施工缝和接槎接头。
施工图片:2地面石材铺贴施工工艺节点大样:施工工序:地面清理→试拼→水泥浆结合层→铺贴石材→养护→晶面处理重点说明:1、石材排版图深化前须核对现场尺寸,厂家与项目部共同完成图纸深化,经项目部核对无误后下单生产。
2、厂家应预先对石材毛板的颜色、纹理等进行挑选,按照排版图的顺序和尺寸进行加工,根据颜色、纹理一致的原则,对石材进行试拼、调整和编号(编号与排版图一致)。
3、石材须做六面防护,石材六面防护须纵、横各一遍,待第一遍防护干后再刷第二遍防护,干后进行下道工序。
4、石材在铺贴前应进行试拼,出现颜色或纹理错乱时应进行挑选,必要时要求厂家更换。
5、深色石材采用32.5MPa普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于3%)1:3配比;浅色系列石材采用32.5MPa白水泥砂浆掺白石屑1:3配比。
6、大理石在铺贴前应铲除背后网格布,并补刷石材防护剂,晾干后进行铺贴;若质地较为松脆的石材,则须在工厂对石材背面去网后做背胶或背砂处理,到场后直接铺贴。
7、表面平整度:1mm;缝格平直:1mm;接缝高低:0.5mm;踢脚线上口平直:1mm;板块间隙宽度:1mm。
施工图片:3地面釉面瓷砖铺贴施工工艺节点大样:施工工序:地面清理→瓷砖浸水湿润→水泥砂浆结合层→安装标准块→铺贴地面砖→勾缝→清洁→养护重点说明:1、铺贴釉面陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干(浸泡至不起气泡即可取出阴干)。
2、同一空间饰面砖色泽应一致、套割边缘应整齐,大面无小块,开孔位置尺寸应正确,无裂痕和缺损;釉面瓷砖无掉角、爆边,结合处无三角洞及方形洞。
3、墙面基层先处理平整,粘贴层厚度控制在7-10mm为宜,采用专用瓷砖粘贴剂粘贴牢固(单块空鼓小于15%,且每自然间不超过总数的5%)。
4、地砖表面平整度误差不得超过1mm(用2米靠尺和塞尺检查);缝格平直误差不得超过1.5mm(拉5米线和钢尺检查);接缝高低差误差不得超过0.5mm(用直尺塞尺检查);踢脚线上口平直误差不得超过1mm(拉5米线和钢尺检查);板块间隙宽度误差不得超过1mm(用钢尺和塞尺检查)。
5、排砖应符合设计要求,当设计无要求时,应根据现场实际情况进行调整,避免出现板块小于整砖1/3边长的边角料。
4地面抛光砖铺贴施工工艺节点大样:施工工序:处理基层→弹线→预排→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护重点说明:1、抛光砖铺贴前须先进行预排,检查纹路、核查方正度,避免铺贴后的纹路错乱、缝隙不均匀。
2、同一空间饰面砖色泽应一致、套割边缘应整齐,大面无小块,开孔位置尺寸应正确,无裂痕和缺损;墙砖无掉角、爆边,结合处无三角洞及方形洞。
3、地面基层先处理平整,粘贴层厚度控制在7-10mm为宜,采用专用瓷砖粘贴剂粘贴牢固(单块空鼓小于15%,且每自然间不超过总数的5%)。
4、地砖表面平整度误差不得超过1mm(用2米靠尺和塞尺检查);缝格平直误差不得超过1.5mm(拉5米线和钢尺检查);接缝高低差误差不得超过0.5mm(用直尺塞尺检查);踢角线上口平直误差不得超过1mm(拉5米线和钢尺检查);板块间隙宽度误差不得超过1mm(用钢尺和塞尺检查)。
5、排砖应符合设计要求,当设计无要求时,应根据现场实际情况进行调整,避免出现板块小于整砖1/3边长的边角料。
施工图片:5地毯铺设施工工艺节点大样:施工工序:基层处理→地毯剪裁→钉倒刺板挂毯条→铺设防潮垫→铺设地毯→细部处理及清理重点说明:1、地毯加工前应明确材料含量(多少百分比羊毛,是否分色)、加工工艺(圈绒、割绒、阿克明斯)、绒高(羊毛高度)、胶垫容重(k/m2)。
2、铺设地毯前地面须采用水泥砂浆找平处理(厚度根据地毯与胶垫确定落差)待水泥砂浆完全干透后,方可铺设地毯。
3、地毯表面应平服,无起鼓翘边,图案拼花应细,绒面顺光应一致。
4、地毯与大理石不得直接拼接,可采用过渡材料进行拼接收口(如:不锈钢条、铜条等),收口处绒毛应高出5mm。
5、地毯铺设完成后应立即采取成品保护措施。
6、地毯与踢脚线、墙边、柱子收口处周围应顺直、应压紧。
施工图片:6实木地板铺设施工工艺节点大样:施工工序:安装地龙骨→撒防蛀粉→安装防潮多层板→铺贴防潮膜→铺实木地板重点说明:1、地板安装时要留伸缩缝,地板与墙壁之间要预留出10mm左右的地板伸缩缝。
地板间缝隙不超过1mm,密度较高的地板铺设时,每块应留有0.4mm的间隙,以防日后起拱。
实木地板之间要留伸缩缝,预留潮湿季节木地板膨胀空间,多层实木地板和强化复合地板则可以无缝拼接。
2、地板下须铺设防潮膜,接口处互叠,用胶布粘贴防止灰尘水汽进入。
3、木搁栅应弹线;应按300~400mm距离打孔,预埋丝杆;木搁栅应按300~400mm开沉头孔,应调整丝杆、调平龙骨基层;固定不得损坏预埋管线,木搁栅与墙缝隙30mm。
4、踢脚线表面应光滑,接缝应严密;踢脚线上口平齐3mm/5m、踢脚线与面层的接缝1mm。
5、板面缝隙宽度0.5mm/钢尺、表面平整度2mm/2m、面板拼缝应平直3mm/5m、相邻板材高度差1mm/钢尺。
施工图片:7卫生间地漏安装工艺节点大样:定位→排水管道安装→预埋重点说明:1、楼板开孔须大于排水管径40mm,孔壁须进行凿毛处理。
须用专用模具支撑,浇捣须用水泥砂浆分两次以上封堵浇捣密实。
2、地漏的排水管口标高应根据地漏型号确定,使排水管与地漏连接紧密。
3、地漏安装时周边的砂浆应填充密实。
4、地漏、排水管直径须符合排水流量要求,排水管须设置存水弯。
5、地面找坡符合排水要求,找坡率3‰-5‰。
6、地漏的顶面标高应低于地面1mm,地漏水封深度应≥50mm。
施工图片:8沐浴房地面石材施工工艺节点大样:施工工序:地面清理→水泥浆结合层→铺贴石材→养护→晶面处理重点说明:1、淋浴房地面铺贴石材前须先作挡水槛,挡水槛完成面高度低于石材地面30mm,挡水槛采用混凝土砂浆浇筑,挡水槛与地面接触位置须作弧形翻边。
2、防水施工须先对档水槛阴角处进行柔性防水处理,待档水槛阴角防水干透后再进行大面防水施工。
3、沐浴房门槛石材须采用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透。
施工图片:9厨房、卫生间门槛石安装工艺节点大样:施工工序:地面清理→水泥湿浆结合层→铺贴门槛石→养护→晶面处理重点说明:1、门槛石铺贴前须先作挡水槛,挡水槛完成面高度低于石材地面30mm,挡水槛采用细石水泥砂浆浇筑,挡水槛与地面接触位置须作弧形翻边。
2、防水施工须对档水槛阴角及挡水槛面做柔性防水处理。
3、门槛石材须采用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透。
4、为避免门套受潮发霉,门套及门套线安装在门槛石上,门套根部留2~3mm缝采用耐候胶(颜色与门套线同色或按设计要求)封闭。
5、门槛石长度应大于门框净宽50mm,居中铺贴,门洞两边石材未覆盖处用湿浆抹平(与门槛石同时施工完成);门槛石的宽度应与门套边对齐——凸口(如插口式)门套线对齐内边,平口(如与门套连体)门套线对齐外边。
施工图片:二、墙柱面工程1轻钢龙骨石膏板隔墙施工工艺节点大样:施工工序:隔墙放线定位→安装天地龙骨→安装竖向龙骨→安装横向龙骨→龙骨内敷设隐藏管线→门洞口、窗台口加固→封一面石膏板→填充隔音棉→进行隐蔽验收→再封加一面石膏板重点说明:1、常规竖龙骨为3000mm,如超过3000mm或小于3000mm建议采用定制型竖龙骨。
2、门洞口、窗口内侧须预埋基层板材加固,并做好防腐、防霉、防火处理。
3、天地龙骨安装前先把橡胶垫安装在天地面线位上,再将天地龙骨放在橡胶垫上安装。
4、未找平的地面封石膏板时下口150mm处应先安装水泥纤维压力板(防潮、防水),而后再封石膏板,封第二层石膏板时下口不应直接落地,应平地脚线上口高度安装。
5、自攻螺丝应陷入板材表面0.5mm-1.0mm深度为宜,且面纸不应破裂暴露石膏。
6、石膏板与石膏板接口预留3-5mm缝隙为宜。
7、封纸面石膏板打螺丝前须进行弹线。
8、高度超过4m隔墙,应用100系列隔墙龙骨,或者按设计要求增加钢架。
施工图片:2卫生间镀锌方通隔墙施工工艺节点大样:施工工序:隔墙放线定位→焊接钢架→焊口防锈处理→捣制混凝土地梁→封硅酸钙板→挂网→水泥砂浆批荡→涂刷防水涂料→铺贴石材重点说明:1、方钢骨架采用镀锌成品,焊接点涂刷防锈漆。
2、镀锌方通两侧每隔600mm钻透气孔。
(避免电焊时高温没透气孔造成镀锌方通变型)3、钢架焊接完成后在底部浇筑300mm高混凝土地梁,宽度根据设计要求。
4、内层封硅酸钙板采用自钻螺丝固定,然后进行挂网,挂网采用自然平整安装法(即不要太平整,要有一定的起拱度)。
5、水泥砂浆批荡,先在硅酸钙板上刷一层加胶状的素浆,然后再进行水泥砂浆批荡,水泥砂浆批荡层控制在距石材背面7-10mm。
6、水泥砂浆批荡层干透后进行防水施工。
施工图片:3石材灌浆施工工艺节点大样:施工工序:石材排板放线→预排石材→板材固定→灌桨→嵌缝重点说明:1、石材采用湿挂灌浆施工时,固定石材的钢筋网应与预埋件连接牢固;每块石材与钢筋拉接点不得少于4个;拉接用铜丝具有防锈性能。
2、深色石材采用32.5MPa普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于3%)1:3配比。
浅色系列石材采用32.5MPa白水泥砂浆掺白石屑1:3配比。
3、灌浆前应用填缝材料临时封闭板缝,避免漏浆;灌浆时应分层进行,每层灌浆高度且不超过板高的1/3.插捣密实,初凝后继续灌注,灌浆距板材上口50mm处为止。
施工图片:4墙面石材干挂施工工艺节点大样:施工工序:石材排板放线→安装钢骨架→石材安装→打胶收口重点说明:1、所有型钢规格符合国家标准,热镀锌处理,焊接部位采用防锈处理。
不锈钢石材连接挂件采用钢号202以上、沿海地区采用钢号304。
2、2500mm高以内的墙体,竖向须采用5﹟镀锌角钢,横向采用40mm×40mm镀锌角钢,间距根据石材的横缝排版确定,2500mm高以上的墙体,竖向须采用8﹟镀锌槽钢,横向采50mmx5mm型镀锌角钢,间距根据石材的横缝排版确定。
3、应按石材排版图进行现场钢架布置;挂件与钢架连接应正确(反向、焊接)4、干挂石材单块面积一般不超过1.5平方,室内干挂石材厚度应大于20mm,室外干挂石材厚度应大于25 mm;石材板面较大且薄的板材应在背面粘加固背条,防止翘曲变形;干挂石材墙面无透胶污染。
