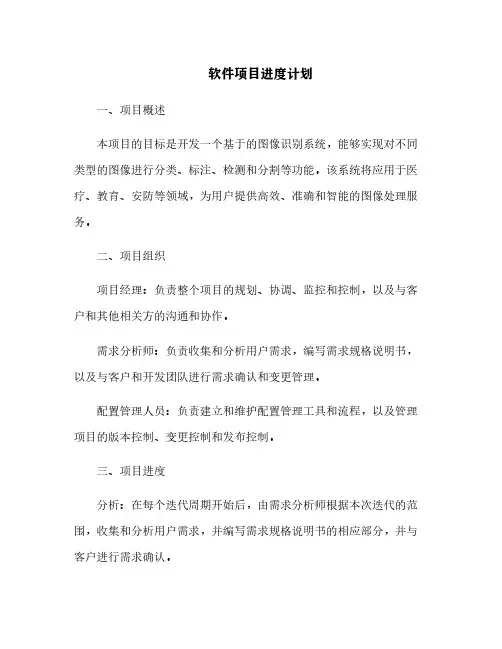

软件项目进度计划(2)

  • 格式:pdf
  • 大小:143.52 KB
  • 文档页数:15

下载文档原格式

  / 15
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.
精品文档
员在讲解过程中能发现许多自己原来没有发现的错误, 而讨论和争议 则进一步促使了问题的暴露。 例如,对某个局部性小问题修改方法的 讨论,可能发现与之有牵连的甚至能涉及到模块的功说明、 模块间接 口和系统总结构的大问题,导致对需求定义的重定义、重设计验证, 可以大大改善软件的质量。
(三)单元测试 单元测试集中在检查软件设计的最小单位—模块上, 通过测试发 现实现该模块的实际功能与定义该模块的功能说明不符合的情况, 以 及编码的错误。由于模块规模小、功能单一、逻辑简单,测试人员有 可能通过模块说明书和源程序, 清楚地了解该模块的 I/O 条件和模块 的逻辑结构, 采用结构测试 (白盒法)的用例,尽可能达到彻底测试, 然后辅之以功能测试(黑盒法)的用例,使之对任何合理和不合理的 输入都能鉴别和响应。高可靠性的模块是组成可靠系统的坚实基础。 将单元测试结果编写成单元测试报告, 提交项目经理审核, 审核通过 后提交项目领导组审批。 (四)系统测试 随着代码的实现和单元测试完成, 软件测试人员开始对代码进行 系统测试。 系统测试以子系统为基本单元进行, 其基本测试依据是测 试计划和测试方案。根据测试方案中的用例设计按照模块逐一“输 入”数据(手工或自动工具),并进行一定的压力测试。主要工作过 程是: 运行程序员提交的功能模块代码, 输入数据,如实记录运行结果,
行。 可交付成果:
本阶段可交付成果是:系统初验报告。 6. 试运行阶段 任务范围:
本阶段的任务范围是: 在用户培训工作的阶段性成果完成后, 开 始组织系统试运行工作, 由项目经理和业主方主管领导共同确定试运 行范围和试运行策略,并编制试运行计划、组织试运行工作。 实施方法:
(一)试运行实施步骤:
.
精品文档
需求调研工作;进行需求分析;编写需求分析报告。 实施方法:
通过业务需求调研, 确定并定义问题区、 用户的需求、 项目范围、 项目成功标准与业主方接收标准。
定义实施范围: 确定并定义项目实施的目标、 范围和关键的成功 要素。
编写需求分析报告:包括业务系统的业务模型、业务流程、业务 功能设计等。
业务需求调研:主要采取一对一面谈、团体座谈、发送调研表、 调查问卷、查阅需求资料以及召开讨论会等多种方式,从业务层、管 理层、决策层多方位的获取需求。
数据结构设计: 对于功能模块设计中所涉及的有关数据及数据单 元进行归纳, 利用“对象-关系型语言”表示出来, 并指明数据之间 的一致性或约束性关系。这就是通常所说的数据结构或称为数据字 典。这部分工作将采用实体 - 关系设计工具 PowerDesigner 来辅助进 行。
系统设计说明书审核: 项目经理对各应用子系统的系统设计说明 书进行审核。审核工作由项目经理、技术总监和专家协同进行。 完成标准:
精品文档
施工进度计划书
一、 工期安排
XX项目总体工程实施,依照合同按计划在 5 个月内完成。工期从 2017 年 9 月初开工,至 2018 年 1 月底截止。为了保证项目圆满完成, 分阶段进行进度控制, 同时加强软件质量管理, 以保障项目按工期规 定顺利交付。
二、 项目进度表
项目阶段 需求调研
系统设计
系统开发
系统集成 系统初验 系统试运 行 用户培训 项目终验
时间 2017.9 .1-2017.9.20
2017.9.20-2017.10.20
2017.9.20-2017.12.15
2017.12.15-2017.12.2 5 2017.12.25-2017.12.3 0 2017.12 .30-2018.1.10 2018.1 .10-2018.1.25 2018.1.30
业务流程及逻辑设计: 使用业务图形按照业务流程的顺序对业务 进行归纳、整理, 绘制业务流程图。对于其中描述良好和规范的业务 需求可同需求分析合并进行, 绘制工作将借助绘图工具软件 Visio 对
.
精品文档
图形表述进行规范。 功能模块及逻辑设计: 抽取最小业务单元, 按照按 " 职能域 - 业务
过程 - 业务活动 " 三层结构分解和表达功能, 依据业务流程组织功能层 次,绘制功能层次图。 把业务流图中以“操作单元”表现的节点看作 功能模块,描述其输入、输出、主要处理过程和所涉及到的数据及数 据单元。
工作内容 成立项目咨 询专 家 组,对项目需求进行 详细的调研 在需求调研的基础上 对系统架构、安全体 系、功能等进行系统 设计 进行各个子系统的迭 代开发,完成单元测 试
系统集成和对各模块 集成测试
成果 系 统需求 规格说 明书
系统设计说明书
不 同迭代 版本的 可运行系统 测试报告 形 成可完 整运行 的系统
序号 1
时间 第 20 天
里程碑描述 应用系统需求分析 设计完成
2
第 120 天
3
第 130 天
应用系统编码实现 系统完成测试
4
第 140 天
5
第 150 天
用户培训完成 系统上线试运行,完成初验
6
第 160 天
系统试运行完成
.
精品文档
2. 需求分析阶段
任务范围: 本阶段任务范围包括完善、 细化需求分析阶段的工作计划; 开展
本子阶段将对业务流程、 控制流程、 功能模块和数据结构进行设 计,这是承上(需求分析)启下(代码实现)的阶段,这个阶段把业 务需求变成技术设计, 由业务描述变成技术描述, 由业务语言变成技 术语言。通常来讲,这个阶段又可以划分为三个主要的步骤,即:业 务流程及逻辑设计、控制及表现逻辑设计、功能模块设计、数据结构 设计。
实施方法:
由供应商通过集成测试, 对各应用系统自检合格后, 提交初验申
.
精品文档
请至用户方审批。 用户方检验应用系统运行情况,看是否符合: 是否满足签字确认的需求分析报告; 是否满足招标文件要求; 是否可以开始试运行。 验收通过后,由双方共同签署初验报告。
完成标准: 本阶段的完成标准是: 系统通过业主初步验收, 且可以开始试运
根据需求交流进展情况, 采用快速原型法, 以直观的方式确认需 求。
采用 Rational Rose 的“用例( Use Case)”表述方法定义系 统需求,保证需求的完整性、 准确性、唯一性、可度量性、 可测试性、 可追溯性。
在描述中尽量使用业主方相关使用人员的业务语言, 便于需求的 审查和测试。
.
.
精品文档
填写“测试记录”。对于未通过测试的功能模块,填写测试反馈单, 由程序员修改问题代码后再次提交测试。 这是一个多次循环反馈的过 程。
编制系统测试报告: 测试结束后,测试人员编制完整的测试报告, 包括测试的对象、测试范围、主要功能、测试环境、测试工具、测试 结果汇总,并附完整的测试记录和反馈记录。 完成标准:
如图:
.
ቤተ መጻሕፍቲ ባይዱ
精品文档
1. 项目里程碑
里程碑在项目实施中通常设置在阶段任务完成点或关键任务的
完成点。
在项目实施计划中设置里程碑, 便于以里程碑为监控点, 对项目 实施从进度、质量、绩效等方面进行更加有效的监控和管理;便于项
目组织成员有一个共同的视野, 展示项目简明清晰的阶段性目标; 便
于项目经理与相关人员之间就进度问题进行沟通。
精品文档
完成标准: 本阶段任务完成的标准是: 正式提交需求分析报告, 通过业主方
和监理方审核,并经过业主方确认。 可交付成果:
本阶段的可交付成果是:《 XX项目需求分析报告》
3.系统设计阶段 任务范围:
系统设计阶段将按照面向对象的分析设计方法并结合使用其他 软件工程方法,完成各子系统的概要设计。
包括功能设计、数据库结构设计、页面设计、软件实现结构的 O-O(面向对象)设计。 实施方法:
准备应用系统运行需要的真实数据; 组建运行组织和人员准备: 建立由业主方主管领导和项目经理组成的试运行领导小组; 确定试运行期间系统管理人员和系统维护人员; 召开试运行参与人员的动员会,统一思想,明确指导思想、工作 方针、工作方法和工作计划; 落实其他试运行组织中的各职责人员。 双方共同制定试运行工作计划。 工作计划中包括试运行工作相关 各方责任、工作日程安排、运行工作制度。 (二)试运行期间各方职责: 试运行工作将由供应商与业主方密切配合完成。试运行期间中, 各方职责如下: 供应商负责在试运行期间进行应用系统运行记录, 对试运行中出 现的问题做到及时维护和更新,并完成试运行报告。 在系统试运行阶段, 应达到系统连续无重大故障运行 1 个月,并 不断根据试运行报告进行修改完善,在试运行期内如出现重大故障, 试运行期从故障排除之日起重新计算, 直到系统连续 1 个月无重大故 障为止。 业主方系统使用人员负责在试运行期间定期反馈系统存在问题。
本阶段任务完成的标准是: 编码完成且通过单元测试、 集成测试、 系统测试,并通过技术总监与项目经理的审核。
系统详细施工进度计划,详见《施工进度计划甘特图》。 可交付成果:
本阶段的可交付成果是:网站各系统可进行正常运行。
5. 系统初验阶段
任务范围:
本阶段任务范围包括: 完成应用系统在测试环境的部署和集成测 试后,由业主方认定是否满足可进行试运行的基本条件。 并完成验收 报告。
本阶段任务完成的标准是: 正式提交概要设计说明书, 通过业主 方确认。 可交付成果:
本阶段的可交付成果是:《 XX系统设计说明书》。
4. 编码开发阶段
任务范围: 包括对标准化的内部数字内容资源转换加工和管理、 数字内容的
.
精品文档
深度加工、在线编撰流程管理、知识挖掘和知识数据库开发、网络数 据采集和内容提供服务、 产品打包和多渠道发布、 在线交互服务等编 码实现、单元测试;以及项目的安全保障体系的建设。 实施方法:
系统建设过程主要分为需求调研 / 分析、系统设计、开发 / 测试、 集成测试、培训 / 试运行、验收交付以及质保期七个大的建设阶段。
充分吸收面向对象开发的迭代思想, 在经典的几个项目阶段基础 上,于每个阶段的内部,又分成了若干次的迭代过程;每一个迭代包 括计划、分析、原型等。于是项目可以递进地进展,每一个迭代周期 完成,都会形成一个产品原型,通过与业主的不断交互,完善,直到 原型发展成为可用的产品。
项目初验
初验报告
1、平台上线试运行 2、系统持续优化
升 级版本 的可运 行系统,并安装部 署到用户本地
对各级用户进行培训 使用说明
项目终验
验收报告
.
精品文档
三、 项目实施各环节实施方案 在明确本项目的建设目标、 建设任务和范围、 建设时间进度要求、
项目建设特点分析的基础上, 依据招标文件的要求和我方在以往大型 信息化平台建设实施方面的经验和教训, 为了更好的保障项目的整体 进度和整体质量, 更好地回避和解决项目建设过程中的可能风险, 更 好地达到系统的建设目标、项目的总体目标,在本章中,针对本项目 的特点,提出我们的项目建设实施整体阶段过程的划分、 每个阶段要 达成的目标、实施方法和实施计划。
在为项目进度计划设置里程碑时,遵循以下原则:
以项目目标为依据,以可交付成果物为向导,设置里程碑。可交 付成果物可以是文档,也可以是可运行的程序。
将实施各阶段的完成点设置成里程碑。 如需求规格定稿作为需求
分析阶段的完成点,可以定义成为里程碑。
设置的里程碑必须可审查、可测量,有明确的完成标准。只有里
程碑通过审查,才能进入到下一个阶段的任务。 综上所述,本项目的里程碑如下表所示:
(一)日创建、日部署 在本项目各应用子系统开发实现阶段, 将采用快速原型法与“日 创建、日部署”开发方法,每天形成一个版本,并进行部署,在最短 的时间内开发出核心业务功能交付用户使用, 并在此基础上再与用户 交流沟通,对问题做出相应调整。 这种方法的特点如下: 可以在最短时间内开发出子系统核心业务功能交付项目相关人 员测试和试用; 进入开发阶段后, 每天形成一个版本, 以最直观的沟通方式让业 主方项目主管领导看到最终的产品原型; 最大程度避免了产品的实现与系统需求间的分歧; 降低了需求变更的频度;降低了系统实施的风险。 (二)代码走查 代码走查是由一组人通过阅读、 讨论和争议对程序进行静态分析 的过程。走查小组由组长, 2~3 名程序设计和测试人员及程序员组 成。走查小组在充分阅读待审程序文本、控制流程图及有关要求、规 范等文件基础上,召开代码走查会,程序员逐句讲解程序的逻辑,并 展开热烈的讨论甚至争议,以揭示错误的关键所在。实践表明,程序
