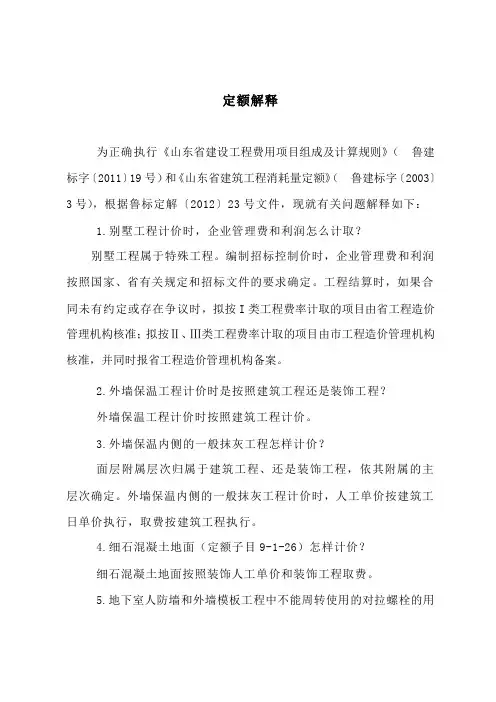

定额解释为正确执行《山东省建设工程费用项目组成及计算规则》(鲁建标字〔2011〕19号)和《山东省建筑工程消耗量定额》(鲁建标字〔2003〕3号),根据鲁标定解〔2012〕23号文件,现就有关问题解释如下:1.别墅工程计价时,企业管理费和利润怎么计取?别墅工程属于特殊工程。
编制招标控制价时,企业管理费和利润按照国家、省有关规定和招标文件的要求确定。
工程结算时,如果合同未有约定或存在争议时,拟按I类工程费率计取的项目由省工程造价管理机构核准;拟按Ⅱ、Ⅲ类工程费率计取的项目由市工程造价管理机构核准,并同时报省工程造价管理机构备案。
2.外墙保温工程计价时是按照建筑工程还是装饰工程?外墙保温工程计价时按照建筑工程计价。
3.外墙保温内侧的一般抹灰工程怎样计价?面层附属层次归属于建筑工程、还是装饰工程,依其附属的主层次确定。
外墙保温内侧的一般抹灰工程计价时,人工单价按建筑工日单价执行,取费按建筑工程执行。
4.细石混凝土地面(定额子目9-1-26)怎样计价?细石混凝土地面按照装饰人工单价和装饰工程取费。
5.地下室人防墙和外墙模板工程中不能周转使用的对拉螺栓的用量,是否可以按建设单位审定批准的施工技术方案按实调整?地下室人防墙和外墙模板工程中不能周转使用的对拉螺栓的用量,按甲乙双方商定的施工技术方案按实调整其用量。
计取企业管理费和利润时,对拉螺栓的用量仍按原规定。
6.回旋钻机钻孔灌注混凝土桩钻孔入岩增加(定额子目2-3-31~35)中的岩指的是什么?回旋钻机钻孔灌注混凝土桩钻孔入岩增加(定额子目2-3-31~35)中的岩指的是中风化岩和未风化岩。
本解释自2012年10月30日起实施。
已完成竣工结算的工程,不再调整。
未完成竣工结算的工程,合同中有明确约定的,按照约定办理,甲乙双方也可根据该解释协商处理;合同中未约定或约定不明的,按该解释执行。
- 2 -。
总说明一、2012年《北京市建设工程计价依据-预算定额》(以下简称本定额)共分七部分二十四册,包括:01 房屋建筑与装饰工程预算定额:房屋建筑与装饰工程共一册;02 仿古建筑工程预算定额:仿古建筑工程共一册;03 通用安装工程预算定额:机械设备安装工程,热力设备安装工程,静置设备与工艺金属结构制作安装工程,电气设备安装工程,建筑智能化工程,自动化控制仪表安装工程,通风空调工程,工业管道工程,消防工程,给排水、采暖、燃气工程,通信设备及线路工程,刷油、防腐蚀、绝热工程共十二册;04 市政工程预算定额:市政道路、桥梁工程,市政管道工程共两册;05 园林绿化工程预算定额:庭园工程,绿化工程共两册;06 构筑物工程预算定额:构筑物工程共一册;07 城市轨道交通工程预算定额:土建工程,轨道工程,通信、信号工程,供电工程,智能与控制、机电工程共五册。
及与之配套使用的《北京市建设工程和房屋修缮材料预算价格》、《北京市建设工程和房屋修缮机械台班费用定额》。
二、本定额是在全国和本事有关定额的基础上,结合多年来的执行情况,以及行之有效的新技术、新工艺、新材料、新设备的应用,并根据正常的施工条件、国家颁发的施工及验收规范、质量评定标准和安全技术操作规程,施工现场文明安全施工及环境保护的要求,现行的标准图、通用图等为依据编制。
三、本定额是根据目前本市施工企业的装备设备水平、成熟的施工工艺、合理的施工工艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素的差异而对定额子目进行调整或换算。
四、本定额适用于北京市行政区域内的工业与民用建筑、市政、园林绿化、轨道交通工程的新建、扩建;复建仿古工程;建筑整体更新改造;市政改建以及行道新辟栽植和旧园林栽植改造等工程。
不适用于房屋修缮工程、临时性工程、山区工程、道路及园林养护工程等。
五、本定额作为北京市行政区域内编制施工图预算、进行工程招标、国有投资工程编制标底或最高投标限价(招标控制价)、签订建设工程承包合同、拨付工程款和办理竣工结算的依据;是统一本市建设工程预(结)算工程量计算规则、项目名称及计量单位的依据;是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班消耗量的标准;也是编制概算定额和估算指标的基础;是经济纠纷调解的参考依据。
2012年北京市房屋修缮工程预算定额说明-装饰工程册说明一、《装饰装修工程》(以下简称“本定额”)包括楼地面工程,墙柱面工程,天棚工程,门窗工程,油漆、涂料、裱糊及玻璃工程,其他工程,6章及附录共2 1 0 2个子目。
二、本定额适用于一般工业与民用建筑与构筑物的重新装饰装修工程。
传统古建筑装修工程如遇现代做法的项目,执行本定额。
三、本定额各章分项拆除定额包括:现场监护,将拆除的可用材料和渣土废弃材料运至30m以内指定地点,清理归堆码放整齐。
四、本定额均包括必要的毗邻部位保护措施和利用旧料、成品保护、清理现场等工作。
五、本定额均按常规做法确定人工、材料消耗量,除各章另有说明外,定额中的人工及材料消耗量均不得调整。
六、本定额饰面工程除特别标明外,不包括压条、阴阳角线、门窗贴脸、装饰线条(板)以及油漆、涂料。
发生时,执行本定额相应子目。
七、本定额除特别标明外,均不包括防水,发生时,执行《土建结构工程》中相应定额。
八、室外工程项目,执行《土建结构工程》相应定额。
九、本定额均不包括搭拆3.6m以上脚手架,工程中需搭设脚手架时,执行附录中措施项目相应定额。
十、本定额中凡基价带( )者为不完全价,应补充缺项的材料、成品、半成品价格或按规定补充相应的费用后使用。
第一章楼地面工程本章包括整体面层,块料面层,橡塑面层,木地板及其他材料面层,踢脚线,楼梯装饰,扶手、栏杆、栏板装饰,垫层、找平层,共8节250个子目。
一、工作内容(一)拆除工程1.垫层、整体面层拆除包括:剔凿、清铲、清运等工作。
2.块料、橡塑面层拆除包括:各种面层及结合层的拆除。
3.不带龙骨的木地板拆除包括:地板及踢脚板等全部拆除;带龙骨的木地板拆除项目除包括上述工作内容外,还包括龙骨及垫木的拆除。
4.木楼梯拆除包括:梁、柱、搁栅、三角木、踏板、踢脚板、栏杆及扶手等构件的全部拆除。
5.木扶手拆除包括:木扶手和扶手垫板的拆除。
6.踢脚线拆除包括:各种踢脚线面层及结合层的拆除。
关于对2012定额使用中问题的答疑(一)1、关于挖土方:独立柱基或带型基础,要分析柱距是否<6米、槽深是否>3米。
如果是则按大开挖考虑土方量,不在计算工作面及放坡,执行一般土方定额子目?答:按2012《房屋建筑与装饰工程预算定额》第一章土石方工程说明第(九)条规定执行。
2、2012《房屋建筑与装饰工程预算定额》第一章中1-7子目、1-8至1-13子目有什么区别?分别如何使用?答:1-7子目适用于前期竖向土方机械开挖及运输。
1-8至1-13子目适用于建筑工程基础土方开挖及运输。
3、机械挖土方要配合打钎拍底子目使用,但如果人工清槽子目也含打钎拍底,机械挖土方是否不用再套用?答:机械挖土方的定额子目中包含修理边坡、人工清槽的工作内容,不包括拍底打钎。
设计要求拍底打千钎时,除执行机械挖土方的定额子目外,还要套用拍底打钎的定额子目。
4、2012定额中的预算单价是否为人材机之和(不取费的直接费)?答:是5、现浇砼模板及支架工程说明第九条‘墙及电梯井外侧模板执行墙相应子目,电梯井壁内侧模板执行电梯井壁墙子目’。
是否理解为墙不分内外均执行墙相应子目。
电梯井壁外侧执行墙子目,内侧执行电梯井壁墙子目?答:是6、关于脚手架工期:不计算面积的架空层等,按其外围护水平投影面积计入到相应主体工程量中,是否意味着此部分不单独列项,其工期按主体工程的工期并不单独考虑其施工工期?答:是7、关于脚手架工期:单层建筑带有部分楼层时,其面积并入到主体建筑面积内,执行单层建筑脚手架的定额子目,工期是否也执行主体建筑的结构工期?答:是8、脚手架计算:多层或高层的局部层高≥6米,按其局部结构水平投影面积执行每增加1米定额子目。
是否执行17-3、17-4?答:是9、垂直运输说明6规定,单项工程±0.00以上有多个不同独立部分组成,地上无连体项目时,±0.00地下部分按整体计算建筑面积,执行6层以下相应定额子目。
2012北京定额解释说明2012北京定额解释说明总说明⼀、2012年《北京市建设⼯程计价依据-预算定额》(以下简称本定额)共分七部分⼆⼗四册,包括:01 房屋建筑与装饰⼯程预算定额:房屋建筑与装饰⼯程共⼀册;02 仿古建筑⼯程预算定额:仿古建筑⼯程共⼀册;03 通⽤安装⼯程预算定额:机械设备安装⼯程,热⼒设备安装⼯程,静置设备与⼯艺⾦属结构制作安装⼯程,电⽓设备安装⼯程,建筑智能化⼯程,⾃动化控制仪表安装⼯程,通风空调⼯程,⼯业管道⼯程,消防⼯程,给排⽔、采暖、燃⽓⼯程,通信设备及线路⼯程,刷油、防腐蚀、绝热⼯程共⼗⼆册;04 市政⼯程预算定额:市政道路、桥梁⼯程,市政管道⼯程共两册;05 园林绿化⼯程预算定额:庭园⼯程,绿化⼯程共两册;06 构筑物⼯程预算定额:构筑物⼯程共⼀册;07 城市轨道交通⼯程预算定额:⼟建⼯程,轨道⼯程,通信、信号⼯程,供电⼯程,智能与控制、机电⼯程共五册。
及与之配套使⽤的《北京市建设⼯程和房屋修缮材料预算价格》、《北京市建设⼯程和房屋修缮机械台班费⽤定额》。
⼆、本定额是在全国和本事有关定额的基础上,结合多年来的执⾏情况,以及⾏之有效的新技术、新⼯艺、新材料、新设备的应⽤,并根据正常的施⼯条件、国家颁发的施⼯及验收规范、质量评定标准和安全技术操作规程,施⼯现场⽂明安全施⼯及环境保护的要求,现⾏的标准图、通⽤图等为依据编制。
三、本定额是根据⽬前本市施⼯企业的装备设备⽔平、成熟的施⼯⼯艺、合理的施⼯⼯艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素的差异⽽对定额⼦⽬进⾏调整或换算。
四、本定额适⽤于北京市⾏政区域内的⼯业与民⽤建筑、市政、园林绿化、轨道交通⼯程的新建、扩建;复建仿古⼯程;建筑整体更新改造;市政改建以及⾏道新辟栽植和旧园林栽植改造等⼯程。
不适⽤于房屋修缮⼯程、临时性⼯程、⼭区⼯程、道路及园林养护⼯程等。
五、本定额作为北京市⾏政区域内编制施⼯图预算、进⾏⼯程招标、国有投资⼯程编制标底或最⾼投标限价(招标控制价)、签订建设⼯程承包合同、拨付⼯程款和办理竣⼯结算的依据;是统⼀本市建设⼯程预(结)算⼯程量计算规则、项⽬名称及计量单位的依据;是完成规定计量单位分项⼯程计价所需的⼈⼯、材料、施⼯机械台班消耗量的标准;也是编制概算定额和估算指标的基础;是经济纠纷调解的参考依据。
北京市建设工程计价依据解读(六)信息来源:建设工程造价管理处发布时间:2017年07月03日2012年《北京市建设工程计价依据——预算定额》一、房屋建筑与装饰工程1、定额附录(二)费用标准中有关规定第(六)条“借用其他专业工程定额子目的,仍执行本专业工程的取费标准。
”是否借用任何专业都可以按照此条执行?答:计取基数相同的专业工程执行本专业取费标准,计取基数不同的专业工程应执行子目所属专业的取费标准。
2、整体更新改造工程如何执行定额中工程水电费、垂直运输费和超高施工增加费?答:定额中的工程水电费、垂直运输费和超高施工增加费是按单项工程整体编制的,整体更新改造工程的取费标准应依据工程实际情况确定。
二、通用安装工程1、定额第八册《工业管道工程》操作高度增加费如何计取?答:操作高度除各章另有规定外,均按20m以下编制的,如超过20m时,其超过部分的人工工日乘以下列系数:2、定额第四册《电气工程》(上),第八章工程量计算规则中附表2“电缆敷设的附加长度表”,电缆敷设驰度、波形弯度、交叉按电缆全长计算2.5%的预留长度,如何计算?适用于何种敷设方式?答:“电缆全长”,指设计图示尺寸(含预留长度及附加长度)。
“电缆敷设驰度、波形弯度、交叉附加长度按电缆全长2.5%计算”,本条适用于除穿管敷设以外的敷设方式。
三、市政工程1、管道工程附属构筑物增加的土方工程量如何计算?答:给水、排水(排水方沟检查井除外)、燃气管道附属构筑物增加的土方量,均折成沟槽长度计算。
每座附属构筑物增加2m 沟槽长度。
热力小室增加的土方量按设计图示结构外形尺寸并考虑工作面及放坡计算超出沟槽宽度及深度的土方量。
2、市政工程构件安装定额子目中是否含构件钢筋?答:不含,另按设计图示数量计算厂制钢筋。
四、园林绿化工程1、定额中苗木的后期养护是指什么时候?时间是多长?苗木的保存养护是指什么时候?时间是多长?答:后期养护是指绿化苗木种植工程完工后开始的养护,时间是苗木的一个生长周期,见到苗木成活。
总说明一、2012年《北京市建设工程计价依据—预算定额》(以下简称本定额)共分七部分二十四册,包括:01 房屋建筑与装饰工程预算定额:房屋建筑与装饰工程共一册;02 仿古建筑工程预算定额:仿古建筑工程共一册;03 通用安装工程预算定额:机械设备安装工程,热力设备安装工程,静置设备与工艺金属结构制作安装工程,电气设备安装工程,建筑智能化工程,自动化控制仪表安装工程,通风空调工程,工业管道工程,消防工程,给排水、采暖、燃气工程,通信设备及线路工程,刷油、防腐蚀、绝热工程共十二册;04 市政工程预算定额:市政道路、桥梁工程,市政管道工程共两册;05 园林绿化工程预算定额:庭园工程,绿化工程共两册;06 构筑物工程预算定额:构筑物工程共一册;07 城市轨道交通工程预算定额:土建工程,轨道工程,通信、信号工程,供电工程,智能与控制、机电工程共五册。
及与之配套使用的《北京市建设工程和房屋修缮材料预算价格》、《北京市建设工程和房屋修缮机械台班费用定额》。
二、本定额是在全国和本市有关定额的基础上,结合多年来的执行情况,以及行之有效的新技术、新工艺、新材料、新设备的应用,并根据正常的施工条件、国家颁发的施工及验收规范、质量评定标准和安全技术操作规程,施工现场文明安全施工及环境保护的要求,现行的标准图、通用图等为依据编制。
三、本定额是根据目前本市施工企业的装备设备水平、成熟的施工工艺、合理的施工工艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素的差异而对定额子目进行调整或换算.四、本定额适用于北京市行政区域内的工业与民用建筑、市政、园林绿化、轨道交通工程的新建、扩建;复建仿古工程;建筑整体更新改造;市政改建以及行道新辟栽植和旧园林栽植改造等工程.不适用于房屋修缮工程、临时性工程、山区工程、道路及园林养护工程等。
五、本定额作为北京市行政区域内编制施工图预算、进行工程招标、国有投资工程编制标底或最高投标限价(招标控制价)、签订建设工程承包合同、拨付工程款和办理竣工结算的依据;是统一本市建设工程预(结)算工程量计算规则、项目名称及计量单位的依据;是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班消耗量的标准;也是编制概算定额和估算指标的基础;是经济纠纷调解的参考依据。
河北2012装饰装修定额说明及计算规则电子版全国统一建筑装饰装修工程消耗量定额河北省消耗量定额HEBGYD-B-2012B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。
二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。
三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。
四、地面刷素水泥浆按B.2墙柱面相应项目计算。
五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。
六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。
七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。
八、水泥砂浆地面如压线时,每100㎡增加1.58工日。
九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。
十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。
十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。
十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。
十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。
十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。
十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。
十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。
河北2012装饰装修定额说明及计算规则什么是装饰装修定额?装饰装修定额是指国家或地方政府发布的,旨在规定建筑装饰装修工程施工单位标准、补贴范围、工程造价核算方式,工作基准工日,工资基本标准等的标准定额。
河北2012装饰装修定额是基于施工工作的量化测算和实际应用的经验制定的。
河北2012装饰装修定额的特点2021年,河北2012装饰装修定额仍然是河北省内受到广泛使用的一份装饰装修定额,它的特点在于:•定额细致完整•定额一目了然•定额应用广泛河北2012装饰装修定额的计算规则计算规则概述河北2012装饰装修定额的计算规则是按照工种、工作内容、工作量以及施工项目行业标准收费来计算的。
具体来说,河北2012装饰装修定额的计算规则主要包括以下几个方面:•工程计价量•计算方法•计算单价•工期标准•薪资标准工程计价量河北2012装饰装修定额的工程计价量是指施工项目工程量价值之和。
具体包括工程劳动量、工程机械使用量、施工材料使用量等。
计价量的准确性和准确度是工程成本计算的基础。
计算方法河北2012装饰装修定额计算方法是根据施工项目行业标准计算次完成的,常用的计算方法包括数量分析法、市场调查法、单位价格法等。
计算单价河北2012装饰装修定额计算单价是根据工作量、材料单价和劳动力工资标准等因素来计算的。
工作量比例按施工项目行业标准收费标准来制定。
工期标准河北2012装饰装修定额工期标准是根据工程计价量、工程施工难度、施工条件、材料配送时间等因素综合考虑而制定的,是施工队伍按照工期标准完成工程的保证。
工期标准也是检验施工工程质量的标准。
薪资标准河北2012装饰装修定额薪资标准是指河北省内施工队伍从业人员的平均工资水平。
该标准会随着施工队伍从业人员的工资水平变化而调整。
河北2012装饰装修定额说明及计算规则是一份非常详细的装饰装修工程施工单位标准、补贴范围、工程造价核算方式的标准定额。
河北2012装饰装修定额的计算规则是计算施工项目成本的重要依据,准确度和可靠性直接影响到工程实施的质量与效益。
总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际编制的。
二、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额是依据国家有关现行标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。
五、本定额是按照正常施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
六、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
七、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他可竞争措施项目,其中其他可竞争措施项目由成品保护、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全防护、文明施工费。
八、本定额适用于工料单价法,也可用于综合单价法。
九、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
3.在价款调整、结算时,依据省建设行政主管部门的规定、合同约定进行调整。
十、建筑工程应用综合单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息、所承担的风险情况进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
3.在价款调整、结算时,依据省建设行政主管部门的规定、合同约定进行调整。
十一、人工消耗量及单价的确定:1.本定额中人工工日综合了基本用工、超运距用工、辅助用工及人工幅度差,不分工种和技术等级以综合用工表示。
2.本定额综合用工按技术含量不同分为综合用工一类、综合用工二类、综合用工三类共三种,单价分别为:综合用工一类45元/工日,综合用工二类40元/工日,综合用工三类30元/工日。
十二、材料消耗量及单价的确定:1.本定额采用的建筑装饰装修材料、成品、半成品均按符合国家质量标准和相应设计要求的合格产品考虑。
实际工程所使用的材料的品种、规格与定额不同时,可以调整。
材料价格是依据2008年《河北省建设工程材料价格》确定的。
2.本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作的损耗。
3.用量很少、占材料费比重很小的零星材料合并为其他材料费。
4.主要材料、成品、半成品损耗率见附录一。
十三、机械台班消耗量及单价的确定:1.本定额的机械台班消耗量是按正常合理的机械配备、机械施工工效测算确定的。
2.机械台班单价采用2008年《河北省建设工程施工机械台班单价》。
十四、建筑材料、成品、半成品从工地仓库、现场堆放点或现场加工地点至施工操作地点的水平运输所需的劳动工日和机械台班,已按正常合理的施工运距计算在定额的项目中。
十五、本定额中木材不分板材与方材,均以××(指硬木、杉木或松木)锯材取定。
即:经过加工的称锯材,未经过加工的称原木。
木种分类规定如下:一类:红松、水桐木、樟木松。
二类:白松(云杉、冷杉)、杉木、杨木、柳木、椴木。
三类:青松、黄花松、秋子木、马尾松、东北榆木、柏木、苦楝木、梓木、黄菠萝、椿木、楠木、柚木、樟木。
四类:栎木(柞木)、檀木、色木、槐木、荔木、麻栗木(麻栎、青刚)、桦木、荷木、水曲柳、华北榆木、榉木、橡木、枫木、核桃木、樱桃木。
十六、本定额中木材消耗量是指加工后的规格料的消耗量,烘干木材单价中已包括参考烘干费110元/m3;烘干木材用量中包括了6.5%的烘干损耗;1m3原木的参考综合出材率为66%。
十七、本定额未附混凝土及砂浆配合比,使用时按《全国统一建筑工程基础定额河北省消耗量定额》附录一中的配合比相应项目计算。
十八、本定额的工作内容中说明了主要的施工工序,次要工序虽未说明,但均已考虑在本定额中。
十九、现场使用建设单位水电时,水电费按如下方式计算:单独设置水、电表,按计数结算;未单独设水、电表,按定额实体项目与措施项目基价之和的0.80%结算(其中水费0.09%,电费0.71%),该系数为参考,实际不同时,可按实结算。
二十、本定额注有“×××以内”或“×××以下”者,均包括“×××”本身;“×××以外”或“×××以上”者,则不包括其本身。
二十一、未尽事宜详见各章说明及附注。
第B.1章楼地面工程一、设计垫层材料的配合比和混凝土强度等级,如与项目取定不同时,可根据设计要求按规定的配合比进行换算。
二、垫层项目如用于基础垫层时,人工、机械乘以系数1.20(不含满堂基础)。
三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.37,材料乘系数0.98。
四、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。
五、整体面层、块料面层的结合层和底层(找平层)的砂浆、石子浆、细石混凝土配合比和厚度,设计与项目取定不同时,可按设计要求调整。
六、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。
七、水泥砂浆地面如压线时,每100m2增加 1.58工日。
八、块料面层如为弧形或异型及拼花时,定额未列项目,其材料损耗率可按实际调整。
九、陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,石材楼地面干粉型粘结剂厚度取定4mm。
干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100m2增减干粉型粘结剂169kg,水增减0.042m3,其他不变。
十、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。
十一、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015m2的石材,执行点缀定额项目。
十二、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。
十三、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。
十四、木地板填充材料,可按有关章节相应项目计算。
十五、设计规定龙骨的间距、规格和型号如与定额取定不同时,可按设计调整,但人工、机械不变。
十六、防静电活动地板子目中已包括各种附件配件。
十七、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。
楼梯踢脚线按相应踢脚线项目乘以系数1.15计算。
十八、楼梯不包括板底及侧面抹灰。
板底抹灰执行本册B.3天棚工程相应项目,侧面抹灰按本册B.2墙柱面工程相应项目计算。
十九、扶手、栏板、栏杆的主要材料用量,其设计与定额不同时,可以调整,但人工、机械不变。
二十、楼地面零星项目适用于楼梯侧面、台阶侧面、小便池、蹲台、池槽以及每个平面面积在1m2以内定额未列项目的块料工程。
第B.2章墙柱面工程一、石灰砂浆抹灰分普通、中级、高级,其标准如下:1.普通抹灰:一遍底层,一遍面层。
2.中级抹灰:一遍底层,一遍中层,一遍面层。
3.高级抹灰:一遍底层,一遍中层,两遍面层。
石灰砂浆抹灰定额项目按中级抹灰标准取定,如设计不同时,普通抹灰按相应项目人工乘以系数0.8,高级抹灰人工乘以系数1.25,其他不变。
二、项目中的抹灰砂浆种类、配合比及厚度是根据现行规范、标准设计图集及我省常规采用的施工做法综合取定的,抹灰砂浆厚度取定见抹灰砂浆厚度取定表。
如设计的抹灰砂浆厚度与定额项目取定不同时,可按抹灰砂浆厚度调整表调整。
三、本章项目砂浆种类、配合比、饰面材料及型材的型号规格与设计不同时,可按设计调整,人工、机械消耗量不变。
四、水泥砂浆找平层项目适用于水泥砂浆打底抹灰,实际抹灰厚度及砂浆种类与项目不同时,可以调整。
五、项目中已包括了砌体及钢板(丝)网等抹灰基层嵌缝所需的工料。
六、石灰砂浆、混合砂浆墙柱面抹灰项目内均已包括了水泥砂浆护角线的工料,工程计价时不另增加。
七、水刷石项目是按水刷水泥白石子浆取定的,如设计采用豆石、色石等其他石子,材料可以换算,其他不变。
八、梁面、柱面抹灰项目,系指独立梁、独立柱。
九、普通腰线系指突出墙面一至二道棱角线,复杂腰线系指突出墙面三至四道棱角线(每突出墙面一个阳角为一道棱角线)。
十、天沟、泛水、楼梯或阳台栏板、内外窗台板、飘窗板、空调板、压顶、楼梯侧面和挡水沿、厕所蹲台、水槽腿、锅台、独立的窗间墙及窗下墙、讲台侧面、烟囱帽、烟囱根、烟囱眼、垃圾箱、通风口、上人孔、碗柜、吊柜隔板及小型设备基座等项的抹灰,按普通腰线项目计算。
十一、楼梯或阳台栏杆、扶手、池槽、小便池、假梁头、柱帽及柱脚、方(圆)窨井圈、花饰等项的抹灰,按复杂腰线项目计算。
十二、挑檐、砖出檐、门窗套、遮阳板、花台、花池、宣传栏、雨篷、阳台等的抹灰,凡突出墙面一至二道棱角线的按普通腰线项目计算;突出墙面三至四道棱角线的按复杂腰线项目计算。
十三、抹灰及镶贴块料面层项目中,均不包括基层面涂刷素水泥浆或界面处理剂。
设计有要求时,应按设计另列项目计算。
抹TG胶砂浆项目内已包括刷TG胶浆一道,不再另计。
十四、本章石材项目干粉型粘结剂取定厚度4mm,其他块料项目取定厚度2.5mm,干粉型粘结剂厚度如设计要求与定额取定不同时,每增减1mm厚度,每100m2增减干粉型粘结剂169kg,水增减0.042m3,其他不变。
十五、墙面贴块料、饰面高度在300mm以内者,按踢脚板项目计算。
十六、镶贴块料面层:1.块料面层设计规定的砂浆结合层配合比和厚度,如与项目不同时,砂浆配合比和用量可调整,其他不变。
外墙离缝镶贴面砖按缝宽分别套用相应项目,如灰缝与项目取定不同时,其块料及灰缝材料用量可以调整,其他不变。
