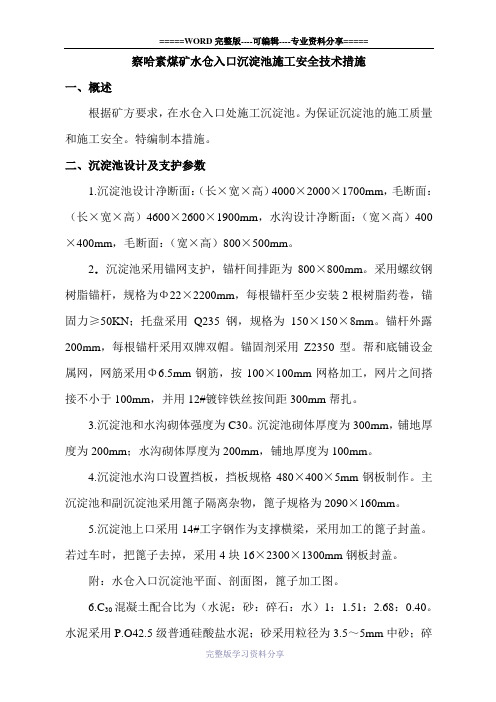

察哈素煤矿水仓入口沉淀池施工安全技术措施一、概述根据矿方要求,在水仓入口处施工沉淀池。
为保证沉淀池的施工质量和施工安全。
特编制本措施。
二、沉淀池设计及支护参数1.沉淀池设计净断面:(长×宽×高)4000×2000×1700mm,毛断面:(长×宽×高)4600×2600×1900mm,水沟设计净断面:(宽×高)400×400mm,毛断面:(宽×高)800×500mm。
2.沉淀池采用锚网支护,锚杆间排距为800×800mm。
采用螺纹钢树脂锚杆,规格为Φ22×2200mm,每根锚杆至少安装2根树脂药卷,锚固力≥50KN;托盘采用Q235钢,规格为150×150×8mm。
锚杆外露200mm,每根锚杆采用双牌双帽。
锚固剂采用Z2350型。
帮和底铺设金属网,网筋采用Φ6.5mm钢筋,按100×100mm网格加工,网片之间搭接不小于100mm,并用12#镀锌铁丝按间距300mm帮扎。
3.沉淀池和水沟砌体强度为C30。
沉淀池砌体厚度为300mm,铺地厚度为200mm;水沟砌体厚度为200mm,铺地厚度为100mm。
4.沉淀池水沟口设置挡板,挡板规格480×400×5mm钢板制作。
主沉淀池和副沉淀池采用篦子隔离杂物,篦子规格为2090×160mm。
5.沉淀池上口采用14#工字钢作为支撑横梁,采用加工的篦子封盖。
若过车时,把篦子去掉,采用4块16×2300×1300mm钢板封盖。
附:水仓入口沉淀池平面、剖面图,篦子加工图。
6.C30混凝土配合比为(水泥:砂:碎石:水)1:1.51:2.68:0.40。
水泥采用P.O42.5级普通硅酸盐水泥;砂采用粒径为3.5~5mm中砂;碎石粒径为10~25mm。
六、施工方法1.在距水仓口15m处进风流当中安设一台5.5kv局部通风机一台,风筒直径为800mm既可满足要求,必须由专人管理维护。
污水处理厂二沉池施工方案一、前言污水处理是现代城市生活中非常重要的环保措施之一。
而在污水处理厂中,二沉池是起着至关重要作用的设备之一。
本文将围绕污水处理厂二沉池的施工方案进行详细介绍。
二、设计原理1. 功能二沉池是污水处理系统中用来去除污水中悬浮物和有机物的设备,通过凝聚沉降的方式将污水中的杂质分离出来,提高水质的处理效果。
2. 结构二沉池一般包括进水口、沉降区、集水槽和排水口等部分。
进水口用于将污水引入,沉降区通过设计合适的板块和搅拌系统将悬浮物分离出来,集水槽用于收集经过沉淀的净化水,排水口则将净化后的水排出。
三、施工步骤1. 地基准备在进行二沉池的施工之前,需要对地基进行准备工作。
包括挖掘地坑、进行土方平整和压实等工作。
2. 混凝土浇筑在地基准备好之后,需要进行二沉池的主体——混凝土结构的浇筑工作。
这是整个二沉池的基础,需要严格按照设计要求进行浇筑。
3. 设备安装二沉池的设备安装包括搅拌系统、进水口、排水口等设备的安装工作。
要注意安装位置的准确性和设备之间的连接。
4. 系统调试完成二沉池的主体结构和设备安装后,需要进行系统调试工作。
包括搅拌系统的调试、进水口和排水口的连接测试等,确保系统正常运行。
四、安全及质量控制在进行二沉池施工的过程中,要严格遵守相关安全操作规程。
包括施工现场的安全防护、操作人员的安全培训等工作。
同时,要做好质量控制工作,确保施工质量符合要求。
五、总结二沉池是污水处理系统中不可或缺的重要设备,其施工质量直接关系到污水处理效果。
本文简要介绍了二沉池的设计原理、施工步骤和安全控制等方面的内容,希望对相关人员在实际工作中有所帮助。

副井底沉淀池施工安全技术措施井底水仓因水中淤煤较多,水仓需经常淘挖,为减少水仓淘挖次数,经矿领导及有关技术部门研究决定,在距清煤斜巷口30米处的联络巷内施工沉淀池,为确保施工安全,特制定本措施:一、施工工艺:严格按照设计图纸进行施工。
施工前可提前拆除部分道轨,开挖沉淀池采用爆破技术配合风镐进行施工,爆破时只准放松动炮,炮眼深度不超过1.2m,每眼装药量不大于3节。
装岩采用人工装岩,运输采用一吨矿车运输。
施工一段后及时按设计进行混凝土浇灌,待混凝土固化后,将2.8m长工字钢按图纸铺设于沉淀池上面,以便重新铺设道轨。
二、安全措施:1、施工人员应坚持经常性的敲帮问顶制度,特别是在打眼装药中应清除危岩、排除隐患。
2、顶帮遇有大块断裂或矸石离层时,可打2~3棵带帽点柱临时支护,保证安全后再顺着裂隙、层理慢慢地扣下,不得硬刨强挖。
3、爆破应采取毫秒爆破,分段装药,分次起爆,一次装的药必须全部一次起爆,不得使用不同生产厂家的电雷管及不同品种的炸药,开口只可放小炮配合风镐施工,施工时开口地点两侧20米巷道内电缆管线要用旧皮带进行防护,避免落岩将电缆管线砸伤。
4、放炮严格坚持“一炮三检制”和“三人联锁”放炮制度,装药,可由经过专门培训的班组长协助进行,联线、母线联接、检查线路、放炮必须由放炮员亲自操作。
5、放炮前,班长、放炮员、瓦检员、安检员同时到现场,并由瓦检员检查气体不超限,没有不安隐患后方可放炮。
6、放炮时所有通路要设专人把口,把口地点距离放炮地点直巷不小于100米并有掩体,曲线75米,有直接拐弯的不小于50米,其中拐弯后不小于10米,把口必须执行签字制度,实行三保险,拉线、挂牌、设专人把口,班长指派把口人员,把口范围以里严禁有人。
放炮后等20分钟待烟次净后,方可进入施工地点开始工作。
7、通电以后,装药炮眼若没有起爆时,放炮员必须从放炮器上取下手把和炮线,并把母线端头扭在一起,至少要等15分钟方可沿线检查,找出不响的原因,若是连线不好可更新连线引爆,若出现瞎炮,必须由原打眼工和放炮员在距离原炮眼0.3米处打一平行眼,重新装药放炮,并按《煤矿安全规程》第342条执行。
沉淀池安全技术措施一、沉淀池操作人员必须进行安全技术培训,经考试合格并取得合格证后方可独立操作,非本室人员严禁进入池内工作。
二、严格执行安全技术操作规程和安全生产规章制度,签发好安全合格证。
三、沉淀池起动前,应先做好下列准备工作:1、检查池内是否有杂物及淤泥过多。
2、检查各运转部件(如刮泥板、刮泥机、虹吸装置、污泥泵、空气阀等)是否处于良好状态。
3、检查池内布水器(配水墙或配水管)是否有堵塞和脱落现象。
4、检查各管道是否畅通无阻。
5、检查沉淀池水位是否在正常水位以内。
四、沉淀池在起动时,应先打开空气阀,然后起动污泥泵和吸泥机,同时应检查各部件运转是否正常,待运转正常后,开启进水阀通水,并注意观察各部件运转情况,如发现异常情况,应立即停机检查并采取相应措施。
五、沉淀池运行中,应随时注意观察水质变化情况,并根据需要调整排泥次数和时间。
六、沉淀池运行中,应每小时至少检查一次各部件运行情况,并作好记录。
发现问题及时采取措施解决。
七、沉淀池停机前,应先关闭进水阀,然后停机排泥,最后关闭空气阀。
如长期停用应将池内污泥排空。
八、沉淀池发生故障时,应立即停机检查,并及时报告上级主管部门。
下池作业安全技术措施一、下池作业人员必须身体健康。
患有禁忌病患者(如精神病、梦游症等)不准下池作业。
二、下池作业前必须进行现场安全危害辨识,评估水池是否具备安全下池作业条件,不具备安全条件的禁止下池作业。
三、下池作业前必须按要求穿戴好个人防护装备,系好安全绳,遇到紧急情况,要听从指挥人员迅速撤出危险区域。
四、在进入污水、污泥、废液池中作业时,必须遵守和执行原化工部颁发的“化工企业安全卫生管理制度”中的有关规定;电业安全工作规程(发电厂变电所部分);GB/T-89作业场所安全使用有毒物品的规定;以及下池作业有关规定。
五、在污泥、废液池中作业时,要严防滑倒、中毒和由于池壁不牢固造成人员伤害。
六、在废液池中抢修时,要严防触电和可燃性气体爆炸以及防毒气中毒等。
二级沉淀池施工方案1. 引言二级沉淀池是污水处理工程中一个重要的处理单元,用于沉淀污水中的悬浮物和悬浮颗粒,提高污水的水质。
本文将介绍二级沉淀池的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的工作。
2. 施工前准备在施工二级沉淀池之前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 设计图纸的准备施工前需要准备详细的设计图纸,包括沉淀池的尺寸、结构、材料等信息。
设计图纸应满足相关规范和环保要求,并与设计院进行审核。
2.2 材料和设备的准备根据设计图纸确定所需材料和设备清单,并进行采购准备。
材料和设备的选择应符合设计要求,并具备一定的质量保证。
2.3 工程施工方案的制定根据设计图纸和项目需求,制定详细的工程施工方案,包括施工工艺、施工顺序、施工步骤等内容。
施工方案应满足相关安全、环保和质量要求,并与相关部门进行协商和确认。
2.4 现场设施的搭建在施工现场搭建必要的临时设施,包括办公室、仓库、工地围栏等,以提供施工所需的场地和条件。
3. 施工过程施工过程中需要注意一些关键点,以确保沉淀池的质量和施工进度。
3.1 地基处理首先对施工地基进行处理,确保地基平整、坚固,并与设计要求相符。
可以采取填土、夯实等措施来加固地基。
3.2 模板安装按照设计图纸要求,安装二级沉淀池的模板。
模板必须安装牢固,确保结构的稳定性和准确性。
3.3 钢筋的布置根据设计图纸要求,对二级沉淀池进行钢筋的布置。
钢筋的径级、间距和数量应满足相关设计要求,并确保钢筋与模板之间有一定的距离和覆盖层。
3.4 混凝土浇筑在钢筋布置完毕后,进行混凝土的浇筑。
浇筑混凝土前,应进行湿度和质量的检查,确保混凝土的质量满足要求。
浇筑过程中需要注意均匀、完整性和密实性。
3.5 后期处理混凝土浇筑完成后,进行后期处理工作。
包括拆除模板、进行表面养护、进行检查和修复等。
后期处理工作的质量直接关系到沉淀池的使用寿命和效果。
4. 施工后的工作施工完成后,需要进行一些必要的工作和监测。
中央水仓沉淀池清淤安全技术措施中央水仓的沉淀池是水厂处理生活用水的重要装置之一,其作用是分离出水中的固体颗粒、悬浮物等杂质。
尽管沉淀池有助于提高水质,但是它也容易积累泥沙和其它固体废物,如果不及时进行清理,就会影响池内液位,引发污水外溢等危险。
因此,沉淀池清淤是中央水仓维护工作的常规工作之一。
在清淤过程中,需要注意安全问题,采取合适的措施降低风险,保障人员和设备的安全。
下面将介绍沉淀池清淤的安全技术措施。
1. 制定清淤计划首先要制定清淤计划,包括清淤时间、清淤部位、清淤方法等。
清淤时间应根据实际情况选择,在水厂停产期间进行清淤工作,以免影响正常的生产运营。
清淤部位应清楚明确,避免误伤管道和设备。
清淤方法应合理选用,可以采用抽吸、倾倒、挖掘等方法。
2. 拆卸沉淀池盖板清淤之前需要将沉淀池盖板拆卸,这时需要保证拆卸过程中不能碰撞到管道和设备,注意人员安全。
拆卸盖板后,要对工作区域进行隔离,防止工人和外部人员的误入。
3. 排水减压在进行清淤作业时,需要将池内的水全部排出,以便于清理底泥。
排水过程中,要注意水流量,避免水压过大对工人和设备造成伤害。
排水完成后,应及时清理管道,降低池内的压力,防止意外事故的发生。
4. 配备齐全的防护装备在清淤作业中,工人需要配备齐全的防护装备,包括口罩、手套、防护眼镜、防护服等。
清淤作业中会产生大量的废气和灰尘,严重影响工人的呼吸系统健康。
此外,清淤作业也会产生污染和细菌,防护装备也有助于避免感染。
5. 安全警示标语在工作区域设置安全警示标语,提醒工人注意安全事项,加强安全意识,防止事故的发生。
在作业现场需要设置安全提示牌,包括清淤中、高压管道等,提醒工人注意周围的环境变化和危险性。
6. 合理分配工作在清淤作业中,需要合理分配工作,避免一人独自进行清理作业。
同时,为了防止人员到达困难或有突发情况时及时得到帮助,应有多名工人在现场,并准备好必要的急救设备,以保障人员和设备的安全。
D13二平台主水仓吸水井扩修措施编写:区队:稽核:生产科:安检科:副总:总工:施工单位:杨村专案部606队编写单位:杨村专案部606队d13二平台主水仓吸水井扩修施工措施由杨村专案部606队扩修的d13二平台主水仓即将至吸水井位置,为保证施工期间平安和质量,特制定施工措施如下:1、打设吸水井十字头前,施工单位先检查施工地点四周10m巷道支护状况,卡缆螺丝必需准时紧固,担忧隐患准时处理。
现场确认平安后,方可进行施工。
2、扩修水仓期间,为防止发生淤煤突然溢位埋人,施工前用长柄工具向煤体内捅入2米长,并左右晃动几下,确认2米範围内无积水后,方可扩修,扩修1米后,仍按上述要求探水,若2米範围内有积水时,应将洞扩大,使积水渐渐流出,防止发生意外。
3、扩修至吸水井时,在吸水井底口前5m处变工字钢梯形棚支护,樑长3.6m,腿长2.8m,棚距0.6m。
并在吸水井底口前0.5m处架设工字钢三抬棚,然后每施工0.5m必需打设带帽木点杆进行支护,木点桿直径为不小于18cm的合格坑木,木点杆打直打牢,接实顶板并接实底板,不实之处加大头楔楔紧楔实。
带帽木点杆打设每平方米不少于1根。
施工2.5m后架设里侧工字钢三抬棚并在工字钢双抬棚上架设3.0m长工字钢穿杆4对8根。
使加固框架成“#”字型,“#”字架上顶板裂开时,必需用木板背严背实,木板厚度不小于30mm。
中间为1.5×1.5m吸水井口位置。
工字钢穿杆与顶板之间用坑木、板樑背设牢固,不实之处加大头楔楔紧楔实。
施工过程中,如顶板裂开,打木点杆支护困难时,必需准时变更支护方式,仍按0.6m棚距架棚支护,樑长、腿长同上。
由测量组提前给出变梯形棚位置。
4、扩修至吸水井时,施工单位提前在吸水井上口处铺设双层金属网,并清理吸水井上口处浮煤,防止扩修时煤(矸)块坠落髮生伤人事故。
5、施工过程中必需随时观看顶板,发觉特别马上撤人,待採取措施后,方可连续施工。
6、每次进入施工地点,严格执行“敲帮问顶”制度,必需从外向里检查有无担忧隐患,瓦检员检查有害气体状况,担忧隐患处理后方可施工。
二级沉淀池施工方案1. 引言二级沉淀池是污水处理系统中重要的处理单元之一,其主要作用是通过重力沉淀的方式,去除污水中的悬浮物和部分有机物。
本文档旨在提供关于二级沉淀池的施工方案,以确保该污水处理单元的有效运行和长期稳定性。
2. 施工前准备在开始二级沉淀池的施工之前,需要进行以下准备工作:2.1 施工图纸和设计根据设计要求,准备详细的施工图纸和设计方案,确保施工过程中的准确性和高效性。
2.2 材料采购和准备根据设计要求和施工图纸,采购所需的材料和设备,并做好相应的准备工作。
2.3 施工人员培训对参与施工的人员进行必要的培训,确保其了解施工方案、操作规程和安全注意事项。
2.4 施工区域准备清理施工区域,确保施工区域干净、整洁,并为施工提供必要的支持和基础设施。
3. 施工步骤3.1 地面开挖和基础施工根据施工图纸的要求,进行地面开挖和基础施工。
确保基础的稳固和可靠。
3.2 槽体安装按照设计要求和施工图纸,安装二级沉淀池的槽体。
确保槽体的平整、水平和固定。
3.3 进水口和出水口的安装根据设计要求,安装二级沉淀池的进水口和出水口。
确保其位置准确,并与其他设备和管道连接紧密。
3.4 污泥排出设计设计并安装污泥排出装置,确保污泥排出的顺畅和安全。
3.5 水流引导设计设计合适的水流引导装置,以确保污水在二级沉淀池内的适当停留时间,以实现有效的沉淀效果。
3.6 污水处理介质安装按照设计要求,安装二级沉淀池内的污水处理介质,如沉淀板或填料等。
确保每层处理介质的位置准确、布局合理。
4. 施工质量控制在施工过程中,需要进行严格的质量控制,以确保二级沉淀池的施工质量达到设计要求。
4.1 施工现场巡查定期对施工现场进行巡查,确保施工的质量和进度符合要求,及时发现和解决问题。
4.2 施工记录和验收在施工过程中,做好施工记录,包括施工的具体步骤、材料的使用情况等。
待施工结束后,进行验收,确保施工质量符合设计要求。
4.3 施工安全措施在施工过程中,严格执行相关的施工安全规定,确保施工人员的人身安全和设备的安全。
清挖二水平水仓沉淀池安全技术措施背景介绍清挖二水平水仓沉淀池是一种用于污水处理的设施。
随着城市化进程的不断加快,工业和生活废水的排放量也在不断增加,给污水处理厂带来了极大的压力。
清挖二水平水仓沉淀池是其中一种常用的处理设施,它能有效地去除污水中的悬浮颗粒和有机物质,提高出水水质。
但是,在使用清挖二水平水仓沉淀池的过程中,必须严格遵守安全规定,确保工作人员的安全和设备的正常运行。
本文将详细介绍清挖二水平水仓沉淀池的安全技术措施。
安全技术措施设备安全清挖二水平水仓沉淀池是一种特殊的设备,使用时必须严格遵守设备的使用说明和安全标准。
以下是一些相关的安全措施:1.了解设备的工作原理和结构:在实际使用中,必须了解设备的工作原理和结构,以便更好地保护和维护它。
特别是要注意一些易损部件的保护和维修。
2.设备维护要求:清挖二水平水仓沉淀池是一个需要定期维护的设备,必须按照生产厂家的规定及时进行维护和保养。
保养时应仔细检查设备的各项功能,特别是排放和进料阀门是否正常。
3.使用设备时要用戴好个人防护装备:例如手套,口罩,安全帽等。
尤其在清理沉淀池时,要优先考虑工人的健康和人身安全。
操作安全在清挖二水平水仓沉淀池的实际操作中,工作人员必须遵守一些基本的操作要求,特别是在操作前必须做好各项准备工作。
1.操作前必须先开启通风设备,排除沉淀池内的有害气体。
操作人员进入沉淀池前,还应根据有毒有害气体的种类,采取相应的防护措施。
在有氧条件下进行清理,可以减少有害气体的产生。
2.操作前必须确认设备是否正常运行。
操作前,需要检查设备的阀门、出水口、进水口、控制系统等部位是否运行正常。
如有异常,应立即找到原因并及时进行处理,保障操作的顺畅;3.操作人员必须具备相关技能和经验。
在操作清挖二水平水仓沉淀池设备时,必须具备相关的技能和经验,特别是在处理一些复杂问题时,必须具备基本的机械维修知识和维护经验。
废水处理安全废水处理的安全是清挖二水平水仓沉淀池安全的重要组成部分。
沉淀池施工技术措施引言:沉淀池是用于处理污水和废水的一种常见设施,其主要功能是将悬浮物质通过沉淀作用从水体中分离出来,从而净化水质。
在进行沉淀池的施工过程中,需要采取一系列的技术措施,以确保施工质量和施工安全。
本文将介绍沉淀池施工过程中的一些重要技术措施。
一、施工前准备工作1. 监测土壤及地质情况:在进行沉淀池施工前,应对施工场地进行土壤及地质情况的监测,了解地下水位、土层情况等信息,并根据监测结果进行相应的施工设计。
2. 施工方案制定:根据项目需求和场地情况,制定详细的沉淀池施工方案,包括施工工序、施工材料选用、施工时间安排等。
二、基础施工1. 地基处理:在施工场地进行地面平整后,根据设计要求进行基础处理,采用混凝土或其他合适的材料修筑坚实的地基,以确保沉淀池的稳固性。
2. 防水处理:对已经修筑好的地基进行防水处理,防止地下水渗透进入沉淀池,影响污水处理效果。
常用的防水材料包括防水涂料、防水胶带等。
三、沉淀池主体施工1. 混凝土浇筑:根据设计图纸,进行沉淀池主体的混凝土浇筑工作。
浇筑过程中应确保混凝土的质量和浇筑的均匀性,避免出现裂缝、空鼓等质量问题。
2. 边坡施工:对沉淀池的边坡进行施工,采用合适的材料和工艺,确保边坡的坡度和稳定性。
四、设备安装与调试1. 安装沉淀池设备:根据设计要求,对沉淀池中的设备进行安装,如搅拌机、排水管道等。
在安装过程中,需确保设备稳定可靠,并与水处理系统进行连接。
2. 设备调试:在设备安装完成后,进行设备的调试工作。
通过调试,检测设备是否正常运行,并进行必要的调整和修正。
五、施工后处理1. 清理施工场地:将施工场地清理干净,清除施工中产生的垃圾和废弃材料,保持施工现场的整洁和安全。
2. 检测与验收:对已经完工的沉淀池进行检测和验收工作,确保其满足设计要求和相应标准要求。
3. 文件归档:对施工过程中的相关文件、图纸和技术资料进行整理归档,便于后续的维护和管理工作。
结论:沉淀池施工是一项复杂而重要的工程,需要严格遵循施工技术措施,以确保施工质量和安全。
D13二平台副水仓补充施工措施编写:
区队:
审核:
生产科:
安检科:
副总:
总工:
编制单位:永兴公司杨村项目部606队施工单位:永兴公司杨村项目部606队
D13二平台副水仓补充施工措施
为保证D13二平台水沟流水畅通不堵塞,需施工沉淀池,为保证施工质量和安全,现制定以下措施:
一、技术要求:
1、沉淀池施工前,施工单位必须先检查并加固施工地点及其附近20米的巷道支护情况,发现隐患及时处理,现场确认安全后方可开始施工。
2、沉淀池施工位置现场已标定,副水仓变坡点前并排施工两个1.5m ³的沉淀池。
沉淀池规格(净):长×宽×深=1米×1米×1.5米,两个沉淀池中间砌一道厚度0.12米的砖墙,四周砌厚度为0.24米的砖墙,并预留有两个进水口及两个出水口,进出水口宽度为0.3米,深度为0.8米,并保证D13轨道下山水沟的水能够流入沉淀池内;变坡点前两个沉淀池施工完后,在变坡点下方紧贴两个沉淀池处施工一个大沉淀池,规格为(净)长×宽×深=2.12米×1.5米×1.5米,四周砌厚度为0.24米的砖墙,并预留一个出水口。
待施工完毕后,对3个沉淀池的底板进行浇注混凝土(浇注前确保底板浮煤清理干净),厚度不得小于0.1米,并对沉淀池里外用水泥砂浆进行抹面,之后在沉淀池上盖木板进行封口,木板厚度不得小于5cm。
(具体情况见附图)
3、混凝土强度为C20,混凝土加入适量速凝剂(水泥质量的3%),混凝土配比为水泥:砂:石子=1:2:3(重量比),水灰比为0.45,水泥为pc32.5复合硅酸盐水泥,砂为中粒河沙,石子为10—30mm石灰岩碎石,水为中性水。
4、施工尽量采用手镐配合钢钎人工进行,若底板较坚硬确需动炮时,只能放松动小炮,眼深不得超过0.8米,每眼装药量不超过1/2节,炮眼外剩余部分必须用粘土炮泥封严实,封泥长度不小于炮眼深度的1/2,严禁放大炮。
5、沉淀池施工期间,每次放炮后施工单位及时将浮煤等清净运走
后方可继续打眼放炮。
6、沉淀池浇注施工后,施工单位必须派专人养护不少于7天,期间沉淀池中严禁进水,待浇注混凝土强度达到要求后,方可蓄水使用。
7、沉淀池施工结束后,施工地点的浮煤等其它杂物必须清理干净并运走,经有关单位验收合格后,施工单位方可进行其它工程。
8、沉淀池施工完毕后,在大沉淀池靠巷道两帮位置堆垛煤袋,以保证水可以流入沉淀池内,防止从巷道流入水仓。
二、安全措施
1、施工期间,水仓口平台的阻车器和保险梯必须处于常闭状态,防止车辆误入伤人。
2、施工期间,若确需放小炮时,放炮前将施工地点及其附近20米范围内的各种管线能落地的落地,不能落地的用多层荆笆或废旧皮带保护好,相关电气设备能移走的移走,不能移走的要采取相关措施进行保护。
防止放炮崩坏设备和设施。
3、放炮时严格执行“一炮三检”和“三人连锁放炮”制,做好放炮把口工作,并在距放炮地点所有通道进行把口,直巷把口地点距放炮地点不少于100米,直角拐弯巷道把口地点距放炮地点不少于75米,拐弯段不少于10米。
把口范围内不准有人。
把口时,派两人同去,待清净把口范围内的人员后,一人留下把口,一人返回通知放炮员放炮,只有所有把口地点返回通知放炮人员全部返回后方可放炮。
附放炮把口示意图(放炮时必须先清空副水仓、绞车房、变电所及泵房内人员)
4、放炮要坚持15分钟躲炮时间,待炮烟吹散后,方可进入施工地点。
5、放炮后,人员进入施工地点前,必须严格执行“敲帮问顶”制度,并由把口地点向施工地点逐段检查支护情况,不安隐患及时处理,确认安全后再工作。
6、处理瞎炮严格按《煤矿安全规程》第341、342条有关规定执行,
严禁放明炮、糊炮。
7、施工过程中,必须设有经验的老工人专职看顶,发现不安隐患必须立即停止作业并撤人至安全地点,采取措施进行处理,处理好后方可继续作业,施工期间,无关人员严禁在施工地点行走。
8、整个施工期间,施工单位必须及时清理施工现场杂物,并始终保持退路畅通。
9、施工过程中必须由跟班队长现场跟班指挥生产,专职安监员现场负责监督安全生产。
10、施工人员在二平台轨道上进行人力推车时必须对推车运行范围内的前后各3米巷道采取保险措施。
此外,二平台绞车严禁与人力推车平行作业。
11、其它严格按《煤矿安全规程》中的有关规定执行。
