悬挑落地脚手架搭设图解
- 格式:doc
- 大小:5.31 MB
- 文档页数:17
一、工程概况本工程系汝州市华予置业有限公司拟建的,洛阳市规划建筑设计有限公司设计的华予金城一期工程项目,位于汝州市城垣路与朝阳路交叉口;总建筑面积约80000m2。
二、外脚手架分段搭设情况及搭设部位1、地下室~三层一段,落地搭设钢管脚手架,架体立杆纵距L=1.5m,架体宽B=1.05m,架体步距h=1.8m,脚手架搭设高度为7m+3.9m+3.5m +3.0m=17.4m,计十步架。
2、四层~十一层(10.35~34.35)和十二层~十九层(34.35~58.35)分两段搭设钢管悬挑梁,在第四层和第十二层预埋悬挑系统。
悬挑系统采用16#工字钢作为底座,脚手架搭设高度为3.0m×8=24m,计十四步架。
3、架体立杆纵距L=1.5m,架体宽B=1.05m, 架体步距h=1.8m,在16#工字钢上离墙250mm设置内排立杆,距离内排立杆1050mm设置外排立杆。
脚手架搭设高度最高为24m,计十四步架。
三、材料质量要求1、钢管采用φ48×3.5钢管,应符合现行国家标准《直缝电焊钢管》(GB/T 13793)或《低压流体输送用焊接钢管》(GB/T 3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。
不得使用锈蚀严重(斑点、剥皮)、弯曲、开裂的钢管。
2、扣件采用可锻铸铁制造的标准机件,其材质应符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定。
扣件的附件(T形螺栓、螺母、垫圈)采用材料符合《碳素结构钢》(GB/T 700)中Q235-A级钢的规定,扣件不能有裂纹、气孔、疏松、变形、滑丝、砂眼、夹灰等铸造缺陷,钢管和扣件均必须有出厂合格证及检验单,扣件与钢管的吻合面要接触良好,螺栓不得滑丝、夹紧钢管时,开口处最大距离小于6mm,必要时进行抗滑扭试验。
3、底座型钢采用16#工字钢,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。

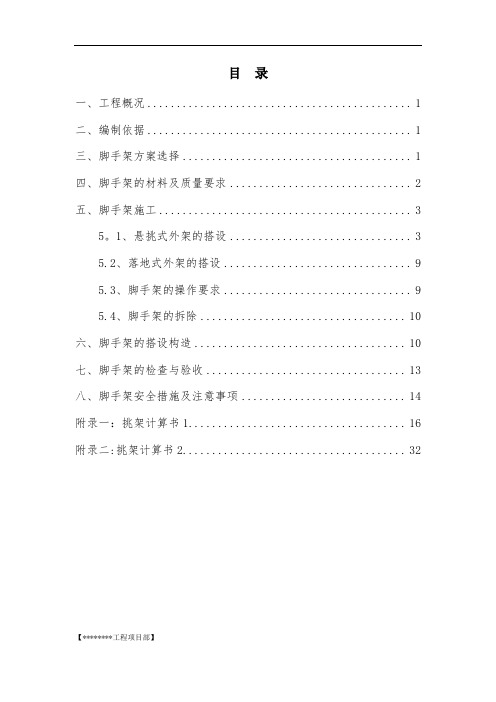

目录一、工程概况 (1)二、编制依据 (1)三、脚手架方案选择 (1)四、脚手架的材料及质量要求 (2)五、脚手架施工 (3)5。
1、悬挑式外架的搭设 (3)5.2、落地式外架的搭设 (9)5.3、脚手架的操作要求 (9)5.4、脚手架的拆除 (10)六、脚手架的搭设构造 (10)七、脚手架的检查与验收 (13)八、脚手架安全措施及注意事项 (14)附录一:挑架计算书1 (16)附录二:挑架计算书2 (32)外架方案一、工程概况********工程位于—————--——-——-——-————,总用地面积为—---平方米,总建筑面积为———-—m2,其中地上建筑面积为---——----m2,地下建筑面积为—-———-——-m2。
南部与铁路相隔—-米,本工程地上部分南侧为——层、18层住宅,北侧部分为二层商业(局部三层),地下一、二层部分为车库,部分为储藏室,其中住宅部分地下二层为人员隐蔽所,车库为小型汽车停车库。
建筑高度-——-m。
二、编制依据1、********工程图纸;2、********工程施工组织设计;3、《脚手架安全技术操作规程》;4、《建筑施工扣件式钢管脚手架安全技术规范》;5、《建筑施工计算手册》江正荣著中国建筑工业出版社;6、《建筑施工手册》第四版中国建筑工业出版社;7、《建筑结构荷载规范》(GB50009—2001)中国建筑工业出版社;8、《建筑施工安全检查标准》(JGJ59—99)中国建筑工业出版社。
三、脚手架方案选择根据本工程的建筑高度、建筑特点、结构型式、工期要求等,本着安全、经济、合理的原则,按照施工组织总设计的部署和计划,本工程住宅部分1—4层采用落地式双排脚手架,5层开始采用普通型钢悬挑式外架,每步悬挑层数为七层,11层封顶后在11层顶板处搭设落地式双排脚手架供18层相应楼层施工使用.商业部分在回填后重新搭设落地式双排脚手架.挑架做为主体结构施工阶段主要的操作脚手架和防护用脚手架,其与落地式脚手架相比,具有材料用量少,搭设量小的优点,并且构架简单、受力明确、周转快捷、搭拆方便、安全可靠、经济实用。
悬挑式双排外脚手架支设方法1、方案设计:1.1本外架为双排外挑架,一次挑出不超过5层,高度不超过18米,立杆采用单立管,采用的钢管类型为48×2.8(要求壁厚不应小于2.8)。
1.2 搭设尺寸为:立杆的纵距1.50米,立杆的横距0.80米,步距1.80米,内立杆距墙0.3米。
(为了架体的整体观感,立杆的纵距要结合所施工楼距进行详细确定:首先测量需搭设外架的总长度,然后进行均分,便于外架排杆。
但是所排的立杆纵距不得大于1.50米)1.3 连墙件采用2步2跨,竖向间距3.6米,水平间距3.0米。
连墙件设置采用架体与剪力墙的预埋钢管双扣件连接;或架体与框架柱用钢管双扣件进行连接。
要求水平连接,若不能水平连接,脚手架连接的一端向下斜。
其做法可参考下图所示:图1-1连墙件做法图1.4 本脚手架可做结构、装修及外围护脚手架,施工均布荷载取值为3.0kN/m2,同时施工2层,脚手板共铺设4层。
1.5 悬挑水平钢梁采用16号工字钢,其中建筑物外悬挑段长度1.20米,建筑物内锚固段长度1.80米。
其立杆必须设置在悬挑梁上。
每个悬挑梁外端宜设置钢丝绳与上一层建筑结构斜拉结。
悬挑水平钢梁的锚固采用三个工具式预埋环。
预埋环制作可采用如下两种方法:方法一:每个预埋环由两块240*100*10mm的Q235钢板、两根直径18的螺栓(螺栓一端套丝,丝扣长100mm,螺栓材质为HPB235或HPB300)及四个18号螺丝帽组成。
制作时将钢板钻两个Ф20的孔,孔的中心间距为160mm,将Ф16锚固螺栓无丝扣一端焊接与钢板上,要求螺栓与钢板塞焊。
方法二:每个预埋环由一块240*100*10mm的Q235钢板、一根直径18的螺栓(螺栓材质为HPB235或HPB300)及四个18号螺丝帽组成。
制作时,将螺栓弯制成U型环,U型环上口套丝,丝扣长100mm,底部平直段尺寸160mm,钢板钻两个Ф20的孔,孔的中心间距为160mm。
悬挑脚手架搭设工艺流程、搭设图悬挑脚手架搭设工艺流程、搭设图建筑施工悬挑脚手架搭设工艺流程、搭设图提要:脚手板应铺设上下两步,上步板为作业层,下步板为防护层,作业层发生落人落物等以外情况时,下步板可起防护作用,同时也为作业层脚手板提供周转使用于 .fde.悬挑脚手架搭设工艺流程、搭设图1、架子搭设工艺流程:在砼地基上弹线、立杆定位?摆放扫地杆?逐根树立立杆,随即与扫地杆扣紧?装扫地小横杆并与立杆或扫地杆扣紧?安第一步大横杆?安第一步小横杆?安第二步大横杆?安第二步小横杆?加设临时斜撑杆?第三、四步大横杆和小横杆?连墙杆?接立杆?加设剪刀撑?铺脚手板、绑扎防护及挡脚板?挂安全。
2、架体与建筑物的拉结:采用φ48×3.5钢管、扣件等组成的部件与框架柱刚性连接。
3、安全:A、挂设要求:安全应采用具有安全生产许可证的正规厂家的合格产品。
安全应挂设严密,用尼龙绳绑扎牢固,不得漏眼绑扎,两连接处应绑在同一杆件上。
安全要挂设在棚架内侧。
B、脚手架与施工层之间要按验收标准设置封闭平,每四层应设置一道水平,必须固定牢固、稳妥,防止杂物下落伤人。
4、通道口防护棚:通道口及靠近建筑物的露天作业场地要搭设安全防护棚,通道口防护棚需向两侧各伸出1,向外伸出3,并采用斜杆支撑,延长两侧均应采用安全封闭。
、搭设图:A、小横杆按照脚手架每个节点处设置一根小横杆,沿立杆两侧布置,即上步设在立杆左侧,下步设在立杆右侧,以抵消立杆因上下小横杆偏心造成的弯曲。
当脚手架遇作业层时,每跨增加一根小横杆,使脚手板下小横杆间距不大于1。
当非作业层脚手板拆除时,增加的小横杆可同时拆除,但节点处的小横杆不得拆除。
大横杆设于小横杆之下,在立杆的内侧,并采用直角搂件与立杆扣紧;大横杆对接接头应交错布置,不设在同步、同跨内,并应避免设在跨中,相邻接头水平距离不小于500。
扣紧大横杆的直角扣件的开口应朝上,对接扣件的开口应朝上或朝内。
B、剪刀撑剪刀撑在搭设时应随立杆、大横杆、小横杆等同步沿脚手架高度连续搭设,底部斜杆下端应落地支承在垫板上。
模板工程施工组织设计(方案)工程名称:山东荣成市石核馨园住宅小区5、6#编制人:王亚飞编制日期:2010年2月山东荣城建筑集团有限公司脚手架搭设方案一、脚手架搭设类型地下二层至地上三层采用双排落地式钢管脚手架,架体高度16。
3m,三层楼面以上采用工字钢悬挑钢管扣件式脚手架,分三级搭设,一级搭设从四层至九层,架体高度17.4m,二级搭设从十层到十五层,架体高度17.4m,三级搭设从十六层至机房层,架体高度11.7m。
二、脚手架材质1、钢管脚手架选用外径48mm,壁厚3。
5mm的A3钢管,搭设架子前进行保养,除锈并统一上漆,颜色为橘黄色,脚手架防护栏杆,统一红白间隔漆,剪刀撑统一涂红白间隔油漆。
2、钢管扣件式脚手架搭设使用的扣件符合建设部《钢管脚手架扣件标准》要求,不使用有裂纹、气孔、缩松、砂眼等锻造缺陷的扣件,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
3、脚手板采用20cm×5cm×4M松木脚手板,两端用铁丝环箍.4、安全平网采用锦纶网,安全网立网采用密目式安全网,满足2000目/10×10cm,做耐穿试验,三证俱全。
5、立网连接采用5mm的尼龙绳。
三、脚手架的搭设一)、落地式脚手架本工程落地式钢管扣件式脚手架其搭设的要求如下:1、立杆基础根据本工程脚手架搭设高度和施工现场的土质情况,对脚手架基础按《建筑地基基础工程施工质量验收规范》(GB50202—2002)的有关规定进行处理。
考虑到外架的牢固、稳定、安全,必须对基土分层夯实,平整,脚手架底座面标高应高于自然地平50mm,四周做返水沟有序排水,防止架基浸水下沉,影响安全,基础验收合格后应准确放样定位。
2、立杆间距脚手架立杆纵距为1.2—1。
5m,步距为1.8m。
立杆横距为0。
9m,里立杆与墙体净距为30cm.脚手架的底部的立杆采用不同长度的钢管穿插布置,使相邻两根立杆上部接头相互错开,不在同一水平面上,以保证脚手架的整体性.3、架体与建筑物的拉结a、脚手架与建筑物水平方向按每4跨或6m设一刚性拉结点,垂直方向按每2步或3.6m 设一刚性拉结点,所有拉结点按矩形设置。
目录脚手架专项施工方案 (2)第一节编制依据 (2)第二节工程概况 (3)第三节脚手架方案选择 (4)第四节脚手架材料选择 (5)第五节脚手架搭设流程及要求 (7)第六节脚手架的劳动力安排 (9)第七节脚手架的检查及验收 (10)第八节脚手架搭设安全技术措施 (11)第九节脚手架拆除安全技术措施 (13)第十节脚手架计算书 (15)一、参数信息: (15)二、小横杆的计算: (17)三、大横杆的计算: (18)四、扣件抗滑力的计算: (20)五、脚手架立杆荷载的计算: (21)六、立杆的稳定性计算: (22)七、连墙件的计算: (24)八、悬挑梁的受力计算: (25)九、悬挑梁的整体稳定性计算: (27)十、拉绳的受力计算:..................................... 错误!未定义书签。
十一、拉绳的强度计算:................................... 错误!未定义书签。
十二、锚固段及楼板连接的计算:. (28)脚手架专项施工方案第一节编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计规范》(GB50017-2003) 中国建筑工业出版社;《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑施工安全检查标准》(JGJ59-99)中国建筑工业出版社。
第二节工程概况一.工程概况:工程名称:上海锦绣华城2-2地块1、2标段(以下简称本工程)建设单位:上海锦绣华城房地产开发有限公司设计单位:河北建筑设计研究院有限责任公司监理单位:上海大通工程建设监理有限公司勘察单位:中国西南地质工程勘察院有限公司施工单位:上海龙赛建设实业有限公司施工环境:本工程地处上海市浦东新区北艾路以北,杨高南路以东的2-2地块1、2标段。
菏泽市中达逸景广场9#楼脚手架搭设方案批准:审核:编制:目录第一章编制总说明第一节脚手架形式的选择第五章、悬挑式脚手架搭设寸设计第一章编制总说明一、编制说明本方案依据与建设单位签订的施工合同和设计及规范文件,结合现场施工条件,本着高标准、细管理、严验收的信则,从管理目标、组织、施工部署、施工方案编制、物资采购、机械设备配置、质量工期保证措施、季节性施工、重点难点施工方案、总分包管理、施工进度安排、内外部关系协调等12个方面进行统筹策划,切实做到“策划在先、目标管理、过程监控、突出特色、一次成优”结构安全稳定可靠、功能齐全、满足使用、观感上乘、达到施工规范化,从而实现“八字”方针。
二、编制依据1)中达逸景广场9#楼工程施工合同及附件2)中达逸景广场9#楼施工图纸3)《建筑施工脚手架安全技术统一标准》(GB51210-2016)4)企业内控文件、业务流程、安全标准等5)与工程建设有关的法律、法规和文件6)当地主管部门的批准文件7)建设单位对施工的要求第二章、工程总体概述本工程为中达逸景广场9#楼、13#楼工程,建设地点位于菏泽市昆明路以东,重庆路以西,曹州以南;基础形式为桩基,筏板基础;主楼为剪力墙结构。
总建筑面积为㎡,其中9#楼建筑面积㎡,建筑高度为;13#楼建筑面积㎡,建筑高度。
13#楼北侧与车库相连,南侧无;9#楼主楼周圈均与车库连接。
现仅施工主楼,无车库及其他附属建筑施工。
第三章脚手架总体设计第一节、脚手架形式的选择:本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合JCJ103-2011检查标准要求,要符合相关文明标化工地的有关标准。
1、双排落地钢管脚手架搭设搭设顺序:场地平整、夯实→基础承载实验、材料配备→定位设置垫板→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙杆→铺脚手板→扎防护栏杆→扎安全网。
1、地基土方分层回填分层夯实、整平,土的压实系数为0。
9。
顶板砼必须达到设计强度的75%以上才能施工.2、底部垫板采用200m宽、50mm厚、1500mm长硬杂木垫板,垫板与地面密切接触,无留空。
3、立杆搭设:立杆横距1.05m,纵距1。
5m,里排离墙0.3~0。
5m.开始搭设立杆时,在距底座上皮不大于200mm处用直角扣件固定好纵横向扫地杆,每隔4跨设置一根抛撑,直到边墙件安装稳定后方可根据情况拆除抛杆。
立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个接头在高度方向错开的距离不小于500mm。
立杆顶端应高出女儿墙1m,高出檐口上皮1.5m。
4、纵、横向水平杆搭设:步距为1.8m,纵向水平杆设置在立杆内侧,其长度不宜小于3跨,用直角扣件固定在立杆上。
横向水平杆用直角扣件固定在纵向水平杆上。
纵向水平杆接长采用对接扣件连接,两相邻接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开距离不应小于500mm。
脚手架必须设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆变采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
5、连墙件、横向斜撑、剪刀撑搭设:连墙件按两步三跨从底层第一步纵向水平杆处开始搭设,用横杆钢管将外架内、外立杆与柱、梁或预埋在砼楼板的短钢管连接加双扣件。
横向斜撑在拐角处由底至顶呈之字型连续布置。
高度在24m 以上,剪刀撑在外侧立面整个长度和高度上连续设置长剪刀撑,每道宽度不应小于4跨,斜杆与地面的倾角在45°~60°之间。
6、作业层、栏杆和挡脚板搭设:栏杆和挡脚板均应搭设在外立杆的内侧,上栏杆上皮高度为1。
