电梯安装技术要求
- 格式:doc
- 大小:42.00 KB
- 文档页数:5
电梯安装制作安装标准规范-电梯安装规范1. 引言本文档旨在提供电梯安装的制作和安装标准规范,以确保电梯的安全性和可靠性。
遵守这些规范可以减少事故发生的风险,并提供一个安全舒适的电梯环境。
2. 设备选择2.1 选择电梯设备时应考虑以下因素:- 承重能力和负荷要求- 速度和加速度- 噪音水平- 能耗- 安全功能要求2.2 电梯设备应符合国家相关标准和规定,并且必须通过相关检测和认证机构的验证。
3. 安装要求3.1 建筑物结构和空间应满足以下条件:- 具备电梯安装的结构强度和稳定性- 提供足够的电力供应和机房空间- 遵守适当的建筑法规和消防安全要求3.2 电梯井道和设备间应满足以下要求:- 井道内部的尺寸和结构应适应电梯设备的安装和维护工作- 确保井道内电梯设备的安装位置和间距符合相关标准和规范- 井道内的电气和机械设备必须符合相关安全要求4. 安全措施4.1 安全装置的安装和设置应符合国家相关技术标准,并经过专业人员的检测和调试。
4.2 安全门、围栏和警示装置应设置完整可靠,并能正常工作。
4.3 紧急救援装置和通讯设备应随时处于工作状态,以便在需要时进行紧急救援。
4.4 定期进行安全检查和维护,确保电梯设备的安全性和可靠性。
5. 验收和验收报告5.1 完成电梯安装后,应进行综合验收,确保符合相关标准和规范。
5.2 验收报告应详细记录电梯设备的安装情况、安全措施的配备和调试结果。
5.3 完成验收后,由相关部门签发电梯安装使用证书,并在电梯设备内明确显示。
6. 培训和文件管理6.1 安装单位应对维修人员进行培训,确保其熟悉电梯设备的操作、维护和紧急处理能力。
6.2 所有电梯安装和维修的相关文件应妥善管理,并在需要时提供给监管部门。
7. 结论本文档提供了电梯安装的制作和安装标准规范,以确保电梯的安全、可靠和舒适使用。
遵守这些规范对于保障人们的生命和财产安全至关重要。
只有经过专业人员的设计、施工和验收,才能确保电梯设备的正常运行和使用。

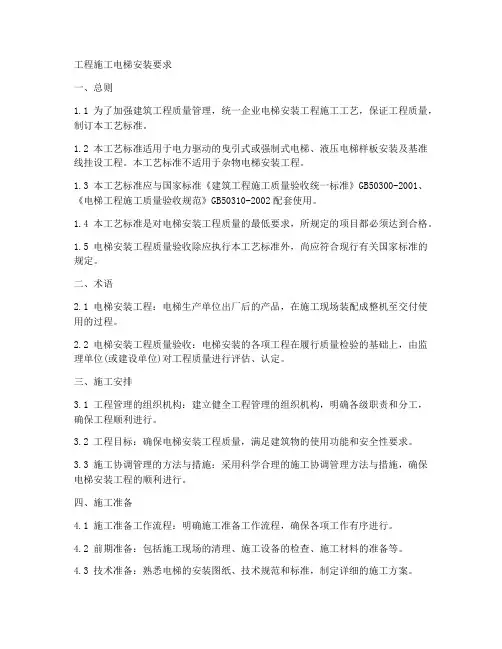

工程施工电梯安装要求一、总则1.1 为了加强建筑工程质量管理,统一企业电梯安装工程施工工艺,保证工程质量,制订本工艺标准。
1.2 本工艺标准适用于电力驱动的曳引式或强制式电梯、液压电梯样板安装及基准线挂设工程。
本工艺标准不适用于杂物电梯安装工程。
1.3 本工艺标准应与国家标准《建筑工程施工质量验收统一标准》GB50300-2001、《电梯工程施工质量验收规范》GB50310-2002配套使用。
1.4 本工艺标准是对电梯安装工程质量的最低要求,所规定的项目都必须达到合格。
1.5 电梯安装工程质量验收除应执行本工艺标准外,尚应符合现行有关国家标准的规定。
二、术语2.1 电梯安装工程:电梯生产单位出厂后的产品,在施工现场装配成整机至交付使用的过程。
2.2 电梯安装工程质量验收:电梯安装的各项工程在履行质量检验的基础上,由监理单位(或建设单位)对工程质量进行评估、认定。
三、施工安排3.1 工程管理的组织机构:建立健全工程管理的组织机构,明确各级职责和分工,确保工程顺利进行。
3.2 工程目标:确保电梯安装工程质量,满足建筑物的使用功能和安全性要求。
3.3 施工协调管理的方法与措施:采用科学合理的施工协调管理方法与措施,确保电梯安装工程的顺利进行。
四、施工准备4.1 施工准备工作流程:明确施工准备工作流程,确保各项工作有序进行。
4.2 前期准备:包括施工现场的清理、施工设备的检查、施工材料的准备等。
4.3 技术准备:熟悉电梯的安装图纸、技术规范和标准,制定详细的施工方案。
4.4 设备、材料准备:确保电梯设备及材料符合设计要求,并具备出厂合格证明。
4.5 人员准备:组织具备专业技能和经验的施工人员进行电梯安装工作。
4.6 施工机具准备:准备充足的施工机具,保证施工顺利进行。
4.7 施工进度计划:制定详细的施工进度计划,确保工程按时完成。
五、施工方法5.1 安装工序:明确电梯安装的各个工序,按照工序顺序进行施工。

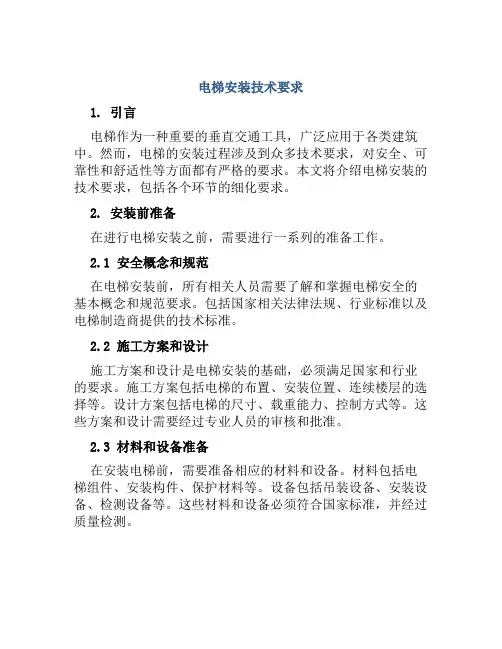

电梯安装技术要求1. 引言电梯作为一种重要的垂直交通工具,广泛应用于各类建筑中。
然而,电梯的安装过程涉及到众多技术要求,对安全、可靠性和舒适性等方面都有严格的要求。
本文将介绍电梯安装的技术要求,包括各个环节的细化要求。
2. 安装前准备在进行电梯安装之前,需要进行一系列的准备工作。
2.1 安全概念和规范在电梯安装前,所有相关人员需要了解和掌握电梯安全的基本概念和规范要求。
包括国家相关法律法规、行业标准以及电梯制造商提供的技术标准。
2.2 施工方案和设计施工方案和设计是电梯安装的基础,必须满足国家和行业的要求。
施工方案包括电梯的布置、安装位置、连续楼层的选择等。
设计方案包括电梯的尺寸、载重能力、控制方式等。
这些方案和设计需要经过专业人员的审核和批准。
2.3 材料和设备准备在安装电梯前,需要准备相应的材料和设备。
材料包括电梯组件、安装构件、保护材料等。
设备包括吊装设备、安装设备、检测设备等。
这些材料和设备必须符合国家标准,并经过质量检测。
2.4 环境准备安装电梯需要考虑周围环境的影响。
环境准备包括场地平整、楼梯井大小、供电和排水系统等。
同时,还需要进行安全防护,确保施工过程中的安全。
3. 电梯安装流程电梯安装包括各个环节的施工过程,下面将对每个环节进行详细介绍。
3.1 电梯井施工电梯井施工是电梯安装的起始阶段。
包括井道墙、井道底板、井道顶板、井道门等的施工。
施工过程需要确保井道的尺寸、垂直度和水平度等满足要求。
3.2 吊装电梯吊装是将电梯组件从地面吊装到井道的过程。
吊装操作需要严格遵守操作规范,确保组件的安全和准确吊装到位。
3.3 安装电梯轿厢和配重块电梯轿厢和配重块是电梯的核心组成部分,安装过程需要特别注意组装和固定的准确性。
电梯轿厢的安装要求包括轿厢尺寸、结构强度、声音与振动等。
3.4 安装导轨、曳引机和平衡重导轨、曳引机和平衡重是电梯安全运行的重要保障。
安装过程需要保证导轨的垂直度和平整度,曳引机和平衡重的功能正常和稳定。
建筑电梯安装规范要求在建筑领域,电梯的安装是一个至关重要的环节。
为了确保电梯的安全运行和人员的顺利乘坐,建筑电梯安装必须符合一定的规范要求。
本文将介绍建筑电梯安装的规范要求,以确保电梯的稳定性和安全性。
一、电梯井道和轿厢的规范要求在建筑电梯安装过程中,井道和轿厢的要求至关重要。
首先,井道应该具备足够的高度和宽度,以保证电梯的顺畅运行。
其次,井道内应该设置有防止乘客意外掉入的安全门和护栏。
另外,轿厢的尺寸要根据电梯的使用人数和用途来合理设计,并且要保证轿厢内部的装修、照明和通风设施符合相关的规范要求。
二、电梯机房的规范要求电梯机房是电梯系统的重要组成部分,因此其规范要求同样不可忽视。
首先,电梯机房的布置应符合防火和防爆的要求,以确保电梯设备的运行安全。
其次,机房内的电气设备和线缆应符合国家标准,并且要有相应的防护措施,以防止电气故障引发火灾或其他事故。
此外,机房内的通风和温度控制设备也要满足相应的规范要求,以保证机房内的空气质量和设备的正常运行。
三、电梯安全系统的规范要求为了确保乘客的安全,建筑电梯安装必须配备一系列的安全系统。
首先,电梯的行驶速度、载重能力和开门关闭的时间应符合相关的规范标准。
其次,电梯门的安全装置和感应器必须灵敏可靠,以及时察觉并避免人员或物品被夹伤。
此外,电梯内部应配备紧急报警设备和灯光提示装置,以便在发生紧急情况时及时报警和疏散乘客。
四、电气系统的规范要求建筑电梯的电气系统对于电梯的正常运行起着关键作用。
因此,在电梯安装过程中,电气系统的规范要求必须得到严格的遵守。
首先,安装人员必须具备相应的电气工程专业技术资格,并且要按照国家标准进行电气系统的设计和安装。
其次,电气系统的线缆、接线和绝缘材料都必须符合相关的规范要求。
此外,电气系统还应配备过载保护和漏电保护装置,以确保电梯的安全使用。
五、销售和维护的规范要求在建筑电梯安装完成后,销售商和维护人员也要遵守相应的规范要求。
首先,销售商必须提供完整的产品信息和合格证明,并保证电梯的质量和性能符合国家标准。

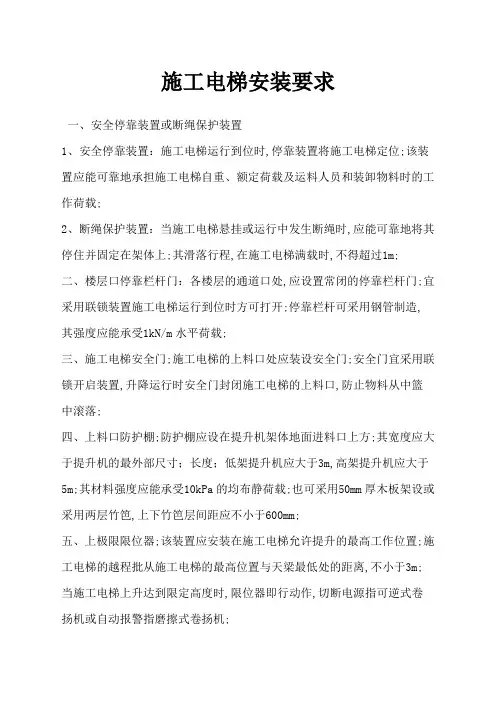

施工电梯安装要求一、安全停靠装置或断绳保护装置1、安全停靠装置:施工电梯运行到位时,停靠装置将施工电梯定位;该装置应能可靠地承担施工电梯自重、额定荷载及运料人员和装卸物料时的工作荷载;2、断绳保护装置:当施工电梯悬挂或运行中发生断绳时,应能可靠地将其停住并固定在架体上;其滑落行程,在施工电梯满载时,不得超过1m;二、楼层口停靠栏杆门:各楼层的通道口处,应设置常闭的停靠栏杆门;宜采用联锁装置施工电梯运行到位时方可打开;停靠栏杆可采用钢管制造,其强度应能承受1kN/m水平荷载;三、施工电梯安全门;施工电梯的上料口处应装设安全门;安全门宜采用联锁开启装置,升降运行时安全门封闭施工电梯的上料口,防止物料从中篮中滚落;四、上料口防护棚;防护棚应设在提升机架体地面进料口上方;其宽度应大于提升机的最外部尺寸;长度;低架提升机应大于3m,高架提升机应大于5m;其材料强度应能承受10kPa的均布静荷载;也可采用50mm厚木板架设或采用两层竹笆,上下竹笆层间距应不小于600mm;五、上极限限位器;该装置应安装在施工电梯允许提升的最高工作位置;施工电梯的越程批从施工电梯的最高位置与天梁最低处的距离,不小于3m;当施工电梯上升达到限定高度时,限位器即行动作,切断电源指可逆式卷扬机或自动报警指磨擦式卷扬机;六、紧急断电开关;断电开关应设在便于司机操作的位置,在紧急情况下,应能及时切断提升机的总控制电源;七、信号装置;信号装置是由司机控制的一种音响装置,其音量应能使各楼层使用提升机装卸物料人员清晰听到;电气一、选用的电气设备及电器元件,必须符合提升机工作性能、工作环境等条件的要求,并有合格证书;二、提升机的总电源应设短路保护及漏电保护装置;电动机的主回路上,应同时装设短路、失压、过电流保护装置;三、电气设备的绝缘电阻值包括对地电阻值必须大于Ω;运行中必须大于1000Ω/V;四、提升机的金属结构及所有电气设备的金属外壳应接地,其接地电阻不应大于10Ω;五、当提升机高度超出相邻建筑物的避雷装置的保护范围时,应按现行国家标准施工现场临时用电安全技术规范JGJ46-88中第条规定的条件安装避雷装置;其接地电阻不应大于10Ω;六、携带式控制装置应密封、绝缘,控制回路电压不应大于36V其引线长度不得超过5m;七、工作照明的开关,应与主电源开关相互独立;当提升机主电源被切断时,工作照明不应断电;各自的开关应有明显标志;附墙架一、提升机附墙架的设置应符合设计要求,其间隔一般不宜大于9m,且在建筑物的顶层必须设置1组;二、附墙架与架体及建筑之间,均应采用刚性件连接,并形成稳定结构,不得连接在脚手架上;严禁使用铅丝绑扎;三、附墙架的材质应与架体的材质相同,不得使用木杆、竹杆等做附墙架与金属架体连接;四、附墙架与建筑结构的连接应进行设计;当无设计规定时,可选用附录三中的图示做法;安装与拆除一、安装作业前检查的内容一般包括:1、盒属结构的成套性和完好性;2、提升机构是否完整良好;3、电气设备是否齐全可靠;4、基础位置和做法是否符合要求;5、地锚的位置、附墙架连接埋件的位置是否正确和埋设牢靠;二、安装精度应符合以下规定:架体安装的垂直偏差,最大不应超过架体高度的%;多次使用过的提升机,在重新安装时,其偏差不应超过3‰,并不得超过200mm;三、安装架体时,应先将地梁与基础连接牢固;每安装2个标准节一般不大于8cm,应采取临时支撑或临时缆风绳固定,并进行初校正,在确认稳定时,方可继续作业;四、安装龙门架时,两边立柱应交替进行,每安装2节,除将单肢柱进行临时固定外,尚应将两立柱横向连接成一体;五、架体各节点的螺栓必须紧固,螺栓应符合孔径要求,严禁扩孔和开孔,更不得漏装或铅丝代替;卷扬机安装一、卷扬机应安装在平整坚实的位置上,宜远离危险作业区,视线应良好;因施工条件限制,卷扬机安装位置距施工作业区较近时,其操作棚的顶部应按条中防护棚的要求架设;二、固定卷扬机的锚桩应牢固可靠,不得以树木、电杆代替锚桩;三、当钢丝绳在卷筒中间位置时,架体底部的导向滑轮应与卷筒轴心垂直,否则应设置辅助导向滑轮,并用地锚、钢丝绳拴牢;四、提升钢丝绳运行中应架起,使之不拖地面和被水浸泡,必须穿越主要干道时,应挖沟槽并加保护措施,严禁在钢丝绳穿行的区域内堆放物料;安装施工电梯应具备资料一、施工安装单位1、单位法人营业执照2、单位安装资质证书3、单位安全生产许可证4、单位安拆现场管理人员项目经理、技术负责人、安全员岗位证书5、安装单位与租赁单位合同合同中应明确双方安全生产职责--租赁合同安装与产家签字盖章6、施工单位与安装单位合同中应明确双方安全生产职责--安拆合同安装与施工单位的签字盖章7、安拆人员岗位证书、开机人员岗位证书每台机三本证,需云南省建设厅颁发证件有效,国家颁发的无效8、安全技术交底9、应急救援预案安装单位编写安装单位盖章、施工单位盖章、监理单位盖章10、施工电梯安拆人员和开机人员的三级教育11、施工电梯安装调试检验记录集安装自检验收表12、施工电梯原始运行台班记录记录13、施工电梯管理制度:岗位检查制度,交接班制度、定期保养制度、维护制度、特种作业人员教育制度、特种设备安全管理制度;14、施工电梯安全操作规程;15、设备安拆工程安全协议书安装、施工单位盖章16、施工起重机械安装拆卸告知表17、四方验收表吗安装、出租、使用、监理18、基础验收表施工、安装、产权单位负责人此项有的工地没做19、施工电梯安装后检测报告二、产品设备资料1、单位法人营业执照2、单位资质证书3、特种设备制造许可证或产品生产许可证4、产品使用说明书5、设备出厂合格证6、防坠安全器检测报告检查是否有效期限内。

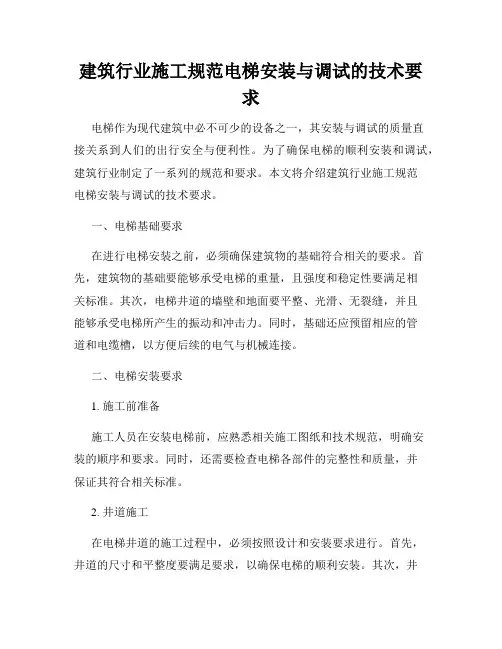

建筑电梯施工规范电梯安装与维护要求建筑电梯的施工规范以及电梯的安装与维护要求对于建筑行业来说是非常重要的。
电梯作为现代建筑中必不可少的设备之一,直接关系到人们的乘坐安全和舒适度。
因此,本文将从电梯施工和安装以及后期维护的各个方面,来详细介绍建筑电梯的相关规范和要求。
一、电梯施工规范1. 设计规范:建筑电梯的施工必须符合国家相关的设计规范,包括但不限于GB/T 21739-2008《电梯设计通则》、GB 7588-2003《电梯制造与安装安全规范》等。
设计时需要考虑到电梯的载重量、速度、行程等参数,保证电梯的安全性和稳定性。
2. 施工流程:电梯施工需要按照规范要求进行,包括安装电梯井道、导轨、悬挂装置、控制系统等各个部分。
在施工过程中需要注意材料的选择和安装的精确性,确保电梯的整体结构牢固可靠。
3. 施工验收:电梯施工完成后需要进行验收,确保施工符合规范要求。
验收需要对电梯的各项功能进行检测,如电梯的载重量、速度、制动系统、门锁装置等。
只有通过验收并取得相应的证明文件,建筑电梯才能正式投入使用。
二、电梯安装要求1. 安全防护:电梯的安装过程中需要设置必要的安全防护措施,如安全网、安全带等。
施工人员应经过专业培训并严格遵守安装操作规范,确保施工过程中的安全。
2. 电气连接:电梯安装需要进行电气连接,包括电机、控制系统以及相关电气设备的接线。
电气连接需要符合国家电器安装规范,确保电梯的电气系统正常工作。
3. 导轨安装:导轨是电梯运行中起到支撑作用的重要组成部分,安装时需要严格按照规范要求进行。
导轨的安装要保证其水平度和垂直度,以确保电梯在运行过程中的平稳性和安全性。
三、电梯维护要求1. 定期检查:建筑电梯在投入使用后需要进行定期的检查和维护,以确保电梯的正常运行和安全可靠。
维护人员应具备相应的资质和经验,并按照规定的周期进行维护。
2. 润滑保养:电梯的各个部件需要进行润滑保养,以减少磨损和摩擦,延长使用寿命。

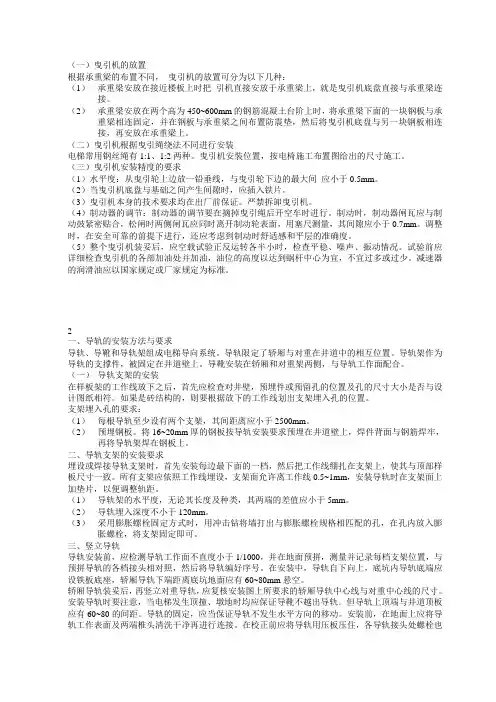

(一)曳引机的放置根据承重梁的布置不同,曳引机的放置可分为以下几种:(1)承重梁安放在接近楼板上时把引机直接安放于承重梁上,就是曳引机底盘直接与承重梁连接。
(2)承重梁安放在两个高为450~600mm的钢筋混凝土台阶上时,将承重梁下面的一块钢板与承重梁相连固定,并在钢板与承重梁之间布置防震垫,然后将曳引机底盘与另一块钢板相连接,再安放在承重梁上。
(二)曳引机根据曳引绳绕法不同进行安装电梯常用钢丝绳有1:1、1:2两种。
曳引机安装位置,按电椅施工布置图给出的尺寸施工。
(三)曳引机安装精度的要求(1)水平度:从曳引轮上边放一铅垂线,与曳引轮下边的最大间应小于0.5mm。
(2)当曳引机底盘与基础之间产生间隙时,应插入铁片。
(3)曳引机本身的技术要求均在出厂前保证。
严禁拆卸曳引机。
(4)制动器的调节:制动器的调节要在摘掉曳引绳后开空车时进行。
制动时,制动器闸瓦应与制动鼓紧密贴合,松闸时两侧闸瓦应同时离开制动轮表面,用塞尺测量,其间隙应小于0.7mm。
调整时,在安全可靠的前提下进行,还应考虑到制动时舒适感和平层的准确度。
(5)整个曳引机装妥后,应空载试验正反运转各半小时,检查平稳、噪声、振动情况。
试验前应详细检查曳引机的各部加油处并加油,油位的高度以达到蜗杆中心为宜,不宜过多或过少。
减速器的润滑油应以国家规定或厂家规定为标准。
2一、导轨的安装方法与要求导轨、导靴和导轨架组成电梯导向系统。
导轨限定了轿厢与对重在井道中的相互位置。
导轨架作为导轨的支撑件,被固定在井道壁上。
导靴安装在轿厢和对重架两侧,与导轨工作面配合。
(一)导轨支架的安装在样板架的工作线放下之后,首先应检查对井壁,预埋件或预留孔的位置及孔的尺寸大小是否与设计图纸相符。
如果是砖结构的,则要根据放下的工作线划出支架埋入孔的位置。
支架埋入孔的要求:(1)每根导轨至少设有两个支架,其间距离应小于2500mm。
(2)预埋钢板。
将16~20mm厚的钢板按导轨安装要求预埋在井道壁上,焊件背面与钢筋焊牢,再将导轨架焊在钢板上。

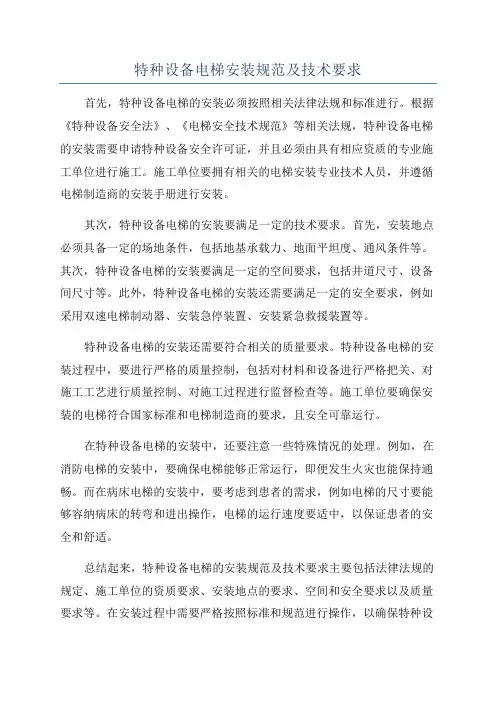

特种设备电梯安装规范及技术要求首先,特种设备电梯的安装必须按照相关法律法规和标准进行。
根据《特种设备安全法》、《电梯安全技术规范》等相关法规,特种设备电梯的安装需要申请特种设备安全许可证,并且必须由具有相应资质的专业施工单位进行施工。
施工单位要拥有相关的电梯安装专业技术人员,并遵循电梯制造商的安装手册进行安装。
其次,特种设备电梯的安装要满足一定的技术要求。
首先,安装地点必须具备一定的场地条件,包括地基承载力、地面平坦度、通风条件等。
其次,特种设备电梯的安装要满足一定的空间要求,包括井道尺寸、设备间尺寸等。
此外,特种设备电梯的安装还需要满足一定的安全要求,例如采用双速电梯制动器、安装急停装置、安装紧急救援装置等。
特种设备电梯的安装还需要符合相关的质量要求。
特种设备电梯的安装过程中,要进行严格的质量控制,包括对材料和设备进行严格把关、对施工工艺进行质量控制、对施工过程进行监督检查等。
施工单位要确保安装的电梯符合国家标准和电梯制造商的要求,且安全可靠运行。
在特种设备电梯的安装中,还要注意一些特殊情况的处理。
例如,在消防电梯的安装中,要确保电梯能够正常运行,即便发生火灾也能保持通畅。
而在病床电梯的安装中,要考虑到患者的需求,例如电梯的尺寸要能够容纳病床的转弯和进出操作,电梯的运行速度要适中,以保证患者的安全和舒适。
总结起来,特种设备电梯的安装规范及技术要求主要包括法律法规的规定、施工单位的资质要求、安装地点的要求、空间和安全要求以及质量要求等。
在安装过程中需要严格按照标准和规范进行操作,以确保特种设备电梯的安全可靠运行。
同时,还要根据特定需求和特殊情况进行合理的处理和调整,以满足使用者的需求。
电梯安装技术要求(参考)一、导轨安装技术要求1、导轨轨距校正要求+2 -0mm;2、平行度校正要求±1 mm;3、直线度校正:轿厢<0.6 mm/5 mm,对重<1.0 mm/5 mm;二、电梯曳引机安装技术要求1、曳引机水平度<2/1000,曳引机装置与曳引机间隙<1/2钢丝直径。
2、减速箱用油(N320))符合公司规定,油面应在转子中心线。
3、电动机用油(N62))符合公司规定,油面应在转子中心线。
4、绳头板中心应由轿顶轮和对重中心决定,绳头板固定架与水泥板之间应有缓冲橡皮。
5、制动器动作灵活,制动时两侧闸紧密,均匀贴合,两侧四用间隙平均值≤0.7 mm。
三、厅门安装要求1、厅门框立柱,门套,厅门安装位置正确,牢固可靠,垂直度≤1/1000;2、厅门地坎不水平度≤2/1000,高出地平面2~5mm;3、门扇与门扇,门扇于门套,门扇与下端与地坎间隙2~5mm;4、门刀与厅门地坎间隙50~10mm,门锁滚轮与与轿厢地坎间隙50~10mm;5、门锁锁钩,锁臂及动接点动作灵活,锁紧元件齿合长度≥7mm6、厅门收动开锁装置齿合正确,转动灵活.7、厅门电气触电动作可靠,超行程3~4mm8、厅门自动复位功能可靠,灵活.9、厅门开关过程灵活,可靠,噪音≤65dB四、召唤盒安装位置要求(并联与群控梯除外)1、与地面高度控制在1.2-1.4米间。
与层门边距0.2-0.3米间。
2、各楼层间高度偏差小于5mm,同一电梯厅高度偏差小于2mm。
五、电梯轿厢及附件安装要求1、轿厢架安装位置正确、连接可靠、牢固、横梁水平度<3/1000,垂直度<1/1000;2、安全钳牢固可靠、楔块动作灵活阻卡、间隙符合要求;3、导靴位置正确、间隙调整符合要求;4、轿顶及反绳轮安装要求保护罩和挡绳装置正确、润滑良好;5、轿顶曳引绳挂板固定可靠、螺杆加开口销;6、轿厢地坂清洁、无划伤、水平度<3/1000;7、轿厢地坎清洁、位置正确、连接可靠、水平度<2/1000;8、轿壁位置正确、连接紧、牢固、垂直度<1/1000;9、轿顶固定可靠、隔振正确、装置安装正确;10、操纵箱开启灵活、与轿壁连接紧,层显位置正确;11、关门刀限制器动作有效、关门力<150N;12、轿门悬挂机构安装位置正确、边动作灵活可靠;13、自动门机固定可靠、开关门过程中无异响、无撞击;14、轿厢通风、照明装置安装位置正确、固定、可靠;15、轿顶检修盒、轿底称重装置动作可靠、功能正常;16、轿顶电气装置、布线整齐合理、美观、防护可靠17、轿厢固定架与轿架直梁固定可靠、牢固、隔振正确;六、电梯安全部件安装要求1、安全钳安装位置正确,安装牢固,符合工艺要求。
国家电梯安装标准1.引言本文档旨在规范国家电梯的安装标准,以保障电梯的安全运行。
电梯作为现代城市交通的重要组成部分,其安装标准的合理与否直接关系到居民和乘客的出行安全。
要确保电梯的正常运行、使用和维护,需要遵守一系列的标准和规范。
2.安装要求2.1 选址电梯选址应尽量靠近主楼入口,方便乘客出入。
选址应符合以下要求:地勘报告:选址前需要进行地勘报告,评估地质条件和地基承载能力;高程限制:根据不同楼层的高程限制,选择合适的电梯型号;结构设计:与建筑的结构设计相匹配,确保电梯安装后不影响建筑结构的稳定性。
2.2 设备选型电梯设备选型应满足以下要求:负载能力:根据需求选择合适的负载能力;速度要求:根据建筑的楼层高度和乘客流量,确定合适的速度;安全配置:必须配备各项安全装置,包括急停装置、门锁、平层预开门等;能耗要求:应选择节能型电梯,减少能源消耗。
2.3 安装要求电梯安装需符合以下要求:电气布线:电气线路应符合国家标准,并与建筑的电气系统相连;安全距离:电梯安装需要保持一定的安全距离,以便进行维护和紧急救援;通风要求:电梯井道需要保持良好的通风条件,以防止空气污染和火灾的发生。
3.安装验收电梯安装完成后,需要进行验收。
验收应满足以下要求:设备品质:电梯设备必须符合国家规定的质量标准;安全性能:各项安全装置和功能必须正常运行;文件完备:相关技术资料、说明书等必须备齐。
4.安装后维护为保障电梯的长期稳定运行,需要进行定期的维护和保养。
维护要求如下:维保人员:由专业的电梯维保人员进行定期巡查和维护;维护周期:根据电梯使用情况和国家规定的维保周期进行维护;维保记录:每次维保应留下记录,包括维保日期、维保内容、维护人员等。
5.总结本文档通过对国家电梯安装标准的规范描述,旨在保障电梯的安全运行。
电梯安装需遵循选址要求、设备选型、安装要求,并在安装后进行验收和维护。
只有按照标准规范进行操作,才能确保电梯的安全性和可靠性,保障乘客和居民的出行安全。

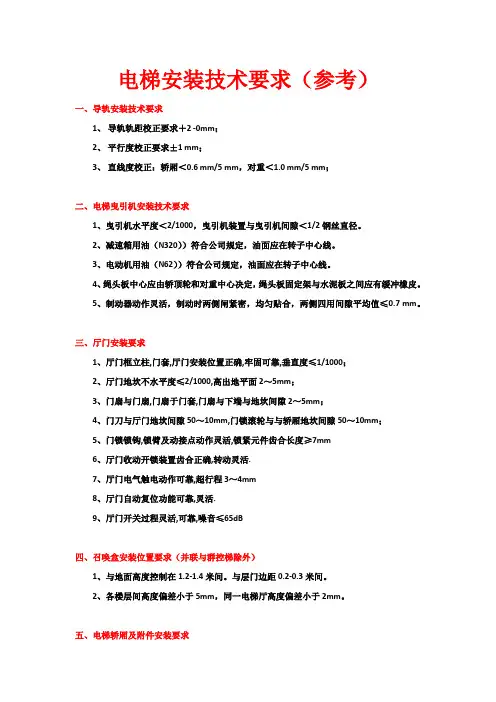

电梯安装技术要求
一、导轨安装技术要求
1、导轨轨距校正要求+2 -0mm;
2、平行度校正要求±1 mm;
3、直线度校正:轿厢<0.6 mm/5 mm,对重<1.0 mm/5 mm;
二、电梯曳引机安装技术要求
1、曳引机水平度<2/1000,曳引机装置与曳引机间隙<1/2钢丝直径。
2、减速箱用油(N320))符合公司规定,油面应在转子中心线。
3、电动机用油(N62))符合公司规定,油面应在转子中心线。
4、绳头板中心应由轿顶轮和对重中心决定,绳头板固定架与水泥板之间应有缓冲橡皮。
5、制动器动作灵活,制动时两侧闸紧密,均匀贴合,两侧四用间隙平均值≤0.7 mm。
三、厅门安装要求
1、厅门框立柱,门套,厅门安装位置正确,牢固可靠,垂直度≤1/1000;
2、厅门地坎不水平度≤2/1000,高出地平面2~5mm;
3、门扇与门扇,门扇于门套,门扇与下端与地坎间隙2~5mm;
4、门刀与厅门地坎间隙50~10mm,门锁滚轮与与轿厢地坎间隙50~10mm;
5、门锁锁钩,锁臂及动接点动作灵活,锁紧元件齿合长度≥7mm
6、厅门收动开锁装置齿合正确,转动灵活.
7、厅门电气触电动作可靠,超行程3~4mm
8、厅门自动复位功能可靠,灵活.
9、厅门开关过程灵活,可靠,噪音≤65dB
四、召唤盒安装位置要求(并联与群控梯除外)
1、与地面高度控制在1.2-1.4米间。
与层门边距0.2-0.3米间。
2、各楼层间高度偏差小于5mm,同一电梯厅高度偏差小于2mm。
五、电梯轿厢及附件安装要求
1、轿厢架安装位置正确、连接可靠、牢固、横梁水平度<3/1000,垂直度<1/1000;
2、安全钳牢固可靠、楔块动作灵活阻卡、间隙符合要求;
3、导靴位置正确、间隙调整符合要求;
4、轿顶及反绳轮安装要求保护罩和挡绳装置正确、润滑良好;
5、轿顶曳引绳挂板固定可靠、螺杆加开口销;
6、轿厢地坂清洁、无划伤、水平度<3/1000;
7、轿厢地坎清洁、位置正确、连接可靠、水平度<2/1000;
8、轿壁位置正确、连接紧、牢固、垂直度<1/1000;
9、轿顶固定可靠、隔振正确、装置安装正确;
10、操纵箱开启灵活、与轿壁连接紧,层显位置正确;
11、关门刀限制器动作有效、关门力<150N;
12、轿门悬挂机构安装位置正确、边动作灵活可靠;
13、自动门机固定可靠、开关门过程中无异响、无撞击;
14、轿厢通风、照明装置安装位置正确、固定、可靠;
15、轿顶检修盒、轿底称重装置动作可靠、功能正常;
16、轿顶电气装置、布线整齐合理、美观、防护可靠
17、轿厢固定架与轿架直梁固定可靠、牢固、隔振正确;
六、电梯安全部件安装要求
1、安全钳安装位置正确,安装牢固,符合工艺要求。
2、厅门能在自复装置的作用下自动关闭,锁紧元件齿合可靠。
3、曳引绳头锥套曳引绳头安全可靠,绳股弯曲符合要求。
曳引绳头锥套有安全钢丝绳作环形连接,螺杆已装开口销。
4、限速器安装要求限速器垂直度偏差≤0.5mm,动作方向与轿厢下方向一致,限速器钢丝绳有效涨紧,距导轨导向面≤10mm.
5、安全钳锲块与导轨两恻间隙应符合要求,参照电梯内检清单(合同选择)安全钳锲块底部与托架R型0.2-3mm,G型=1mm间隙,两恻锲块动作同步。
6、缓冲器安装轿厢、对重与缓冲器距离正确,弹簧缓冲器200~350mm,液压缓冲器150~400mm。
两缓冲器顶面高低差≤2mm,撞板与缓冲器不同心度≤20mm。
液压缓冲器柱塞铅垂度≤0.5mm.
7、制动器电磁铁制动时,不得与行程限制装置相碰。
松闸时两恻闸瓦四周处间隙平均植≤0.7mm.
8、厅门锁锁钩、锁臂及各结点动作灵活,锁紧元件齿合长度≥7mm.
9、称重装置功能可靠,动作灵活。
10、各电气安全开关(相序、热保护、上下极限、上下极限开关、厅、轿门联锁触点、安全窗开关、轿顶、底坑、机房急停开关、限速器,涨紧轮、安全钳开关、、液压缓冲器)等动作灵活、正确、可靠。
七、电梯平衡链安装要求
1、安装位置正确,在固定架上必须绕二圈,除须穿固定螺丝和钢丝审绳二次保护的部分可以破皮,其他任何地方不得破皮,且固定螺丝采用公司发到现场的8.8级螺丝并有开口销.
2、二次保护钢丝绳应与轿架复绕二圈,且二个钢丝绳夹头.
3、平衡链不应有波浪扭曲现象
4、连接牢固,可靠,距离地面≥100mm两端连接处加安全钢丝绳
5、当连接装置运行不平稳,无影响
6、补偿链不应与任何无关的装置相碰撞
7、底坑缓冲器与水泥墩子应严格按照土建图要求施工尺寸:300mm×300mm
八、电梯井道信息装置安装要求
1、井道信息架安装应横平竖直,美观,牢固
2、双稳态磁性开关与磁铁间距8~10mm,中心线偏差+1mm
3、双稳态磁性开关架固定可靠,防护栏位置正确,无积尘.
4、双稳态磁性开关动作可靠
九、电梯门机安装要求
1、门机安装位置正确,连接牢固
2、门机开关灵活,无撞击,各触电调整到位
3、门机清洁,无杂物,门机盖板安装到位
4、门机接线正确,走向合理,美观
十、电梯机房规范要求
1、电梯机房环境应清理干净,机房门窗应防风雨,并标有”机房重地,闲人免进”字样,通向机房的通道应畅通,安全,机房内不应有与电梯无关的其他设备;
2、机房电源板及电源开关应符合规范要求,安装位置合理,牢固,标记完善,机房
线槽敷设应合理,规范;
3、动力线与控制线隔离敷设,拐角处加忖垫;
4、机房通风良好,机房环境温度应保持在5~40度之间,机房应设有固定试电气照明,地板表面上的照明度不小于200LX;
5、机房内应有紧急求援装置及其说明书;
6、电梯井道与机房间的孔洞,引机绳平层标记,电梯运行方向标记等应符合规范要求;
7、机房控制柜安装正确,控制柜安装正确,控制柜内走线合理,美观.;
8、机房内疚应有必需的消防设备
十一、电梯敷线,接线规范要求
1、机房和井道线槽内的配线应使用电线管或电线槽保护,电气装置的电线槽,电
线管等非常电金属部位,均涂防锈漆或镀骍;
2、不易受机械损伤的分支线路可使用软管保护,但长度不应超过2M;
3、轿顶配线应走向合理,防护可靠;
4、电线管,电线槽,电线架等与可移动的轿厢,钢丝绳的间距,机房内不应小于
50mm,井道内不应小于20mm;
5、电线管安装应符合下列规定:
1)、电线管应卡子固定,固定间距均匀,且不应大于3m
2)、与电线槽连接处应锁紧螺母锁紧,管扣减应装设护口
3)、安装后应横平竖直
6、电线槽的安装应符合下列规定:
1)、安装牢固,每根电线槽固定点不应少于两个点,并列安装时,应使槽盖便于开启
2)、安装后应横平竖直,接口严密,槽盖齐平,无翘角
3)、出线口应无毛刺,位置正确
4)、连接处应做接地跨接,接地线应用黄绿双色绝缘线
7、金属软管的安装符合下列规定:
1)、无机械损伤和松散,与箱,盒,设备连接处使用传用接头
2)、安装应平直,固定点均匀,间距不应大于1m,端头固定牢靠,且间距不应大于
0.1m
8、电线管,电线槽均应可靠接地,但电线槽不得作保护线使用
9、接线箱,盒的安装应平整,牢固,不变形,其位置符合要求
10、导线(电缆)的敷设应符合下列规范:
1)、动力线和控制线应隔离敷设,有抗干扰要求的线路应符合要求
2)、配线应绑扎,并有清晰的接线标记,保护线端子和电压为220V及以上的端子应有明显的标记
3)、接地保护线应黄绿相间的绝缘导线
4)、电线槽弯曲部分的导线,电缆受力处,应加绝缘寸垫,垂直部分应可靠固定5)、敷设于电线管内的导线总截面积不应超过电线槽内截面的60%
6)、线槽的配线时,应减少中间接头,中间接头宜采用冷压端子
7)、配线应留有备用线,其长大应与箱,盒内最长的导线相同
10、随行电缆的安装应符合下列规定
1)、当敷设中线箱时,随行电缆架应安装在电梯正常提升高度的1/2加高1.7m:处的井道壁上
2)、随行电缆的敷设长度应使轿厢缓冲器安全压缩后略有余量,但不得拖地,多根并列时,长度应一致
3)、随行电缆两端以及不运动部分应可靠固定
4)、圆形随行电缆应捆扎牢固在轿底和井道电线架上,绑扎长度应为50~100mm,绑扎处应离开电缆架钢管100~150mm
5)、随行电缆在运动中可能与井道内其它部件挂,碰时,必须采取防护措施。
