河道疏浚及堤防工程测量施工方案与技术措施
- 格式:doc
- 大小:24.97 KB
- 文档页数:5
河道疏浚及堤防工程施工进度计划及技术组织措施(附施工进度表或工期网络图)第一节、工期目标汤河及上游整治工程-河道疏浚及堤防工程施工总工期,我们将控制在100个日历天。
根据类似工程经验只要施工流程、工序搭接安排合理,劳动力组织、材料供应、机械配备得力,完全能实现本工期目标,并具有提前完成施工任务的可能性。
第二节、实现目标的保证措施管理组织保证措施1、为了加强对项目部的领导,我公司另成立总公司驻涡河治理工程领导小组,由总经理宋国华挂帅,全面负责治淮重点水利工程本标段工程的建设,以加强协调领导。
2、项目部管理人员的专业技术水平和综合管理能力是本标段工程能否顺利实施的决定性因素,本标段工程所配备的项目管理人员全部具有中级以上职称和具有丰富的堤防及涵闸施工经验。
3、总公司各科室组成对口协调组参与本标段阶段性施工计划的修订和编制,审定项目部的月计划,从“领导、管理、技术、监督”的组织上保证工期。
劳动力的保证措施1、确保高峰期劳动力的需求。
根据施工进度的安排,我公司将提前准备,统筹安排,及时调增工地劳动力人员,确保施工高峰期劳动力的数量,满足施工要求。
2、主体建筑物下部是关键性工程,对大堤基础进行清基,对各建筑物的基坑开挖、基坑排水、钢筋砼结构等施工过程安排充足的劳动力,确保每个施工过程能按网络计划完工。
3、本工程对外协调工作强度高,我公司若中标,将从全公司范围内抽调责任心强、协调能力高的工程技术管理人员和技术工人充实到本工程,确保本工程人员素质的要求。
现场计划调度保证措施由工程管理科根据监理工程师批准的施工总体进度计划编制阶段性、月、旬施工进度计划,重要关键项目还要编制作业指导书,并据此指导协助各施工段编好月、旬计划。
在此基础上坚持每天开调度会,加大施工计划及时修订的力度,做到以日保旬、以旬保月。
对关键线路的施工进度计划要确保按期完成。
技术管理的保证措施1、做好施工图会审;编制施工阶段的具体施工方案;下达作业指导书;进行技术交底;抓好方案实施前的各关键环节。
河道防洪治理工程施工测量施工方案与技术措施本工程的控制测量(平面控制、水准)、施工放样、验收测量的方案和施测方法及所用的仪器配备如下。
1.1控制测量控制测量包括平面控制测量和水准测量,其工艺流程见《施工控制测量工艺流程图》。
1.1.1 平面控制网控制测量对业主或监理工程师提供的有关的测量资料、数据及测量基准点(线),认真进行复核,校验测量基准点(线)的精度,确保测量资料和数据的准确性,利用经核验过的测量基准点,对施工段进行施工平面控制网点的布设,并对所布设的控制网进行外业施测及内业平差计算,分析控制网的精度,是否满足施工规范要求,在满足精度的情况下,报监理工程师,取得批复后,进行施工。
对测量基准点以及为满足施工精度所布设的控制点加以保护,防止损坏,在施工过程中发现控制点被移动或损坏后,立即对其进行恢复,以满足施工需要。
在施工过程中,结合施工需要和现场施工条件,对所布设的控制网点进行加密,其精度满足施工要求。
测量的方法采用全站仪控制测量,其注意事项为:(1)选用相应等级精度的全站仪以达到控制测量的要求。
(2)测量前对仪器按要求进行检定、校准;出发前检查仪器电池的电量。
(3)使用与仪器配套的反射棱镜测距。
(4)在等级控制测量中,关闭气象、倾斜、常数的自动改正功能,在测量数据中人工逐项改正。
(5)测量前检查仪器参数和状态设置,如角度、距离、气压、温度的单位,最小显示、测距模式、棱镜常数、水平角和垂直角形式、双轴改正等。
提前设置好仪器,在测量过程中不再改动。
(6)手工记录检核各项限差,内存记录用作对照检查。
1.1.2 水准等级测量根据业主或监理工程师所提供的高程控制点(水准点)对施工区域进行高程控制网布设,水准点布成结点网,在施工时便于引测高程(水准点间距控制在300m以内)。
选择牢固的基石或埋设混凝土桩作水准标石,再根据施工需要对高程控制点进行加密。
按照施工要求及水准测量的有关规定,对所布设的水准网点进行测量,测量后对所测数据进行平差计算,得出各水准网点的高程,(首级控制点为三等,加密水准点为四等),并与国家水准点进行联测,以得到统一高程系统。

河道疏浚及堤防工程道路施工方案与技术措施土方路床工程1、挖方路段的施工:先用推土机将表土推置一旁,运至场外,按照设计图,将原状土挖至一定高程后用推土机进行清理整平,先用12-15T压路机碾压2-3遍后,再使用18-21T压路机压实达到施工规范及图纸要求的压实度为止,并进行压实度检测工作,另外对挖方路基工做好临时排水沟,在开挖过程中,严格按照高程控制桩要求进行开挖严禁超挖。
2、填方路段的施工:按照设计图纸的要求,将原状土清理整平,采用12-15T 光轮压路机碾压3-5遍,直到达到设计施工规范的要求,在碾压成型的表土上将自卸车运来的土用推土机整平。
每层厚度不大于30cm,并随时控制土的最佳含水量,然后用12-15T 压路机碾压2-3遍,再采用18-21T压路机进行压实,压实按“先边后中、先轻后重、先慢后快”的原则进行,每层压实后请监督人员及实验人员到现场进行环刀取样及弯沉值检测。
4、成型路床的允许偏差见下表:路基填筑施工工艺程序质量保证图垫层工程垫层易快速施工,首先检查土方路基各项技术参数是否符合设计及规范要求,在成型的土方路基中心线及两侧每15m 设高程控制桩,然后根据设计高程测设,松铺系数应根据试验取得,一般取1.3-1.35。
摊铺时按照事先算好堆料距离专人负责自卸车卸料,摊铺先用推土机大致推平,然后用人工带线整平按1:3石屑:石子(1-4)比例进行配料。
碾压前用洒水车均匀洒水使石屑粉冲入石子缝隙内使石子缝隙填嵌密实,待稍干后用14B振动压路机先静压一遍然后开始均匀振压3-5遍后再用石屑粉找平,用振动压路机碾压至所需的压实度为止。
1、施工方法:22.1、如果天气预报24小时内有雨,应暂停基层的施工;2.2、30cm基层应分层铺筑,每层15cm,大面积铺筑时,应先通过试验段实地测定松铺系数,以确保一次碾压到位、成型,严禁贴补。
8cM厚度以内的贴补应将底层翻松,并拌和均匀,再经碾压成型。
2.3、两个工作段的连接处搭接拌和:前一段拌和后应留5—8m不碾压,后一段施工时将前一段末碾压部分在进行拌和,并与后一段一起碾压。
水利工程疏浚河道施工方案一、项目概况水利工程疏浚河道是指对河流、湖泊和渠道进行清淤和疏通,以保障水资源的充足和河道的通畅。
疏浚河道工程是水利工程中的重点工程之一,对于维护水资源生态环境和保障水利工程的安全运行至关重要。
本文以某河流疏浚为例,结合实际工程情况,制定了疏浚河道施工方案。
二、工程概况某河流起源于山区,流经多个村庄和城镇,是当地的重要水源之一。
由于地理环境的变化和人类活动的影响,河道沉积物逐渐增多,导致河道断面变窄、水深变浅、水质下降,并且易发生洪灾和污染。
因此,有必要对该河流进行疏浚工程,以恢复其通畅和保护水资源。
三、方案选取根据现场勘察和工程实际情况,我们选择了机械疏浚方法,即利用挖掘机、吊车和装载机等机械设备进行清淤和疏通。
此外,我们还将采用生态疏浚技术,即结合生态修复和植被恢复,促进生态环境保护和河道可持续发展。
四、施工工艺1. 勘察与设计:通过地形测量、水文分析和环境评估,确定了疏浚范围和工程设计参数。
2. 施工准备:确定施工方案、组织施工队伍、采购机械设备和施工材料,搭建施工场地和临时设施。
3. 河道封闭:在施工区域进行封闭和警示,确保施工安全和通行秩序。
4. 河床疏浚:利用挖掘机等机械设备对河床进行清淤和疏通,排除淤泥和杂物。
5. 河岸修复:通过绿化、护岸和植被措施,修复河岸环境和生态功能。
6. 施工辅助:提供船只支援和工程检测,确保施工进度和质量。
7. 河道监测:监测河道水位、水质和生态情况,随时调整施工方案和措施。
五、施工安全1. 现场安全:遵守相关规章制度,强化现场警示和安全保障,保障施工人员和周边群众的安全。
2. 机械安全:定期检查和维护机械设备,保障操作人员的安全和设备的正常运行。
3. 设施标志:设置安全标志和警示标志,提示施工现场和施工区域,有效防止意外事件发生。
六、环保措施1. 环境保护:遵守环境保护法律法规,减少施工对周边环境和生态的影响。
2. 河道治理:通过生态疏浚和植被修复,促进水资源保护和生态环境改善。

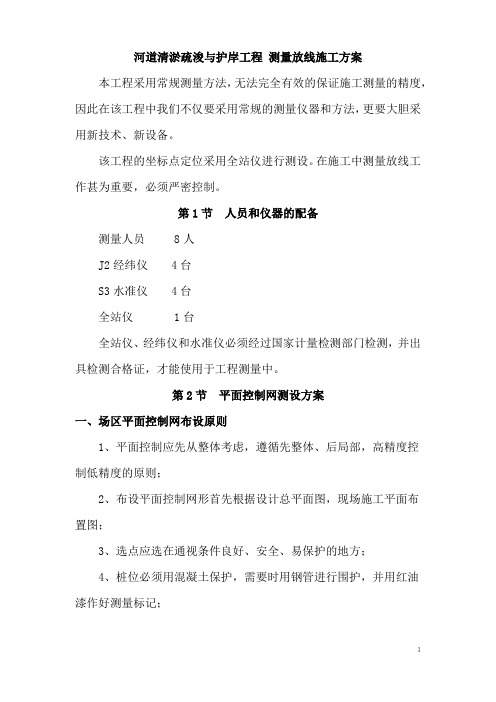

河道清淤疏浚与护岸工程测量放线施工方案本工程采用常规测量方法,无法完全有效的保证施工测量的精度,因此在该工程中我们不仅要采用常规的测量仪器和方法,更要大胆采用新技术、新设备。
该工程的坐标点定位采用全站仪进行测设。
在施工中测量放线工作甚为重要,必须严密控制。
第1节人员和仪器的配备测量人员 8人J2经纬仪 4台S3水准仪 4台全站仪 1台全站仪、经纬仪和水准仪必须经过国家计量检测部门检测,并出具检测合格证,才能使用于工程测量中。
第2节平面控制网测设方案一、场区平面控制网布设原则1、平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则;2、布设平面控制网形首先根据设计总平面图,现场施工平面布置图;3、选点应选在通视条件良好、安全、易保护的地方;4、桩位必须用混凝土保护,需要时用钢管进行围护,并用红油漆作好测量标记;二、场区平面控制网的布设及复测根据总平面图利用全站仪,从高级起算点在场区布测一条闭合或附合导线,然后采用极坐标法,定出纵横两条主轴线,经角度、距离校测符合点位限差要求后,作为主场区首级平面控制网。
场区平面控制网的精度等级根据《工程测量规范》要求,控制网的技术指标必须符合下表中的规定。
三、水准测量应符合下列规定水准线路应按附合路线和环形闭合差计算,每千米水准测量高差全中误差,按下式计算:MW =式中MW----高差全中误差(mm):W------闭合差(mm):L ------相应线路长度:N-------附合或闭合路线环的个数。
第3节施测中应注意的问题1、观测时昼做到前后视线等长,测水平线时,最好是用直接调整水平仪的仪器高度,使后视时的视线正对准水平线,前视时则可直接用铅笔标出视线标高的水平线。
2、由水平线向下或向上量高差时,所用钢尺应经过检定,测量高差时尺身应垂直和用规定的拉力,并要进行尺长和温度改正。
3、所用全站仪、经纬仪和水平仪必须经过国家计量检测部门检测,并出具检测合格证才能使用。

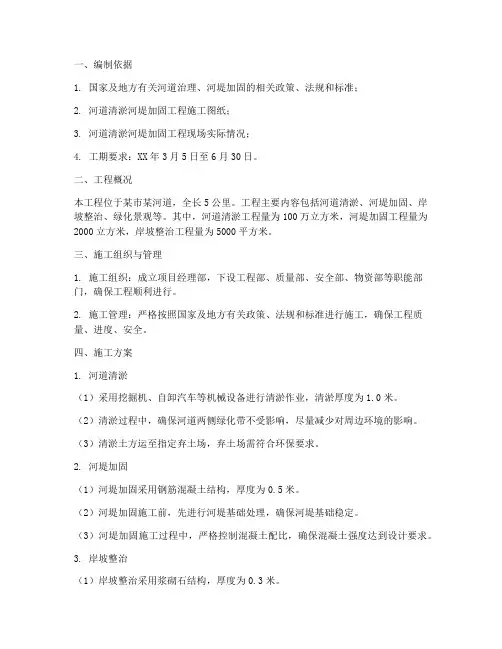

一、编制依据1. 国家及地方有关河道治理、河堤加固的相关政策、法规和标准;2. 河道清淤河堤加固工程施工图纸;3. 河道清淤河堤加固工程现场实际情况;4. 工期要求:XX年3月5日至6月30日。
二、工程概况本工程位于某市某河道,全长5公里。
工程主要内容包括河道清淤、河堤加固、岸坡整治、绿化景观等。
其中,河道清淤工程量为100万立方米,河堤加固工程量为2000立方米,岸坡整治工程量为5000平方米。
三、施工组织与管理1. 施工组织:成立项目经理部,下设工程部、质量部、安全部、物资部等职能部门,确保工程顺利进行。
2. 施工管理:严格按照国家及地方有关政策、法规和标准进行施工,确保工程质量、进度、安全。
四、施工方案1. 河道清淤(1)采用挖掘机、自卸汽车等机械设备进行清淤作业,清淤厚度为1.0米。
(2)清淤过程中,确保河道两侧绿化带不受影响,尽量减少对周边环境的影响。
(3)清淤土方运至指定弃土场,弃土场需符合环保要求。
2. 河堤加固(1)河堤加固采用钢筋混凝土结构,厚度为0.5米。
(2)河堤加固施工前,先进行河堤基础处理,确保河堤基础稳定。
(3)河堤加固施工过程中,严格控制混凝土配比,确保混凝土强度达到设计要求。
3. 岸坡整治(1)岸坡整治采用浆砌石结构,厚度为0.3米。
(2)岸坡整治施工前,先进行岸坡清理,确保岸坡平整。
(3)岸坡整治施工过程中,严格控制浆砌石质量,确保岸坡稳定。
4. 绿化景观(1)绿化景观设计遵循生态、环保、美观的原则。
(2)绿化景观施工过程中,确保植物成活率,提升河道景观效果。
五、施工进度安排1. 河道清淤:3月5日至3月20日;2. 河堤加固:3月21日至4月10日;3. 岸坡整治:4月11日至4月25日;4. 绿化景观:4月26日至5月15日;5. 工程验收:5月16日至5月30日。
六、安全措施1. 严格遵守国家及地方有关安全生产法律法规,确保施工安全。
2. 加强施工现场安全管理,设置安全警示标志,明确安全责任。
河道疏浚及堤防工程施工进度计划及技术组织措施(附施工进度表或工期网络图)第一节、工期目标汤河及上游整治工程-河道疏浚及堤防工程施工总工期,我们将控制在100个日历天。
根据类似工程经验只要施工流程、工序搭接安排合理,劳动力组织、材料供应、机械配备得力,完全能实现本工期目标,并具有提前完成施工任务的可能性。
第二节、实现目标的保证措施管理组织保证措施1、为了加强对项目部的领导,我公司另成立总公司驻涡河治理工程领导小组,由总经理宋国华挂帅,全面负责治淮重点水利工程本标段工程的建设,以加强协调领导。
2、项目部管理人员的专业技术水平和综合管理能力是本标段工程能否顺利实施的决定性因素,本标段工程所配备的项目管理人员全部具有中级以上职称和具有丰富的堤防及涵闸施工经验。
3、总公司各科室组成对口协调组参与本标段阶段性施工计划的修订和编制,审定项目部的月计划,从“领导、管理、技术、监督”的组织上保证工期。
劳动力的保证措施1、确保高峰期劳动力的需求。
根据施工进度的安排,我公司将提前准备,统筹安排,及时调增工地劳动力人员,确保施工高峰期劳动力的数量,满足施工要求。
2、主体建筑物下部是关键性工程,对大堤基础进行清基,对各建筑物的基坑开挖、基坑排水、钢筋砼结构等施工过程安排充足的劳动力,确保每个施工过程能按网络计划完工。
3、本工程对外协调工作强度高,我公司若中标,将从全公司范围内抽调责任心强、协调能力高的工程技术管理人员和技术工人充实到本工程,确保本工程人员素质的要求。
现场计划调度保证措施由工程管理科根据监理工程师批准的施工总体进度计划编制阶段性、月、旬施工进度计划,重要关键项目还要编制作业指导书,并据此指导协助各施工段编好月、旬计划。
在此基础上坚持每天开调度会,加大施工计划及时修订的力度,做到以日保旬、以旬保月。
对关键线路的施工进度计划要确保按期完成。
技术管理的保证措施1、做好施工图会审;编制施工阶段的具体施工方案;下达作业指导书;进行技术交底;抓好方案实施前的各关键环节。
河道疏浚及堤防工程测量施工方案与技术措施本工程施工测量主要内容:平面控制测量、水准测量、断面测量、跟踪测量、结构沉降观察和竣工测量。
1 施工测量、放样人员的组织测量、放样是工程施工质量控制达到预期目标的重要环节。
因此由具有理论和实践施工经验的专业测量员担任测量组长,并配备5名有一定经验的测量技术人员组成测量小组,负责本工程的测量、放样工作。
2 测量主要仪器配备经纬仪:“JZ-2”1台。
水准仪:“S3”4台。
全站仪:C-100 1台。
钢卷尺:30、50、100m各4把。
其它测量配备设备:花杆、塔尺等。
3 交桩工作进场后由工程技术负责人组织,测量组长负责会同建设、设计、监理方工程师认真做好工程坐标控制桩、里程桩、水准点移交的实地交桩工作及前期测量资料交底工作。
交桩时若发现问题应及时提出、及时解决。
对埋设浅、容易变动的桩位(里程桩)应进行复测,交桩完备后应办理交桩手续。
4 测量放样本工程中构筑物较多,业主在交桩时提供的坐标,在打桩、基坑开挖时可能遭遇破坏,为此本工程的定位放样根据坐标来采用网格式放样:先按照交桩的坐标,定出整个河道中心线及相应附属工程的方位,再在网络图上布出具体位置方向角度以示正确,并将所有构筑物的转折点、交错点,均用桩来控制,而桩位控制在网络图上,在整个平面上选择三个不被振动、移动损坏的点做成牢固的控制桩位,亦反映在网络图上,最后在平面布置上挖土、驳岸、涵洞身等施工时用网络图的方位进行放样定位,并以三个控制桩位来复核,确保整个平面布置合乎设计要求。
所布置的测点及保护桩,需用现浇混凝土来制成,桩入原状土应大于1.5m,并要求施工中每15天进行一次轴线网络复测,并严密进行调差和补点,要始终保证工程在高精度测量控制之下进行。
1、平面控制测量施工图上标有各控制点坐标,在甲方交桩后,先进行内业计算,绘制坐标控制网,再进行现场平面控制测量,直线段交桩点上架全站仪,对中整平,打出直线,打桩定点,在定出的直线段基础上,确定弧线段或变截面段的拐点,根据设计圆弧半径尺寸放出弧形曲线及变截面形尺寸,复核无误后即打桩定位,由此放出各结构的中心控制线、边线、土方开挖线及基础施工边线。

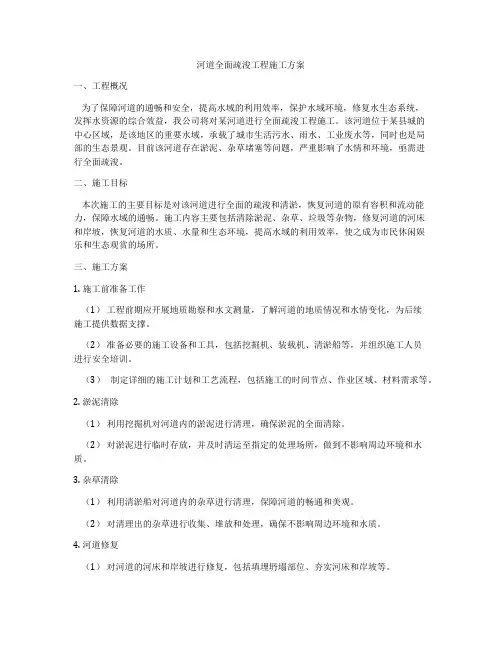

河道全面疏浚工程施工方案一、工程概况为了保障河道的通畅和安全,提高水域的利用效率,保护水域环境,修复水生态系统,发挥水资源的综合效益,我公司将对某河道进行全面疏浚工程施工。
该河道位于某县城的中心区域,是该地区的重要水域,承载了城市生活污水、雨水、工业废水等,同时也是局部的生态景观。
目前该河道存在淤泥、杂草堵塞等问题,严重影响了水情和环境,亟需进行全面疏浚。
二、施工目标本次施工的主要目标是对该河道进行全面的疏浚和清淤,恢复河道的原有容积和流动能力,保障水域的通畅。
施工内容主要包括清除淤泥、杂草、垃圾等杂物,修复河道的河床和岸坡,恢复河道的水质、水量和生态环境,提高水域的利用效率,使之成为市民休闲娱乐和生态观赏的场所。
三、施工方案1. 施工前准备工作(1)工程前期应开展地质勘察和水文测量,了解河道的地质情况和水情变化,为后续施工提供数据支撑。
(2)准备必要的施工设备和工具,包括挖掘机、装载机、清淤船等,并组织施工人员进行安全培训。
(3)制定详细的施工计划和工艺流程,包括施工的时间节点、作业区域、材料需求等。
2. 淤泥清除(1)利用挖掘机对河道内的淤泥进行清理,确保淤泥的全面清除。
(2)对淤泥进行临时存放,并及时清运至指定的处理场所,做到不影响周边环境和水质。
3. 杂草清除(1)利用清淤船对河道内的杂草进行清理,保障河道的畅通和美观。
(2)对清理出的杂草进行收集、堆放和处理,确保不影响周边环境和水质。
4. 河道修复(1)对河道的河床和岸坡进行修复,包括填埋坍塌部位、夯实河床和岸坡等。
(2)对河道的护岸和排水设施进行维护和修复,确保河道的安全和稳定。
5. 生态恢复(1)在清淤和修复完成后,适时进行植被的恢复和栽植,使河道恢复其原有的生态风貌。
(2)对河道的水质进行监测和调整,保障水域的生态环境。
6. 施工结束工作(1)对施工区域进行清理和整理,恢复周边环境和河道的美观。
(2)对设备和工具进行清洗、维护和存放,以备下次使用。
河道疏浚工程施工方案一、工程概况本项目为XX地区河道疏浚工程,河道全长约5公里,起点为XX河,终点为XX江。
河道现状存在严重的淤积问题,影响防洪、排涝和航运等功能。
为改善河道淤积状况,提高河道通航能力,保障防洪安全,提升水环境质量,决定对河道进行疏浚。
二、编制依据1. 河道疏浚工程设计文件;2. 相关法律法规和技术规范;3. 施工现场实际情况调查;4. 施工设备和材料供应情况;5. 施工经验和类似工程案例。
三、施工准备1. 临时设施布置:根据施工需求,合理规划施工现场,设置临时办公区、生活区、材料堆放区等,确保施工顺利进行。
2. 场内供水:确保施工现场有充足的供水设施,满足施工和生活用水需求。
3. 施工供电:施工现场应设立临时电源,确保施工设备正常运行。
4. 施工供油:根据施工需求,合理安排油料供应,确保施工设备润滑和燃料充足。
5. 施工通讯:建立施工现场通讯网络,保证施工过程中的信息畅通。
6. 场内外施工道路布置:合理规划施工道路,确保施工设备、材料和人员顺利进出施工现场。
四、主要机械及设备配置1. 挖掘机:用于河床淤泥的挖掘和搬运。
2. 泥浆泵:用于将挖掘出的淤泥输送至指定地点。
3. 泥驳船:用于淤泥的运输和倾倒。
4. 疏浚船:用于河道的清理和疏浚。
5. 测量仪器:用于施工过程中的测量和监控。
6. 施工车辆:用于材料运输和人员出行。
五、施工技术方案1. 施工方法:采用挖掘机、泥浆泵、泥驳船等设备,进行河床淤泥的挖掘、输送和倾倒。
同时,利用疏浚船对河道进行清理和疏浚。
2. 施工顺序:先进行河床淤泥的挖掘和输送,再进行河道的疏浚。
3. 施工要点:(1)挖掘机在施工时,要遵循从浅水区向深水区、从河床边缘向河床中央的顺序进行挖掘。
(2)泥浆泵要确保泵送淤泥的顺畅,防止淤泥堵塞。
(3)泥驳船在运输淤泥时,要确保船舶稳定,防止淤泥泄漏。
(4)疏浚船在清理河道时,要保证河道疏浚深度符合设计要求。
4. 质量控制:施工过程中,要定期进行质量检查,确保施工质量符合设计要求。
河道疏浚工程施工方案、方法及技术措施概述本文档旨在介绍河道疏浚工程的施工方案、方法及技术措施,以确保工程质量和安全,并保护环境,保证工程顺利进行。
施工方案前期准备在施工前,必须进行周密的前期准备,包括编制工程计划、施工方案和安全方案,确保施工过程中的安全和有效性。
同时,必须向相关部门申请施工许可证和环保许可证。
施工过程1. 设备安装:施工前应配备专门的疏浚设备。
安装前必须进行检查和试验,确保设备有效、安全和合法。
2. 疏浚方法:有机械方法和水力冲击方法两种。
根据具体情况选择合适的方法,保证效果最佳。
3. 疏浚深度:在疏浚时必须控制疏浚深度,确保施工范围内的淤泥被清除到位。
4. 施工环境:施工过程中必须注意环保。
尽可能减少施工对周围的影响。
5. 施工质量:施工质量是保证工程效果的重要因素。
施工前、中、后都必须进行严格的质量控制和检查。
施工后期施工后必须进行验收和清理。
必须确保施工过程不留任何垃圾和污染物,保护环境。
同时,对施工后的效果进行评估和监测,及时进行整改。
技术措施1. 环保措施:在施工过程中,必须采取环保措施,减少施工过程中对环境的影响。
同时,根据施工范围,选择合适的施工时间,避免对畜牧业、渔业等的影响。
2. 安全措施:在施工过程中,必须遵守安全生产法律和规定,从人员安全、设备安全和环境安全等多个角度进行安全措施的制定和实施,确保工程施工过程的安全和有效性。
结论本文档简单介绍了河道疏浚工程的施工方案、方法及技术措施。
在施工中应及时跟进具体情况,及时调整工程方案和技术措施以保证施工工作的安全和有效性。
同时,从环保、安全、质量等角度进行管理和监督,确保工程质量达到标准,并保护环境。
河道疏浚专项施工方案河道疏浚专项施工方案一、项目背景及工程概况为增加河道的流量和防洪能力,改善河道水质,保护生态环境,现拟进行河道疏浚专项施工。
本次施工涉及的河道总长1000米,全面疏浚淤积物和水草,并清理岸边垃圾及水域漂浮物,提高河道的淤积容量,恢复其原有的水动力学状态。
二、施工内容及工程技术措施1. 淤泥清理:通过人工清理和机械设备清理相结合的方式,将河道内的淤泥进行清理。
对于较浅的淤泥,可采用抛洒清理;对于较深的淤泥,可采用挖掘机进行清理,并临时堆放在岸边。
2. 水生植被处理:使用机械设备清理水生植被,包括水草、水藻等,以提高河道的通航能力和水质。
3. 岸边垃圾清理:派遣专业清扫队伍进行岸边垃圾的清理,包括塑料瓶、包装袋等固体垃圾的清理,确保岸边的环境整洁。
4. 漂浮物清理:使用专业的清除船只和捞网对河道中的漂浮物进行清理,确保水域的通航安全。
5. 河道修复:在疏浚施工结束后,对河道进行修复,包括岸边护坡修复、水生植被的重新植被等,以恢复河道的自然生态环境。
三、施工方法及时间安排1. 施工方法:采用机械设备和人工相结合的方式进行施工,机械设备包括挖掘机、清理船只、捞网等。
2. 时间安排:根据实际工期和工程进度,预计施工周期为30天。
具体的时间安排为:前10天进行淤泥清理和岸边垃圾清理;中间5天进行水生植被处理;后10天进行漂浮物清理;最后5天进行河道修复。
四、安全措施和环保措施1. 安全措施:制定安全操作规程,确保施工期间人员的安全。
设立警示标志,保证施工区域的安全。
2. 环保措施:在施工期间,进行噪音、污水等环境监测,严格控制噪音和污水的排放,确保施工过程对环境的最小影响。
同时,对挖掘出的淤泥进行分类处理,以减少对生态环境的影响。
五、预算及资源安排本次施工预算为100万元,具体资源包括人员、机械设备、清理船只等。
根据工程需要,确保充足的资源供应和高效的施工进度。
六、工程效益及验收标准本次疏浚施工将增加河道的流量和防洪能力,改善河道水质,具有显著的生态效益和环境效益。
第1篇一、工程概况项目名称:XX市XX河道疏浚工程项目地点:XX市XX区XX河道项目业主:XX市XX区水务局项目规模:河道长度XX公里,疏浚宽度XX米,疏浚深度XX米。
二、工程目标1. 提高河道行洪能力,保障防洪安全。
2. 改善河道水质,提高河道生态环境。
3. 优化河道景观,提升城市形象。
三、施工准备1. 组织机构:成立项目施工领导小组,负责工程的组织、协调、指挥和监督工作。
2. 施工人员:组织具备相关资质的施工队伍,确保施工人员具备专业知识和技能。
3. 施工材料:准备施工所需的各种材料,如挖掘机、装载机、自卸汽车、编织袋、土工布等。
4. 施工设备:配置必要的施工设备,如测量仪器、通讯设备、安全防护用品等。
四、施工方法1. 施工顺序:先进行河道清淤,再进行河道疏浚,最后进行河道修复。
2. 清淤施工:(1)采用挖掘机、装载机等机械设备进行河道清淤,将淤泥运至指定地点堆放。
(2)清淤过程中,严格控制清淤范围,确保不影响河道行洪。
3. 疏浚施工:(1)采用挖掘机、装载机等机械设备进行河道疏浚,疏浚宽度为XX米,疏浚深度为XX米。
(2)疏浚过程中,严格控制疏浚范围,确保不影响河道行洪。
4. 河道修复:(1)采用土工布、编织袋等材料对疏浚后的河道进行修复,恢复河道原状。
(2)修复过程中,严格控制修复质量,确保河道行洪畅通。
五、施工质量控制1. 严格控制施工材料质量,确保材料符合设计要求。
2. 严格控制施工工艺,确保施工质量达到设计标准。
3. 严格控制施工进度,确保工程按期完成。
六、施工安全措施1. 施工现场设置明显的警示标志,确保施工人员安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工机械设备定期检查,确保设备安全运行。
4. 施工过程中,加强施工现场安全管理,防止安全事故发生。
七、施工环境保护1. 施工过程中,严格控制扬尘、噪声等污染,确保施工环境符合环保要求。
2. 施工结束后,对施工场地进行清理,恢复原状。
河道疏浚清淤施工方案一、背景介绍河道是水域生态系统的重要组成部分,经常由于沉积物的积累导致疏浚清淤工作的必要性。
本文就河道疏浚清淤施工方案进行探讨。
二、施工前的准备工作在进行河道疏浚清淤施工前,需要进行详细的准备工作。
首先,施工队应该调查研究施工区域的地理环境,并获取河道的相关数据。
其次,施工队需要评估施工所需的人力、物力和资金,并确定合适的作业时间。
三、施工方案1. 地理测量施工队需要进行地理测量,以确定疏浚清淤的具体位置和范围。
通过使用测量设备和技术,包括全站仪、水准仪等,施工队可以测量出河道的深度和宽度。
2. 施工设备为了进行河道疏浚清淤工作,我们将使用多种施工设备。
首先是挖掘机,用于清除河道中的泥沙和杂物。
其次是运输车辆,用于运输清除的泥沙和杂物。
另外,我们还将准备必要的安全设备,如救生圈、安全帽等。
3. 淤泥处理处理疏浚出来的淤泥是施工中一项重要的工作。
我们将使用专业的淤泥处理设备,对淤泥进行处理和分离,以便进行有效利用和环保处理。
4. 施工安全在进行河道疏浚清淤施工时,安全始终是最重要的。
我们将配备专业的安全人员,确保施工过程中的安全。
此外,我们还将根据施工区域的实际情况采取必要的防护措施,如设置警示标志、搭建临时栏杆等。
5. 环保措施在进行河道疏浚清淤施工时,我们将始终坚持环保原则。
为此,我们将采取措施防止施工过程中的水土流失,合理使用施工材料,适时处理废弃物等。
四、施工期间的监控在施工期间,我们将进行全面的监控和管理。
这包括监测施工现场的安全状况、执行施工方案的进展情况,以及记录施工过程中的关键数据等。
此外,我们还将建立沟通渠道,及时与相关部门和管理者沟通,确保施工顺利进行。
五、施工结束后的后续工作施工结束后,我们将进行后续工作的总结和整理,包括撤除施工现场的设备和标志,对施工区域进行清理,以及完成相关的报告和资料整理工作。
六、总结通过本文的河道疏浚清淤施工方案,我们可以看出,在进行河道疏浚清淤工作时,需要准备充分、合理安排,从施工前的准备工作到施工方案的制定,再到施工时的监控和后续工作,都需要专业的团队和设备,并始终坚持环保和安全原则。
河道疏浚主要施工方案与技术措施1 施工测量本工程拟定施工平面定位控制网采用矩形网,用直角坐标法投测完成。
以建设单提供的平面和高程控制点为依据,根据设计对本工程平面坐标和高程控制点为依据,准确地将相应的轴线与标高反映在施工过程中,严格按工程测量规范要求,以先主体后局部的原则对整个工程进行整体控制,再进行各区段控制点加密和放样工作。
结合河道底泥钻孔取样进行淤泥开挖工程量的复核和河道断面测量;按25m间距,绘制河道开挖断面图,核算淤泥实际完工量和淤泥设计开挖量。
(1)施工前应对基准点和水准点进行复核,并依此设置施工基线和水准点等定位标志;(2)施工水准点的设置应在:1)不易发生沉降和位移,不受施工影响的地方;2)不被潮水淹没,易于测到各点标高的地方;3)应对基线和水准点等定位标志进行定期校核,若发现变化时,应及时予以校正;1.1测量仪器根据本工程的特点,距离测量采用全站仪,高程控制采用精密水准仪,轴线控制用全站仪和经纬仪,(主要技术参数见下表)主要测量器具一览表注:仪器均为计量局检验规定周期内,50m钢卷尺为计量局检验的专用标准钢卷尺。
2 清挖选择1)岸头郑村疏浚段:采用水陆两用挖掘机和绞吸式挖泥船开挖,配挖泥船、推土装载机、自卸汽车、小型挖机;2)三多村疏浚段:采用水陆两用挖掘机和绞吸式挖泥船开挖,主要机械为推土装载机、自卸汽车、小型挖机。
施工过程中应做好第三方检测工作,建议业主委托有资质的第三方对清淤施工进行分段检测。
检测以设计纵横断面控制,严格按国家相关规范、规程执行。
3 施工主要步骤1、测量2、清淤3、淤泥外运4、复测5、验收竣工4 疏浚施工淤泥开挖沿岸坡采用自上而下开挖方式。
根据工程需要结合土方弃置计划,淤泥开挖分陆上开挖、水陆联合开挖和水上开挖。
1、河道陆上土方开挖河道陆上土方开挖,主要结合直立岸墙施工及有关场地提供时间进行,同时兼顾河道护砌施工。
2、岸上土方开挖岸上土方采用液压反铲和趸船反铲分别在岸上和水上联合挖装100~200m3泥驳或皮带船运弃。
河道疏浚工程技术方案介绍一、项目概述近年来,城市化进程不断推进,导致城市河道的水文输沙能力降低,河道淤积严重,已经成为城市水环境的一大隐患。
为了保证城市水系的正常运行和防洪能力,本项目拟实施河道疏浚工程,以恢复河道的设计水力条件,并提供可持续发展的环境。
二、技术方案1. 剖面测量与计算针对待疏浚的河道段落,我们将进行详细的剖面测量工作。
通过使用最新的测量仪器,我们将测量河床的实际高程,河道断面的变化情况以及横向和纵向的地形特征。
基于这些测量数据,我们将运用计算机模型来模拟和分析水流的行为。
2. 方案设计结合测量和模拟结果,我们将制定最优的疏浚方案。
根据河道的实际情况和技术要求,我们将确定疏浚深度、宽度以及所需的河道形状。
同时,我们还会考虑到环保要求和工程可行性,以确保方案的有效性和可持续性。
3. 施工方法河道疏浚施工将使用现代化的机械设备和工具。
我们将根据河道的特点和实际情况,选择适当的挖掘机、抽水机等设备,以确保工程的高效完成。
同时,我们还将选用环保和节能的设备,以减少对周边环境的影响。
4. 沿线保护在施工过程中,我们将采取一系列措施来保护沿线的建筑和生态环境。
例如,在施工现场周边设置围栏,防止施工材料外漏和施工过程中的安全问题。
另外,我们还将注意减少噪音和粉尘的扩散,以保护周边居民的生活质量。
5. 资金与规划河道疏浚工程的资金来源将根据实际情况确定。
通常情况下,我们将通过政府资金拨款来支持工程的实施。
此外,我们还将与相关部门进行合作,制定工程建设的长期规划和管理计划,以确保工程的可持续发展。
三、效果预期通过以上的技术方案和施工措施,我们预计本项目将取得以下效果:1. 恢复河道的设计水力条件,提高水文输沙能力;2. 减轻城市水系淤积情况,改善水环境质量;3. 提升河道的排水能力,增强城市的防洪能力;4. 促进城市水资源的可持续利用,为城市发展提供支撑。
四、总结河道疏浚工程是保障城市水环境安全和可持续发展的重要工程措施。
河道疏浚工程施工方案一、工程概述河道疏浚是指通过清淤、疏浚等方式,恢复河道的通畅度,提高水流速度,改善河道生态环境和水利设施运行状况的工程。
本工程计划对河道进行疏浚工程,以解决受淤泥和杂物积存导致的水流受阻、水位上涨等问题。
二、工程范围本工程施工范围包括河道的清淤、疏浚以及河道两岸的护岸加固工作。
河道总长度为XXX米,宽度在XX米至XX米之间。
三、工程施工步骤1.前期准备工作(1)成立施工组织机构,确定项目负责人及各相关部门负责人;(2)制定详细的工程施工计划,包括工程范围、工期、工作量等;(3)采购和准备所需的施工机械、设备和材料,并进行检查和测试;(4)对施工现场进行勘测和测量,确定具体的工作措施;(5)制定安全施工计划,确保施工过程中的安全。
2.清淤工作(1)清理岸滩上的杂物和淤泥,确保施工区域的整洁;(2)使用挖掘机、铲车等机械设备对河道中的淤泥进行挖掘,并将淤泥或杂物运至指定地点堆放;(3)根据实际情况,可能需要采用吊车等机械设备进行淤泥的输送和堆放。
3.疏浚工作(1)在淤泥清理完成后,使用水泵等工具将清理后的淤泥水泥化,帮助固化淤泥;(2)对于深度较大的河道,可以使用高压水枪进行冲孔,以达到疏浚效果;(3)利用挖掘机、铲车等机械设备对疏浚的淤泥进行清理,将淤泥运至堆放地点。
4.护岸加固工作(1)清理河道两岸的杂草和浮萍等植物;(2)对于有明显破损和松动的护岸,进行修复和加固工作;(3)使用挖掘机等机械设备,将河道两岸的土方进行平整。
5.施工后整理工作(1)清理施工区域的残留杂物和垃圾;(2)修复和复原河道两岸的绿化和植被;(3)对施工中损坏的水利设施进行修复和检查。
四、工期和人力资源安排本工程预计工期为30天,需要分配一定的人力资源进行施工。
具体的人员安排如下:-工程技术人员:3人;-挖掘机操作员:2人;-铲车操作员:2人;-水泵操作员:1人;-吊车操作员:1人;-其他施工人员:10人。
河道疏浚及堤防工程测量施工方案与技术措施
本工程施工测量主要内容:平面控制测量、水准测量、断面测量、跟踪测量、结构沉降观察和竣工测量。
1 施工测量、放样人员的组织
测量、放样是工程施工质量控制达到预期目标的重要环节。
因此由具有理论和实践施工经验的专业测量员担任测量组长,并配备5名有一定经验的测量技术人员组成测量小组,负责本工程的测量、放样工作。
2 测量主要仪器配备
经纬仪:“JZ-2”1台。
水准仪:“S3”4台。
全站仪:C-100 1台。
钢卷尺:30、50、100m各4把。
其它测量配备设备:花杆、塔尺等。
3 交桩工作
进场后由工程技术负责人组织,测量组长负责会同建设、设计、监理方工程师认真做好工程坐标控制桩、里程桩、水准点移交的实地交桩工作及前期测量资料交底工作。
交桩时若发现问题应及时提出、及时解决。
对埋设浅、容易变动的桩位(里程桩)应进行复测,交桩完备后应办理交桩手续。
4 测量放样
本工程中构筑物较多,业主在交桩时提供的坐标,在打桩、基坑开挖时可能遭遇破坏,为此本工程的定位放样根据坐标来采用网格式放样:先按照交桩的坐标,定出整个河道中心线及相应附属工程的方位,再在网络图上布出具体位置方向角度以示正确,并将所有构筑物的转折点、交错点,均用桩来控制,而桩位控制在网络图上,在整个平面上选择三个不被振动、移动损坏的点做成牢固的控制桩位,亦反映在网络图上,最后在平面布置上挖土、驳岸、涵洞身等施工时用网络图的方位进行放样定位,并以三个控制桩位来复核,确保整个平面布置合乎设计要求。
所布置的测点及保护桩,需用现浇混凝土来制成,桩入原状土应大于1.5m,并要求施工中每15天进行一次轴线网络复测,并严密进行调差和补点,要始终保证工程在高精度测量控制之下进行。
1、平面控制测量
施工图上标有各控制点坐标,在甲方交桩后,先进行内业计算,绘制坐标控制网,再进行现场平面控制测量,直线段交桩点上架全站仪,对中整平,打出直线,打桩定点,在定出的直线段基础上,确定弧线段或变截面段的拐点,根据设计圆弧半径尺寸放出弧形曲线及变截面形尺寸,复核无误后即打桩定位,由此放出各结构的中心控制线、边线、土方开挖线及基础施工边线。
(2)里程桩号的复测与测定
对施工沿线移交的里程桩号进行复测,且移出施工影响区以外,同时根据结构施工需要时应加桩,缩小施工控制范围,便于施工放样;对重设里程桩应复测,监理工程师核定同意后才可使用。
2、水准测量
从甲方或监理工程师交桩的国家级(书面)水准点开始,按国家四等水准的测量要求进行水准测量,测量所用的水准仪要经专门测绘仪器鉴定部门校核鉴定。
塔尺用双面水准尺,黑面三丝读数,红面中丝读数,视距小于等于80m,前后视不等差小于等于3m,黑面读数+K-红面读数小于等于3mm。
往返闭合差小于等于20K。
若测量成果符合要求,经平差后计算出各临时水准点高程,原始测量记录、高程计算表数据送测量监理工程师检验验收,验收合格,可以使用。
若闭合差大于允许误差,或记录数据不清,涂改,则返工重测,直至符合规范要求。
施工临时水准点根据本工程实际情况,应在施工沿岸的两侧每200m各设一组(2个),一个用于校核。
临时水准点应按规范要求设置在不受施工影响、地基坚实地方,用混凝土埋设及护栏保护。
对埋设的临时水准点应统一编号,绘制于施工平面控制图上。
施工临时水准点作为工程结构施工高程测放与控制基准点。
3、断面测量
本工程断面测量主要内容为原断面复测、测放、验收。
(1)原断面复测:施工前根据设计里程桩号与设计断面图复测施工范围内的原河道及原土地标高,提供原始数据作工程土方计算、平衡及制定针对性施工方案用,复测数据应标于施工剖面图上。
(2)断面测放:本工程土方开挖、回填量大,施工线较长,因此对河道的土方开挖必须进行现场控制。
(3)断面验收:对已完成的工程施工措施、结构、河床疏浚断面应进行断面复测、验收,是否符合施工组织设计、施工规范及设计标准。
4、跟踪测量
在土方开挖、结构施工的整个施工过程中应及时对平面尺寸,高程控制进行施工跟踪测量,使工程测量的质量管理贯彻于施工全过程。
5、结构沉降观察
(1)沉降观察点的设置按本工程设计要求一律采用钢材加工成标准件,然后按设计规定数量与要求分别预埋于底板面层、结构顶面。
(2)沉降观察标点应埋设后及时测放,在工程竣工验收前后应分别观察一次,按《水利工程施工质量检验评定标准》进行观察频率,且做好观察记录和资料。
6、竣工测量
在工程竣工时,应对工程结构的平面尺寸、水准高程、断面尺寸、沉降标点等进行全面的复测、验收。
