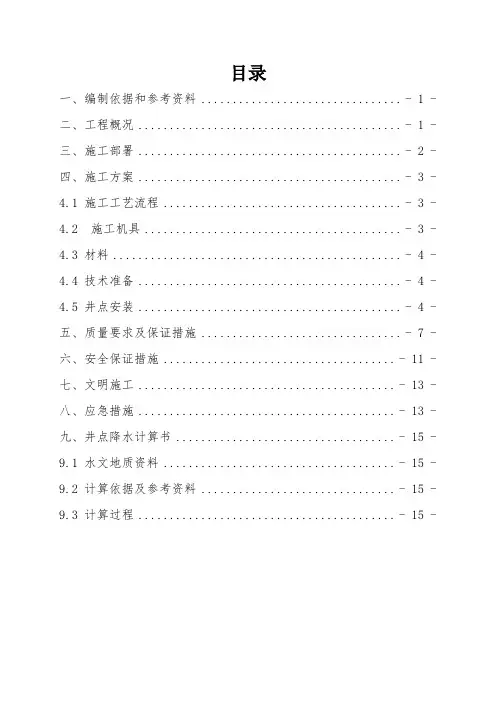

深基坑降排水专项施工方案
- 格式:docx
- 大小:24.23 KB
- 文档页数:11
目录一、编制依据和参考资料 ................................ - 1 -二、工程概况.......................................... - 1 -三、施工部署.......................................... - 2 -四、施工方案.......................................... - 3 -4.1 施工工艺流程...................................... - 3 -4.2 施工机具......................................... - 3 -4.3 材料.............................................. - 4 -4.4 技术准备.......................................... - 4 -4.5 井点安装.......................................... - 4 -五、质量要求及保证措施 ................................ - 7 -六、安全保证措施..................................... - 11 -七、文明施工......................................... - 13 -八、应急措施......................................... - 13 -九、井点降水计算书................................... - 15 -9.1 水文地质资料..................................... - 15 -9.2 计算依据及参考资料 ............................... - 15 -9.3 计算过程......................................... - 15 -xxx工程深基坑降排水专项施工方案一、编制依据和参考资料1、本工程总施工组织设计和水文地质报告;2、《建筑基坑支护技术规范》JGJ120-99;3、《建筑施工手册》(第四版);4、《基坑降水手册》姚天强编著。
基坑降水专项施工方案目录1编制说明 (3)1.1编制依据 (3)1.2编制原则 (3)2工程地质与水文地质条件 (3)2.1工程地质 (3)2.2水文地质条件 (3)3降水目的及施工重难点 (4)3.1降水目的 (4)3.2降水特点及应对措施 (4)4井点降水设计 (7)4.1降水井构造 (7)4.2降水井位布置 (7)4.3降水井深度 (8)5降水施工方法及技术措施 (8)5.1降水井施工及运行措施 (8)5.2基坑外降排水及主要技术措施 (13)6降水运行管理组织机构及运行措施 (15)6.1降水运行管理组织机构 (15)6.2降水运行措施 (15)6.3建立地下动态监测网 (16)6.4降水维护措施 (18)6.5降水井的后期处理 (19)7降水常见问题的处理措施 (19)7.1降水井性能差的处理措施 (19)7.2降水井数量不足的处理措施 (19)7.3降水井深度不够的处理措施 (19)7.4局部异常水处理措施 (20)7.5降水引发地面沉降防治措施 (20)7.6雨季暴雨防治措施 (21)8降水保证措施 (22)9安全生产与文明施工 (23)9.1安全生产 (23)9.2文明施工 (23)1编制说明1.1编制依据(1)《建筑地基基础设计规范》GB50007-2011。
(2)《供水水文地质勘察规范》GB50027-2001。
(3)《建筑基坑支护技术规程》JGJ120-2012。
(4)《建筑与市政降水工程技术规范》JGJ/T111-98。
(5)《建筑工程施工质量验收统一标准》GB50300-2001。
1.2编制原则(1)严格执行施工过程中涉及的相关规范、规程和设计标准。
(2)遵守、执行业主有关文件各条款的具体要求,确保实现业主有关工期、质量的目标要求。
(3)在认真、全面理解设计文件的基础上,结合工程实际水文地质情况进行编制,使施工方案具有技术先进、方案可靠、经济合理的特点,质量、安全、环境保护、文明施工等各方面的工程目标。
降排水施工专项方案施工步骤:1、先将基坑范围内土石方开挖至基底标高以上.在桩开挖前,在施工基坑四周按预定方案开挖降、排水集水井,设排水沟,排水沟边离基坑底脚边40㎝。
排水坡度为3%,沟宽30cm,深30㎝并与集水井相连。
2、集水井护臂结构同挖孔桩护臂结构。
集水井底面标高比孔桩底低。
集水井底部铺30㎝碎石作为滤水层,防止水泵抽水时对集水井底部的土体扰动。
3、如果遇局部地下水较多,大面积的上层滞水,可采取在施工范围区段内挖排水沟,工程范围内再设纵横排水支沟,将水流疏干,再在低洼地段设临时集水井、排水设施,将水排走。
可根据现场实际情况增设集水井。
以便地下水能及时排出。
保证基坑内无积水。
4、基坑开挖应在地表流水的上游一侧设排水沟、散水沟或截水挡土堤,将地表滞水截住;在低洼地段挖基坑时,可利用挖出之土沿四周或迎水一侧,二侧筑~高的土堤截水。
沉井施工:施工工艺流程平整场地→测量放线→开挖基坑→铺砂垫层和垫木或砌刃脚砖座→沉井制作→布设降水井点或挖排水沟、集水井→抽出垫木→沉井下沉封底→浇筑底板混凝土→施工内隔墙、梁、板、顶板及辅助设施。
沉井制作1、制作顺序场地整平→放线→挖土600~700mm深→夯实基底→抄平放线验线→铺砂垫层→垫木或挖刃脚土模→安设刃脚铁件、绑钢筋→支刃脚、井身模板→浇筑混凝土→养护、拆模→外围围槽灌砂→抽出垫木或拆砖座。
2、沉井制作:⑴、沉井基坑先挖至地面下600-700,再满铺不小于500厚粗垫层夯实,在夯实后的砂垫层上铺设垫木支承模板。
⑵、沈井不得设置垂直施工缝。
沉井直壁模板及刃脚斜面内模拆模应按施工规范要求执行。
⑶、沉井预埋钢套管应预先安装带法兰短管予以封堵洞口。
⑷、沉井外壁涂冷底子油二道,涂刷前应对沉井浇筑的质量仔细检查,并作适当修整。
⑸、取水泵房沉井优先考虑分段浇筑井体,一次下沉;下沉后沉井的接高应以顶面露出地面–为宜。
⑹沉井接高的各节竖向中心线应与前一节的中心线重合或平行。
基坑降排水施工方案方案一:1、根据现场实际情况,基坑土石方机械开挖完毕后,人工将表面浮土石渣清理干净,按20*20米划块。
设置20cm (宽)*20cm(深)排水沟(1%的坡度,最浅处20cm),40*40米设置一个800*800*800的积水井.2、先支设模板浇筑20*20米范围内混凝土垫层(每边留出10CM不浇筑),然后做主楼范围内此部位的防水(留出搭接面)及防水保护层,底板锚杆施工完毕后,具备底板钢筋施工条件后马上将积水井和排水沟用C20混凝土浇筑,做防水(与底板防水搭接)及防水保护层.3、裙房范围内防水随锚杆的施工同步进行。
4、浇筑混凝土垫层时排水沟与积水井应及时排水必须保证基底的的水面低与施工面10cm.5、在基坑西北角和电梯井积水坑内设置两个永久性积水井,其余积水井将积水排至基坑西北角永久性积水井内。
方案二:1、根据现场实际情况,基坑土石方机械开挖完毕后,人工将表面浮土石渣清理干净,在基坑底部的排水沟的基础上人工下挖20cm(宽)*20cm(深)排水沟(1%的坡度,最浅处20cm),在东西两侧各设一个800*800*800的积水井,或在西侧和A17、18轴后浇带处设置800*800*800的积水井。
2、先支设模板浇筑两个排水沟中间范围内混凝土垫层(每边留出10CM不浇筑),然后做主楼范围内此部位的防水(留出搭接面)及防水保护层,底板锚杆施工完毕后,具备底板钢筋施工条件后马上将积水井和排水沟用C20混凝土浇筑,做防水(与底板防水搭接)及防水保护层。
3、裙房范围内防水随锚杆的施工同步进行.4、浇筑混凝土垫层排水沟于积水井应及时排水必须保证基底的的水面低与施工面10cm。
5、在基坑西北角和电梯井积水坑内设置两个永久性积水井,其余积水井将积水排至基坑西北角永久性积水井内.以上两种方案施工时,电梯井积水坑内积水井为机制红砖砌筑500*500*600(深),在浇注底板混凝土前绑扎积水坑上层钢筋、将电梯井积水坑内积水井先补浇混凝土、做防水。
完整版)基坑降水施工方案本工程地处于海河流域,地下水位较浅,常年处于饱和状态。
地下水水位深度为1.5m至3.5m,水位变化范围较小。
地下水水质为Ⅲ类地下水,水质较好。
在工程区域周边,有多条小型河流和排水渠道,需要考虑其对工程降水的影响。
2.4工程降水方案的必要性由于工程地处于地下水饱和带,开挖基坑后,将会遭遇大量的地下水涌入,对施工造成影响。
因此,需要制定有效的降水方案,保证施工安全和质量。
2.5工程降水方案的目标本工程降水方案的目标是:在施工期间,控制基坑内地下水位降至施工标准规定范围内,保证基坑内施工场地干燥,并保证周围环境的安全和稳定。
同时,降低施工成本,提高工程效益。
在勘探期间,场地的地下水位测得如下:初见水位埋深在0.60-1.40米之间,标高在0.54-1.43米之间;稳定水位埋深在0.50-1.20米之间,标高在0.64-1.63米之间。
根据区域水文地质资料,地下水位年变化幅度在0.50-1.00米之间。
在天津地区,浅层水和深层水由北向南形成补给,在垂向上,下伏含水岩组接受上覆含水岩组的渗透补给。
浅层地下水属于孔隙潜水类型,具有明显的丰枯水期变化,接受大气降水和地表水的补给,径流缓慢,排泄方式主要有蒸发和人工开采。
XXX基坑降水施工方案的第三章节描述了项目管理机构的设置。
根据工程实际需要,项目部下设部室:工程安保部、技术质量部、经营财务部、物资设备部和综合办公室,并按照工程项目的专业和分工要求,分别设立基坑支护作业队、降水作业队。
项目经理负责确定项目管理的目标与方针,对承包自行完成工程的质量、安全、进度、成本负总责;生产副经理负责全面组织管理施工现场的生产活动,合理调配劳动力资源,负责项目生产组织、生产管理和生产活动符合施工方案实施要求;总工程师负责组织编制施工组织设计和重要的分项施工方案。
项目部施工管理体系的特点和模式也在本章节中得到了明确。
3.管理准备为确保施工的顺利进行,需要确立内部基础管理流程,制定岗位责任制,并积累各种资料。
水闸深基坑降排水方案
一、排水系统规划
排水系统是水闸深基坑工程的重要组成部分,其规划需要考虑以下因素:
1.根据工程地质勘察报告、水文资料及施工条件等,确定排水系统的布局、规模和标准;
2.确定集水井的位置、深度、大小及数量;
3.规划排水沟的走向、断面尺寸及排水泵的数量和型号等。
二、渗水处理
渗水是水闸深基坑工程中常见的问题,需要进行处理,以保障工程安全。
渗水处理可以采用以下方法:
1.填堵法:对于较小的渗水点,可以采用砂浆、水泥浆等材料进行填堵;
2.引流法:对于较大的渗水点,可以采用引流管或引流槽进行引流;
3.注浆法:对于较大的渗水区域,可以采用注浆技术进行封堵。
三、降水井布置
降水井是降低地下水位的有效措施,其布置需要考虑以下因素:
1.根据工程地质勘察报告、水文资料及施工条件等,确定降水井的位置、深度、直径及数量;
2.考虑降水对周围环境的影响,合理控制降水的范围和深度;
3.确定降水井的排水方式和排水设备。
四、抽水设备选择
抽水设备是实现降水的重要工具,需要根据实际情况进行选择。
选择时需考虑以下因素:
1.设备的功率和流量应满足工程需要;
2.设备的稳定性和可靠性要高,易于维护和保养;
3.设备的价格和运行成本要合理。
五、监测与控制
在施工过程中,需要对工程进行监测和控制,以确保工程安全和质量。
监测和控制的内容包括:
1.对地下水位、集水井和排水沟的水位进行实时监测;
2.对抽水设备和排水泵的运行状态进行监测和控制;。
配水干线工程基坑降水专项方案编制:审核:批准:建设有限公司年月日目录一、工程概况 (1)1.1工程简介 (1)1.2工程地质条件 (1)二、编制依据 (1)三、工程部署 (1)3.1工期目标 (1)3.2施工主要设备、材料用量计划 (2)3.3劳动力投入计划 (2)3.4施工布置 (3)四、基坑降水施工方法与技术措施 (4)4.1降水井施工工艺流程 (4)4.2降水计算 (5)4.3降水井布置图及排水措施 (9)4.4降水监测与管理 (10)4.5排水措施 (11)4.6常见质量问题(质量通病)预防措施 (11)五、安全文明施工 (12)5.1安全施工保证体系 (12)5.2安全技术保证措施 (13)5.2.1施工现场安全技术措施 (13)5.2.2施工机械的安全控制措施 (13)5.2.3地下管线保护措施 (13)5.2.4防汛措施 (14)5.3现场文明施工措施 (14)5.3.1文明施工目标 (14)5.3.2文明施工创建措施 (14)5.3.3施工现场规范管理 (14)六、环境保护、水土保持保证体系及保证措施 (15)6.1施工现场环境保护目标 (15)6.2建立健全环境保护体系 (15)6.3制定环境保护、水污染措施 (16)6.3.1水的保护 (16)6.3.2保护道路两旁的植被 (16)6.3.3施工现场环境保护 (16)七、项目风险与防范事故应急预案 (18)7.1成立应急救援组织机构 (18)7.2应急救援流程 (19)7.3应急报告流程 (19)7.4应急救援小组职责 (20)7.5地面下沉监测及应急处理 (20)7.6雨污水管的渗漏及应急处理 (20)7.7吊装应急预案 (21)7.8塌方的安全应急预案 (21)7.9施工现场触电应急预案 (21)7.10应急设备、物资 (23)7.11应急响应 (23)基坑降水专项方案一、工程概况1.1工程简介本期建成通水后的服务范围主要解决主城区的用水需求。
基坑降排水方案范文
一、基坑降水方案:
1.地面降水措施:
a.进行排水井及地沟,引导地表水流入排水井并快速排除;
b.避免堆放材料、设备或仪器在工地上,以免在雨水季节导致积水。
2.基坑降水设计:
a.确定基坑底板降水孔排列方式及数量,以保证基坑内水位始终低于地下水位;
b.根据地下水位情况选择降水孔直径和间距;
c.使用井壁沉管式降水孔,并使用经防腐处理的管道;
d.在选择降水孔位置时,应确保基坑内的降水孔排水范围覆盖整个基坑面积。
3.基坑降水井施工:
a.根据设计要求,确定降水井的数量和位置;
b.进行降水井的开挖,并根据地质情况进行支护;
c.安装井筒和井盖,确保其密封性;
d.选择适当的降水泵进行降水。
4.基坑降水安全:
a.定期检查降水井的排水情况,并清理井内积水;
b.监测基坑内部水位,并及时采取措施防止溢水。
二、基坑排水方案:
1.周边地下水排水设计:
a.在基坑周边设置排水井,降低地下水位,避免向基坑内渗水;
b.使用打井注水的方式,将地下水通过排水管道引导至井外。
2.地下巷道和泵站排水设计:
a.在基坑周边设置地下巷道,用于收集和排放周边地下水;
b.安装相应的排水泵站,将积水引出基坑。
3.地下防渗排水设计:
a.在基坑周边设置防渗帷幕,用于防止周边地下水进入基坑内部;
b.在边坡和基坑墙壁设置排水管道,将渗入的地下水引导至排水井。
4.基坑内部排水设计:
a.根据基坑内部地质条件,选择适当的排水方式,如设置抽水井、吸入式水泵等;
b.定期检查基坑内部排水设施的运行情况,并及时修复或更换故障设备。
深基坑降水专项施工方案1. 背景介绍深基坑工程是建筑领域中常见的一个工程项目,其施工需要面对地下水的开采和控制。
深基坑降水专项施工方案是为了有效地控制和处理施工过程中可能出现的地下水问题而制定的方案。
2. 降水目标在深基坑工程施工过程中,降水工程的主要目标是: - 降低地下水位至安全控制范围内; - 确保基坑施工过程中的地下水不会对周边环境和结构造成危害; - 保障施工人员和设备安全。
3. 降水方法3.1 主动降水主动降水是指通过人工手段将地下水泵出或者排放的降水方法,包括: - 抽水降水法:采用水泵将地下水抽出; - 排水降水法:通过排水管道将地下水排放; -压裂降水法:利用地下水压裂缝隙以加速地下水泄流。
3.2 被动降水被动降水是指通过建筑改造、地下围护结构等措施,使地下水自然降低的方法,包括: - 地下围护结构设计:采用合适的防渗、防渗水技术; - 地面防渗处理:在基坑周围采取合适的排水措施; - 防渗帷幕施工:通过安装帷幕等措施形成防渗屏障。
4. 施工流程4.1 前期准备•制定详细的降水方案,包括降水目标、降水方法等;•调查基坑周边地下水情况,制定相应施工方案;•安排专业人员进行施工前的技术培训。
4.2 施工执行•按照降水方案,采取相应的降水措施;•定期监测地下水位变化,根据实际情况进行调整;•保障施工人员和设备的安全。
4.3 施工结束•完成降水目标后,停止降水施工;•清理施工现场,做好记录和整理工作;•撤离施工设备和人员,验收施工结果。
5. 总结与展望深基坑降水专项施工方案是保障深基坑工程安全顺利进行的重要保障措施。
未来随着施工技术的不断发展,降水工程也将更加高效、智能化。
希望通过不断的技术创新和实践经验积累,能够为深基坑工程施工提供更加可靠、安全的降水解决方案。
以上便是深基坑降水专项施工方案的相关内容,希望对相关工程领域的从业人员提供一定的参考和指导。
基坑降水工程施工方案首先,需进行勘察和设计阶段。
在勘察阶段,需要了解基坑周围的地质条件、地下水位以及降雨情况。
在设计阶段,需要根据勘察结果确定降水施工方案。
通常,降水工程可以采用外排水和内排水两种方式进行处理。
对于外排水方式,我们首先需要选择合适的外排水点。
外排水点应离基坑边缘较远,以避免基坑周围土质松散导致外排水点陷落。
排水点应选择基坑最低点附近,确保高效排水。
在降水施工过程中,我们可以采用泵抽水和重力流出的方式进行排水。
对于泵抽水方式,需要选择合适的排水泵,确保排水量和排水效果。
对于重力流出方式,需要确保排水管道畅通,且排水管道的坡度应根据实际需求进行调整以达到最佳排水效果。
对于内排水方式,我们可以采用降水井和挖槽两种方式进行处理。
降水井是一种常见的内排水方式,通过在基坑内部设置降水井,将地下水抽至地表,以实现基坑内水位的降低。
降水井的设置需要在施工前进行计算和布置,确保排水均匀和有效。
挖槽是一种适用于较小规模基坑的内排水方式,通过在基坑四周挖掘排水槽,将地下水引至排水管道进行排水。
挖槽的设置需要根据基坑周围的地质条件和水流方向进行布置,确保排水效果。
在降水工程施工过程中,我们还需注意以下几个方面。
首先,需要注意施工安全。
在降水施工过程中,需使用合适的降水设备和工具,确保安全施工。
其次,需要定期检查排水设备的工作状态,及时清理泥沙和堵塞物,以保证排水效果。
并且,需监测基坑周围的地下水位,及时采取措施调整降水方案。
在施工结束后,需要对降水工程进行验收和整理。
验收过程中,需要检查降水设备的使用情况和排水效果是否符合设计要求。
整理过程中,需清理基坑内外的杂物和设备,恢复周围环境的整洁和美观。
以上就是一个基坑降水工程施工方案的简要介绍。
在实际施工过程中,还需根据具体情况进行调整和改进,以确保工程施工安全、顺利和高效进行。
(此文档为Word格式,下载后可以任意编辑修改!)综合楼降排水工程施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日目录一、建筑场地概况二、水文地质条件三、地层概况四、水位降深要求五、水位降深计算和抽水时间六、排水工程技术要求与排水管长度七、降水系统的安全要求一、建筑场地的概况拟建建筑物场区位于金凤区。
依据委托方提供的有关材料,开挖基础深度从地平面算起8.0m,场区为一不规则矩形,经推算所要降水面积为21400m2。
基础开挖和预测设计降水布井方案见“基础开挖降水施工方案”图。
根据开挖区的地下水位埋深,一般3.0m的已知条件,为不影响正常开挖施工的进行,自然地面算起底层开挖深度8.0m,开挖区内的水位降深必需在5.0m。
二、水文地质条件修建场区地处银川冲洪积平原中段,在地貌上属山前洪积扇与黄河二级阶地的复合叠加部位,地层厚度相差较大,空间散布无一致规则。
场区地下水为潜水类型,静水位埋深均匀约在3.0m左右,地下水水位动态年变幅为1.0m,含水层主要由第四系冲湖积细砂、粉细砂组成。
地下水以潜水的方式存在,地表散布有2.00m的素填土层,埋藏于第Ⅱ含水岩组(榜首承压含水层)之上,在区域水文地质条件上称之为第Ⅰ含水岩组,是本次降水的意图层,从区域上考虑含水层厚度多为61.0m,下部有较为安稳的隔水层,单井涌水量在600~1000m3 /d左右,渗透系数3.0m/d。
三、地层概况1层:素填土:黄褐色、灰褐色,稍湿,以粉细砂为主。
2层:细砂,黄褐色,湿-饱和,中密-密实,成分以石英长石为主,较纯净。
四、水位降深要求依据建筑物地基开挖要求,场地地层的水文地质特征及场地周围建筑物状况,降水方案设计应满足一下要求:1、首先应考虑到降水工作实施后对周围建筑物的影响。
由于降水系统开始工作后,将形成一个以施工场地为中心的地下水降落漏斗,其范围将随着水位的下降而不断扩大,这样原有建筑物地基的受荷及荷载传导方式必定改变,且随地下水位的下降,地基土的可压缩性增大,建筑物的稳定性将受到影响,因此,地下水降落漏斗的范围应受到控制。
深基坑降排水方案
深基坑降排水的方案可以采取以下措施:
1. 明沟加集水井降水:这是一种人工排降法,具有施工方便、用具简单、费用低廉的特点,在施工现场应用的最为普遍。
在高水位地区基坑边坡支护工程中,这种方法往往作为阻挡法或其他降水方法的辅助排降水措施,主要排除地下潜水、施工用水和天降雨水。
在地下水较丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,锚喷网支护时使混凝土喷射难度加大(喷不上),有时加排水管也很难凑效,并且作业面泥泞不堪阻碍施工操作。
因此,这种降水方法一般不单独应用于高水位地区基坑边坡支护中,但在低水位地区或土层渗透系数很小及允许放坡的工程中可单独应用。
2. 集水明排的措施:在基坑四周设置适当数量的排水沟及集水坑,用潜水泵将水抽走。
另外,基坑四周的地表也应设置排水措施。
排水采取基坑外排水和基坑内集排水。
例如,在基坑离坡顶处自然地坪处设置300×300的排水沟,每隔30m设一集水井,直径为1000mm,并配置水泵,不让地面水流入基坑内。
在距基坑坡脚1m处设300×300排水沟,每隔30m设一集水井。
这样,自然降水及部分地面积水通过上层排水沟排至集水井,由潜水泵排至城市排水管网,自然雨水及地表渗水可通过基坑内排水沟和集水坑至基坑外排水沟内,由潜水泵排至城市排水管网。
以上方案仅供参考,建议根据实际情况选择合适的降排水方案。
一、编制依据1. 《建筑工程施工质量验收统一标准》GB50300-20132. 《建筑工程基坑支护技术规范》GB50202-20183. 《建筑工程施工组织设计规范》GB50502-20094. 工程地质勘察报告5. 工程水文勘察报告二、工程概况1. 项目名称:XX建筑工程2. 项目地点:XX市XX区XX路3. 项目规模:占地面积XX平方米,总建筑面积XX平方米4. 施工工期:XX个月三、降排水方案1. 降水目的:确保基坑施工过程中的稳定,防止基坑边坡失稳、涌水涌砂等事故发生。
2. 降水范围:基坑周边及基坑底部。
3. 降水方法:(1)明排法:在基坑周边设置排水沟,将地表水引入集水井,通过水泵排出。
(2)井点降水法:在基坑底部及周边设置降水井,通过井点降水系统将地下水抽出。
4. 降水设备:(1)排水沟:采用C20混凝土浇筑,尺寸为500mm×500mm,埋深0.5m。
(2)集水井:采用C20混凝土浇筑,直径为1.5m,深为2m。
(3)水泵:选用QJY-60/15型污水泵,扬程为15m,流量为60m³/h。
(4)井点降水系统:选用JDY-50型井点降水系统,直径为50mm,长度为20m。
5. 降水施工步骤:(1)测量放线:根据设计图纸,对基坑周边进行测量放线,确定排水沟、集水井及降水井的位置。
(2)开挖排水沟:按照设计尺寸开挖排水沟,并进行混凝土浇筑。
(3)开挖集水井:按照设计尺寸开挖集水井,并进行混凝土浇筑。
(4)设置降水井:按照设计要求,在基坑底部及周边设置降水井,并安装井点降水系统。
(5)调试水泵:将水泵与井点降水系统连接,进行调试,确保设备运行正常。
(6)运行降水:在基坑施工过程中,根据水位变化,调整水泵运行,确保降水效果。
6. 降水注意事项:(1)降水过程中,密切关注水位变化,及时调整水泵运行。
(2)排水沟、集水井、降水井等设施应保持畅通,防止堵塞。
(3)基坑周边地面应做好排水措施,防止地表水流入基坑。
基坑降水工程降水具体施工方案范本一、前期准备工作1.绘制详细的基坑工程平面布置图和截面图,明确基坑尺寸和开挖深度,以确定降水设备和材料的选择;2.进行现场勘察和地下水位分析,确定地下水水位、水质和沉降等情况;3.对基坑边坡加固和降水系统进行设计,并制定施工方案。
二、降水设备与材料准备1.根据基坑规模和地下水位,选用适当的降水设备,如潜水泵、管道、电缆、低水位报警器等;2.准备降水设备所需的材料,如防水胶带、耐酸碱管材、接头、三通、弯头等。
三、现场施工操作步骤1.基坑边坡加固基坑边坡的加固可以采用预应力锚杆、钢筋混凝土梁等方式,并进行草席覆盖,以防止边坡塌方和水土流失。
2.预处理工作先在基坑内设置人工井或临时沉井,用于降低基坑内部的地下水位。
然后,将降水管道安装到人工井中,并与地下水位相连接。
3.管道铺设根据基坑形状和地下水位的高低,将降水管道从人工井延伸到基坑底部。
管道应保持一定的坡度,以保证水能顺利流入人工井。
4.潜水泵安装将潜水泵安装在人工井内,并确保潜水泵的电缆正常连接。
潜水泵的选用应考虑基坑深度和水质情况,以保证泵能正常工作。
5.联通管道将降水管道和潜水泵通过管接头联通起来,保证水能顺利流动,同时进行水压测试,确保系统正常运行。
6.启动降水系统在联通管道后,启动潜水泵,并进行监控。
观察泵是否工作正常,并确保基坑内部的地下水位稳定,并保持在设计要求的范围内。
7.监测和维护对降水系统进行定期检查和维护,及时清理管道、检修设备,确保降水系统正常运行。
四、安全措施1.施工现场应设置警示标志,保证工地安全,确保人员和设备的安全;2.对设备进行定期检查和维护,保证设备的正常运行;3.施工人员应定期接受安全培训,了解基坑降水工程的安全操作规范。
以上是基坑降水工程降水具体施工方案范本,希望能对您有所帮助。
在实际施工中,应根据不同的工程条件和实际情况进行具体调整。
2024年深基坑降排水施工方案____年深基坑降排水施工方案一、项目概述深基坑降排水施工是指在建设过程中,为了保证基坑施工的安全、顺利进行,需要对基坑中的水进行降低和排除。
本方案旨在提供____年深基坑降排水施工方案,确保施工过程中的水力平衡,保障施工安全。
二、施工条件1. 项目地址:XXXX2. 建设单位:XXXX3. 设计单位:XXXX4. 施工单位:XXXX5. 基坑深度:XXXXm三、施工方案1. 基坑降水方案(1)预测降水量:根据历史气象资料和降水预测,预测____年深基坑降水量为XXXX。
(2)降水区域划分:根据基坑平面布置图和工程地质调查报告,将基坑划分为不同的降水区域,便于降水处理。
(3)降水设备选择:根据降水区域的不同,选择适当的降水设备,包括泵站、水泵、管道等。
2. 施工过程控制(1)分期施工:根据基坑的深度和地质条件,将基坑施工划分为若干个分期,每个分期施工完毕后进行降水处理。
(2)降水时间控制:在分期施工过程中,根据降水计划,控制降水时间,确保施工进展顺利。
(3)监测系统建设:建立基坑降排水监测系统,监控降水情况,及时调整施工方案,保证基坑的稳定性。
3. 排水方案(1)排水目标:通过降水施工,达到降低基坑水位的目标,保证基坑内部的水力平衡。
(2)排水管道设计:根据降水区域和降水量,设计合理的排水管道,确保排水效果。
(3)排水泵站建设:在基坑附近建设排水泵站,将基坑内的水泵送至合适的地方。
4. 应急措施(1)防水措施:在降水过程中,加强对基坑周边的防水措施,防止水位上升对基坑造成不利影响。
(2)排水设备检修:定期对排水设备进行检修,确保设备运行正常。
(3)应急响应:建立应急响应机制,一旦出现降水异常情况,及时采取应对措施,保障施工安全。
五、环保措施1. 水质监测:对基坑降水过程中的水质进行监测,确保排水的环保达标。
2. 污水处理:将基坑降水中的污水进行处理,保证不对周围环境造成污染。
基坑降排水施工方案一、基坑降排水布置原则1、基坑内基础外围采用开挖明排水沟,沟内用2-4cm石子满填,集水井采用灰砂砖砌筑,以进一步降低地下水位,以及消除雨水对基础施工影响。
2、明沟排水线路及集水井个数、位置的布置。
沿基坑边坡底根贯通设置排水沟,在基坑四周各设置一个集水井,集水井均由排水沟外壁向边坡方向砌筑。
二、降排水施工1、明排水沟的开挖。
排水沟按宽40cm,深50-60cm,沟外壁距边坡坡脚30cm,采取人工开挖方法。
排水沟上平为基底土平,底平取两集水井之间距离中为最高点,按1%坡向集水井,保证排水沟排水通畅。
2、集水井的开挖和砌筑。
集水井底低于排水沟底50cm,保证潜水泵能全部没入水中,集水井开挖位置偏向边坡,保证后期施工基础垫层、底板等不受影响。
基底土平以下部分集水井为倒棱台样式,上口内径宽80cm,下口内径宽50cm,采用灰砂砖干铺,利用排水沟及周边土层孔隙水渗到坑内,基底土平以上部分集水井为80cm高,内径为1m的方井,采用M5水泥砂浆砌MU7.5机制灰砂砖,此部分井作用为后期砖胎模砌好后,填土支撑胎模时,防止填土落入井中。
3、排水沟内石子的回填。
在排水沟挖完,经监理方确认后,立即采用2-4cm石子进行分层填充,防止沟壁坍塌,石子上平与水沟上平一齐,后期砌砖胎模回填土时,可铺一层1m宽土工布,防止土堵塞排水沟,也利于上部水渗入排水井内。
4、排水用潜水泵的确定。
由于集水井内水量有限,抽水采取间断式抽水,即水满则抽,无水则停的原则,这样便可选用出水量不大的水泵,选用出水量为4m3/h的水泵便可满足使用要求。
三、基坑明沟排水设施的启用原则1、无雨期间,集水井内集水水位超过排水沟水位,应立即启动潜水泵将井内积水抽出,一起并入降水干管内,直至井内水位低于排水沟沟底,方可停止抽水,防止水井内水位过高。
2、下雨期间,由于边坡上雨水汇集流入集水井内的水量较大,应不间断的进行抽水,保证井内水位始终低于排水沟水位,若排水不及时,可采用更换较大出水量的水泵。
基坑降排水施工方案
《基坑降排水施工方案》
基坑降排水施工是城市建设中常见的工程项目之一,其施工方案的设计对于工程质量和施工安全至关重要。
在基坑降排水施工方案中,需要考虑深度、周边建筑物、地下水位、土质等多种因素,以确保降排水施工的顺利进行。
首先,在基坑降排水施工方案中,需要对基坑的深度进行合理评估。
在地下水位较高的地区,基坑深度较大,降排水施工方案需要配备相应的抽水设备,并严格控制水位,以防止降水和地下水窜入基坑,影响施工进度和质量。
其次,在降排水施工方案中,需要考虑周边建筑物的影响。
基坑降排水施工可能会对周边建筑物造成一定程度的影响,需要在施工前评估周边建筑物的稳定性,并采取相应的支护措施,以确保降排水施工过程中不会对周边建筑物造成损坏。
另外,在降排水施工方案中,需要对地下水位和土质进行充分的调查和分析。
地下水位和土质的情况会直接影响基坑降排水施工的方式和范围,需要根据地下水位和土质的情况设计合理的降排水施工方案,以确保施工的顺利进行。
综上所述,基坑降排水施工方案的设计需要充分考虑多种因素,以确保施工的顺利进行和工程质量的提高。
只有通过科学合理的施工方案设计,才能确保基坑降排水施工的高效进行。
地下车库深基坑支护与排水施工方案1深基坑支护施工方案本工程是地下车库,深度超过5.0米,根据“深基坑”定义,本工程地下施工属于“深基坑工程”。
为了保证工程顺利施工,我单位拟采用“深基坑土层锚杆支护方案”。
土层锚杆简称土锚杆,它是在地面或深开挖的地下室墙面(挡土墙、桩或地下连续墙),或未开挖的基坑立壁土层钻孔或掏空,达到一定设计深度后,或再扩大孔的端部,形成柱状或其它形状,在孔内放入钢筋、钢管或钢丝束,钢铰线或其它抗拉材料,灌入水泥浆或化学浆液,使之与土层结合成为抗拉(拨)力强的锚杆。
其特点是:能与土体结合在一起承受很大的拉力,以保持结构稳定,可用高强钢材,并可施加预应力,可有效的控制建筑物变形的变形量,施工所需钻孔孔径小,不用大型机械,代替钢横撑作侧壁支护,可节约大量钢材,为地下工程施工提供开阔的工作面,经济效益显著,可节约大量劳力,加快工程进度。
1.1施工准备阶段1.1.1材料准备及要求(1)水泥:采用32.5级普通硅酸盐水泥,水泥进场时对其品种、级别、包装、出厂日期等进行检查,并对其安定性、强度及其它必要的性能指标进行复检,其质量必须符合现行国家标准《普通硅酸盐》GB175的规定,厂家或供应商应提供合格证。
(2)砂:采用中砂,粒径不大于2.5mm,含泥量不大于5%,并有检验报告。
(3)钢筋(锚杆):采用直径为22mm的Ⅱ级钢筋,使用前应复检其各项性能,检查有无油污、锈蚀等情况,并由厂家或供应商提供合格证。
(4) 锚头:应符合有关要求,且锚固力不应低于50KN 。
(5) 水:应采用自来水。
.1.1.2机具准备(1)采用回转式钻孔机;(2) 活塞型压浆泵、350型搅拌机、磅秤;(3) 夹具、油压千斤顶(YC -60)、百分表等;(4)手推车、机动小翻斗车装卸砂浆或运土。
1.1.3作业条件和人员的准备(1) 施工前根据地质勘察报告,摸清工程区域地质水文情况,同时查明锚杆设计位置的地下障碍物情况,以及钻孔、排水对邻近建(构)筑物的影响。
目录一、编制依据和参考资料.................................................................二、工程概况...........................................................................三、施工部署...........................................................................四、施工方案........................................................................... 施工工艺流程..........................................................................施工机具............................................................................. 材料.................................................................................. 技术准备.............................................................................. 井点安装..............................................................................五、质量要求及保证措施.................................................................六、安全保证措施.......................................................................七、文明施工...........................................................................八、应急措施...........................................................................九、井点降水计算书..................................................................... 水文地质资料.......................................................................... 计算依据及参考资料.................................................................... 计算过程..............................................................................xxx工程深基坑降排水专项施工方案一、编制依据和参考资料1、本工程总施工组织设计和水文地质报告;2、《建筑基坑支护技术规范》JGJ120-99;3、《建筑施工手册》(第四版);4、《基坑降水手册》姚天强编着。
二、工程概况A-1、A-12、A-27、B-5、B-18、B-30#楼6栋高层属于框剪结构;地上11层;地下1层;建筑高度:33m;标准层层高3m ;总建筑面积:50000平方米;总工期:360天。
6栋高层原始地面平均高程:▽,深基坑坑底标高:▽~ m,基坑开挖深度:~,基坑最大开挖深度已大于5m,属于深基坑。
该区地下水按埋藏条件为第四系孔隙潜水类型。
区域地下水以大气降水及城区水系的渗透为补给来源,以地表蒸发、人工抽取及径流为排泄方式。
地下水位随季节变化,其水位变化规律一般在2~5月水位较低,在7~10月水位较高,地下水位年变化幅值一般为1米左右,稳定水位埋深~,平均为。
因高层地下室埋深约4m,目前地下水位平均埋深为,地下室底板位于地下水位以下,故必须要考虑降排水方案。
因基底岩层以第2层粉土层为主,粉土层存在中等液化且可塑性差,为了确保基坑边坡的稳定,防止流砂,本工程排水方案采用单级真空井点排水。
三、施工部署1、根据施工现场平面布置图、施工组织设计、水文地质报告,做好管井及观测井的平面定位、降水深度等设计工作;2、根据施工进度计划安排,做好渣土外运申报和天气预报资料收集工作,保障土方开挖的顺利进行;3、排水所使用的电气元件,设备须符合《施工现场临时用电安全技术规范》JGJ46-2005的相关要求,经验收合格后方可投入排水施工;4、落实专人负责设备的管理工作,保证基坑内降水深度符合设计要求,视水量多少连续或间断抽水,直至基础施工完毕、回填土为止;5、土方开挖及基础结构施工阶段,组织人员对基坑的变形进行检测,若遇紧急状况,立即启动应急预案。
6、基坑井点降水布置与距基坑外边沿至少1m距离之外。
具体布置示意图如下:基坑井点降水平面布置图四、施工方案施工工艺流程放线定位―铺设总管―冲孔―安装井点管、填砂砾滤料、上部填粘土密封―用弯联管将井点管与总管接通―安装集水箱和排水管―开动真空泵排气―再开动离心水泵抽水―测量观测井中地下水位变化。
施工机具1、管:φ55,壁厚为的无缝钢管,长左右,一端用厚为的钢板焊死,在此端长范围内,在管壁上钻φ15mm的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外部再包一层网眼较大的尼龙丝网,每隔50~60mm用10号铅丝绑扎一道,滤管另一端与井点管进行连接。
2、井点管:φ55,壁厚为的无缝钢管。
3、连接管:透明管或胶皮管,与井点管和总管连接,采用8号铅丝绑扎,应扎紧以防漏气。
4、总管:φ100钢管,壁厚为,用法兰盘加橡胶垫圈连接,防止漏气、漏水。
5、抽水设备:根据设计配备12台真空泵以及机组配件和水箱。
6、移动机具:自制移动式井架。
7、凿孔冲击管:φ219×8的钢管,其长度为10m。
8、水枪:φ50×5无缝钢管,下端焊接一个φ16的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接。
9、蛇形高压胶管:压力应达到以上。
10、高压水泵:100TSW-7高压离心泵,配备一个压力表,作下井管之用。
材料粗砂。
不得采用中砂,严禁使用细砂,以防堵塞滤管网眼。
技术准备1、详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题及采取的措施。
2、凿孔设备与抽水设备检查。
井点安装1、安装程序井点放线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。
2、井点管埋设根据建设单位提供的测量控制点,测量放线确定井点位置。
将套管水枪对准井点位置,启动高压水泵,水压控制在~,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。
一般含砂的粘土,按经验,在射水与套管冲切作用下,大约在10~15min 时间之内,井点管可下沉10m左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可增加高压水泵的压力,以达到加速沉管的速度。
冲击孔的成孔直径应达到300~350mm,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。
凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致。
井孔冲击成型后,应拔出冲击管,井点管插人井孔,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,并在井点管与孔壁之间填灌砂石滤层。
该砂石滤层的填充质量直接影响轻型井点降水的效果,应注意以下几点:(1)砂石必须采用粗砂,以防止堵塞滤管的网眼。
(2)滤管应放置在井孔的中间,砂石滤层的厚度应在60~100mm之间,以提高透水性,并防止土粒渗入滤管堵塞滤管的网眼。
填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。
3、砂石滤层的填充高度,至少要超过滤管顶以上1000~1800mm-般应填至原地下水位线以上,以保证土层水流上下畅通。
4、井点填砂后,井口以下~用粘土封口压实,防止漏气而降低降水效果。
5、冲洗井管将φ15~30mm的胶管插入井点管底部进行注水清洗,直到流出清水为止。
应逐根进行清洗,避免出现“死井”。
6、管路安装首先沿井点管线外侧,铺设集水毛管,并用胶垫螺栓把干管连接起来,主干管连接水泵,然后拔掉井点管上端的木塞,用胶管与主管连接好,再用10#铅丝绑好,防止管路不严漏气而降低整个管路的真空度。
主管路的流水坡度按坡向泵房5‰的坡度并用砖将主干管垫好。
7、检查管路检查集水-下管与井点管连接的胶管的各个接头在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。
在正式运转抽水之前必须进行试抽,以检查抽水设备运转是否正常,管路是否存在漏气现象。
在水泵进水管上安装一个真空表,在水泵的出水管上安装一个压力表。
为了观测降水深度,是否达到施工组织设计所要求的降水深度,在基坑中心设置一个观测井点,以便于通过观测井点测量水位,并描绘出降水曲线。
在试抽时,应检查整个管网的真空度,应达到550mmHg,方可正式投入抽水。
8、抽水轻型井点管网全部安装完毕后进行试抽。
当抽水设备运转一切正常后,整个抽水管路无漏气现象,可以投入正常抽水作业。
开机7d后将形成地下降水漏斗,井趋向稳定,土方工程可在降水10d后开挖。
五、质量要求及保证措施1、采用机械开挖和人工修护相结合方式开挖,当机械开挖至距槽底200mm处时,改用人工开挖,以保证边坡坡度及槽底设计标高的准确性。
2、为了减小或平衡动水压力,防止流砂现象产生,基坑深度超过10m的,采用二级管井井点降水。
3、及时观测地下水位变化,定期观察井点管,应保证连续不断地抽水,正常的出水规律是“先大后小,先混后清”,如水上不来,或一直较混,或清后又混等,应立即检查纠正。
4、若基坑面积很大,明沟排水可划分若干区域,并设置在基坑边2m处。
具体做法:挖一道深600mm、沟底宽300mm的排水沟,排水沟断面为梯形。
5、为了防止雨水淹没基坑,在基坑的四角(基坑尺寸不大的)或沿基坑边缘每隔30~50m设600集水井,井壁可用挡土板作临时支护,井底铺厚的砾石,以防泥砂堵塞水泵;安装3t/h深水泵,将水排至基坑外部,保持坑底干场作业。
