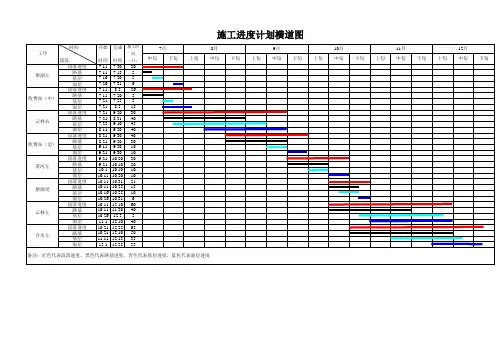

道路施工横道图
- 格式:xls
- 大小:15.00 KB
- 文档页数:4


5C30钢筋混凝土承台m3310.56C40钢筋混凝土盖梁m3209.57C30钢筋混凝土台帽m366.78C40钢筋混凝土墩柱m385.099C25片石混凝土台身m31488.5610C25片石混凝土基础m3905.1611C50主梁板钢筋砼m32680.612C30混凝土防撞护栏m353.7614C40混凝土抗震挡块、垫石、楔块m3 4.815铺装层m2360016C30混凝土桥头搭板m384.1617C20砼搭板垫层m315.218搭板水泥稳定碎石基层 20cm m2280.5519防撞栏杆m 64020盆式橡胶支座个2021桥面伸缩装置80型m 4822仿青条石饰面m2423.224预制砼后张法预应力钢绞线t 106.516(三) K25+640跨线桥1挖基坑土方m36362桥台回填砂卵石m3302.963人工挖孔桩Φ1800m 206C30预制混凝土人行道板m39.037C40混凝土墩柱m314.728人行道块料铺设m21179人行道栏杆m 5010C30混凝土台帽m325.211C25片石混凝土台身m3612.4812C25片石混凝土基础m3368.2213C15砼垫层m321.2514C40主梁板砼m3275.4115C30混凝土防撞护栏m319.2216C50钢纤维混凝土m3 1.5817C40混凝土垫石、楔块m30.5518C30混凝土防震挡块m311.4219铺装层m228020C30混凝土桥头搭板m325.221C20搭板砼垫层m3 5.0422搭板水泥稳定碎石基层 20cm m28423防撞栏杆m 10024盆式橡胶支座个625桥面伸缩装置40型m 2026级配碎石反滤层m379.5627仿青条石饰面m2207.48洛阳路桥建设集团公司绵阳市二环路十五合同段项目部 工程部制。
