阿克苏油库储油罐检维修项目施工设计468完整版
- 格式:doc
- 大小:2.48 MB
- 文档页数:37
储油罐施工范本一、引言储油罐作为重要的石油产品储存设施之一,其施工过程的准确性和安全性至关重要。
本文将介绍一种储油罐施工的范本,旨在帮助施工人员更好地理解并准确操作每个施工步骤,确保施工质量和安全。
二、准备工作储油罐施工前的准备工作十分重要,它直接关系到后续施工的顺利进行。
下面是储油罐施工的准备工作内容:1. 设计图纸和规格文件:- 设计图纸和规格文件是施工的基础,施工人员必须对其进行仔细阅读和理解。
- 应确保图纸和规格文件的准确性和完整性,并在施工过程中与之保持一致。
2. 施工场地准备:- 施工场地应平整、清洁,并具备良好的排水条件。
- 应确保场地符合相关安全要求,并确保施工人员的人身安全。
3. 施工设备和工具准备:- 根据设计要求,准备并检查所有需要使用的施工设备和工具。
- 确保所有设备和工具的安全性能和操作正常,必要时进行维修或更换。
三、施工步骤1. 地基施工:- 根据设计图纸,进行地基开挖,并确保地基的平整和稳固。
- 根据地基的特点选择合适的工艺和设备进行处理。
2. 基础施工:- 在地基基础上进行混凝土浇筑,并按照设计要求进行加固和养护。
- 确保混凝土浇筑和加固的质量和强度满足设计要求。
3. 罐壁施工:- 根据设计图纸和规格文件,进行储油罐壁施工。
- 施工过程中,应严格按照焊接工艺规范进行焊接,确保焊接质量和接头的完整性。
4. 罐顶施工:- 进行储油罐顶部结构和设备的安装,确保其良好的密封性和稳定性。
- 检查安装后的罐顶是否符合设计要求,并严格按照相关规定进行测试和检验。
5. 防腐施工:- 进行储油罐内外防腐涂层的施工。
- 确保防腐涂层的质量和厚度满足规定要求,并严格按照相关规范进行施工。
6. 附件及管道安装:- 安装储油罐所需的附件和管道系统。
- 确保附件和管道的安装位置准确,并进行密封和连接测试。
7. 罐底施工:- 进行储油罐底部结构的施工,包括防腐处理和密封层的安装。
- 确保罐底的结构和材料符合设计要求,并严格按照相关规范进行验收。

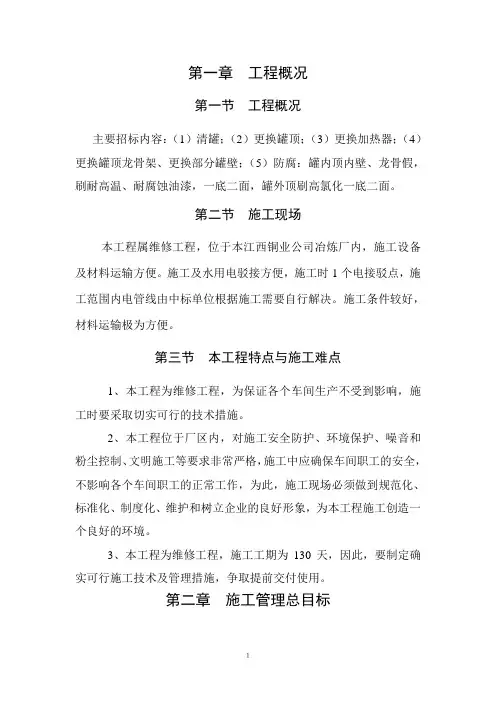

第一章工程概况第一节工程概况主要招标内容:(1)清罐;(2)更换罐顶;(3)更换加热器;(4)更换罐顶龙骨架、更换部分罐壁;(5)防腐:罐内顶内壁、龙骨假,刷耐高温、耐腐蚀油漆,一底二面,罐外顶刷高氯化一底二面。
第二节施工现场本工程属维修工程,位于本江西铜业公司冶炼厂内,施工设备及材料运输方便。
施工及水用电驳接方便,施工时1个电接驳点,施工范围内电管线由中标单位根据施工需要自行解决。
施工条件较好,材料运输极为方便。
第三节本工程特点与施工难点1、本工程为维修工程,为保证各个车间生产不受到影响,施工时要采取切实可行的技术措施。
2、本工程位于厂区内,对施工安全防护、环境保护、噪音和粉尘控制、文明施工等要求非常严格,施工中应确保车间职工的安全,不影响各个车间职工的正常工作,为此,施工现场必须做到规范化、标准化、制度化、维护和树立企业的良好形象,为本工程施工创造一个良好的环境。
3、本工程为维修工程,施工工期为130天,因此,要制定确实可行施工技术及管理措施,争取提前交付使用。
第二章施工管理总目标如我公司中标,该工程将按以下管理目标实施管理。
(一)质量目标:确保工程质量达到铜业公司优良。
(二)工期目标:130日历天内完成。
(三)安全目标:杜绝伤亡事故。
(四)文明施工目标:按文明标准进行施工,创文明样板工程。
第三章施工总体部署第一节施工部署原则根据本工程招标文件的各项要求,施工现场的场地情况及本工程的工程量,工程施工特点,结合本公司以往施工经验及施工能力,制定切实可行的施工部署。
一、部署原则针对本工程工期紧,防腐蚀要求高的特点,特确定如下部署原则:根据本工程既定的质量和工期目标,结合工程特点进行分解,确定各阶段目标。
在各阶段中明确主导工序和重点环节,有针对性的制定相应的技术管理和施工等保证措施,落实专人跟踪管理,项目经理重点监控。
加强施工过程中的动态管理,合理安排劳动力和施工设备的投入,在确保每道工序工程质量的前提下,立足抢时间,争速度,科学的组织流水施工,严格劳动纪律,严肃施工调度命令,有计划、有目标的严格管理分包单位,严格控制关键工序的施工工期,确保按期、优质、高效地完成工程施工任务。
储油罐施工方案一、背景介绍储油罐是用于存储液体石油产品的设施,广泛应用于石油化工、石油储运等领域。
储油罐的施工方案关系到储油罐的使用效果及安全性,因此,在进行储油罐施工之前,需要制定合理的施工方案。
本文将针对储油罐的施工方案进行详细介绍。
二、储油罐施工前的准备工作1. 储油罐施工前的技术准备:首先,需要对施工现场进行勘测,了解地形、地质条件,以及是否存在地下水位等情况。
在施工前还应制定合理的施工计划,确定施工顺序及时间节点,以确保施工进度的合理安排。
2. 材料准备:根据储油罐的规格和要求,选择合适的材料,如高强度钢板、耐腐蚀涂料等。
同时,还需要准备相关的设备和工具,如起重机械、焊接设备、检测仪器等。
3.人力准备:储油罐施工需要具备一定的专业知识和技能,因此需要招募经验丰富的施工人员,并对他们进行培训,确保施工人员熟悉施工要求和操作规程。
三、储油罐施工方案1. 地基处理:储油罐的地基是支撑储油罐的重要部分,必须进行严格的地基处理。
首先,应对地基进行平整处理,确保地基表面平整,并采取相应的措施加固地基。
同时,还要确保地基的排水系统畅通,防止地下水对地基的影响。
2. 本体施工:本体是储油罐的主体结构,其施工分为四个步骤:板料加工、板料拼装、焊接和检测。
在板料加工阶段,需要根据设计要求对钢板进行切割成型。
拼装阶段需要将切割好的板料按照设计要求进行组装,在拼装后需要对接缝进行焊接以确保焊接质量。
最后,在完成焊接后,需要进行严格的检测,确保焊接部位的质量。
3. 防腐处理:为了保护储油罐的使用寿命及安全性,需要对储油罐进行防腐处理。
防腐处理可以采取涂漆、涂膜等方式。
在进行防腐处理时,要选择合适的涂料,确保涂层达到预期的效果。
4. 安装启动设备:储油罐的启动设备包括搅拌机、输送机、计量装置等。
在储油罐施工的最后阶段,需要进行启动设备的安装工作,并进行调试,以确保设备的正常运行。
四、施工安全措施1. 建立完善的安全管理体系,制定详细的施工安全操作规程,明确责任人和相应的安全措施。
油库整修改造施工方案模板一、项目背景油库是储存石油产品的重要设施,经过长期运营,随着设备老化和技术进步,油库需要进行整修改造工程以满足新的需求和标准。
本文档旨在提供油库整修改造施工方案的模板,以指导项目组编写完整的施工方案。
二、项目目标油库整修改造项目的目标是提升油库的设备、设施和操作标准,以满足以下要求:1.更新老化的设备,提高设备性能和可靠性;2.改善油库的安全性能,符合相关法律法规和标准;3.优化油库的操作流程,提高生产效率;4.节约能源和资源,降低运营成本。
三、项目范围油库整修改造项目的范围包括但不限于以下内容:1.设备更新:–更新老化设备,包括储存罐、泵类设备、计量仪表等;–安装新的设备,如防火和泄漏控制系统、安全监测设备等;–升级自动化控制系统。
2.设施改善:–修复和改善油库建筑结构,包括储罐支撑结构、平台、管道等;–更新设施,包括系统照明、通风设备等。
3.安全措施:–安装火灾和泄漏报警系统;–设立安全防护区域,设置防火墙和隔离设施;–完善紧急应急预案。
4.操作流程优化:–优化产品储存和搬运流程,减少漏损和污染风险;–优化产品质量控制过程,提高产品质量。
5.能源和资源节约:–优化设备运行参数,减少能源消耗;–更新设备,提高能源利用效率;–优化原料、储备物资使用计划。
四、施工方案制定流程1.方案审查:–项目组成员进行方案审查,评估可行性和合规性;–与相关部门进行沟通,了解技术要求和法规标准。
2.方案编制:–分析油库现状,确定整修改造的具体目标和范围;–确定设备和设施改善方案,制定实施计划;–提出安全措施和操作流程优化方案;–评估节能减排措施,并制定实施方案。
3.方案评审:–向相关部门提交施工方案,进行评审和修改;–考虑专业技术意见,进行修订和优化;–确定最终施工方案。
4.施工准备:–调查和评估施工现场的环境和条件;–确定工期和资源需求,制定施工计划;–确保施工人员具备相关技能和证书。
5.施工实施:–按照施工方案进行设备更新、设施改善和安全措施设置;–完成操作流程优化和节能减排措施实施;–按照安全规范进行施工,确保施工质量和安全。
油库设备检修施工方案1. 引言本文档旨在为油库设备检修施工提供详细的方案和流程说明。
油库设备的定期检修是确保设备正常运行和延长设备使用寿命的重要工作。
合理的施工方案和操作流程对于保证检修质量和安全至关重要。
2. 施工前准备在进行油库设备检修施工前,需要充分准备以确保施工的安全性和顺利进行。
事前的准备工作包括但不限于以下内容:•审查和了解油库设备的运行状况和检修记录,了解设备的故障情况和维修历史。
•制定详细的施工计划,包括检修范围、工作流程、材料准备和人力调配等。
•确保施工所需的工具和设备齐备,并检查其工作状态和安全性。
3. 施工流程本节将详细描述油库设备检修施工的流程,以确保施工顺利进行并保证施工质量。
3.1 停用设备在施工前,应停用待检修的设备,并确保设备的所有能源输入已切断。
设备停用过程中,需要认真操作,并及时通知相关人员停电。
3.2 清洁设备清洁是设备检修的重要环节,可以帮助排除设备表面的污染物和杂质,为后续检查和维修工作提供更好的操作条件。
在清洁设备前,需要做好以下准备工作:•使用适当的清洁剂和工具,根据设备材质和表面性质选择合适的清洁方式。
•清除设备表面的油渍、灰尘等污染物,并确保设备表面干净、光滑。
在设备清洁完成后,需进行全面的设备检测,以发现可能存在的故障和问题。
设备检测包括但不限于以下内容:•检查设备的机械、电气和液压系统,确保其正常工作和连接牢固。
•检查设备的液位、压力和温度等参数,确保其处于正常范围内。
•检查设备的传感器、控制系统和报警装置,确保其灵敏和准确性。
3.4 维修设备根据设备检测结果,对需要维修的设备进行适当的处理和维修。
维修工作包括但不限于以下内容:•更换受损或老化的部件和设备,确保设备的完整性和正常运行。
•调整设备的参数和工作状态,以满足预定的技术要求和性能指标。
•修复设备的漏洞和故障,消除可能存在的安全隐患。
在设备维修完成后,需要对设备进行全面的检验,确保设备的质量和安全性。
储油罐维修施工组织设计正本采油三厂储油罐维修施工招标投标文件招标编号: HBYT-ZBZX-GCZB-2014-0023一标段投标文件内容:技术部分投标人:法人代表或委托代理人:(签字或盖章)日期:施工组织设计(一标段)目录第一章工程概况.................................................. 1页第二章施工指导思想及目标........................................ 3页第三章工程施工总体部署.......................................... 4页第四章施工准备及工期保证措施.................................... 7页第五章主要分项工程施工措施..................................... 10页第六章本工程特殊安全管理措施................................... 18页第七章工程质量保证体系及管理措施............................... 20页第八章健康、安全、环境与文明施工保证措施....................... 28页附表一.......................................................... 44页附表二.......................................................... 45页附表三.......................................................... 46页附表四.......................................................... 47页附表五.......................................................... 48页第一章工程概况1.1. 工程概述工程项目名称:采油三厂储油罐维修;标段:一标段为强一联、留三站等5具罐维修改造工程;建设单位:华北油田公司采油三厂;工程项目地点:河北省河间市华北油田公司采油三厂强一联、留三站等施工现场;资金来源:采油三厂成本施工工期:180日内(合同生效之日起算)。

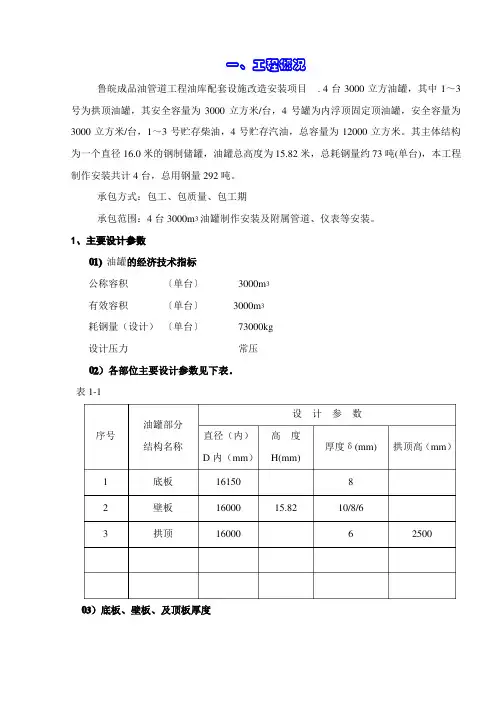

一、工程概况鲁皖成品油管道工程油库配套设施改造安装项目.4台3000立方油罐,其中1~3号为拱顶油罐,其安全容量为3000立方米/台,4号罐为内浮顶固定顶油罐,安全容量为3000立方米/台,1~3号贮存柴油,4号贮存汽油,总容量为12000立方米。
其主体结构为一个直径16.0米的钢制储罐,油罐总高度为15.82米,总耗钢量约73吨(单台),本工程制作安装共计4台,总用钢量292吨。
承包方式:包工、包质量、包工期承包范围:4台3000m3油罐制作安装及附属管道、仪表等安装。
1、主要设计参数01)油罐的经济技术指标公称容积〔单台〕3000m3有效容积〔单台〕3000m3耗钢量(设计)〔单台〕73000kg设计压力常压02)各部位主要设计参数见下表.表1-1设计参数油罐部分序号结构名称D内(mm)1 2 3底板壁板拱顶161501600016000H(mm)15.82810/8/662500直径(内)高度厚度δ(mm)拱顶高(mm)03)底板、壁板、及顶板厚度壁板自下而上厚度为:10/8/6mm。
底板之中幅板为8mm,外圈板为8mm,顶板为6mm。
顶板之中心板为6mm,中幅板为6mm。
2、编制依据01)3000M3拱顶油罐制安施工图02)企业标准施工方法03)国家有关规范标准:◆钢结构工程施工及验收规范GB50205-2001◆《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;◆《石油库设计规范》GB50074-2002;◆《储油罐设计规范》SY/T0083-94;◆《立式圆筒形钢制焊接油罐施工及验收规范》GB128-90;◆钢制焊接常压容器JB4735-1997◆工业金属管道工程施工及验收规范GBJ50235-97◆建筑安工程质量检验评定统一标准GBJ300-88◆施工现临时用电安技术规范JGJ46-88◆普通碳素结构钢技术条件GB700-88◆钢熔化焊对接接头射线照相和质量等级GB3323-87◆压力容器无损检测JB4730-943、施工特点及施工关键01)工程施工特点◆该项工程外形结构较大。
储油罐防腐处理专项施工方案目录第一章编制说明.............................................................................................................. - 4 - 第二章编制依据.............................................................................................................. - 5 - 2.1编制依据..................................................................................................................... - 5 - 2.2其它依据..................................................................................................................... - 5 - 第三章工程概况及重难点............................................................................................ - 6 - 3.1总体概况..................................................................................................................... - 6 - 3.2施工重难点 ................................................................................................................ - 6 - 第四章施工组织机构..................................................................................................... - 7 - 4.1组织机构图 ................................................................................................................ - 7 - 4.2岗位职责..................................................................................................................... - 7 - 第五章施工资源配置..................................................................................................... - 9 - 5.1施工准备..................................................................................................................... - 9 - 5.2施工主要设备机具表 ............................................................................................ - 10 - 5.3施工人员配备表 ..................................................................................................... - 10 - 第六章施工技术方案................................................................................................... - 11 - 6.1施工流程................................................................................................................... - 11 -6.3清罐作业................................................................................................................... - 12 - 6.4脚手架搭设 .............................................................................................................. - 13 - 6.5高压水喷砂除锈 ..................................................................................................... - 15 - 6.6防腐涂装................................................................................................................... - 16 - 第七章工期保证措施................................................................................................... - 18 -7.1工期目标................................................................................................................... - 18 - 7.2保障措施................................................................................................................... - 18 - 7.3施工进度计划横道图 ............................................................................................ - 19 - 第八章质量保证措施................................................................................................... - 21 -8.1质量目标................................................................................................................... - 21 - 8.2技术组织措施.......................................................................................................... - 21 - 8.3施工控制措施.......................................................................................................... - 21 - 8.4质量通病及防治 ..................................................................................................... - 23 - 第九章安全文明及环保保证措施............................................................................ - 24 -9.1管理目标................................................................................................................... - 24 - 9.2安全管理措施.......................................................................................................... - 24 - 9.3安全保证措施.......................................................................................................... - 25 - 9.4文明环保施工措施................................................................................................. - 28 -10.1应急救援小组及职责.......................................................................................... - 29 - 10.2各类事故应急预案 .............................................................................................. - 29 - 第十一章雨季施工保证措施..................................................................................... - 33 -编制本专项方案的指导思想是以施工质量为中心,确保环境、职业健康安全目标的实现,确保本次油罐内防腐处理有限空间作业工程安全有序进行。
粮库储油罐改造工程方案一、项目背景随着社会经济的快速发展,石油化工行业得到了迅速发展,对储油罐的需求量也在不断增加。
但是许多原有的储油罐设施已经存在了很多年,设施老化,有些技术上的标准和安全措施也已经不能满足现有的需要。
因此需要进行改造工程,以确保储油罐的安全性和可靠性。
二、工程概况1. 工程名称:粮库储油罐改造工程2. 工程地点:中国大连市XX区3. 工程规模:共有10个储油罐,每个储油罐的容量为10000吨4. 工程内容:主要包括储油罐表面处理、防腐、安全设施改造、监测设备更新、管道改造等。
三、工程需求1. 提高储油罐的安全系数,确保储油罐的使用安全性和可靠性。
2. 对储油罐进行防腐处理,延长储油罐的使用寿命。
3. 更新监测设备,提升储油罐的监控能力。
4. 对储油罐周边管道进行改造,提升输油能力和输送效率。
四、改造方案1. 储油罐表面处理:对储油罐进行表面清洗和除锈处理,确保表面光洁,然后进行涂漆处理,提高储油罐的抗腐蚀性和防锈性。
2. 防腐处理:选用耐腐蚀材料对储油罐进行防腐处理,提高储油罐的使用寿命。
3. 安全设施改造:更新和升级储油罐的安全设施,包括防火防爆设施、泄漏探测器、自动灭火系统等。
4. 监测设备更新:更新储油罐的监测设备,提升监测能力,包括温度传感器、液位传感器、压力传感器等。
5. 管道改造:对储油罐周边的输油管道进行改造,提升输油能力和输送效率,确保能够满足日常生产需求。
五、施工方案1. 施工组织:成立由项目负责人、技术负责人、安全负责人等组成的施工管理团队,确保项目的施工质量和安全。
2. 施工步骤:按照工程需求和改造方案,制定详细的施工步骤和计划,确保施工进度和质量。
3. 施工技术:选用先进的施工技术和设备,确保施工质量和效率。
4. 施工安全:严格按照相关安全规定执行,确保施工过程中的安全。
六、质量控制1. 施工前:对所需材料和设备进行严格的质量检查,确保材料和设备的质量符合要求。
油脂储备库油罐区施工方案
一、前言
油脂储备库的建设对于保障油脂储存和供应具有重要意义。
油罐区作为油脂储备库中关键的施工区域,其建设方案的设计和实施至关重要。
本文旨在探讨油脂储备库油罐区的施工方案,确保施工过程安全可靠、顺利完成。
二、施工准备
1. 施工人员资质
在油脂储备库油罐区施工过程中,所有施工人员需具有相关施工资质和经验,保证施工过程的技术和质量要求。
2. 物料采购准备
提前准备好所需的施工材料和设备,保证施工过程不受物料不足等影响。
3. 安全防护措施
严格按照相关安全标准和规定,制定详细的安全施工计划,保障施工过程中人员和设备的安全。
三、施工流程
1. 地面准备工作
在进行油罐区施工之前,需对施工地面进行清理、平整等准备工作,确保施工环境良好。
2. 油罐安装
根据设计图纸和施工方案,进行油罐的安装工作,确保操作规范,避免安全隐患。
3. 输油管道铺设
根据设计要求,对输油管道进行铺设和连接工作,保证输送油脂的畅通。
4. 检测调试
完成油罐区施工后,进行相关设备的检测调试工作,确保设备运行正常。
四、质量控制
1. 施工过程监控
在施工过程中,严格按照设计要求和施工方案进行施工,保证施工质量。
2. 完工验收
施工完成后,进行油罐区的完工验收,确保施工符合相关标准和要求。
五、总结
油脂储备库油罐区施工方案的设计与实施需要严格按照相关规定和标准进行,确保施工过程安全、质量可靠。
通过本文所提供的施工方案,可有效指导油脂储备库油罐区的施工工作,建设出符合要求的设施。
储油罐施工组织设计储油罐施工组织设计一、前言随着石油工业的不断发展,储油罐的需求量逐渐增加。
为了确保储油罐的安全、稳定运行,提高石油产品的储存效率,本文将详细介绍储油罐施工组织设计的各个方面,包括施工准备、施工过程和安全保障等。
二、施工准备1、选址与布局:根据石油产品的特性、运输方式、储存量等因素,确定储油罐的位置和布局。
确保储油罐选址满足地质条件、环保要求和交通便利等条件。
2、材料采购:根据施工图要求,采购合格的储油罐材料,包括钢材、焊接材料、防腐材料等。
确保材料质量符合规范要求,并具备相应的质量证明文件。
3、施工设备准备:根据施工需要,准备相应的施工设备,如起重机、切割机、焊接机等。
确保设备性能良好,安全可靠,并具备相应的安全使用证书。
4、人员组织:组建专业的施工团队,包括管理人员、技术人员和施工人员等。
加强人员培训,提高团队的专业素质和安全意识。
三、施工过程1、储油罐基础施工:根据设计要求,进行储油罐基础施工。
确保基础牢固、稳定,满足承载要求。
2、储油罐主体安装:按照施工图要求,进行储油罐主体安装。
确保储油罐的垂直度、水平度等指标符合规范要求,并进行必要的检测和调整。
3、管道安装与连接:根据设计要求,进行管道安装和连接。
确保管道布局合理,连接紧密,无泄漏现象。
4、防腐与保温:进行储油罐内外表面的防腐和保温处理。
确保防腐和保温材料符合规范要求,施工质量良好。
5、设备调试与试运行:对储油罐及其附属设备进行调试和试运行,确保储油罐及其系统的正常运行。
四、安全保障1、设立安全管理体系:建立完善的安全管理体系,制定安全管理制度和应急预案,确保施工过程的安全可控。
2、施工现场管理:加强施工现场管理,保持现场整洁、有序,避免因杂乱无章导致的安全事故。
3、安全设施配置:在施工现场设置必要的安全设施,如安全栏、警示牌、消防器材等,确保安全设施齐全、有效。
4、安全培训与教育:对施工人员和管理人员进行定期的安全培训和教育,提高员工的安全意识和自我保护能力。
石油储罐维修工程施工组织设计范本(DOC 32页)石油储罐维修工程施工组织设计范本(DOC 32页)概述本文档提供了石油储罐维修工程的施工组织设计范本。
该范本的目的是为了确保在维修工程期间的施工组织和安排能够高效、安全地进行。
施工组织设计的主要内容包括施工方案、作业流程、人员组织、设备和材料安排、安全措施等。
施工方案施工方案是维修工程施工组织设计的核心内容。
在施工方案中需包含以下要素:- 施工工期安排:明确施工工期,合理安排施工进度,确保按时完成维修工程。
- 作业区划方案:划分作业区域,确保施工过程中的协调和顺利进行。
- 施工方法选择:选择适合的施工方法,确保施工效率和质量。
- 人员组织方案:合理组织施工人员,确保施工作业的专业性和安全性。
- 设备和材料安排:准备所需的设备和材料,确保施工工序的顺利进行。
- 安全措施:制定安全方案,确保施工过程的安全性。
作业流程作业流程是维修工程施工组织设计中的重要部分。
在作业流程中需包含以下内容:1. 施工前准备:包括现场勘察、设备检查和测试、安全培训等。
2. 施工过程:依照施工方案进行作业,包括拆除、更换、修复等工序。
3. 施工验收:对施工质量进行检查和验收,并做好记录。
人员组织恰当的人员组织对维修工程的顺利进行至关重要。
在人员组织方面,应注意以下要点:- 任命合适的工程师和技术人员负责施工。
- 分工明确,各个岗位职责清晰,确保任务的顺利完成。
- 提供必要的培训和安全指导,确保人员的安全意识和技能。
设备和材料安排维修工程所需的设备和材料应提前做好准备,并合理安排其使用。
在设备和材料安排方面,应注意以下事项:- 调查和确认所需设备和材料的具体规格和数量。
- 提前采购或租赁必要的设备,并确保其正常运行。
- 确保所使用的材料符合相关标准,并做好安全储存和管理。
安全措施维修工程期间的安全措施必不可少。
在安全措施方面,应注意以下要点:- 制定详细的安全方案,明确施工过程中的潜在风险和控制措施。
油库改建工程施工组织设计目录一、编制说明 (2)二、组织机构及管理模式 (3)五、质量保证 (35)六、施工安全管理 (39)七、环境及文明施工管理 (43)八、施工总平面布置 (51)一、编制说明1、编制说明按照业主招标文件的要求,本工程主要包括以下内容:消防泵房土建与装修工艺管道改造(含设备基础)管道沟开挖、回填及浇筑电气工程施工砌筑检查井、集水坑2、编制依据1、《现场设备工业管道焊接工程施工及验收规范》2、《压力容器无损检测》JB4730-94。
3、《工业金属管道工程及验收规范》GB50235-974、《机械设备安装工程施工及验收规范》GB50231-985、《管道支吊架》GB/T.17116.1-17116.3-19976、《埋地管道防腐《化工设备、管道防腐工程施工及验收规范》HG229-91规范》GB50235-977、《石油库设计规范》GB50057-948、《建筑物防雷接地规范》9、《建筑电气安装工程图集》10、《砌体工程施工验收规范》GB50203-200211、《建筑地基基础工程施工质量验收规范》GB50202-200212、《屋面工程质量验收规范》GB50207-200213、《地下防水工程质量验收规范》GB50208-200214、《砼工程质量验收规范》GB50204-200215、《建筑地面工程施工验收规范》GB50209-200216、《建筑装饰装修工程质量验收规范》GB50210-200217、《水泥砼路面施工及验收规范》GBJ9718、《电气装置安装工程母线装置施工及验收规范》19、《电气装置安装工程电气设备交接实验标准》20、《电气装置安装工程电缆线路施工及验收规范》21、《电气装置安装工程接地装置施工及验收规范》22、设计图纸及说明书23、招标文件二、组织机构及管理模式为了满足技改工程施工的需要,公司将迅速组建公司成都项目经理部,实行公司直接领导下的项目经理负责制。
中国石油阿克苏油库隐患治理更换鹤管施工方案中国石油阿克苏油库10#栈桥鹤管更换施工方案新疆中油油田建设开发有限责任公司2013年7月8日中国石油阿克苏油库栈桥鹤管更换施工方案一、编制说明1、本方案为《中国石油阿克苏油库栈桥鹤管更换》施工方案;2、本方案重点叙述了中国石油阿克苏油库栈桥鹤管更换施工方法、工艺要求、质量安全要求;3、本方案仅适用于中国石油阿克苏油库栈桥鹤管更换的施工。
4、由于施工部位在火车卸油10#栈桥处。
为一级动火区,栈桥处的油管线较多,为施工动火带来很大的困难。
为保证此次施工能够在最短工期内安全优质的完成,特编制此施工方案。
二、编制依据:1、《石油化工有毒、可燃介质管道工程施工及验收规范》SH/T3501-20022、《工业金属管道施工验收规范》GB50235-20113、哈尔滨天源石化设计有限责任公司设计图纸。
4、甲方代表现场技术交底。
三、公司HSE目标指标杜绝质量通病,重大和一般质量事故为0。
焊条头、材料边角料分类回收,集中存放。
死亡、重伤、轻伤事故为0。
四、工程概况施工图纸由哈尔滨天源石化设计有限责任公司设计。
本次由我公司施工的中国石油销售分公司阿克苏油库安全隐患治理工程鹤管更换主要内容为更换10#鹤管。
五、施工准备1、一般规定2、施工前应做好准备工作,准备工作包括下列内容:a.技术准备;b.施工现场准备;c.物资(工程材料、耗用材料、施工机具、劳动护具等)准备;d.施工队伍准备。
3、施工准备工作应按下列程序进行:a.摸清工程内容、工程量和工作量;b.编制焊接工艺;c.编制施工技术方案,并及时组织进行技术交底;d.准备施工机具;e.组织施工队伍、进行与施工相关的安全教育培训;f.合理布置施工平面(机具现场摆放),接通临时电源,保证施工道路畅通。
4、施工应具备下列条件:a.施工方案已经有关部门批准;b.资源配置及施工现场环境满足要求;c.施工人员已经过必要的技术交底和安全教育六、施工前的准备1、需更换的的鹤管的管线与主管线已经进行隔离。
加油站储油罐工艺管道改造工程施工方案施工单位:XXX建筑工程有限公司一、工程概况二、施工方案1.前期准备工作(1)确定工期:根据工程的复杂程度和要求,制定工期计划,并与业主方进行确认。
(2)准备材料和设备:根据施工方案,准备所需的材料和设备,并进行验收和入库管理。
(3)现场布置:根据施工图纸,确定施工现场的区域划分和道路布置,确保施工作业的安全和顺利进行。
2.储油罐改造工作(1)清理罐体:首先对储油罐进行内外部清理,确保罐体的干净和无垢。
(2)加固处理:根据储油罐的实际情况,进行加固处理,提高罐体的强度和稳定性。
(3)安装防腐层:在罐体外表面涂刷防腐层,提高罐体的耐腐蚀能力。
(4)安装油位检测设备:在储油罐内部设置油位检测设备,实时监测油位,确保储油的安全和合规。
(5)安装防雷装置:在储油罐上安装防雷装置,预防雷击事故的发生。
3.管道布置工作(1)确定管道走向:根据现场实际情况和施工要求,确定管道的走向和布置方案,确保管道的疏通和使用方便。
(2)铺设管道:根据管道布置方案,进行管道的铺设和连接,同时进行压力测试,确保管道的质量和安全性。
(3)安装阀门和控制装置:在管道上适当的位置安装阀门和控制装置,方便对油液的流量和压力进行控制和调节。
(4)测量标定:对管道进行测量标定,确保流量和压力的准确计量和监测。
4.验收工作根据施工方案和设计要求,进行工程的验收,包括储油罐的加固和油位检测设备的安装情况,以及管道的铺设和墙体防腐层的施工质量等,确保工程的合格和安全。
三、施工进度安排根据上述施工方案,制定施工进度安排如下:1.前期准备工作:XX天2.储油罐改造工作:XX天3.管道布置工作:XX天4.验收工作:XX天四、施工安全措施1.施工现场设置警示标志,并进行安全教育培训。
2.严格按照安全操作规程进行施工。
3.穿戴个人防护装备,使用合格的工具和设备。
4.定期对施工现场进行检查,及时排除隐患。
5.与相关单位和人员保持良好的沟通和协调,确保施工作业的顺利进行。
(此文档为word格式,下载后您可任意编辑修改!)中石油新疆销售有限公司仓储分公司2014年阿克苏油库储油罐检维修项目施工组织方案施工单位:新疆中油建筑安装工程有限责任公司- 1 -2014年1月5日施工组织设计(方案)报审表工程名称:2014年阿克苏油库储油罐检维修项目编号:001致:新疆科盟工程管理咨询有限公司(监理单位)我方已根据施工合同的有关规定完成了 2014年阿克苏库储油罐检维修项目施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:1.施工组织设计(方案)施工单位(章)项目经理日期总监理工程师审查意见:专业监理工程师日期本表由承建商填写一式三份,送监理单位审查后,业主、监理、承建商各留一份。
施工组织设计方案第一章编制说明1.1 编制内容及范围本施工组织设计内容包括项目组织管理、施工平面图、机构设置、施工部署、总图布置及其管理、施工目标、人力及机械配置、主要工程施工方案和方法、质量、工期、安全和文明施工、环境保护等自开工至竣工的全过程组织管理措施。
1.2 编制依据1.2.1工程主要规程、规范1.2.3 其他文件第二章工程概况2.1 总体简介2.2 施工条件本工程交通便利,施工现场较为宽阔,有利于施工单位到位后迅速开展施工活动。
第三章文明施工措施3.1文明施工目标1)创安全文明工地。
2)做到“五化”:亮华、硬化、绿化、美化、净化。
第四章施工进度计划4.1工程进度目标油罐清洗工程计划工期为30天。
人材机进场准备时间为3天,首先清洗两台7500m3拱顶罐,此阶段完成时间为10天;再清洗四台2000 m3拱顶罐,此阶段完成时间为14天;最后清洗一台1000 m3拱顶罐,此阶段完成时间为3天。
4.2工程进度计划横道图如下:工期进度计划横道图注:请甲方提前通知储油罐内油品输转完时间。
4.3 确保工期进度计划主要措施4.3.1实行计划管理,使工期始终处于受控状态;4.3.2施工材料机具供应计划应详细,要求一次性到位;4.3.3合理安排工程施工作业,在周密计划和精心准备的前提下交叉作业;4.3.4加强施工过程的质量与安全监督,用优良的质量与安全生产保证施工进度;4.3.5配备足够的管理人员与清洗作业工人,保证工程施工所需的劳动力和机具设备。
第五章主要人员配置计划及主要设备5.1 清洗主要设备设备照片- 1 -5.2拟配备本工程的试验和检测仪器设备表检测仪器设备照片- 1 -5.3施工组织管理人员计划施工总负责人:1人;施工技术负责人:1人;施工质量、安全员:各1人;5.4施工作业人员计划清洗工:9人;第六章工程施工主要技术措施6.1机械清洗油罐工艺流程图注:按照进度计划表,先清洗7500M3油罐,清洗完成后将设备由7500M3设备摆放点移到2000M3及1000M3储油罐设备摆放处,故只需要挪动一次设备,有利于保证工期。
6.2设备摆放平面示意图6.3 施工流程1、人员、设备进入现场;2、安全学习;3、设备、管线卸车;4、清洗设备、管线、电缆线及辅助设施连接;5、清洗设备调试、管线试压;6、保护气体(惰气)注入;7、残油移送;8、温水清洗;9、残水移送;10、罐内通风;11、罐内气体检测;12、罐内清渣;13、罐内验收;14、清洗设备、管线拆除;15施工现场恢复;16、设备资材装车;17、现场交接;18、作业人员撤离6.3.1 清洗油罐的施工工艺1、作业现场交接罐顶清洗管线、清洗机安装完毕后甲方将罐内油品最大限度移走。
我方将与罐连接的进出油管线分离,并做盲板封堵。
与甲方一起对罐内进行检尺并记录残油液位。
与甲方一起对清洗罐外侧及油罐设施管线等状况进行确认。
明确清洗验收后,拆卸设施的恢复内容。
6.3.2 作业人员及设备车辆入场路面坚固、平整,确保运输车辆到达施工现场(最小离地间隙300毫米)。
电(缆)线要求净通过高度不低于4.5米,确保车辆顺利通过,如道路、井场附近有高压带电体,执行临近高压带电体作业安全管理规定,确保人员和设备安全。
道路弯道半径≥13米。
场地平整、坚实,能满足全部施工设备进出场及停放要求。
确定管道沟的位置,做好警示标示。
设备、管线、车辆及吊车入场手续办理,与甲方确认行车路线。
按照指定路线,运输车辆沿消防通道至被清洗油罐。
6.3.3 作业人员接受库区安全教育熟知并掌握现场设备、安全设施安全操作要求,遵守现场安全管理规范。
办理车辆入场手续,办理人员入场许可证。
6.3.4设备管线卸车、设备摆放循环泵送橇、自动油水分离橇、配电橇、空压机按照甲方审核后的摆放图进行吊装摆放。
可根据现场情况略作调整。
6.3.5设备管线安装利用警戒线设置清洗作业区,禁止非相关人员进入。
管线铺设:所有清洗介质输送管线均安装静电跨接线片,管路与罐体接地线连接,确保管线静电可及时释放。
回收管线铺设连接:被清洗罐切水口→外置过滤器→循环泵送橇。
被清洗罐临时人孔→外置过滤器→循环泵送橇。
移送管线铺设连接:循环泵送橇出口→临近储油罐切水口或油罐车。
清洗管线铺设、连接:地面清洗管线:从清洗装置出口→清洗管线→清洗机。
清洗立管:管线连接,气密试压后固定在油罐盘梯处。
蒸汽管线铺设连接:加热锅炉蒸汽管线→清洗装置的热交换器→自动油水分离橇。
气体检测管线铺设连接:从循环泵送橇气体检测装置出口将管线引至罐顶人孔。
2路气体检测管线均布在被清洗罐。
供水管线:由甲方水源经临时管线引至自动油水分离橇。
污水排放管线铺设连接:循环泵送橇→排污管线→油罐车(污水量20立方运至污水处理厂)。
罐顶清洗机的安装:a) 拆卸罐顶呼吸阀;b) 插入清洗机,清洗机与固定套管紧固;c) 清洗机与罐顶清洗管线连接;d) 清洗管线预留到人孔位置;e) 安装气体检测管线。
立管安装:电缆铺设连接循环泵送橇设备电缆铺设与临时总配电盘连接。
自动油水分离橇电缆铺设与临时总配电盘连接。
空压机电缆铺设与临时总配电盘连接。
临时照明电缆铺设与临时总配电盘连接。
临时总配电盘电缆铺设至甲方配电室变压器,电缆中间对接时采用防爆接线盒,在电缆跨越消防通道时穿管或铺设跨线板。
甲方配电室变压器的连接。
呈报甲方,甲方指派专业人员检查各路设备连接状况是否符合要求。
在甲方专业人员的监督下,将临时总电缆与甲方指定的开关进行连接。
在双方共同确认后,所有临时配电全部断开,甲方合闸送电。
6.3.6 清洗设备调试、管线试压临时总配电合闸→各路配电依次送电→各个电机逐项试车→临时空压机启动,利用压缩空气0.7Mpa的压力对各路管线进行气密试压→设备调试、管线试压合格后,通知甲方准备油罐清洗。
6.3.7 保护气体(惰性气体)注入乙方惰气源注入被清洗罐;在清洗机清洗状态下,确保罐内氧气含量在8%以下。
6.3.8 临时人孔的安装,安装临时抽吸口罐内底油回收罐内残油回收从脱水阀→回收管线→过滤装置→真空回收循环泵送橇系统→移送到指定油罐罐内。
拆卸罐壁人孔安装临时人孔进行底油回收:临时人孔→回收管线→循环泵送橇→移送到临近罐或油罐车。
6.3.9 罐内温水清洗油水分离橇→循环泵送橇清洗泵→清洗管线→清洗机→罐壁(对被清洗油罐的罐底、罐壁全方位清洗)→罐内回收从临时人孔、切水口→回收管线→循环泵送橇→油水分离橇。
6.3.10 残水移送把罐内残水移送到制定位置或移送到污水处理厂。
6.3.11 罐内强制通风排除油气是清罐作业的重要环节,强制通风是为了排除油气,排除油气前要认真检查:一是否已按要求排出底油(水);二是否切实断开油罐的所有管路系统;三是否切实断开油罐的阴极保护系统等。
通风采用防爆通风机进行机械通风。
其作业顺序如下:(1)打开罐顶上部人孔、量油孔、透视孔等;(2)以风筒连接风机与油罐上部的人孔。
经检查无误后,启动风机,进行强制机械通风;氧气浓度达到19.5%—23.5%为合格。
(3)在通风间隔过程中,要随时监测油气浓度,并做好记录。
6.3.12 罐内气体检测对罐内的氧含量进行即时监测,罐内的氧气含量应保持在19.5%-23.5%之间。
罐内清渣(机械清洗结束后罐内会有无流动性的铁锈及杂物残留在罐底,需人工进入罐内清理)(1)入罐清洗作业前,应办理齐全的“受限空间作业票”手续;(2)入罐作业人员着防静电工作服、鞋、帽、手套、信号绳等劳动防护用品,必要时要带正压式呼吸防毒面具上岗,清罐中采用防爆型照明设备,其供电电压不超过12伏;罐外设专人监护。
(3)清除污杂:A、人工用木铲和木耙子,清除罐底和罐壁的污杂及铁锈;B、用木桶或特制的加盖铝桶盛装污杂,并用人工从人孔处拉出罐外;(4)油罐污杂用专门定制的油桶可小油罐回装,运往至具有处理危险品收集处置单位进行处理,防止污染环境;(5)清洗时的监护:在罐内清洗时,监护人员全过程监护,加强与罐内施工人员的联系,随时监测油气浓度,清罐人员每十五分钟更换一次。
(6)罐内验收及回装工作:由业主组织相关人员对油罐清洗工作质量(包括各附件完好情况)进行检查验收,(7)清洗后的油罐要求达到无铁锈、无杂质、无水份、无油垢。
6.3.13 罐内验收(1)油罐清洗完毕后,应由双方负责人员共同对清罐工作质量进行验收,并签署验收报告。
(2)验收合格后的油罐,应立即进行人孔封闭、管线连接,恢复至原始状态。
(3)油罐清理作业结束后,应按规定彻底清理现场,并做好清罐记录。
6.4 QHSE管理体系保障6.4.1设备进场前检查工程计量设备抵达施工现场前进行液体流量,压力的校正,确保施工过程中设备计量准确。
所有设备进行进场前检查,严格执行公司管理规定中的设备维护保养记录制度。
6.4.2施工现场设备保障现场配置机修组和10英尺备件集装箱1台。
机修组设置2名成员,组长从事相关工作10余年,组员有机械师,电气师。
确保设备在施工间隙能进行检修。
储油罐自动化机械清洗设备国产,在售后支持方面能够得到及时有效的技术支持和保障。
6.4.3安全施工原则安全施工的方针是“安全第一、预防为主、全员动手,综合治理”,实行“全员、全过程、全方位、全天侯”的安全监督管理原则。
施工过程中严格遵守库区的相关管理规定。
施工作业人员应提高安全生产的意识,树立“责任重于泰山”的思想观念,增强安全工作的责任感和紧迫感。
安全生产人人有责,实行一岗一责制,做到有岗必有责,上岗必守责。
安全施工管理机构图6.4.4各岗位职责安全领导组长: 认真贯彻执行已制定好的安全、消防预案;为业主协调贯彻安全防范工作指令;编制各施工阶段的安全消防预案现场安全监督:按照制定好的安全、消防预案监督执行;负责与现场安全组联系及配合工作;成立安全、消防保障分队,直接安排安全、消防保障分队的各项工作。
电器施工:负责施工现场的轴流风机、清洗设备的运行等各项施工电路安全;负责设备、空压机等施工工程队的各种电器的线路安全。
