沥青混凝土路面施工技术交底书
- 格式:docx
- 大小:12.56 KB
- 文档页数:5
道路工程安全技术交底一、安全用电技术交底内容(-)配电线路的安全要求:L架空线的档距不得大于35米,线间距不得小于30厘米。
2、架空线最大弧度处与地面最小垂直距离(施工现场一般场所4米、机动车道6米)。
3、导线的边线与建筑物的最小水平距离为1米,架空线路摆动时至树梢的最小净空距离为0、5米。
4、线路应减少弯曲而取直,导线连接和分支处不应受机械作用,线路应尽量减少接头。
5、线路应尽量避开热源,水平敷设的线路距地面低于2米或垂直敷设的线路距地面低于L 8米的线段高深莫测预防机械损伤。
6、导线截面应满足供电容量要求和机械强度要求。
7、线路布置位置应便于检查。
(二)配电箱、开关箱设置L配电箱、开关箱箱体的箱体材料应选用铁板,亦可选用绝缘板。
不应选用木板材料。
2、固定配电箱、开关箱的安装高度为L 3-1、5米(下底面), 移动式配电箱、开关箱的安装高度为0、6-1、5米(下底面1安装时必须端正、牢固、不得倒置、歪斜、松动、摇晃。
3、配电箱、开关箱的进出导线应进出口处加强绝缘,所有进出导线应一律从箱底下底面进出,不得从箱底后面、侧面和上面进出。
4、配电箱、开关箱内的导线与开关电器之间具有可靠的电气连接,所有接头必须牢固而不松动,也不得有外露导线部分。
5、配电箱、开关箱的铁质箱体应作可靠的保护接零,即与专用的保护零线做可靠的电气连接,保护零线必须用绝缘绿黄双色铜线。
(三)配电箱.开关箱使用和维护L所有配电箱、开关箱必须专箱专用,不得随意另行挂接其他用电设备。
2、配电箱和开关箱在送、停电时应进行监护,操作顺序送电时应是:总配电箱——分配电箱一开关箱;停电时应是:开关箱一一分配电箱——总配电箱。
3、配电箱、开关箱、电气线路、用电设备和保护设施进行检查处置应由专业电工人员完成,并穿戴安全防护用品。
4、配电箱和开关箱应经常进行检查和维修;并还应定期检查、维修一般宜半个月一次,检查和维护必须有记录。
5、配电箱和开关箱内应经常保持清洁、干燥无杂物,尤其不得放置易燃易爆和金属导电器材。
砼路面技术交底交底内容:1.1 施工准备A、技术准备⑴察看施工地段,熟悉施工场地及临时道路、供水、供电等设施情况,掌握现场作业条件。
⑵全面熟悉施工图纸、资料和有关文件,认真做好设计交底,复核板块尺寸和道面设计高程。
⑶熟悉和掌握各种标准、规范和补充技术要求。
明了各项质量标准、检验方法和频率。
⑷编制水泥混凝土施工总进度计划和分区、分段作业计划。
⑸编制施工技术细则和岗位责任制,按不同工序组织上岗技术培训。
B、建立道面水泥混凝土施工测量控制网在跑道、联络道、站坪两侧土质区(距中心线相同距离)每隔50m设置一个半永久性的坐标与高程合一的测量控制桩,形成道面水泥混凝土测量控制网,坐标和高程经闭合检验,精度达到规范要求。
经监理工程师检验签证后方准使用。
C、道面水泥混凝土材料准备⑴水泥采用袋装42.5P-II硅酸盐低碱水泥,碱含量小于0.6%。
水泥进场时,必须附有产品合格证明书;对其品种、标号、数量、出厂日期等进行检查,并对每一批水泥按规定要求进行抽样试验,不合格者不准使用。
⑵砂选用洁净、坚硬的中(粗)砂,细度模数在2.5~2.8之间,含泥量不大于3%,硫化物及硫酸盐含量(折算成SO3)不大于1%,云母轻物质含量不大于1%,有机物含量不超过标准,不含有石灰、煤渣、土块、草根等杂物,并对料源测定其碱活性,不使用有碱活性的砂。
⑶碎石使用5~20mm、20~40mm级配碎石,并检验其各项技术指标,不合格者不准使用,并报请监理工程师。
为确保质量,石料在称量之前将利用机械化洗石专用设备进行筛洗。
⑷水:采用业主指定的地下水,水质经检测符合施工用水标准。
⑸钢筋采用信誉良好厂家的优质产品,每批钢筋应附有出厂证明书,并按规定做抗拉、冷弯及焊接试验;钢筋严格按品种、规格钢号、批号分别存放。
D、水泥混凝土配合比设计工地试验室进行道面水泥混凝土配合比优化设计,提出既确保水泥混凝土强度达到设计要求,又利于操作的水泥混凝土设计配合比,报监理工程师审定。
沥青混凝土路面施工技术、安全交底书一、技术交底内容1 准备阶段沥青混凝土路面施工的准备阶段内的主要工作有:熟悉设计图纸,招标文件及合同规定,人员配置,混凝土配合比设计,拌和场设置,材料准备,设备的安装调试,工作面的提供等。
1.1 熟悉设计图纸,招标文件及合同规定熟悉设计图纸,招标文件及合同规定是准备阶段的首要任务,通常由技术人员及项目经理部主要负责人去做。
通过详细的分析和研究,可以掌握项目规模并准确的计算出沥青混凝土的数量,为合理确定施工计划打下基础。
同时还可以了解业主意图,对项目实施过程中更好的履行合同,维护双方利益创造条件.1.2 人员配置要求沥青混凝土路面施工时各工序相互联系非常紧密,而且往往是连续作业,所以人员配置都是双班制,在关键工序上要多配置几名责任心强、技术较好的人员.1。
3 沥青混凝土配合比设计这项工作由试验室负责完成,由工地准备原材料,送到试验室去做。
这项工作现已完成.因为有了配合比,就可以准确的确定材料的各种规格及数量。
1.4 拌和场设置拌和场设置需要充分考虑场地位置在运输上的经济合理性, 场地要宽大、平整,并对环境及周围居民无影响,且不受洪水侵扰。
场内运输道路要平整、方便,进出的各种机械车辆要方便掉头,减少相互之间的干扰。
同时要将油料及沥青等易燃物品与电源及各种加热设置隔开,动力用电是自供还是接入电网也要考虑。
1.5 设备的安装调试沥青混凝土混合料的拌和质量及产量,与所选沥青混凝土拌和设备有重要关系,拌和设备要能满足工期的要求及工作的连续性要求。
路面的平整度主要取决于摊铺机,摊铺机最少选用1台, 摊铺机的生产效率要高。
压路机采用双钢轮振动压路机及轮胎压路机的组合作业,数量由实际工作量确定。
其它设备均要与整个施工环节相匹配。
总之,设备在造型上要以故障率低且性能优越为宜.现所有机械已全部到场.1。
6 工作面的提供本项目沥青混凝土面层是铺筑在半刚性的水泥稳定碎石基层之上,基层的强度、平整度、弯沉的大小,现已通过中间交工验收达到合格要求。

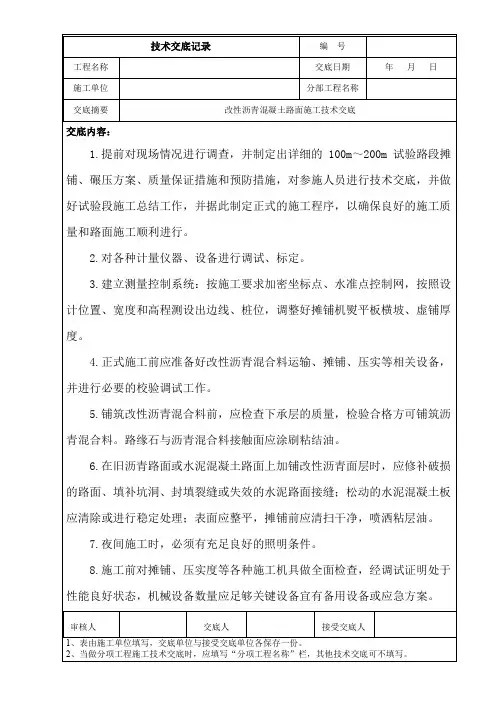

技术交底记录
工程名称: 施工单位
审核人
分包单位
□施工组织总设计交底 □单位工程施工组织交底
□施工方案交底 专项施工方案交底
□施工作业交底
交底部位 道路工程主机动车道
接受交底 范围 沥青混凝土路面
交底摘要:
道路工程主机动车道沥青混凝土路面施工工艺流程、技术质量保证措施、安全保证措施、文明施工保证措施。
交底内容: 一、工程简介
面层分三层设计,上中下两层分别为4cmSMA-13改性沥青混凝土、6cmAC-20中粒式改性沥青混凝土和8cmATB-25密集配沥青碎石,压实度不小于98%。
二、施工工艺流程及施工方法
1、乳化改性沥青层施工
当基层达到设计强度后(充分养生达到规定龄期),在沥青混凝土底面层施工前一天进行乳化沥青透层油(PC-2)施工。
喷洒前对基层进行验收,要求基层内部潮湿表面微干,
(3)面层与路缘石及其它构筑物应密贴接顺,不得有积水或漏水现象。
不符合要求时,每一处减1~2分。
沥青混凝土面层和沥青碎(砾)石面层实测
交底人被交底人数交底时间
被交底人员。
沥青混凝土路面施工安全技术交底;一、沥青操作人员均应进行体检;二、沥青操作工的工作服及防护用品,应集中存放,严;三、沥青混合料摊铺机摊铺作业,应遵守下列规定;(1)沥青混凝土铺装前,应听取天气预报,避开阴雨;(2)施工现场必须做好交通安全工作,施工区段应进;(3)卸料车卸料和交通导流要设有专人负责指挥和管;(4)路口处施工要有专人负责指挥和管理;(5)现场所沥青混凝土路面施工安全技术交底一、沥青操作人员均应进行体检.凡患有结膜炎、皮肤病及对沥青过敏反应者,不宜从事沥青作业。
从事沥青作业人员,皮肤外露部分均须涂抹防护药膏。
二、沥青操作工的工作服及防护用品,应集中存放,严禁穿戴回家和进入集体宿舍;三、沥青混合料摊铺机摊铺作业,应遵守下列规定(1)沥青混凝土铺装前,应听取天气预报,避开阴雨天施工.若遇上雨天,已经摊铺的沥青混凝土要在雨前及时的碾压封层,未来的及碾压被雨水浸泡的沥青混凝土要在雨后铲除.雨天因视线条件较差,施工人员要与施工机械保持一定的安全距离;(2)施工现场必须做好交通安全工作,施工区段应进行封闭,严禁非施工车辆入内。
交通繁忙的路口应设立警示标志,并设专人指挥。
夜间施工,路口及基准桩附近应设置警示等或反光标志,灯光必须明亮且无任何阴暗角落,照明须设专人管理;(3)卸料车卸料和交通导流要设有专人负责指挥和管理,并有专人负责指挥摊铺机摊铺作业;(4)路口处施工要有专人负责指挥和管理.临时封闭交通,要设专人负责指挥社会车辆。
等铺装完毕后,及时洒水降温,路面温度冷却后方可恢复交通;(5)现场所有操作人员必须按规定佩戴合格的防护用具;(6)驾驶台及作业现场要视野开阔,清除一切有碍工作的障碍物.作业时无关人员不得在驾驶台上逗留。
驾驶员不得擅离岗位;(7)运料车向摊铺机卸料时,须设专人指挥,保证辆车协调动作、同步行进,防止互撞;(8)施工车辆进入现场后行驶速度控制在20Km/h内,摊铺机工作前后100m 设立限速施工标志,限速5Km/h,避免车辆高速行驶造成交通事故;(9)换档必须在摊铺机完全停止时进行,严禁强行挂档和在坡道上换档或空档滑行;(10)熨平板预热时,应控制热量,防止因局部过热而变形。
二、安全交底内容
1、沥青混合料摊铺机安全操作规程
一、作业前的要求
1、了解有关施工技术和质量要求,并根据要求安装、调整摊铺机的工作装置;
2、摊铺机上的所有安全防护设施必须配备齐全。
加长后必须有相应的安全防护措施,脚踏板宽度必须与摊铺宽度相等;
3、驾驶台和熨平板的脚塔板应该保持清洁,无油污和拌和料,不得堆放杂物、工具等;
4、驾驶台和作业现场要视野开阔,应该清除有碍工作的一切设施;
5、将各操纵杆、主传动开关置于中间位置,液压系统各阀门调到零位,各电器开关处于断开位置,液压系统处于不供油状态;
6履带松紧适度,并且左右均匀;
7、熨平板、振捣器应安装正确,加热器应该工作良好;
8、自动找平装置应该安装正确,纵向、横向控制器应该工作正常;
9、启动发动机,发动机应该工作均衡、运转平稳、动力性能良好;
10、启动发动机,发动机应该工作均衡、运转平稳、动力性能良好、调速器动作准确;
11、离合器、传动链条、V型皮带等调整应该适当;
12刮板送料器、料斗阀门、螺旋摊铺器应处于良好的工作状态;
13、冲动系统应该工作正常,无冲击、振动、异响等异常;
14、电器系统工作应该正常;
15、操作系统应该灵活可靠;
16、作业前,应该用喷油器向摊铺机料斗、推滚、刮板送料器、螺旋摊铺器、行走传动链以及熨平板各部喷洒柴油。
二、作业中的要求
1、根据情况,合理的选择摊铺机工作速度、螺旋摊铺器转速、料斗闸门开度等参数;
2、机械传动的沥青混合料摊铺机,换档必须在摊铺机完全停止时进行,严禁强力挂档;
3、摊铺机接受运料车运料时,必须保证不漏料,并与摊铺机工作一致,防止冲击摊铺机;
4、作业的时候必须保证作业的协调性,并尽量减少作业停车的次数;
5、严格禁止驾驶员在作业的时候离开摊铺机,并不允许其他人员上下摊铺机,并在摊铺机上停留;
6作业前2分钟左右应该对摊铺机进行预热,使其接近混合料的温度;因故暂停作业的时候,必须用预热系统进行保温,防止熨平板冷却;熨平板预热的时候必须防止局部过热导致变形的现象;预热的时候必须时刻注意火焰情况,发现熄灭必须排除故障并查明原因;严禁在加热时候无人看管;
7、自动找平系统作业的使用
1)、在已压实的基层上摊铺的时候,其平整度不得大于 5 mm不平度波长小于选用的拖梁长度时候,可以采用拖式浮动梁做基准;
2)、用摊铺层邻近的车道、路缘石、边沟和新新摊铺层等构造物做基准时,传感器必须使用滑撬作跟踪件,采用拖式平衡梁时,不允许用未经过压实的摊铺层作为基准。
用做基准的车道、摊铺层,其横坡值必须与新摊铺的相等;
3)、当自动找平控制系统采用纵坡控制和横坡控制联合工作时,在摊铺层的一侧设张紧线作为基准。
如果一次摊铺宽度大于6米,应该采用双侧高度控制装置工作;
4)、停止作业的时,应该断开找平系统开关,使调平油缸处于禁止位置;
5)、自动找平装置各元件,应该小心使用,防止碰撞和雨水、尘土的损害;
8、振捣器频率应该由底到高,逐步增加,随时检查摊铺层的密实度;
9、在弯道上作业时,要及时操纵找平装置,控制摊铺层的厚度增量;
10、正常情况在坡度上作业应该由低处向高处作业,有时候特殊情况必须与驾驶员紧密配合,确保摊铺的一致性;大坡道上作业按照额定工作量的0.6进行作业,同时控制行使速度和转弯半径;在大坡道上作业,为了防止摊铺机翻倒,可以用拖拉机或者其他设备辅助作业;
11、在摊铺作业时候,要随时对摊铺机的行使速度、供料能力、闸门开度、螺旋摊
铺器的匹配情况进行检查;检查摊铺的平整度和厚度是否符合要求;
12、严禁在已经铺好的路面上实验熨平板和振动梁的振动性能;
13、履带式摊铺机不能长途行使,特殊情况需要时,必须在行走装置加油;
14、行使时熨平板必须恢复标准宽度,并升起用挂钩挂牢;
15、摊铺机用其他车辆牵引时,只能用刚性拖杆,不得使用刚丝绳。
其变速手柄应该置于空挡,并解除自动装置工作;
16、禁止用摊铺机牵引其他机械。
三、作业后的要求
1、对摊铺机各工作装置、运行机构进行清洁工作,清除残留沥青,使其运转自如,转动灵活;
2、擦试液压伸缩熨平板的导向柱表面和油缸活塞杆表面;
3、清洁并检查高度传感器支座各部元件,并对传动零件加注机油润滑;
4、清洁必须在工作场所外进行,用柴油清洗时禁止明火接近;
5、驾驶员在离开前必须将摊铺机停稳,驻车制动必须可靠,料斗两侧壁完全放下,熨平板放在地面或者挂牢;
&摊铺机停放在交通道路上,附近必须有标识,夜间设灯光信号,并有专人看管;
7、按照保修规程进行保养作业。
2、压路机安全操作规程
1、作业时,压路机应先起步后才能起震,内燃机应先至于中速,然后再调制高速。
2、变速与换向时应先停机,变速时应降低内燃机转速。
3、严禁压路机在坚实的地面上进行振动。
4、碾压松软路基时,应先在不振动的情况下碾压1〜2遍,然后再振动碾压。
5、碾压时、振动频率应保持一致。
对可调整您的振动压路机,应先调好振动频
率后再作业,不得在没有起震情况下调整振动频率。
&换向离合器、起震离合器和制动器的调整,应在主离合器脱开后进行。
7、上、下坡时不得使用快速档。
在急转弯时,包括铰接式振动压路机在小转弯绕圈碾压时,严禁使用快速档。
8、压路机在高速行驶时不得接合振动。
9、停机时应先停振,然后将换向机构置于中间位置,变速器置于空档,最后拉起手制动操纵杆,内燃机怠速运转数分钟后熄火。
10、其他作业要求应符合静压压路机的规定
3、沥青拌和站安全操作规程
一、启动前的检查
1、查看齿轮油、空气压缩机油等是否已加满以及其泄露情况。
2、使用喷灯烤沥青计量斗。
3、检查导热油及沥青温度。
4、检查振动筛等主要部件螺丝是否松动。
5、确保各传动皮带、链条等均正常,无松动。
二、启动拌和机
1、启动前一定要鸣铃,以防危险区域内有人。
2、打开控制台的主电源及二次电源开关,燃烧器控制台电源。
3、按照引风机、搅拌缸、振动筛、提升机、干燥筒、斜皮带、平皮带、变频上电、粉提升机、螺旋2、螺旋1、螺旋3、空压机的顺序依次启动(引风机、搅拌缸均为二次启动,待其二次吸合后再启动其他部分)。
4、打开工业计算机,待其启动完毕打开鼓风机(也为二次启动,二次启动的电机在启动是电流
较大,要待其电流降至正常值且二次吸合后再启动下一单元,以免造成事故)。
三、操作拌和机
1、引风、鼓风机启动3分钟后,燃烧器控制台"START'闪烁,此时可以点火。
2、打开煤气或乙炔,按下"START"3秒后电子打火装置执行点火,如点着则"START""HEAVY OIL""PUMPON指示灯常亮,关闭煤气或乙炔;如没有点着,则再次尝试直到点着。
3、同时打开引风、鼓风机风门,打开变频器上料。
此时沙、石料上料量应教小,否则温度上升
缓慢。
待刀100C以上时,可将上料量调至正常。
130C时将鼓风机风门调至"AUTO"。
4、每日开始拌料后,均要手动拌和9-12盘料,因为此时拌缸较冷。
然后将拌料模式旋钮旋至
“ 自动“,按下“自动启动“按钮。
四、停机
1、停机前第五盘料时,将变频器上料速度减至正常速度的一半或1/3 (视需料大小而定)。
2、停机前第四盘料时,关闭变频器停止上料。
当干燥筒电流下降时,按住燃烧器控制台"STOP" 约3秒,将火熄灭。
此时"HEAVYOIL""START""PUMPON指示灯熄灭。
将鼓风机风门旋至"MAN位置,按下风门控制按钮"CLOSE"直至"START"开始闪烁。
此时可以关闭鼓风机。
3、当剩最后一盘料时将拌料模式旋钮旋至“手动",用鼠标点下屏幕下方的"中断配料“,手动放下最后一盘料。
4、将细的石料及少许沙子放入拌缸,搅拌片刻。
将拌缸里料及残留的沥青洗净。
最后将料仓中余料放净。
5、按照与开机相反的顺序关闭各电机。
(干燥筒温度需低于90C方可关闭)然后关闭工业计算机,关闭二次电源、总电源于燃烧器控制台电源。
将总闸刀关闭。
