水轮发电机组起动试验规程
- 格式:doc
- 大小:161.00 KB
- 文档页数:28
某厂水电站机组启动试验程序一、启动前的检查(一)引水系统的检查1.大坝进水口拦污栅已施工完毕验收合格,拦污栅周围已清理干净验收合格。
2.大坝事故闸门、双向门机已安装完工,在无水情况下调试合格。
事故闸门在关闭状态。
闸门门槽及周围已清理干净验收合格。
3.蜗壳、尾水管等过水通流系统均已检验合格清理干净,蜗壳、尾水管排水阀关闭严密,蜗壳、尾水管进人孔已封闭严密。
测量表计、压力开关均已安装完工调试合格,整定值符合设计要求。
4.#3机尾水闸门门槽及周围已清理干净,尾水闸门已安装完工检验合格,尾水闸门处于关闭状态。
5.上、下游水位测量装置已安装完工,调试合格。
6.非本期发电的#1、#2机事故闸门、尾水闸门、技术排水阀处于关闭状态,并已采取安全措施防止误动。
(二)水轮机的检查1.水轮机转轮及所有部件已安装完工检验合格、记录完整;转轮叶片与转轮室间隙已检查无遗留物。
2.真空破坏阀已安装完工,经严密性渗漏试验及设计压力下动作试验合格。
3.顶盖排水泵已安装完工,检验合格,手动/自动操作回路正常。
同时准备备用水泵一台。
4.主轴密封与检修密封已安装完工,经检验检修密封无渗漏。
检修密封已投入。
5.水导轴承润滑冷却系统已检查合格,油位、温度传感器冷却水水压已调试合格,整定值符合设计要求。
6.导水机构已安装完工检验合格并处于关闭状态,接力器锁定投入,导水叶最大开度和关闭后的严密性及压紧行程已检验符合设计要求。
剪断销剪断信号检查试验合格。
7.机组各测压表计、示流计、压力开关均已安装完工调试合格,整定值已调整至设计值。
(三)调速系统的检查1.调速器机柜及油压装置已安装完工检验合格、油位正常,透平油化验合格。
表计、压力开关、传感器、安全阀门均已整定符合设计要求。
2.油压装置油泵在工作压力下运行正常,集油槽油位浮子继电器动作正常。
自动补气装置、漏油装置安装完工,调试合格。
3.调速系统各油压管路、阀门、接头及部件等经充压力油检查无渗油现象。

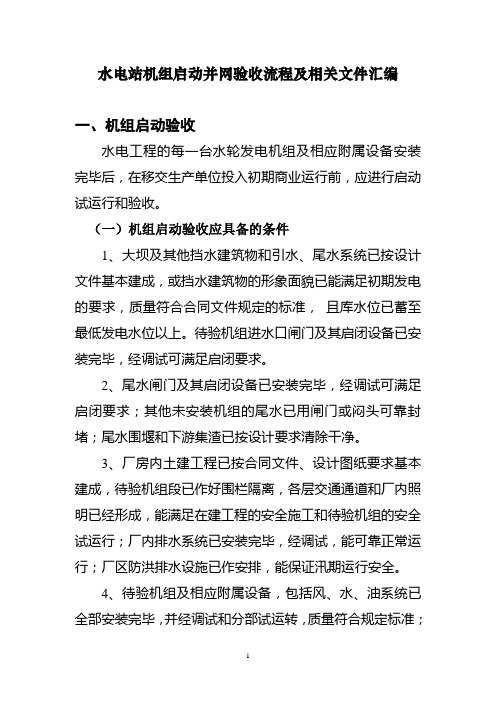

水电站机组启动并网验收流程及相关文件汇编一、机组启动验收水电工程的每一台水轮发电机组及相应附属设备安装完毕后,在移交生产单位投入初期商业运行前,应进行启动试运行和验收。
(一)机组启动验收应具备的条件1、大坝及其他挡水建筑物和引水、尾水系统已按设计文件基本建成,或挡水建筑物的形象面貌已能满足初期发电的要求,质量符合合同文件规定的标准,且库水位已蓄至最低发电水位以上。
待验机组进水口闸门及其启闭设备已安装完毕,经调试可满足启闭要求。
2、尾水闸门及其启闭设备已安装完毕,经调试可满足启闭要求;其他未安装机组的尾水已用闸门或闷头可靠封堵;尾水围堰和下游集渣已按设计要求清除干净。
3、厂房内土建工程已按合同文件、设计图纸要求基本建成,待验机组段已作好围栏隔离,各层交通通道和厂内照明已经形成,能满足在建工程的安全施工和待验机组的安全试运行;厂内排水系统已安装完毕,经调试,能可靠正常运行;厂区防洪排水设施已作安排,能保证汛期运行安全。
4、待验机组及相应附属设备,包括风、水、油系统已全部安装完毕,并经调试和分部试运转,质量符合规定标准;全厂共用系统和自动化系统已经投入,能满足待验机组试运行的需要。
5、待验机组相应的电气一次、二次设备经检查试验合格,动作准确、可靠,能满足升压、变电、送电和测量、控制、保护等要求,全厂接地系统接地电阻符合设计规定。
机组计算机现地控制单元LCU已安装调试完毕,具备投入及与全厂计算机监控系统通信的条件。
6、升压站、开关站、出线站等部位的土建工程已按设计要求基本建成,能满足高压电气设备的安全送电;对外必需的输电线路已经架设完成,并经系统调试合格。
7、厂区通信系统和对外通信系统已按设计建成,通信可靠。
8、消防设施满足防火要求。
9、负责电站运行的生产单位已组织就绪,生产运行人员的配备能适应机组初期商业运行的需要,运行操作规程已制定,配备的有关仪器、设备能满足机组试运行和初期商业运行的需要。
10、有关验收的文件、资料齐全,见附录E。
水轮发电机组启动试验规程DL T 507-2002 中华人民共和国电力行业标准DL/T 507—2002代替DL/ 507--1993水轮发电机组启动试验规程2002-04-27发布 2002-09-01实施中华人民共和国国家经济贸易委员会发布目次1.范围―――――――――――――――――――――――――――――――1 2.规范性引用文件――――――――――――――――――――――――――1 3.总则―――――――――――――――――――――――――――――――1 4.水轮发电机组启动试运行前的检查――――――――――――――――――1 5.水力发电机组充水试验―――――――――――――――――――――――5 6.水力发电机组空载试运行――――――――――――――――――――――6 7.水轮发电机组带主变压器与高压配电装置试验―――――――――――――11 8.水轮发电机组并列及负荷试验――――――――――――――――――――12 9.水轮发电机组72h带负荷试运行及30d考核试运行―――――――――――14 10.交接与投入商业运行―――――――――――――――――――――――15 附录A (资料性附录)水轮发电机组甩负荷试验记录表格式――――――――16 参考文献――――――――――――――――――――――――――――――17 水轮发电机组启动试验规程1 范围本标准规定了单机容量为15MW及以上的水轮发电机组启动试运行试验程序和要求,适用与水电站水轮发电机组及相关机电设备的启动试运行试验和交接验收,单机容量小于15MW的机组可参照执行。
本标准同时适用于可逆式抽水蓄能机组发电工况的启动试验。
可逆式抽水蓄能机组水泵工况的启动试验要求按GB/T 18284—2001《可逆式抽水蓄能机组启动试验规程》的规定执行。
有关灯泡贯流式机组的启动试验,参见《灯泡贯流式水轮发电机组启动试验规程》。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
DL-T 2578-2022 冲击式水轮发电机组启动试验规程
DL/T 2578-2022 冲击式水轮发电机组启动试验规程是由中国电力企业联合会编制的一项技术标准,旨在规范冲击式水轮发电机组的启动试验过程,确保其安全可靠运行。
该规程主要包括以下内容:
1. 范围:适用于冲击式水轮发电机组的启动试验。
2. 规定和定义:介绍了本规程中所使用的术语和定义。
3. 设备准备:包括发电机组的检查和准备工作,如检查冲击式水轮的叶轮、导水管道、调速装置等。
4. 启动试验步骤:详细描述了冲击式水轮发电机组的启动试验步骤,包括关闭进水阀门、开启启动阀门、启动水泵等。
5. 启动试验参数:规定了启动试验中需要监测和记录的参数,如水轮转速、进水压力、发电机电流等。
6. 启动试验结果评定:根据试验参数的监测结果,对启动试验的合格与否进行评定。
7. 安全措施:介绍了冲击式水轮发电机组启动试验中需要注意的安全措施,如防护装置、紧急停机装置等。
8. 试验记录与报告:规定了启动试验过程中需要进行的记
录和报告的内容。
9. 附录:包括了相关的试验记录表格和示意图等。
总之,DL/T 2578-2022 冲击式水轮发电机组启动试验规程详细规定了冲击式水轮发电机组启动试验的步骤、参数、评定标准和安全措施,为冲击式水轮发电机组的正常运行提供了技术指导。
《水电水利基本建设工程单元工程质量等级评定标准第三部分:水轮发电机组安装工程》(DL/T5113.3-2005)《水轮发电机组启动试验规程》(DL/T 507-2002)《灯泡贯流式水轮发电机组启动试验规程》(DL/T 827-2002)(DL/T 5186-2004)《水力发电厂机电设计规范》《水电厂机组自动化元件及其系统运行维护与检修试验规程》(DL/T619 一1997)《水轮机运行规程》(DL/T 710 -1999)《水轮机电液调节系统及装置技术规程》(DL/T 563-2004)《水轮机调速器及油压装置运行规程》(DL/T 792-2001)《水轮机电液调节系统及装置调整试验导则》(DL/T 496-2001)《水轮发电机组设备出厂试验一般规定》(DL 443-199l)《水轮发电机组起动试验规程》(DL/T 507-2002)《水力发电厂自动化设计技术规范》(DL/T 5081-1997)《水力发电厂检修导则》(DL/T838-2003)《电力工业锅炉压力容器检验规程》(DL 647-1998)(DL/T5066-1996)《水力发电厂水利机械辅助设备系统设计技术规定》《立式水轮发电机检修技术规程》(DL/T 817-2002)《电力设备预防性试验规程》(DL/T 596—1996)《水轮发电机运行规程》(DL/T751-2001)《进口水轮发电机(发电/电动机)设备技术规范》(DL/T 730-2000)《有载分接开关运行维修导则》(DL/T 574--95)《电力变压器运行规程》(DL/T 572--1995)《电力设备典型消防规程》(DL 5027--1993)《水力发电厂厂用电设计规程》(DL/T5164-2002)《架空送电线路运行规程》(DL/ T741-2001)(DL/T620-1997)《交流电气装置的过电压和绝缘配合》《交流电气装置接地》(DL/T 621-1997)《高压配电装置设计技术规程》(DL/T5352-2006)(DL/T 5218-2005)《220~500kV 变电所设计技术规程》《火力发电厂设计技术规程》(DL 5000-2000)《导体和电器选择设计技术规定》(DL/T5222-2005)《火力发电厂和变电所照明设计技术规定》(DL/T5390—2007)《大中型水轮发电机静止整流励磁系统及装置技术条件》(DL/T 583—2006)《大中型水轮发电机静止整流励磁系统及装置运行、检修规程》(DL/T 491—1999)《电力系统安全稳定导则》(DL755-2001)《大中型水轮发电机静止整流励磁系统及装置运行、检修规程》(DL/T 491—2008)(DL/T 1013—2006)《大中型水轮发电机微机励磁调节器试验与调整导则》《发电机励磁系统技术监督规程》(DL/T 1049—2007)《继电保护及安全自动装置运行评价规程》(DL/T 623-1997)《220~500kV 电力系统故障动态记录技术准则》(DL/T 553—1994)《继电保护和电网安全自动装置检验规程》(DL/T 995—2006)《微机继电保护装置运行管理规程》(DL/T 587-2007)《电力工程直流系统设计技术规程》(DL/T5044-2004)《电力系统用蓄电池直流电源装置运行与维护技术规程》(DL/T 724—2000)《电力用直流和交流一体化不间断电源设备》(DL/T 1074-2007)《不间断电源设备》(GB/T 7260-2009)《电力系统通信自动交换网技术规范》(DL/T589—1996)(DL/T 795—2001)《电力系统数字调度交换机》《电力系统通信站防雷运行管理规程》(DL 548—1994)《电力系统通信管理规程》(DL/T 544—1994)《电力系统光纤通信运行管理规程》(DL/T 547—1994)《电力系统载波通信运行管理规程》(DL/T 546—1994)《电力系统微波通信运行管理规程》(DL/T 545-94)《水力发电厂水力机械辅助设备系统设计技术规定(DL/T 5066-1996)《水力发电厂自动化设计技术规范》(DL/T5081—1997)《水电水利工程启闭机设计规范》(DL/T5167-2002)《水工钢闸门和启闭机安全检测技术规程》(DL/T835-2003)《水电厂计算机监控系统基本技术条件》(DL/T 578-2008)《水力发电厂计算机监控系统设计规定》(DL/T 5065-2009)《混凝土坝安全监测技术规范》(DL/T5178-2003)《混凝土重力坝设计规范》(DL 5108-1999)《水工建筑物抗震设计规范》(DL 5370-2000)(DL/5416-2009)《水工建筑物强震动安全监测技术规范》《电力行业紧急救护技术规范》(DL/T692-2008)《水力发电厂气体绝缘金属封闭开关设备配电装置设计规范》(DLT5139-2001)《水力发电厂气体绝缘金属封闭开关设备配电装置设计规范条文说明》(DL/T5139-2001)《水力发电厂照明设计规程》(DL/T 5140-2001)《水利水电工程劳动安全与工业卫生设计规范》(DL 5061-1996)《水力发电厂厂房采暖通风与空气调节设计规程》(DL/T5165-2002)(DL/5061—1996)《水利水电工程劳动安全与工业卫生设计规范》。
小石峡水电站导流兼深孔泄洪洞、引水发电洞及地面厂房工程(合同编号:XSX2009018/C1)1#机启动试运行报告批准:李刚审查:苗长盛编写:李梅康中国葛洲坝集团股份有限公司新疆小石峡水电站工程施工项目部目录1、试验依据.............................................................. 22、试验目的.............................................................. 23、试验设备.............................................................. 24、试验条件.............................................................. 25、试验项目.............................................................. 26、试验时间.............................................................. 27、启动试验情况.......................................................... 37.1机组充水试验 .................................................................................................................................................. 37.2机组首次启动试验.......................................................................................................................................... 47.3调速器空载扰动试验...................................................................................................................................... 47.4机组过速试验.................................................................................................................................................. 47.5发电机升流试验.............................................................................................................................................. 57.6发电机升压试验.............................................................................................................................................. 67.7发电机带主变及220K VGIS升流试验............................................................................................................. 77.8发电机带主变及220K VGIS升压试验............................................................................................................. 77.9励磁空载试验.................................................................................................................................................. 77.10自动开停机试验 ........................................................................................................................................ 147.11峡白线及220KVⅡ母送电........................................................................................................................ 147.121#主变冲击试验......................................................................................................................................... 147.131#机组并网及甩负荷试验......................................................................................................................... 157.14机组带负荷72小时连续试运行 .............................................................................................................. 158、遗留问题............................................................ 159、结论................................................................ 1610、附件:甩负荷甩前、甩时、甩后振摆度统计表............................ 161、试验依据试验依据《水轮发电机组启动试验规程》 (DL/T 507—2002),《水轮发电机组安装技术规范》 (GB 8564-2003),试运行指挥部批准的《小时峡水电站1#机组启动试运行方案》,厂家技术资料和设计院图纸。
水轮发电机组起动实验规程DL507—931993-03-13发布1993-08-01实行中华人民共和国能源部发布1总则1.0.1本规程合用于单机容量为3000kW及以上的水轮发电机组起动试运营实验与交接验收。
小于3000kW的机组可参照执行。
1.0.2水轮发电机组安装竣工检查合格后应进行起动试运营实验,实验合格交接验收后方可投入系统并网运营。
起动试运营实验的目的在于验证机组制造与安装质量,为正式并网运营发明条件。
1.0.3除本规程规定的起动试运营实验项目以外,如需增长实验项目应由生产建设部门根据实际情况会同有关单位拟定实验方案报上级主管部门批准,并抄报电力工业部水电站水轮发电机标准化技术委员会。
1.0.4对机组起动过程中出现的问题和存在的缺陷,应及时加以解决和消除,使水轮发电机组交接验收后可长期、安全、稳定运营。
1.0.5水轮发电机组的继电保护,自动控制,测量仪表等装置和设备,及与机组运营有关的电气回路、电器设备等,均应根据相应的专用规程进行实验。
2水轮发电机组起动试运营前的检查2.1引水系统的检查2.1.1进水口拦污栅已安装竣工并清理干净检查合格。
2.1.2进水口闸门门槽已清扫干净检查合格。
工作闸门,充水阀,启闭装置已安装竣工。
在无水情况下手动、自动操作均已调试合格,启闭情况良好。
检修闸门在关闭状态。
2.1.3压力钢管、调压井及通气孔、蜗壳、尾水管等过水通流系统均已检查合格清理干净。
灌浆孔已封堵。
测压头已装好,测压管阀门、测量表计均已安装。
伸缩节间隙均匀,盘根有足够的紧量。
非本期发电部分分叉管闷头已封堵。
所有进人孔(门)的盖板均已严密封闭。
2.1.4蝴蝶阀(或球阀)及旁通阀已安装竣工调试合格,启闭情况良好。
油压装置及操作系统已安装竣工检查合格,油泵电动机运转正常。
2.1.5蜗壳、转轮室及尾水管已清扫干净,固定转轮的楔子板或轴流式转轮的悬挂吊具或临时支座等均已拆除。
2.1.6蜗壳及尾水管排水阀启闭情况良好并处在关闭位置,手压泵或电动油泵起、停操作情况良好。
1、水轮发电机组起动试运行前的检查1.1引水系统的检查1.1.1进水口栏污栅已安装完工并清理干净检验合格。
1.1.2蜗壳、尾水管等过水通流系统均已检验合格清理干净。
测压头已装好,测压管阀门,测量表计均已安装。
伸缩节间隙均匀,盘根有足够的紧量。
所有进入门的盖板均已严密封闭。
1.1.3蜗壳、转轮室及尾水管已清扫干净,固定转轮的楔子板或临时支柱等均已拆除。
1.1.4尾水闸门门槽及其周围已清理干净,尾水闸门已安装完工,检验合格,尾水闸门已安装完工,情况良好。
1.1.5各部位通讯,联络信号检验合格,准确可靠,回路畅通。
1.2水轮机部分的检查1.2.1水轮机转轮及所有部件已安装完工检验合格,上下止漏环与转轮之间间隙已检查无遗留杂物。
1.2.2水导轴承润滑,冷却系统已检查合格,油位,温度传感器,水压已显示正常。
1.2.3导水机构已安装完工检验合格并处于关闭状态,调速器接力器锁锭投入。
1.2.4各测压表,档板流量开关,各压力变送器均已安装完工管路线路连接良好。
1.3调速系统及其设备的检查1.3.1调速系统及其设备已安装完工,并调试合格。
油压装置压力,油位正常,各表计阀门均已整定符合要求。
1.3.2油压装置油泵在工作压力下运行正常,无异常振动和发热。
1.3.3微机调速器电调柜已安装完工并调试合格。
1.3.4事故电磁阀动作正常,锁锭装置调试合格,信号指示正确,充水前应处于锁锭状态。
1.3.5进行调速系统联动调试的手动操作,并检查调速器,接力器及导水机构联动动作的灵活可靠和全行程内动作平稳性。
1.3.6用频率信号发生器加入信号,变化频率信号检查接力器行程的线性度,死区范围及全开,全关应符合设计要求。
1.3.7用紧急关闭办法整定调速器关机时间。
1.3.8对调速器自动操作系统进行模拟操作试验,检查自动开机、停机和事故停机各部件动作准确性和可靠性。
1.4发电机部分的检查1.4.1发电机整体已全部安装完工检验合格记录完整。
发电机内部已进行彻底清扫,定、转子气隙内无任何杂物。
水轮发电机组启动试验规程1. 总则水轮发电机组充水试验的开始,即是电站机组起动试运行的正式开始。
首先应确认充水试运行前的各项检查试验已全部完成。
充水前再次确认四台机进水蝴蝶阀及其旁通阀处于关闭状态,四台蝶阀重锺的锁定销已穿入,其操作电源已切除。
超声波流量计的穿线孔已可靠地封堵。
确认调速器、导水机构处于关闭状态,接力器锁锭已锁好。
2. 水轮发电机组启动试运行前的检查2.1 引水系统的检查2.1.1进水口拦污栅已安装调试完工。
2.1.2进水口闸门门槽已清扫干净检查合格。
检修闸门、工作闸门、充水阀和启闭装置已安装完工,在无水情况下手动、自动操作均已调试合格。
检修闸门和工作闸门处于关闭状态。
2.1.3调压井、压力钢管、蜗壳和尾水管等过水通流系统已检验合格清理干净。
灌浆孔已封堵。
测压头已装好,测压管阀门和测量表计已安装。
超声波流量计无水调试已合格。
2.1.4四台机的蝶阀及旁通阀已安装完工且能可靠封堵,启闭情况良好,处于关闭状态。
油压装置及操作系统已安装完工检验合格,油泵运转正常。
2.1.5蜗壳及尾水管已清理干净,固定转轮的楔子板和临时支撑已拆除。
2.1.6蜗壳及尾水管放空阀已关闭。
锥管进人孔已严密封闭。
2.1.7尾水闸门门槽及其周围已清理干净,闸门处于关闭状态。
尾水门机及抓梁可随时投入工作。
2.1.8调压井和尾水渠水位测量系统安装调试合格,水位信号远传正确。
2.2 水轮机的检查2.2.1水轮机转轮及所有部件已安装完工检验合格,施工记录完整,上下止漏环间隙已检查无遗留杂物。
2.2.2主轴中心补气装置已安装调试合格。
2.2.3顶盖射流泵已安装完工,检验合格。
2.2.4检修密封空气围带已安装完工,经检验无渗漏。
2.2.5水导轴承油位正常,冷却系统检查合格,油位、温度传感器及冷却水水压已调试符合设计要求。
2.2.6导水机构处于关闭状态,接力器锁锭投入。
导水叶最大开度和关闭后的严密性及压紧行程已检验。
剪断销信号装置已检验合格。
水轮发电机组起动试验规程DL507—931993-03-13发布1993-08-01实施中华人民共和国能源部发布1总则1.0.1本规程适用于单机容量为3000kW及以上的水轮发电机组起动试运行试验与交接验收。
小于3000kW的机组可参照执行。
1.0.2水轮发电机组安装完工检验合格后应进行起动试运行试验,试验合格交接验收后方可投入系统并网运行。
起动试运行试验的目的在于验证机组制造与安装质量,为正式并网运行创造条件。
1.0.3除本规程规定的起动试运行试验项目以外,如需增加试验项目应由生产建设部门根据实际情况会同有关单位拟定试验方案报上级主管部门批准,并抄报电力工业部水电站水轮发电机标准化技术委员会。
1.0.4对机组起动过程中出现的问题和存在的缺陷,应及时加以处理和消除,使水轮发电机组交接验收后可长期、安全、稳定运行。
1.0.5水轮发电机组的继电保护,自动控制,测量仪表等装置和设备,及与机组运行有关的电气回路、电器设备等,均应根据相应的专用规程进行试验。
2水轮发电机组起动试运行前的检查2.1引水系统的检查2.1.1进水口拦污栅已安装完工并清理干净检验合格。
2.1.2进水口闸门门槽已清扫干净检验合格。
工作闸门,充水阀,启闭装置已安装完工。
在无水情况下手动、自动操作均已调试合格,启闭情况良好。
检修闸门在关闭状态。
2.1.3压力钢管、调压井及通气孔、蜗壳、尾水管等过水通流系统均已检验合格清理干净。
灌浆孔已封堵。
测压头已装好,测压管阀门、测量表计均已安装。
伸缩节间隙均匀,盘根有足够的紧量。
非本期发电部分分叉管闷头已封堵。
所有进人孔(门)的盖板均已严密封闭。
2.1.4蝴蝶阀(或球阀)及旁通阀已安装完工调试合格,启闭情况良好。
油压装置及操作系统已安装完工检验合格,油泵电动机运转正常。
2.1.5蜗壳、转轮室及尾水管已清扫干净,固定转轮的楔子板或轴流式转轮的悬挂吊具或临时支座等均已拆除。
2.1.6蜗壳及尾水管排水阀启闭情况良好并处于关闭位置,手压泵或电动油泵起、停操作情况良好。
2.1.7尾水闸门门槽及其周围已清理干净。
尾水闸门已安装完工,检验合格,情况良好。
尾水闸门处于关闭状态。
2.1.8各部位通讯、联络信号检验合格,准确可靠,回路畅通。
2.2水轮机部分的检查2.2.1水轮机转轮及所有部件已安装完工检验合格,施工记录完整。
上下止漏环间或轴流式水轮机转轮叶片与转轮室之间隙已检查无遗留杂物。
2.2.2真空破环阀已安装完工,经严密性渗漏试验及设计压力下动作试验合格。
2.2.3顶盖排水泵已安装完工,检验合格,自动操作回路处于投入状态。
自流排水孔畅通无阻。
2.2.4主轴密封已安装完工。
经检验密封无渗漏。
调整密封水压至设计规定值。
2.2.5水导轴承润滑,冷却系统已检查合格,油位、温度传感器及冷却水水压已调试,各整定值符合设计要求。
2.2.6导水机构已安装完工检验合格并处于关闭状态,接力器锁锭投入。
导水叶最大开度和关闭后的严密性及压紧行程已检验符合设计要求。
2.2.7各测压表计、示流计、流量计、摆度、振动传感器及各种变送器均已安装完工,管路线路连接良好。
2.2.8尾水射流补气装置已安装并处于关闭状态。
自然补气阀处于开启状态。
2.3调速系统及其设备的检查2.3.1调速系统及其设备已安装完工,并调试合格。
油压装置压力、油位正常,透平油化验合格。
各部表计、阀门均已整定符合要求。
2.3.2油压装置油泵在工作压力下运行正常,无异常振动和发热。
集油槽油位浮子继电器动作正常。
高压补气装置手动、自动动作正确。
漏油装置手动、自动调试合格。
2.3.3由手动操作将油压装置的压力油通向调速系统,检查各油压管路、阀门,接头及部件等均无渗油现象。
2.3.4调速器电调柜已安装完工并调试合格,电液转换器工作正常。
2.3.5事故配压阀和分段关闭装置等均已调试合格。
锁锭装置调试合格,信号指示正确,充水前应处于锁锭状态。
2.3.6进行调速系统联动调试的手动操作,并检查调速器、接力器及导水机构联动动作的灵活可靠和全行程内动作平稳性。
检查导水叶开度、接力器行程和调速器柜的导叶开度指示器等三者的一致性。
2.3.7用紧急关闭办法初步检查导水叶全开到全关所需时间,并录制导叶开度与接力器行程的关系曲线。
2.3.8对于转桨式水轮机,应由调速器操作检查桨叶转动指示器的开度和实际开度的一致性。
模拟各种水头下导叶和桨叶协联关系曲线。
2.3.9对调速器自动操作系统进行模拟操作试验,检查自动开机、停机和事故停机各部件动作准确性和可靠性。
2.4发电机部分的检查2.4.1发电机整体已全部安装完工检验合格记录完整。
发电机内部已进行彻底清扫,定、转子气隙内无任何杂物。
2.4.2导轴承及推力轴承油位、温度传感器及冷却水压已调试,整定值符合设计要求。
2.4.3对采用水内冷轴瓦的推力轴承,在工作水压下进行冷却水流量测试,每小时流量应符合设计要求。
2.4.4推力轴承的高压油顶起装置已调试合格,压力继电器工作正常,单向阀及管路阀门均无渗油现象。
2.4.5发电机风罩以内所有阀门、管路、接头、电磁阀、变送器等均已检验合格,处于正常工作状态。
2.4.6发电机内灭火管路、火灾探测器、水喷雾灭火喷嘴已检验合格。
管路及喷嘴经手动动作准确。
通压缩空气试验畅通无阻。
2.4.7发电机转子集电环、碳刷、碳刷架已检验并调试合格。
2.4.8发电机风罩内所有电缆、导线、辅助线、端子板均已检查正确无误。
2.4.9发电机制动系统的手动、自动操作已检验调试合格,动作正常,充水前风闸处于投入制动状态。
2.4.10发电机的空气冷却器已检验合格,水路畅通无阻。
阀门无渗漏水现象。
2.4.11测量发电机工作状态的各种表计,振动、摆度传感器,气隙监测装置、局部放电监测仪等均已安装完工,调试、整定合格。
2.5油、水、风系统的检查2.5.1冷却水供水包括稳压水池供水、射流泵供水、加压泵供水、蜗壳取水口减压阀供水、前池取水口供水及备用水系统等均已分别调试合格,工作正常。
2.5.2机组冷却水供水过滤器及供水环管,进入机组冷却器的冷却水进出水管路阀门,接头均已检验合格。
2.5.3厂内渗漏排水和检修排水系统经全面检查合格。
各深井泵、排水泵手、自动启动工作正常,水位传感器经调试,其输出信号和整定值符合设计要求。
各排水系统的排水量应满足机组正常运行和检修的需要。
2.5.4全厂透平油、绝缘油系统已部分或全部投入运行,能满足该台机组供油、用油和排油的需要。
油质经化验合格。
用于全厂液压操作的公用油压装置系统已调试检验合格,并投入运行。
2.5.5高、低压空气压缩机均已调试合格,贮气罐及管路无漏气,管路畅通。
各压力表计、温度计、流量计、安全阀及减压阀工作正常。
整定值符合设计要求。
2.5.6所有高、低压空气系统管路已分别分段通入压缩空气进行漏气检查合格,无漏气现象。
2.5.7机组调相运行供气、自动化元件及系统均已检查合格,动作正确无误。
供气压力及补气量均能满足一次压水和调相运行的要求。
2.5.8各管路、附属设备已刷涂漆,标明流向,各阀门已标明开关方向,挂牌编号。
2.5.9主厂房、发电机母线层、中控室、主变压器、电缆层、电缆井、电缆道、母线室、母线道、开关室、油库等部位的消防系统管路或消防设施已安装完工检验合格,符合消防设计要求。
2.6电气设备的检查电气一次设备的检查2.6.1发电机主引出线及其设备已安装完工检验合格,机端引出口处的电压、电流互感器已检验合格。
中性点母线及电流互感器,中性点消弧线圈(或中性点接地变压器、电阻)均已安装并调试合格。
2.6.2发电机断路器、隔离开关(或成套开关柜)已安装检验合格。
2.6.3从发电机引出端直至主变压器低压侧段的母线及其设备已全部安装完工检验并试验合格,具备带电试验条件。
2.6.4主变压器已安装完工调试合格,分接开关置于系统要求的给定位置,绝缘油化验合格,油冷却系统调试合格,事故排油系统、灭火消防系统以及周围安全保护措施符合设计要求,具备带电试验条件。
2.6.5厂用电设备已全部安装完工检验并试验合格,已接通电源投入正常工作。
备用电源已检验合格,工作正常。
2.6.6高压开关站设备与本机组发电有关回路设备及母线、连接线等均已完工,高压断路器已调试合格。
2.6.7厂房内各设备接地已检验,接地连接良好。
厂外接地网已检查,接地网测试井已检查。
总接地网接地电阻值已测试,符合规程规定值的要求。
2.6.8厂房照明已安装,主要工作场所、交通道和楼梯间照明已检查合格。
事故照明已检查合格。
油库、蓄电池室等防爆灯已检查合格。
事故交通安全疏散指示牌已检查合格。
励磁系统及设备与回路的检查2.6.9励磁系统,励磁盘柜已安装完工检查合格,回路已做耐压试验合格。
2.6.10励磁电源变压器已安装完工检验合格,高、低压端连接线已检查,电缆已检验合格,耐压试验已通过。
电气控制和保护系统及回路的检查2.6.11机组电气控制和保护设备及盘柜均已安装完工检查合格。
中央控制室返回屏、控制台、计算机等设备均已安装完工检验合格。
2.6.12蓄电池及直流设备已安装完工检验合格。
逆变装置及其回路已检验合格。
2.6.13下列电气操作回路已检查并作模拟试验,已验证其动作的准确性。
a.进水口闸门自动操作回路;b.蝴蝶阀(球阀或筒形阀)自动操作回路;c.机组水力机械自动操作回路;d.机组调速系统自动操作回路;e.发电机励磁操作回路;f.发电机断路器操作回路;g.直流及中央音响信号回路;’h.全厂公用设备操作回路;i.机组同期操作回路;j.火警警报信号及操作回路;k.通讯及其他必要的专门装置。
2.6.14电气二次的电流回路和电压回路完成通电检查之后,下列继电保护回路应进行模拟试验,验证动作的准确性。
a.发电机继电保护回路;b.主变压器继电保护回路;c.高压母线继电保护回路;d.送电线路继电保护回路;e.厂用电继电保护回路;f.其他继电保护回路。
3水轮发电机组充水试验3.0.1水轮发电机组充水试验的开始,就应认为是电站机组起动试运行的正式开始,应确认前项的检查试验已全部完成。
3.0.2对于引水式水电站则引水隧洞至调压井段已充水。
对于坝后式或河床式水电站则坝前水位已蓄至最低发电水位。
3.0.3充水前应确认进水口检修闸门和工作闸门处于关闭状态。
确认蝴蝶阀(球阀或筒形阀)处于关闭状态。
确认调速器,导水机构处于关闭状态,接力器锁锭已锁好。
3.1充水操作及检查尾水管充水3.1.1利用尾水倒灌或机组技术供水排水管等方式向尾水管充水,在充水过程中随时检查水轮机顶盖的漏水情况,导水机构及空气围带,测压系统管路,尾水管进人门的漏水情况及测压表计的读数。
3.1.2上述检查发现异常情况时,则立即停止充水并将尾水管排空进行处理。
3.1.3待充水至与尾水位平压后,提起尾水闸门,并锁锭在门槽口上。
