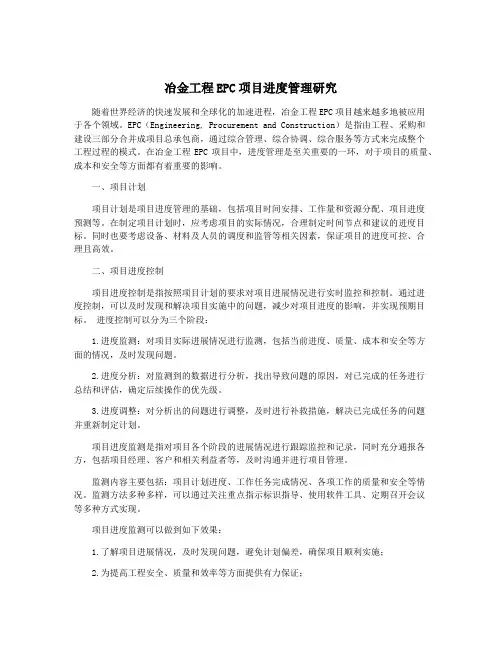

冶金工程EPC项目进度管理研究随着世界经济的快速发展和全球化的加速进程,冶金工程EPC项目越来越多地被应用于各个领域。
EPC(Engineering, Procurement and Construction)是指由工程、采购和建设三部分合并成项目总承包商,通过综合管理、综合协调、综合服务等方式来完成整个工程过程的模式。
在冶金工程EPC项目中,进度管理是至关重要的一环,对于项目的质量、成本和安全等方面都有着重要的影响。
一、项目计划项目计划是项目进度管理的基础,包括项目时间安排、工作量和资源分配、项目进度预测等。
在制定项目计划时,应考虑项目的实际情况,合理制定时间节点和建议的进度目标。
同时也要考虑设备、材料及人员的调度和监管等相关因素,保证项目的进度可控、合理且高效。
二、项目进度控制项目进度控制是指按照项目计划的要求对项目进展情况进行实时监控和控制。
通过进度控制,可以及时发现和解决项目实施中的问题,减少对项目进度的影响,并实现预期目标。
进度控制可以分为三个阶段:1.进度监测:对项目实际进展情况进行监测,包括当前进度、质量、成本和安全等方面的情况,及时发现问题。
2.进度分析:对监测到的数据进行分析,找出导致问题的原因,对已完成的任务进行总结和评估,确定后续操作的优先级。
3.进度调整:对分析出的问题进行调整,及时进行补救措施,解决已完成任务的问题并重新制定计划。
项目进度监测是指对项目各个阶段的进展情况进行跟踪监控和记录,同时充分通报各方,包括项目经理、客户和相关利益者等,及时沟通并进行项目管理。
监测内容主要包括:项目计划进度、工作任务完成情况、各项工作的质量和安全等情况。
监测方法多种多样,可以通过关注重点指示标识指导、使用软件工具、定期召开会议等多种方式实现。
项目进度监测可以做到如下效果:1.了解项目进展情况,及时发现问题,避免计划偏差,确保项目顺利实施;2.为提高工程安全、质量和效率等方面提供有力保证;3.为客户提供良好及时的沟通渠道,让客户了解项目进展情况,减少疑虑。

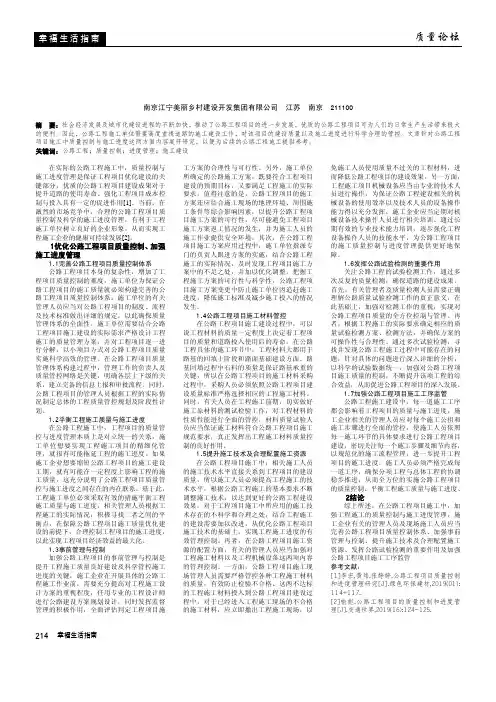

质量论坛幸福生活指南214幸福生活指南公路工程项目质量控制与进度管理研究施志慧南京江宁美丽乡村建设开发集团有限公司 江苏 南京 211100摘 要:社会经济发展及城市化建设进程的不断加快,推动了公路工程项目的进一步发展,优质的公路工程项目可为人们的日常生产生活带来极大的便利。
因此,公路工程施工单位需要高度重视道路的施工建设工作,对该项目的建设质量以及施工进度进行科学合理的管控。
文章针对公路工程项目施工中质量控制与施工进度这两方面内容展开研究,以便为后续的公路工程施工提供参考。
关键词:公路工程;质量控制;进度管理;施工建设在实际的公路工程施工中,质量控制与施工进度管理是保证工程项目优化建设的关键部分,优质的公路工程项目建设成果对于提升道路的使用寿命、强化工程项目成本控制与投入具有一定的促进作用[1]。
当前,在激烈的市场竞争中,合理的公路工程项目质量控制及科学的施工进度管理,有利于工程施工单位树立良好的企业形象,从而实现工程施工企业的健康可持续发展[2]。
1优化公路工程项目质量控制、加强施工进度管理 1.1完善公路工程项目质量控制体系 公路工程项目本身的复杂性,增加了工程项目质量控制的难度,施工单位为保证公路工程项目的施工质量就必须构建完善的公路工程项目质量控制体系。
施工单位的有关管理人员应当对公路工程项目的制度、流程及技术标准做出详细的规定,以此确保质量管理体系的全面性。
施工单位需要结合公路工程项目施工建设的实际需求严格设计工程施工的质量管理方案,并对工程项目逐一进行分解,以小项目方式对公路工程项目质量实施科学高效的管理。
在公路工程项目质量管理体系构建过程中,管理工作的负责人及质量管控网络是关键,明确各层上下级的关系,建立完备的信息上报和审批流程。
同时,公路工程项目的管理人员根据工程的实际情况制定总体的工程质量管控规划及阶段性计划。
1.2平衡工程施工质量与施工进度 在公路工程施工中,工程项目的质量管控与进度管理本质上是对立统一的关系,施工单位想要实现工程施工项目的精细化管理,就很有可能拖延工程的施工进度。

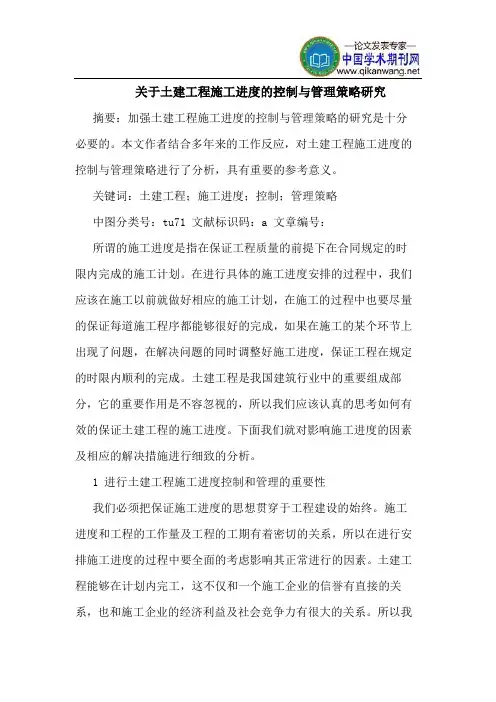

关于土建工程施工进度的控制与管理策略研究摘要:加强土建工程施工进度的控制与管理策略的研究是十分必要的。
本文作者结合多年来的工作反应,对土建工程施工进度的控制与管理策略进行了分析,具有重要的参考意义。
关键词:土建工程;施工进度;控制;管理策略中图分类号:tu71 文献标识码:a 文章编号:所谓的施工进度是指在保证工程质量的前提下在合同规定的时限内完成的施工计划。
在进行具体的施工进度安排的过程中,我们应该在施工以前就做好相应的施工计划,在施工的过程中也要尽量的保证每道施工程序都能够很好的完成,如果在施工的某个环节上出现了问题,在解决问题的同时调整好施工进度,保证工程在规定的时限内顺利的完成。
土建工程是我国建筑行业中的重要组成部分,它的重要作用是不容忽视的,所以我们应该认真的思考如何有效的保证土建工程的施工进度。
下面我们就对影响施工进度的因素及相应的解决措施进行细致的分析。
1 进行土建工程施工进度控制和管理的重要性我们必须把保证施工进度的思想贯穿于工程建设的始终。
施工进度和工程的工作量及工程的工期有着密切的关系,所以在进行安排施工进度的过程中要全面的考虑影响其正常进行的因素。
土建工程能够在计划内完工,这不仅和一个施工企业的信誉有直接的关系,也和施工企业的经济利益及社会竞争力有很大的关系。
所以我们必须对土建工程中的施工进度的控制重视起来,对于可能引起工程不能按照规定时间内完成的各种因素都要事先考虑周全,对于施工过程中的突发事件也要及时有效的解决,保证工期正常进行。
施工期限的延长会使工程的资金投入增加,这对于企业经济效益的增加是十分不利的。
2 影响土建工程施工进度的因素影响土建工程施工进度的因素是十分多的。
主要可以分为两大类,一类是人为的原因,施工人员、材料、设备等方面。
另一类为自然原因,天气、施工环境的影响。
但是对施工进度影响最大的还是人为因素。
工程建设能否在保证工程质量的前提下在规定的时间内完成,主要还是人员来进行控制的。

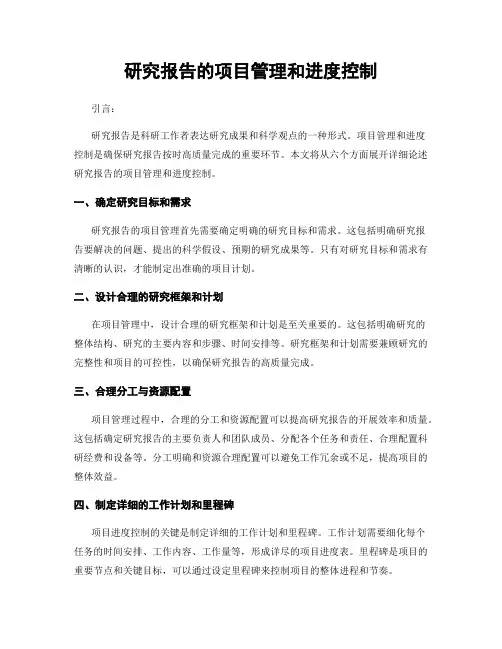

研究报告的项目管理和进度控制引言:研究报告是科研工作者表达研究成果和科学观点的一种形式。
项目管理和进度控制是确保研究报告按时高质量完成的重要环节。
本文将从六个方面展开详细论述研究报告的项目管理和进度控制。
一、确定研究目标和需求研究报告的项目管理首先需要确定明确的研究目标和需求。
这包括明确研究报告要解决的问题、提出的科学假设、预期的研究成果等。
只有对研究目标和需求有清晰的认识,才能制定出准确的项目计划。
二、设计合理的研究框架和计划在项目管理中,设计合理的研究框架和计划是至关重要的。
这包括明确研究的整体结构、研究的主要内容和步骤、时间安排等。
研究框架和计划需要兼顾研究的完整性和项目的可控性,以确保研究报告的高质量完成。
三、合理分工与资源配置项目管理过程中,合理的分工和资源配置可以提高研究报告的开展效率和质量。
这包括确定研究报告的主要负责人和团队成员、分配各个任务和责任、合理配置科研经费和设备等。
分工明确和资源合理配置可以避免工作冗余或不足,提高项目的整体效益。
四、制定详细的工作计划和里程碑项目进度控制的关键是制定详细的工作计划和里程碑。
工作计划需要细化每个任务的时间安排、工作内容、工作量等,形成详尽的项目进度表。
里程碑是项目的重要节点和关键目标,可以通过设定里程碑来控制项目的整体进程和节奏。
五、建立有效的沟通和协作机制项目管理中,建立有效的沟通和协作机制对于保证项目的顺利进行和进度的控制至关重要。
这包括研究报告团队成员之间的内部沟通、与其他项目参与者(如合作伙伴、导师等)之间的外部沟通、定期开展项目进展会议等。
有效的沟通和协作可以减少信息交流的误差,提高项目的执行效率。
六、风险管理和应急预案在研究报告的项目管理过程中,面临着各种可能的风险和挑战。
为了做到有效的进度控制,需要建立风险管理和应急预案。
风险管理包括识别可能的风险、评估风险的概率和影响程度、制定相应的应对方案等。
应急预案则是对于可能出现的紧急情况制定的具体应对计划,以应对项目进度受阻的突发情况。
公路工程的施工进度管理及控制研究研究题目:公路工程的施工进度管理及控制研究摘要:随着城市规模的不断扩大和基础设施建设的快速发展,公路工程的施工进度管理和控制成为重要的课题。
本文通过梳理相关文献,分析现有方法的优缺点,并提出一种创新的施工进度管理和控制方案。
该方案整合了影响工程进度的关键因素,通过数据分析和现场观察来实现实时的施工进度监测和控制。
通过实证研究,我们发现该方案在提高施工效率、降低成本和减少工期延误等方面具有显著的效果。
这一研究对于公路工程的施工管理和控制具有重要的实践价值。
1. 研究问题及背景在公路工程的施工过程中,施工进度管理和控制一直是工程管理者关注的重点。
然而,在传统的施工管理方法中,存在诸多问题,如信息传递不及时、施工材料供应不稳定等,导致施工延期、工程质量下降等问题的出现。
因此,本文旨在探索一种能够提高施工效率、降低成本,并确保工程质量的施工进度管理和控制方法。
2. 研究方案方法2.1 相关文献回顾本研究首先回顾了公路工程施工进度管理和控制的相关文献,分析了现有方法的优缺点,为后续研究提供理论基础和研究动机。
2.2 建立施工进度管理和控制模型基于相关文献回顾的结果,本研究提出了一种基于关键路径方法和信息技术的施工进度管理和控制模型。
该模型以关键路径法为主要工具,通过信息技术手段实现施工进度数据的实时监测和分析,以及施工进度的动态调整和控制。
2.3 数据分析本研究采集了多个公路工程项目的施工进度数据,并运用统计分析方法对数据进行处理和分析。
通过对各因素与工程进度的相关性进行研究,找出对工程进度影响最大的关键因素,为进一步的施工进度管理和控制提供支持。
3. 数据分析和结果呈现通过对施工进度数据的分析,我们发现了施工进度延误的主要原因,如材料供应延迟、施工人员调配不合理等。
同时,我们运用建立的施工进度管理和控制模型,实现了实时的施工进度监测和控制。
通过与传统方法的比较,我们发现该模型在提高施工效率、降低成本方面具有较好的效果。
建设工程项目施工阶段的进度控制与管理摘要:建筑工程施工进度控制是指根据进度总目标及资源优化配置的原则,对建筑工程项目各施工阶段的工作内容、工作程序、持续时间和衔接关系编制计划并付诸实施。
在具体的项目管理实施过程中有很多因素会影响施工进度,施工进度失控现象时有发生。
基于此,本文将对建设工程项目施工阶段的进度控制与管理对策进行分析。
关键词:进度管理;建筑工程管理;管理对策1 建设工程项目施工阶段的进度控制与管理的重要性1.1 合理控制建筑工程的施工成本做好建筑工程管理中的进度管理,不仅有利于保证建筑工程质量,还有利于企业统筹各项资源,盘活资金,更好地控制施工成本,在开展建筑工程施工过程中,需要对各项施工内容、现场人员、入场材料等进行管理。
面对这种复杂的施工环境,必须有规划、有目标地开展进度管理工作,科学管理施工环节中需要使用的资源,严格控制每一施工环节的资源损耗,减少不必要的资源浪费。
1.2 保证建筑企业的投资效益基于施工方案和施工规划,有目标地开展建筑工程进度管理,能够提升施工效率,从而提高建筑单位的投资效益。
建筑工程涉及内容和项目多,需要应用的施工工艺也相当复杂,为此,应通过了解施工周期、施工难度系数、施工规模等方面的规律与特点,积极总结经验,并根据施工进度管理中存在的问题与不足及时调整优化策略,从而保证建筑单位的投资效益。
2 建设工程项目施工阶段的进度控制与管理问题2.1 进度目标和计划制定不够科学合理在当前的市场机制中,及早完成并交付工程通常是业主方最关心的问题,导致许多施工单位片面地将缩短工期作为主要目标。
同时,由于对施工进度管理缺乏科学合理的规划,致使在确定工期时没有考虑工程规模的大小、复杂程度、施工条件以及其他单位的配合程度等因素,简单、粗糙地制定总工期和项目进度节点。
综上,对进度计划的制定缺乏科学、合理的依据,必然影响项目的实际进度。
2.2 现场跟踪力度不够、计划调整不及时项目施工进度计划在实施过程中,由于跟踪力度不够,信息反馈不够及时,当现场施工环境与外部各项因素发生变化后,原计划没有得到相应调整,导致项目的实际进度陷入滞后和盲目的无序状态。

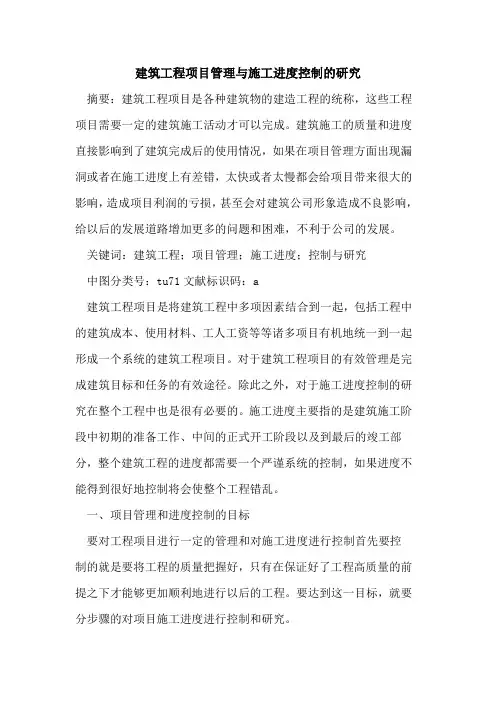

建筑工程项目管理与施工进度控制的研究摘要:建筑工程项目是各种建筑物的建造工程的统称,这些工程项目需要一定的建筑施工活动才可以完成。
建筑施工的质量和进度直接影响到了建筑完成后的使用情况,如果在项目管理方面出现漏洞或者在施工进度上有差错,太快或者太慢都会给项目带来很大的影响,造成项目利润的亏损,甚至会对建筑公司形象造成不良影响,给以后的发展道路增加更多的问题和困难,不利于公司的发展。
关键词:建筑工程;项目管理;施工进度;控制与研究中图分类号:tu71文献标识码:a建筑工程项目是将建筑工程中多项因素结合到一起,包括工程中的建筑成本、使用材料、工人工资等等诸多项目有机地统一到一起形成一个系统的建筑工程项目。
对于建筑工程项目的有效管理是完成建筑目标和任务的有效途径。
除此之外,对于施工进度控制的研究在整个工程中也是很有必要的。
施工进度主要指的是建筑施工阶段中初期的准备工作、中间的正式开工阶段以及到最后的竣工部分,整个建筑工程的进度都需要一个严谨系统的控制,如果进度不能得到很好地控制将会使整个工程错乱。
一、项目管理和进度控制的目标要对工程项目进行一定的管理和对施工进度进行控制首先要控制的就是要将工程的质量把握好,只有在保证好了工程高质量的前提之下才能够更加顺利地进行以后的工程。
要达到这一目标,就要分步骤的对项目施工进度进行控制和研究。
由于近年施工企业相互竟争及社会建筑工程需求的不断地加快。
因此,建筑工程的数量也在不断的增加,施工压力不断加大。
因而,很多建筑公司为了获取更多的利润和利益,就会在这样的环境下开始偷工减料,盲目超赶工期,不注意整个工程的管理和整体施工进度的控制,但是这样的做法是极其不正确的。
这样就很难确保建筑工程项目的施工质量,且有可能造成很大安全事故和经济损失。
施工管理和对进度的控制是建筑施工过程中一项很重要的条件,施工者要严格控制住施工进度,防止产生意外,给自身和他人带来不必要的伤害。
二、施工进度的控制研究在对于建筑工程施工进度控制研究的问题上,其实涉及到了很多个方面,不单纯是建筑施工单位的问题。

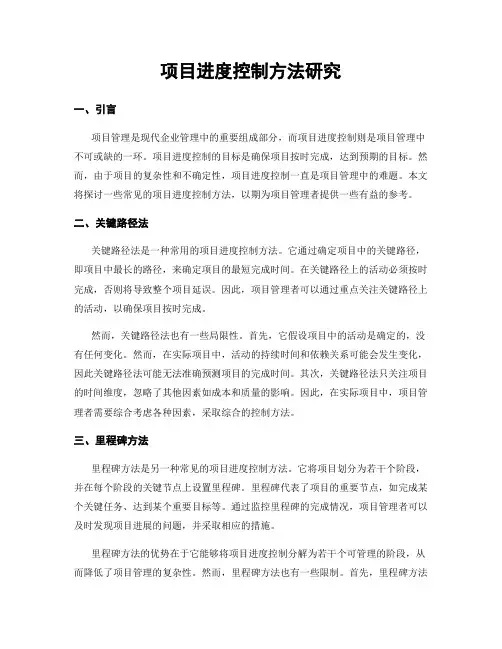

项目进度控制方法研究一、引言项目管理是现代企业管理中的重要组成部分,而项目进度控制则是项目管理中不可或缺的一环。
项目进度控制的目标是确保项目按时完成,达到预期的目标。
然而,由于项目的复杂性和不确定性,项目进度控制一直是项目管理中的难题。
本文将探讨一些常见的项目进度控制方法,以期为项目管理者提供一些有益的参考。
二、关键路径法关键路径法是一种常用的项目进度控制方法。
它通过确定项目中的关键路径,即项目中最长的路径,来确定项目的最短完成时间。
在关键路径上的活动必须按时完成,否则将导致整个项目延误。
因此,项目管理者可以通过重点关注关键路径上的活动,以确保项目按时完成。
然而,关键路径法也有一些局限性。
首先,它假设项目中的活动是确定的,没有任何变化。
然而,在实际项目中,活动的持续时间和依赖关系可能会发生变化,因此关键路径法可能无法准确预测项目的完成时间。
其次,关键路径法只关注项目的时间维度,忽略了其他因素如成本和质量的影响。
因此,在实际项目中,项目管理者需要综合考虑各种因素,采取综合的控制方法。
三、里程碑方法里程碑方法是另一种常见的项目进度控制方法。
它将项目划分为若干个阶段,并在每个阶段的关键节点上设置里程碑。
里程碑代表了项目的重要节点,如完成某个关键任务、达到某个重要目标等。
通过监控里程碑的完成情况,项目管理者可以及时发现项目进展的问题,并采取相应的措施。
里程碑方法的优势在于它能够将项目进度控制分解为若干个可管理的阶段,从而降低了项目管理的复杂性。
然而,里程碑方法也有一些限制。
首先,里程碑方法只关注项目的关键节点,忽略了其他活动的进展情况。
其次,里程碑方法只关注项目的时间维度,忽略了其他因素的影响。
因此,在实际项目中,项目管理者需要综合考虑各种因素,采取综合的控制方法。
四、敏捷方法敏捷方法是一种灵活的项目进度控制方法。
它强调团队合作、快速响应变化和持续交付价值。
敏捷方法通过将项目划分为若干个迭代周期,每个周期都包含需求分析、设计、开发和测试等活动,来实现项目的快速交付。
建筑工程项目进度管理控制措施研究摘要:建筑工程项目进度管理是保证工程顺利进行的全面综合性管理工作。
施工单位需要用科学有效的方法对工程项目的进度进行管理,这也是保障进度目标得以实现的基础。
关键词:建筑工程;进度管理;措施中图分类号:k826.16 文献标识码:a 文章编号:1.项目进度与成本、质量的关系在建筑工程施工过程中,项目成本是随着项目进度的加快而增加的。
进度快慢的改变将直接影响人力、材料以及施工机械的投入量。
例如在某工程项目中,为了加快工程进度,多家施工单位同时参与开工。
因为大多施工单位都承建的单体工程,虽然投入了大量的周转材料和施工机械,但是利用率却很低,施工人员也很难形成流水作业,造成经常窝工的现象。
到竣工时,虽然大大加快了项目进度,但多数施工单位的施工费用都增加了许多,有的甚至出现了亏损现象。
在一般情况下,用于工程实体的直接费是随着项目进度的加快而增加的,但投标承包工程却不同。
自从国家对建筑材料实行价格放开以后,各地材料价格都开始不断上涨。
而在投标承包工程中,由材料涨价而引起的价差都由施工单位承担,所以在这方面,加快工程进度可以降低材料成本。
一般情况下,对工程的质量要求越高,会导致项目进度的减缓。
但如果施工单位采用新工艺、新技术和新设备,并进行合理高效的管理水平组织施工,不仅能够提高工程的质量,也可以加快工程的进度。
若不顾及施工人员的技术好坏、一味的加班加点来加快工程进度,会对工人带来巨大的工作压力,进而影响产品的合格率,造成工程质量的不稳定。
若再进行修补措施,只会进一步阻碍工程进度。
例如某施工单位为了赶工,在施工阶段大量的招收当地劳力进行日夜的加班加点。
本来工人的技术水平就差,而且施工单位对现场的质量管理工作也不到位,最后导致工程质量的不合格,不得不进行返工修改。
不仅延误了工期,也使施工单位的信誉受到了影响。
2.对工程进度有作用的要素简介对工程进度有作用的要素非常多,通常有以下:项目施工参与者的影响因素、项目施工技术因素、项目施工组织管理因素、项目投资因素、项目设计变更因素等因素。

工程项目施工期的进度控制研究1. 引言1.1 背景介绍工程项目施工期的进度控制是工程管理中的重要环节,其在整个工程项目生命周期中起着关键作用。
随着社会经济的不断发展,工程项目规模和复杂度也在不断增加,施工进度的控制变得越发重要。
在工程项目的实施过程中,施工进度控制直接关系到工程项目的完成时间、成本和质量等方面。
工程项目施工期的进度控制是保证工程项目顺利进行和按时完成的关键环节。
通过合理的进度控制,可以有效地规划和管理施工活动,确保工程项目能够按时交付。
而不合理的施工进度控制可能导致工程项目延误、超预算或质量问题,对工程项目的顺利实施造成影响。
随着工程项目的复杂性和规模不断增加,施工进度控制面临着新的挑战和机遇。
对工程项目施工期的进度控制进行深入研究和探讨具有重要意义。
本文将从施工进度控制的基本原理、影响施工进度的因素、常用的施工进度控制方法、现阶段存在的问题和未来发展趋势等方面进行探讨,旨在为工程项目的顺利实施提供参考和借鉴。
1.2 研究意义工程项目施工期的进度控制是工程管理中的重要环节,直接影响着项目的质量、成本和安全等方面。
对施工进度的有效控制不仅能够提高工程项目的效率和经济性,还能保证项目按时交付和顺利完成。
对施工进度控制的研究具有重要的意义。
通过对施工进度控制的研究,可以帮助工程管理者更好地了解施工进度控制的基本原理和方法,提高他们的管理水平和决策能力。
研究施工进度控制的相关因素,可以帮助项目管理者在实际工程项目中有针对性地采取措施,提高施工进度的可控性和稳定性。
通过了解现阶段存在的问题和未来发展趋势,可以为工程管理者提供参考,从而更好地应对挑战和抓住机遇。
研究工程项目施工期的进度控制具有重要的理论和实践意义,是当前工程管理领域中的热门研究方向之一。
通过深入研究和探讨,可以不断完善相关理论体系和方法,推动工程项目管理领域的进步和发展。
【研究意义的内容到此结束】。
2. 正文2.1 施工进度控制的基本原理施工进度控制的基本原理是指通过对施工过程中各个工程节点的计划、监控和调整,确保工程项目按照预定的时间计划进行,达到预期的施工效果。
建筑工程施工进度控制与管理的研究【摘要】建筑工程施工进度控制与管理对于项目的顺利进行至关重要。
本文通过分析建筑工程施工进度控制的重要性,介绍了现有的施工进度控制方法以及施工进度管理软件的应用。
进一步对建筑工程施工进度影响因素进行了分析,并通过案例分析展示了实际应用情况。
结合研究成果,指出了未来建筑工程施工进度控制与管理的发展趋势,以期为行业提供有效的管理方法与工具。
通过本文的研究,可以更好地了解建筑工程施工进度控制与管理的关键因素,促进施工项目的质量和效率的提升,实现项目的成功完成。
【关键词】建筑工程、施工进度控制、施工进度管理、影响因素、案例分析、软件应用、研究成果、发展趋势1. 引言1.1 建筑工程施工进度控制与管理的研究建筑工程施工进度控制与管理一直是建筑工程管理中的重要方面。
在施工过程中,合理控制和管理施工进度可以有效提高工程的执行效率,避免不必要的延误和额外成本。
对建筑工程施工进度控制与管理进行深入研究具有重要的理论和实践意义。
建筑工程施工进度控制的重要性不言而喻。
通过对工程进度的及时监控、调整和管理,可以确保工程按时按质完成,提高工程建设的效率和质量。
良好的进度控制还可以减少安全事故的发生,保障工人和施工人员的安全。
当前,已经有许多施工进度控制方法被应用于建筑工程管理中,包括PERT、CPM等传统方法,以及现代技术和软件的应用。
施工进度管理软件的应用特别受到重视,它们能够提供全面、准确的数据支持,帮助管理者更好地监控和控制工程进度。
建筑工程施工进度受到多种因素的影响,如施工技术、人力资源、材料供应等。
对这些影响因素进行分析,有助于找出影响工程进度的关键因素,从而制定相应的控制措施。
建筑工程施工进度控制与管理的研究既具有实际应用意义,也有理论研究的价值。
通过深入研究施工进度控制与管理,可以提高工程管理的水平,促进建筑工程行业的持续发展。
2. 正文2.1 建筑工程施工进度控制的重要性建筑工程施工进度控制是确保工程按照预定计划进行的关键环节。
可行性研究报告项目进度与时间计划控制与管理与优化一、引言项目进度与时间计划控制与管理与优化是项目管理中的重要环节,它能够确保项目按时完成并达到预期目标。
本文将对可行性研究报告项目的进度与时间计划进行探讨,提出控制与管理与优化的方法。
二、项目进度与时间计划控制项目进度与时间计划控制是为了保证项目进展按照预定时间表进行,从而达到项目目标。
以下是项目进度与时间计划控制的几个关键步骤:1. 项目进度计划编制在项目启动阶段,需要制定项目进度计划。
项目进度计划包括项目的里程碑、关键活动和任务等,每个活动和任务都应该有明确的开始时间和结束时间。
2. 进度监控一旦项目进度计划制定完成,就需要进行进度监控。
这可以通过与项目团队沟通、检查进度报告以及使用项目管理软件等方法实现。
如果发现项目进度落后于计划,就需要采取相应的措施进行调整,如重新分配资源或调整时间表。
3. 及时反馈及时反馈是确保项目按计划进行的重要环节。
项目经理需要与项目团队成员保持密切联系,及时了解项目进展情况,并对问题和延误进行反馈。
及时的反馈可以帮助项目团队及时发现并解决问题,避免项目延期。
三、项目进度与时间计划管理项目进度与时间计划管理是在整个项目执行过程中对项目进度进行管理和监控,以确保项目按时完成。
以下是几个项目进度与时间计划管理的关键方面:1. 风险管理项目进度与时间计划管理应该与风险管理相结合。
项目经理需要及时识别可能影响项目进度的风险,并采取相应的措施进行应对。
这包括制定风险应对计划、分析风险的概率和影响,以及制定相应的风险应对策略。
2. 资源分配资源分配是项目进度与时间计划管理的一个重要方面。
项目经理需要根据项目进度计划和资源可用性,合理安排和分配资源,以确保项目团队可以按时完成任务。
3. 监控与报告项目经理应该进行定期的监控和报告工作。
这可以通过制定进度报告模板、定期召开会议以及使用项目管理软件等方法实现。
监控和报告有助于项目经理及时了解项目进展情况,并采取必要的措施进行调整和优化。
工程管理中的进度管理与进度控制研究摘要:本文旨在探讨工程管理中的进度管理与进度控制的研究。
通过综述相关文献和案例分析,分析了进度管理与进度控制的重要性和挑战,并提出了一些解决方案和最佳实践。
本研究的目标是为工程管理人员和研究者提供清晰的理解和指导,以实现工程项目的进度管理和控制。
关键词:工程管理;进度管理;进度控制;最佳实践引言:工程项目的进度管理与进度控制是确保项目按时完成的重要因素之一。
在当今竞争激烈的商业环境中,有效的进度管理和进度控制对于项目成功和组织的可持续发展至关重要。
然而,许多工程项目在实施过程中面临着进度延误、资源浪费和效率低下等问题。
因此,深入研究进度管理与进度控制的方法和策略对于提高工程项目的成功率具有重要意义。
一、工程管理中进度管理与进度控制的重要性1 进度管理的意义1.1 进度管理对项目成功的影响进度管理在工程管理中具有重要的意义。
项目的进度管理涉及到项目计划的制定、进度的跟踪和控制,以确保项目按时完成。
通过有效的进度管理,可以提高项目的执行效率,减少项目延期的风险。
进度管理可以帮助项目团队识别和解决项目进度中的问题,及时调整和优化进度计划,确保项目按时交付。
同时,进度管理还可以提高项目的可控性和透明度,使项目团队和相关利益相关者能够清楚地了解项目的进展情况,及时作出决策和调整。
1.2 进度管理对组织效益的影响进度管理不仅对项目成功有影响,还对组织效益产生重要影响。
通过有效的进度管理,可以提高组织的运营效率和资源利用率。
项目按时完成可以减少资源的闲置时间,提高资源的利用效率。
同时,进度管理也可以帮助组织识别和解决项目执行中的问题,提高组织的问题解决能力和协调能力。
2 进度控制的作用2.1 进度控制的定义和目标进度控制是指在项目执行过程中,通过监督和调整项目进度,确保项目能够按计划进行并按时完成的过程。
进度控制的目标是实现项目的按时交付,减少项目的延期风险。
通过进度控制,项目团队可以识别和解决项目进度中的问题,及时调整和优化进度计划,确保项目的顺利进行。
建筑工程项目进度控制与优化策略研究从筹备到竣工,每个建筑工程项目都需要进行进度控制与优化策略的研究。
合理的进度控制和高效的优化策略能够确保项目按时完成、控制成本和提高质量。
因此,针对建筑工程项目进度控制与优化策略的研究具有重要意义。
本文将从项目管理的角度,探讨如何进行建筑工程项目进度控制与优化策略的研究。
一、项目进度控制策略研究1.进度计划编制与管理进度计划编制是项目进度控制的核心工作之一。
在编制进度计划时,需考虑时间序列、工作流程以及资源调度等因素,制定出合理的项目进度计划。
同时,项目进度计划的管理也十分重要,包括定期更新进度计划、优化资源利用、协调各工种任务安排等。
2.进度控制与监控项目进度控制与监控旨在跟踪项目进度的执行情况,及时发现和解决进度偏差。
通过建立进度控制机制,如定期开展工程变更评估、进行进度风险分析,能够提前应对问题,保证项目按时完成。
3.质量控制与进度保证建筑工程项目进度控制不仅仅是时间的管控,同时也要有对质量的保证。
高质量的施工能够避免进度延误和后期维护成本的增加。
因此,在项目进度控制过程中,务必注重质量控制,确保工程质量与进度相符。
二、项目优化策略研究1.资源优化与合理配置资源优化与合理配置是项目管理中的重点内容之一,通过对项目资源的优化调配,可以降低项目成本,提高项目进度。
例如,在施工过程中灵活运用先进设备、采用优质材料、合理调度工种人员等措施,能够提高工程效率,缩短项目工期。
2.信息化技术与工具应用随着信息化技术的发展,逐渐应用于建筑工程项目管理中。
通过信息化技术,可以实现进度信息的实时监控与查询,提高项目管理的效率和准确性。
同时,利用工具软件进行项目进度分析与优化也是提高项目管理水平的重要手段。
3.风险管理与应急措施项目管理过程中,难免会遇到各种风险和不可预见的因素,如自然灾害、供应链中断等。
因此,建立完善的风险管理体系,并制定应急措施,能够在项目进度出现问题时及时应对,缩短恢复时间,确保项目进度的稳定和高效。
建筑工程管理中的进度控制与项目管理方法研究摘要:本文主要研究建筑工程管理中的进度控制与项目管理方法。
通过对现有文献和案例的综合分析,探讨了进度控制和项目管理在建筑工程领域的重要性及其应用。
首先,介绍了建筑工程管理中的进度控制概念和相关理论,包括关键路径法、甘特图和里程碑等。
接着,阐述了项目管理方法在建筑工程中的应用,如项目计划、资源分配和团队协作等。
关键词:建筑工程管理;进度控制;项目管理;建筑工程是一个复杂而庞大的项目,在项目生命周期中需要进行全面的管理和控制。
而建筑工程管理中的进度控制和项目管理方法则成为确保项目按时完成和满足质量要求的关键因素。
过去几十年来,随着信息技术的快速发展和管理理论的不断完善,建筑工程管理方法也得到了极大的改进和拓展。
然而,在实际应用中,仍然存在许多挑战和问题,需要进一步探索和研究。
一、建筑工程管理中的进度控制概念建筑工程管理中的进度控制是指通过合理的规划和组织,确保工程项目按照预定的时间进度进行,从而达到项目的目标和要求。
进度控制是建筑工程管理中非常重要的一个环节,它涉及到工期的安排、资源的分配、任务的执行等方面,是保证工程项目能够按时完成的关键。
在建筑工程管理中,有几个常用的进度控制方法和工具,其中包括关键路径法、甘特图和里程碑。
(一)关键路径法关键路径法是一种用于确定项目最短工期和工期延误的方法。
它通过分析项目各个活动的持续时间和依赖关系,找出整个项目中的关键路径,即决定项目总工期的路径。
关键路径上的活动是不能延误的,否则将导致整个项目的工期延误。
通过对关键路径上的活动进行优化和调整,可以有效地控制项目的进度,确保项目按时交付。
(二)甘特图甘特图是一种用于显示项目活动时间安排和进度的图表工具。
它通过横向的时间轴和纵向的活动条,清晰地展示了项目各个活动的开始时间、结束时间和持续时间。
甘特图可以直观地反映项目的进度情况,帮助管理人员及时发现和解决工期延误的问题。
通过对甘特图的调整和优化,可以合理地安排资源,提高工作效率,实现进度控制的目标。
工程建设项目施工进度管理问题研究【摘要】工程项目进度控制与管理主要是指在既定的工期内,编制出最优的施工进度计划,在执行该计划的施工中,经常检查施工实际进度情况,并将其与计划进度相比较,若出现偏差,便分析产生的原因和对工期的影响程度,制定必要的调整措施,修改原计划,不断地如此循环,直至工程竣工验收。
【关键词】工程建设;施工进度;项目管理;进度计划;进度偏差;不确定性因素0引言施工项目的进度管理的总目标是确保施工项目的既定目标工期的实现,或在保证施工质量而不增加施工实际成本的条件下,适当缩短施工工期。
1进度管理中存在的问题1.1忽视进度计划认为进度计划是一种摆设,可有可无。
我们常听到这样的话“这些工作我非常熟悉,该做什么我脑子非常清楚”。
对于小工程,或许可以这样,但大型工程,工期长,环节多,意外情况也多,没有很好的进度计划,施工企业很难在一个长的时间跨度内向业主、监理工程师或施工企业以及其它施工企业表明自己的施工组织状况,同时对于施工企业而言也很难指导自己的施工,并在资源上从容调度和平衡优化。
1.2计划与实际工作脱节这有多种原因,可能是进度计划水平低,不能如实反映施工状况以至失去指导作用;也可能认识上有误区,因为进度计划中的施工顺序与实际工作的施工顺序有一定的差别,在具体的施工组织以及作业数据的反馈方面嫌麻烦,不愿意受约束。
1.3进度计划过粗或过细过粗的进度计划难以控制作业进展,不易发现问题,一旦发现作业延误,将有可能为时己晚,难以挽回;过细的进度计划容易人为割断施工工艺之间的自然联系。
如接地线安装包括放线、安装、检验等工序,安排一个作业就比分成三个作业好。
从工程实践来看,进度计划的粗细没有一定之规,相当难以把握。
在实践工作中施工进度计划的细化一般把握三个原则。
一是作业工期要短,如一般要求15天以内,这样有利于控制作业进展;第二是尽量符合施工工艺的自然流程;三是工作量的大小决定是否细化。
如拉线底盘的制作有钢筋、模板、混凝土三道工序,如果工作量大、工期长,则可细分为三个作业,否则一个作业就可以了。
关于工程技术管理与进度控制措施的研究在建筑工程实施的过程中,其工程的技术以及进度是工程当中关键的俩个方面。
建筑工程的技术是工程质量的根基,技术的好坏直接影響到建筑整体的品质。
而工程的相关进度控制,会对施工的整体完工情况造成影响,关系到施工方的利益。
因此,要对工程技术从不同的方面加强管理,对工程进程的把控进行分析,以便能够更好的完成工程建筑。
标签:工程技术管理;进度控制;措施1建筑工程的技术管理1.1混凝土工程施工技术管理要点要选用合适的振动器进行混凝土振捣,在浇筑的过程中,从一端到另一端进行“赶浆法”逐步推进。
要将梁进行分层浇筑,待与楼板齐平后,再一同浇筑。
对于表面不平整的,要进行凿毛处理,处理后要用水进行清理。
分层浇筑时,浇筑一层,振捣一层。
浇筑后,要做好养护工作,保持混凝土表面湿润。
1.2砌体施工技术管理要点在进行砖砌体砌筑前,需要对砖进行浇水湿润。
不允许将干燥的砖用于砌筑,同时湿度较大的砖也不适合砌筑,含水量最好保持在15%~20%。
砌筑过程中的砂浆比可以根据实际工程进行调整。
要注意灰缝大小,保证全体灰缝大小均匀一致。
在砌筑时,需要进行双面挂线。
砌筑时,要严格按照“砖—灰—抹”的程序进行。
1.3基础施工技术管理要点基础施工一般都涉及混凝土用量较多,形成所谓的“大体积混凝土”结构。
要严格控制大体积混凝土的裂缝,控制荷载、变形、施工、骨料反应产生的裂缝。
要注重浇筑方法的选择、水平施工缝的留设、保温方法等,严控大体积混凝土的裂缝。
2工程管理的特点2.1不能合理地评估环境因素对于环境因素的评估,也是一项重要的工作,然而,在目前的工程管理工作开展过程中,我们可以发现很多企业并不能合理地评估环境因素,这对于各项工作的开展是极为不利的,总体上而言,房屋工程项目是在露天环境下进行作业的,因此,环境因素对于各项工作的开展具有决定性作用,会在很大程度上影响施工的效果,如果我们忽视自然因素,并且不对各样的因素加以评判分析的话,那么房屋建筑工程的效率和质量必然会大打折扣,如果在施工的过程中,遇到了比较恶劣的天气,但是我们却没有采用科学合理的办法进行应对的话,那么就会造成难以估量的损失。
建筑工程管理中的项目进度控制与优化研究摘要:在建筑工程项目中,项目进度控制是确保项目按时完成的关键环节。
合理的项目进度计划编制与优化可以有效地提高项目的管理效率和质量。
本文旨在研究建筑工程管理中项目进度控制与优化的方法与应用,以及组织与实施的相关问题。
通过对项目进度控制的深入研究,可以为建筑工程项目的管理提供有力的支持和指导。
关键词:建筑工程管理;项目进度控制;项目进度计划一、建筑工程管理中项目进度控制的重要性在建筑工程项目中,项目进度控制是确保项目按时完成的重要环节。
项目进度控制的重要性体现在以下几个方面。
首先,项目进度控制可以帮助项目团队合理安排工作,提高工作效率,确保项目按时交付。
其次,项目进度控制可以及时发现和解决项目进度偏差,避免项目延期和额外成本的产生。
此外,项目进度控制还可以提高项目的可控性和透明度,使项目各方能够清楚了解项目进展情况,做出相应的调整和决策。
综上所述,项目进度控制对于建筑工程项目的成功实施具有重要的意义。
二、建筑工程管理中项目进度计划编制与优化2.1 项目进度计划编制方法项目进度计划的编制是项目进度控制的基础。
常用的项目进度计划编制方法包括工作分解结构法(WBS)、里程碑法、里程碑-关键路径法等。
工作分解结构法将项目分解为具体的工作包,明确每个工作包的工作内容和时间要求;里程碑法则通过设立关键的里程碑节点来控制项目进度。
在编制项目进度计划时,需要充分考虑项目的特点和限制条件,合理安排工作顺序和时间,确保项目进度计划的可行性和合理性。
2.2 项目进度计划优化方法项目进度计划的优化是为了提高项目的管理效率和质量。
常用的项目进度计划优化方法包括缩短关键路径、优化资源分配、优化工期等。
通过缩短关键路径,可以减少项目的总工期,提高项目的执行效率;通过优化资源分配,可以合理利用资源,避免资源的浪费和冲突;通过优化工期,可以合理安排工作顺序和时间,减少项目的风险和不确定性。
2.3 项目进度计划风险评估与应对策略在项目进度计划编制和优化过程中,需要充分考虑项目的风险因素,并制定相应的应对策略。

工程项目进度控制与管理研究
作者:姚俊
来源:《城市建设理论研究》2013年第36期
摘要:电器试验站总承包工程具有工程量大、专业多、工程结构与工艺技术复杂、建设周期长、参建单位多等特点, 决定了工程施工进度将受到许多因素的影响。
为实现总包目标,必须要对项目进度采取科学管控措施。
施工进度控制是指对工程项目各施工阶段的工作内容、工作程序、持续时间和衔接关系根据进度总目标及资源优化配置的原则编制计划并付诸实施,并在实施过程中不断的调整,从而确保建设总工期目标的实现。
关键词:项目管理进度控制工期
中图分类号: TU71 文献标识码: A
电器试验站总承包工程具有工程量大、专业多、工程结构与工艺技术复杂、建设周期长、参建单位多等特点。
我公司承建的成都国家中低压电气产品质量监督检验中心便是具有代表性的此类项目。
施工项目进度控制是指在既定的工期内,编制出最优的施工进度计划,在执行该计划的施工中,经常检查施工实际进度情况,并将其与计划进度相比较,若出现偏差,便分析产生的原因和对工期的影响程度,找出必要的调整措施,修改原计划,不断地如此循环,直至工程竣工验收。
施工项目进度控制的总目标是确保施工项目的既定目标工期的实现,或者在保证施工安全、施工质量和不增加施工实际成本的条件下,适当缩短施工工期。
一、施工进度计划概述
施工项目进度控制方法主要包括规划、控制、协调。
确定施工项目总进度控制目标和分进度控制目标,并编制进度计划来进行规划。
通过在施工项目实施的全过程中,进行施工实际进度与施工计划进度的比较,出现偏差及时采取措施调整来进行控制。
协调与施工进度有关的单位、部门和工作队组之间的进度关系。
工程项目进度控制采取的主要措施有组织措施、技术措施、合同措施、经济措施和信息管理措施等。
组织措施主要是要建立进度控制的组织系统,并确定进度控制工作制度;按着施工项目的结构、进展的阶段或合同结构等进行项目分解,确定其进度目标,建立控制目标体系。
技术措施主要是通过优化技术方法来加快施工进度。
合同措施是指通过合同中的工期要求对各单位进行要求。
经济措施就是要有满足进度计划的资金保障。
信息管理措施就是要不断地收集施工实际进度的有关资料进行整理统计,并与计划进度比较。
而施工项目进度控制的主要任务是编制施工总进度、单位工程施工进度、分部分项工程施工进度计划并控制其执行,按期完成整个施工项目的任务。
二、施工进度计划的影响因素
影响进度因素较多,编制计划和执行施工进度计划时必须充分认识和估计这些因素,才能使施工进度尽可能按计划进行。
主要包括:
1.有关单位的影响
施工项目的主要施工单位对施工进度起决定性作用,但是与该工程相关的单位及部门都可能给施工某些方面造成困难而影响施工进度。
针对成都国家中低压电气产品质量监督检验中心项目管理的具体运作情况,甲方、业主、开发区财审单位、质量安环部、企管法规部、设计单位、物资供应部、监理单位等部门都可能对工程项目进度产生一定的影响。
2.施工条件的变化
施工中工程地质条件和水文地质条件与勘查设计的不符,如地质断层、溶洞、地下障碍物、软弱地基以及恶劣的气候、暴雨、高温和洪水等都对施工进度产生影响、造成临时停工或破坏。
3.技术失误
施工单位采用技术措施不当,施工中发生技术事故;应用新技术、新材料、新结构缺乏经验等都要影响施工进度。
4.施工组织管理不利
施工组织不合理、劳动力和施工机具调配不当、施工平面布置不合理等将影响施工迸度。
5.意外事件的出现
施工中的意外事件,如严重自然灾害、火灾、重大工程事故、工人罢工等都会影响施工进度计划。
三、施工进度计划的实施
施工项目进度计划的实施就是施工活动的进展,也就是用施工进度计划指导施工活动,落实和完成计划。
施工项目进度计划逐步实施的进程就是施工项目建造的逐步完成过程。
为了保证施工项目进度计划的实施、并且尽量按编制的计划时间逐步进行,保证各进度目标的实现,应做好如下工作。
1.施工项目进度计划的贯彻
1.1检查各层次的计划,形成严密的计划保证系统
施工项目的所有施工进度计划:施工总进度计划、单位工程施工进度计划、分部分项工程施工进度计划,都是围绕一个总任务而编制的;它们之间关系是高层次的计划为低层次计划的依据,低层次计划是高层次计划的具体化。
在其贯彻执行时应当首先检查是否协调一致,计划目标是否层层分解,互相衔接,组成一个计划实施的保证体系,以施工任务书的方式下达施工单位以保证实施。
1.2层层签订承包合同或下达施工任务书
施工项目经理、施工单位和各专业施工队伍之间分别签订承包合同,按计划目标明确规定合同工期、相互承担的经济责任、权限和利益,或者采用下达施工任务书,将作业下达到施工班组,明确具体施工任务,技术措施,质量要求等内容,使施工班组必须保证按作业计划时间完成规定的任务。
1.3计划全面交底,发动群众实施计划
施工进度计划的实施是全体工作人员的共同的行动,要使有关人员都明确各项计划的目标、任务、实施方案和措施,使管理层和作业层协调一致,将计划变成群众的自觉行动,充分发动群众,发挥群众的干劲和创造精神。
在计划实施前要进行计划交底工作,可以根据计划的范围召开各级生产会议、班前会进行交底落实。
2.施工项目进度计划的实施
为了实施施工进度计划,将规定的任务结合现场施工条件,如施工场地的情况、劳动力机械等资源条件和施工的实际进度,在施工开始前和过程中不断地编制本月(旬)的作业计划,这使得施工计划更具体、切合实际和可行。
在月(旬)计划中要明确:本月(旬)应完成的任务,所需要的各种资源量,以及提高劳动生产率和节约措施。
2.1签发施工任务书
编制好月(旬)作业计划以后,将每项具体任务通过签发施工任务书的方式使其进一步落实。
施工任务书是向施工队伍下达任务实行责任承包、全面管理和原始记录的综合性文件。
施工队伍必须保证指令任务的完成。
它是计划和实施的纽带。
3 计划的实施与检查
施工阶段能否按计划进度实施是能否完成实施阶段建设任务的关键,在工程建设中的进度管理就显得非常重要。
如何才能管理好工程进度呢?在工程中无论是甲方、乙方、监理方的管理者,都要在保证质量和安全的前提下促进度,以主动控制为主,结合被动控制,根据进度计划安排有条不紊地实施,要特别注意甲方意识和领导及其他权利意识对进度计划的影响,如一
旦发生,被影响方一定要先以口头、后以书面形式向相关利害方,如乙方向甲方、甲方向乙方、分包向总包,按程序在规定的有效时段提出工期和费用方面的索赔意向。
4 影响进度计划实施的因素
影响进度计划的因素较多,但归纳起来不外乎人、机、料、法、环五种,即5M因素。
在上述5M中,人的因素在第一位。
这里的人主要是与工程直接相关的人,从人的因素分析,主要有主观因素和客观因素两种:主观因素是工程管理人自身的因素,如思想重视程度、工作执行力度、素质水平等;客观因素是工程管理人自身以外人的因素,如工人数量、工种配置、技术熟练程度等对工程进度的满足程度。
机即机械设备的配置数量和质量、先进程度和单位生产效率及匹配程度等的选用对工程进度的影响较大。
料就是材料,材料的供应是否及时、数量和质量是否满足生产需要、品种型号规格是否齐备、材料代换情况处理等直接影响工程进度的实施。
所谓法就是方式方法,在组织工程施工时方式方法很重要,科学合理地采用与工程相适应的施工方法,是采用平行施工、依次施工还是流水施工或者混合两种或三种方法施工,是能否按进度计划完成工程建设的一个重要因素。
环就是生产环境,通过对生产环境的监控,可以避免交叉污染,对于电器试验站总包现场管理来讲,规范的生产现场代表着安全生产、有序生产。
以上因素对工程进度都有较大的影响,管理时一定要重视,要及时应对处理。
结束语
工程进度控制和管理直接关系到合同的履约和双方的经济利益,管理得好,工程进度快,工期提前,乙方可以按合同得到一定的奖励,工程间接费用和一些其他费用相应减少,办理工程结算的时间和资金回收时间相应提前。
甲方因为工程提前,得以投入使用获得经济效益而有利于资金的运转和回笼,避免了工程延期不能及时交付投入使用造成的不利影响和被索赔的事件发生,监理也因此缩短监理工程的时间而降低成本,具有较好的社会影响。
值得一提的是,一些特殊情形也可能出现工期延误反而有利于其中一方或多方的情况,进度控制管理工作是一项原则性强,又需要根据实际偏差不断调整的工作,相关各方都应重视。
