浙江省土建03定额与10定额计算规则的区别
- 格式:pdf
- 大小:629.89 KB
- 文档页数:5
浙江2003定额及计算规则关于印发浙江省建设工程计价规则和计价依据{2003 版}的通知浙建建[2004]45 号根据省建设厅、省计委、省财政厅联合印发的《关于组织编制〈浙江省建设工程计价依据和计价办法的通知〉》[建建发(2002)100 号]的要求以及《建设工程工程量清单计价规范》(GB 50500-2003)、《关于印发〈建筑安装工程费用项目组成〉的通知》(建标[2003]206 号)的规定,有三部门组织编制的《浙江省建设工程计价规则(2003 版)》、《浙江省建设工程施工取费定额(2003 版)》、《浙江省建筑工程预算定额(2003 版)》、《浙江省安装工程预算定额(2003 版)》、《浙江省市政工程预算定额(2003 版)》、(以下简称新计价依据)通过审定,现予以颁发,并就实施过程中的有关事项通知如下:一、新计价依据适用于工程量清单综合计价法和传统工料单价法。
新计价依据的消耗量是社会平均消耗量,是编制设计概算、施工图预算、招标标底、投标报价、竣工结算、调解处理工程造价经济纠纷、鉴定工程造价的依据,也是衡量投标报价合理性的基础。
二、凡全部使用国有资金投资或国有资金投资为主的大中型建设工程,应按照《建设工程工程量清单计价规范》的要求执行工程量清单计价。
实行工程量清单报价时,必须统一项目编码、统一项目名称、统一计量单位和统一工程量计算规则。
三、新计价依据中的人工、材料、机械台班价格及有关费率,实行全面动态管理。
市场信息家由各级造价管理机构通过价格信息发布系统发布。
四、新计价依据中取费定额按不同专业工程、不同取费项目划分为竞争性与非竞争性两大类。
在工程发承包过程中,非竞争性费用应按照规定计取,不得任意调整。
五、新计价依据从2004 年10 月 1 日起在全省范围内实行,与之配套的计算机应用软件同步推广使用。
原《浙江省建筑安装工程费用定额》(1994 年)《浙江省建筑工程预算定额》(1994 年)、《全国统一安装工程预算定额浙江省单位估价表》(1994 年)继《全国统一市政工程预算定额浙江省单位估价表》(1993)在新计价依据执行之日起同时停止使用。
关于印发“2003版计价依据”综合解释的通知浙建站定(2006)11号各市建设工程造价管理站(处、办):本省建设工程2003版计价依据自2004年10月1日施行以来,我们陆续收到各地在执行过程中反映的一些问题。
为推进“计价规范”及03版计价依据的贯彻,根据《浙江省建设工程造价计价管理办法》(省政府第173号令)的规定,经研究,现将综合解释(一)、(二)印发给你们,与03版新计价依据配套使用。
附:综合解释(一)(安装工程)综合解释(二)(建筑工程)综合解释(一)(安装工程)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%~2%),并以其为基数,按主册相应费率计算超高增加费。
不发生超高的工程不得计取超高增加费。
例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。
2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。
3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。
执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2系数。

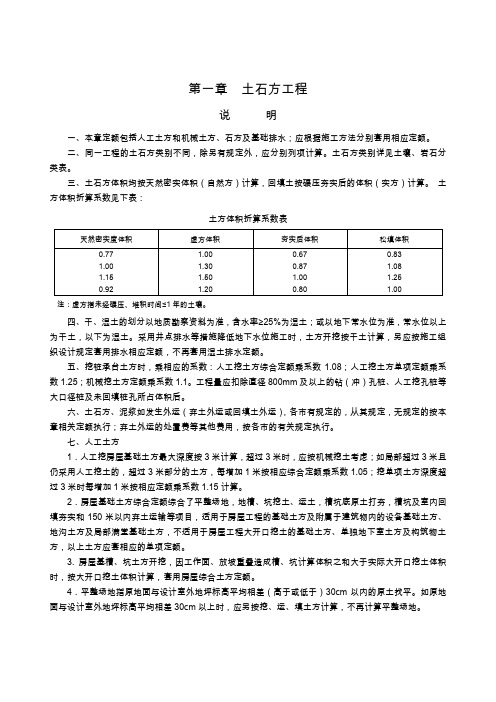

第一章土石方工程说明一、本章定额包括人工土方和机械土方、石方及基础排水;应根据施工方法分别套用相应定额。
二、同一工程的土石方类别不同,除另有规定外,应分别列项计算。
土石方类别详见土壤、岩石分类表。
三、土石方体积均按天然密实体积(自然方)计算,回填土按碾压夯实后的体积(实方)计算。
土方体积折算系数见下表:土方体积折算系数表注:虚方指未经碾压、堆积时间≤1年的土壤。
四、干、湿土的划分以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
采用井点排水等措施降低地下水位施工时,土方开挖按干土计算,另应按施工组织设计规定套用排水相应定额,不再套用湿土排水定额。
五、挖桩承台土方时,乘相应的系数:人工挖土方综合定额乘系数1.08;人工挖土方单项定额乘系数1.25;机械挖土方定额乘系数1.1。
工程量应扣除直径800mm及以上的钻(冲)孔桩、人工挖孔桩等大口径桩及未回填桩孔所占体积后。
六、土石方、泥浆如发生外运(弃土外运或回填土外运),各市有规定的,从其规定,无规定的按本章相关定额执行;弃土外运的处置费等其他费用,按各市的有关规定执行。
七、人工土方1.人工挖房屋基础土方最大深度按3米计算,超过3米时,应按机械挖土考虑;如局部超过3米且仍采用人工挖土的,超过3米部分的土方,每增加1米按相应综合定额乘系数1.05;挖单项土方深度超过3米时每增加1米按相应定额乘系数1.15计算。
2.房屋基础土方综合定额综合了平整场地,地槽、坑挖土、运土,槽坑底原土打夯,槽坑及室内回填夯实和150米以内弃土运输等项目,适用于房屋工程的基础土方及附属于建筑物内的设备基础土方、地沟土方及局部满堂基础土方,不适用于房屋工程大开口挖土的基础土方、单独地下室土方及构筑物土方,以上土方应套相应的单项定额。
3. 房屋基槽、坑土方开挖,因工作面、放坡重叠造成槽、坑计算体积之和大于实际大开口挖土体积时,按大开口挖土体积计算,套用房屋综合土方定额。
附墙柱:附墙柱包括砖柱和混凝土柱.附墙柱一般是指凸出墙面的柱,作用是与墙一起整体受力,加强墙体的刚度.与剪力墙连一起的框架柱不算附墙柱,因框架柱是主要承力构件,荷载通过剪力墙传给框架柱.附墙柱计算:附在钢筋混凝土外墙的柱,其凸出墙体部分合并外墙计算;附在钢筋混凝土内墙上的柱,如单面凸出部分超过墙厚的柱可按柱单独计算;单面凸出小于墙厚及附于转角墙的柱,凸出墙外部分合并内墙计算;双面凸出墙面的,不论凸出多少,均可按柱单独计算,根据墙柱的形式、规格分别套用相应的墙、柱定额子目。
檐沟,天沟,泛水,挑檐1、檐沟:屋檐下面横向的槽形排水沟,用于承接屋面的雨水,然后由竖管引到地面。
2、天沟:屋面排水分有组织排水和无组织排水(自由排水),有组织排水一般是把雨水集到天沟内再由雨水管排下,集聚雨水的沟就被称为天沟,天沟分内天沟和外天沟,内天沟是指在外墙以内的天沟,一般有女儿墙;外天沟是挑出外墙的天沟,一般没女儿墙。
天沟多用白铁皮或石棉水泥制成。
3、泛水:泛水是建筑上的一种防水工艺,通俗的说其实就是在墙与屋面,也就是在所有的需要防水处理的平立面相交处进行的防水处理,说白了就是用防水材料把墙角包住。
和散水不同其构造要点及做法为:(1)降屋面的卷材继续铺至垂直墙面上,形成卷材防水,泛水高度不小于250mm。
(2)在屋面与垂直女儿墙面的交接缝处,砂浆找平层应抹成圆弧形或45度斜面,上刷卷材胶粘剂,使卷材胶粘密实,避免卷材架空或折断,并加铺一层卷材。
(3)做好泛水上口的卷材收头固定,防止卷材在垂直墙面上下滑。
一般做法是:在垂直墙中凿出通长的凹槽,降卷材收头压入凹槽内,用防水压条钉压后再用密封材料嵌填封严,外抹水泥砂浆保护。
凹槽上部的墙体亦应做防水处理。
通俗解释:泛水是指屋面女儿墙、挑檐或高低屋面墙体的防水做法,其主要作用就是保证女儿墙、挑檐、高低屋面墙不受雨水冲刷,以及保护屋面其余地方的防水层(不至于进水)。
4、挑檐:楼顶平面凸出墙体的部分,主要是为了方便做屋面排水。
浙江省2003定额与2010定额计价水平对比分析浙江省2010版预算定额自2011年1月1日起开始实施,但是实际工程在使用2003版定额,甚至是使用1994版定额依然很普遍。
对此,我们需要分析一下2010版预算定额与2003版定额的计价水平关系。
一、规费规费取费基数不同:(1)建筑工程:2003定额取费基数是“直接费+综合费”,2010定额取费基数是“人工费+机械费”。
(2)安装工程:2003定额取费基数是“人工费”,2010定额取费基数是“人工费+机械费”。
(3)市政工程:2003定额(建筑部分)取费基数是“直接费+综合费”,2003定额(安装部分)取费基数是“人工费”;2010定额取费基数是“人工费+机械费”。
(4)园林绿化:2003定额取费基数是“直接费+综合费”,2010定额取费基数是“人工费+机械费”。
对比分析规费取费基数及取费费率,实际2010版定额规费相对2003版定额有所降低。
二、税金税金取费费率不同:2003定额低于2010定额。
如:2003定额市区3.513%,2010定额市区3.577%。
因此,在税金方面,2010版定额相对2003版定额稍有提高,相差极小。
三、人工费(1)人工工日不同:2003定额(调整前)人工工日一、二、三类分别为24、26、30元;2003定额(调整后)人工工日一、二、三类分别为31、34、39元;2010定额人工工日一、二、三类分别为40、43、50元。
可见,2010版定额人工工日在2003版(调整后)基础上增加26.5%~29%。
(2)定额人工消耗量不同:2003定额人工消耗量高于2010定额。
2010定额人工消耗量在2003版基础上减少5%~20%,2010定额消耗量更接近于实际。
例如:2003定额4-135现浇现拌梁浇捣,定额人工消耗量为二类人工14.2工日;2010定额4-11现浇现拌梁浇捣,定额人工消耗量为二类人工11.550工日。
因此,在人工费方面,2010版定额相对2003版定额有所提高。
浙江安装定额10版总说明一、《浙江省安装工程预算定领》(2010版)共分十三册,包括:第一册机械设备安装工程第二册热力设备安装工程第三册静置设备与工艺金属结构制作安装工程第四册电气设备安装工程第五册建筑智能化系统设备安装工程第六册自动化控制仪表安装工程第七册通风空调工程第八册工业管道工程第九册消防设备安装工程第十册给排水、采暖、燃气工程第十一册通信设备及线路工程(待编)第十二册刷油、防腐蚀、绝热工程第十三册措施项目工程二、《浙江省安装工程预算定额》(2010版)(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一本省安装工程预算工程量计算规则、项目划分、计量单位的依据;是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定领。
三、本定额是在《浙江省安装工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规范、施工验收规范、技术操作规程、质量评定标准和安全操作规程,同时参考行业、地方标准,以及有代表性的工程设计、施工资料和其他相关资料,结合本省实际情况编制的。
四、本定额适用于本省行政区域范围内新建、扩建、改建项目中的安装工程。
五、本定额是按目前大多数施工企业在安全条件下采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,反映了社会平均消耗量水平。
六、本定领是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3. 安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均能满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
七、本定额的工作内容扼要的说明了主要工序,次要工序虽未一一列出,定额均已考虑。
浙江省2010定额与2003定额常用计量计价规则的区别第一章土石方工程1、采用井点降水等措施降低地下水位时,土方开挖应按照干土开挖;(03定额并无此规定)2、挖土方工程量应扣除直径800mm及以上的钻孔桩、人工挖孔桩等大口径级空钻所形成的未经回填桩孔所占体积;(03定额并未扣除桩孔体积)3、人工挖基础土方最大深度按3m计算,超过3m时,按机械挖土考虑;(03定额最大深度是按4.5m计算)4、基槽、坑底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽,底面积≤150m2为基坑,超出以上范围及平整场地挖土厚度在30cm以上的,均按一般土方考虑;(03定额基槽、坑长边与短边之比小于3的为基坑,大于3的为基槽,但单项土方沟槽底宽大于3m、坑底面积大于20m2及平整场地挖土厚度在30cm以上的,均按平基土方套用定额)5、机械挖土方,与地下室底板下翻构件,下翻部分工程量套用相应定额乘以系数1.3,。
如采用人工挖土,套用人工土方综合定额乘系数0.9,下翻开挖深度从地下室底板垫层底开始计算。
(03定额机械土方已经综合考虑下翻构件的机械挖土与人工挖土)6、挖掘机在有支撑的大型基坑内挖土,挖土深度在6m以内,相应定额乘以系数1.2,;挖土深度在6m以上,相应系数乘1.4,土方翻运,不另行计算;(03定额无此说明)7、地槽、坑挖土深度按槽坑底至交付施工场地标高确定,无交付施工场地标高时,按自然地坪标高确定;(03定额规定挖土深度是按照槽坑底至设计室外地坪标高)8、地下构件设有砖模的,挖土工程量按砖模下设计垫层面积乘下翻深度,不另增加工作面与放坡。
(03定额综合解释中已说明过)第二章桩基础与地基加固工程1、压预制钢筋砼方桩,已包含场内必须的就位供桩,不再另行计算。
现场制桩,场内供运桩不论采用何种运输工程,均按照第四章相应定额执行,运距在500m内,定额乘以系数0.5。
(03定额预制钢筋砼方桩发生场内汽车运桩且在200m内,按第四章相应定额执行)2、管桩桩尖按预埋铁件执行(03定额无此说明)3、打、压预应力空心方桩套用相应预应力管桩定额(03定额套用相应预应力方桩定额)4、灌注桩定额均已包括砼灌注充盈度,实际不同时不予调整(03定额并无此规定,这里强制说明不作调整)5、注浆管埋定额按桩底注浆考虑,如设计采用侧向注浆,人工与机械乘系数1.2(03定额无说明)6、沉管灌注砂、砂石桩空打部分按相应定额(扣除灌注部分的工、料)执行。
浙江省土建03定额与10定额计算规则的区别⏹⏹土石方工程⏹人工土方⏹03定额挖土深度: 地槽、坑挖土深度自槽坑底至设计室外地坪.如原地面标高平均低于设计室外地坪 30cm以上时,挖土深度算至原地面.⏹10定额挖土深度: 地槽、坑挖土深度按槽坑底至交付施工现场地坪标高确定,无交付施工场地标高时,应按自然地面标高确定.⏹03定额基础施工所需工作面: 砖基础或块石基础,每边增加工作面15cm.⏹10定额基础施工所需工作面: 砖基础每边增加工作面20cm, 块石基础每边增加工作面15cm.⏹03定额弃土工程量:为地槽、坑挖土工程量减回填土工程量.⏹10定额弃土工程量:为地槽、坑挖土工程量减回填土工程量乘相应的土方体积折算系数表中的折算系数.⏹03定额挖管道工程量有明确的规定.⏹10定额挖管道工程量无明确的规定.⏹机械土方⏹03定额场地原土碾压面积按图示碾压面积计算,填土碾压,按图示尺寸计算,体积乘以系数1.1.⏹10定额场地原土碾压面积按图示碾压面积计算,填土碾压,按图示尺寸计算.⏹3基础排水⏹03定额轻型井点以50根为一套,喷射井点以30根为一套,使用时累计根数不足一套按一套计算。
⏹10定额轻型井点以50根为一套,喷射井点以30根为一套,使用时累计根数轻型井点少于25根,喷射井点少于15跟,使用费按相应定额乘系数0.7.⏹桩基础与地基加固工程⏹预制钢筋混凝土方桩⏹03定额硫磺胶泥接桩按接头处桩截面积以平方米计算.⏹10定额硫磺胶泥接桩按接头处桩截面积没有具体说明.⏹预制钢筋混凝土管桩⏹03定额管桩桩尖无规定⏹10定额管桩桩尖按设计图示重量计算.⏹钻(冲)孔灌注桩⏹03定额无⏹10定额注浆管声测管工程量按自然地坪至设计桩底标高的长度另加0.2米计算.桩底(侧)后注浆工程量按设计注入水泥用量计算.⏹人工挖孔桩⏹03定额护壁工程量按设计图示实体积以立方米计算.⏹10定额护壁工程量按设计图示截面积乘护壁长度以立方米计算,护壁长度按自然地坪至设计桩底标高(不含入岩长度)另加0.2m计算.⏹03定额有锚杆桩⏹10定额无锚杆桩⏹砌筑工程⏹砖胎膜⏹03定额无砖胎膜舞台地龙墙的计算规则⏹10定额地下混凝土及钢筋混凝土构件的砖模.舞台地龙墙的工程量按设计图示尺寸计算.⏹墙身高度⏹03定额墙身高度:◆外墙:平屋面算至屋面板顶面,有女儿墙,算至女儿墙压顶底;坡屋面无沿口天棚者,算至屋面板底,室内外有天棚者,算至天棚面加高10cm。
