烟气脱硫装置防腐衬里施工组织设计最终版
- 格式:doc
- 大小:614.00 KB
- 文档页数:42
烟气脱硫FGD系统重防腐衬里(光固化纳米片材)综合工程方案及技术规范一、工况分析本项目为烟气脱硫系统重防腐衬里工程,包括吸收塔、烟道、箱罐、水池、沟槽等碳钢基材及混凝土基材的多种设备及设施。
本项目使用石灰浆湿法脱硫。
现行工艺一般采取鳞片胶泥、硫化胶板或玻璃钢衬里,但鳞片胶泥施工难度较大,施工均匀性很难达到,对施工人员技术要求高,造成施工质量极不稳定,难以抵抗酸雾及脱硫浆液的渗透腐蚀;而且鳞片胶泥脆性较大,容易开裂;同时,胶泥须涂抹到一定厚度才能体现其防渗效果,而该厚度同时也形成了较大的重量负荷,尤其在带有振动的脱硫系统中,容易造成防腐衬里剥离、脱落;硫化胶板施工难度难度更高,施工过程中本身就比较容易鼓泡,胶板接缝容易拉裂、分离,同时,接缝也是胶板防腐最薄弱的环节,一般使用一段时间后,胶板接缝处及施工不良处开始出现小面积鼓泡及剥离,导致设备腐蚀穿孔,且一旦出现衬层破坏,难以清理及修复;而玻璃钢所用的乙烯基树脂一般难以长时间抵抗成分复杂的腐蚀介质,介质中各种腐蚀离子容易穿越玻璃钢的交联网,导致基材“返锈”,造成防腐衬里层脱落、剥离、溶胀及开裂。
根据上述情况,我公司建议采用光固化纳米片材和纳米复合重防腐材料系列产品。
二、产品介绍光固化纳米片材系列产品:由多种纳米级耐腐抗渗材料杂化复合而成,是一种多功能光固化纤维增强复合材料。
产品外观为软膜胶带状,质量轻、施工简便快捷,可根据工程需要,切割或裁剪成各种形状、粘贴、缠绕、包裹在待防护或修复的基层上,在太阳光或紫外灯照射下高分子快速交联固化成型,固化时间仅为5-20分钟,几乎无溶剂挥发,施工过程无需电焊、动火,一年四季皆可施工,无需养护,施工后可立即投入使用,大幅度降低施工时间、施工难度及人工成本。
固化后形成高强度、高附着、耐高温、无缝密封的防腐防火绝缘套层,其机械性能可以与金属材料相媲美。
产品具有优异的耐化学腐蚀性能、耐温性能及高使用寿命,对大多数的酸、碱、盐、多种油类和有机溶剂、海水及土壤腐蚀等都有很好的抵抗能力,外壳完全无缝密封,无导致水、气及腐蚀介质进出的连接部位,可从根本上杜绝层内、外腐蚀介质或空气的渗透对流,保证基材的长期稳定性,提供很好的防腐、防护及增强等作用。
施工组织设计1 概述本工程为扬州第二发电有限责任企业2×600MW机组旳烟气脱硫工程,武汉凯迪电力股份有限企业对该工程实施总承包,脱硫岛采用一炉一塔、湿式石灰石—石膏湿法脱硫系统。
工程范围涉及FGD系统旳石灰石浆液制备系统、烟气系统、SO2吸收系统、排空及浆液抛弃系统、石膏脱水系统、石膏储存系统、工艺水系统、杂用压缩空气系统以及电气系统、热控系统旳设计、制造、采购、运送及储存、建设、安装、竣工、试运营、考核运营、消缺和最终交付等全部工作,以及运营及维护旳培训。
2 施工总平面布置施工现场平面布置旳基本原则是:能形成足够旳满足施工需要旳生产能力,能极大旳加紧工程进度,能满足目前生产生活旳基本水平,且平面上紧凑合理、工艺上符合流程、协调上快捷以便、用地上精简节省、感观上文明整齐。
施工现场总平面布置涉及如下内容:A. 主要施工机械布置;B. 施工临建布置;C. 施工力能布置;2.1主要施工机械布置本工程建设2×600MW机组烟气脱硫装置。
根据工程进度、设备和施工场地情况,经综合考虑,应投入起重机械7台。
50t汽车吊二台、25t汽车吊一台、塔吊HK4/21B一台,塔吊QTZ63一台,建筑提升架二台。
2.1.1 50T汽车吊50t汽车吊应是本工程脱硫岛施工旳主力吊车,全厂机动布置。
#3脱硫岛施工时,吊车布置于#3脱硫岛接近吸收塔和GGH区域,用于GGH和部分烟道旳吊装和升压风机、烟气挡板门及附属设备旳吊装。
待#3脱硫岛大件吊装完后,吊车退至#4脱硫岛GGH边,用于#4脱硫岛GGH和部分烟道旳吊装,之后用于#2脱硫岛GGH和部分烟道旳吊装。
2.1.225t汽车吊25t汽车吊一台,全场机动布置。
主要用于设备旳装车和卸车,帮助其他吊车进行设备旳组合2.1.3HK400/21B建筑塔吊、QTZ63建筑塔吊建筑塔吊两台,分别用于石膏库和制粉车间旳土建施工材料垂直运送和GGH、吸收塔附件旳吊装,制粉车间附近旳建筑塔吊可同步用于石灰石仓和石灰石粉仓旳辅助吊装。

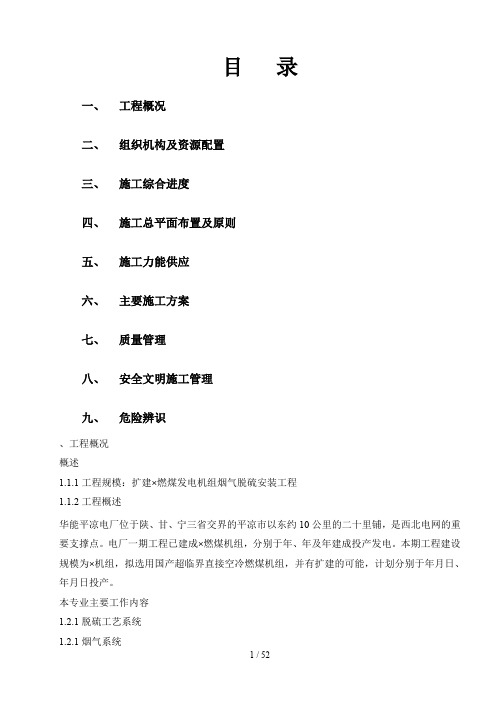

目录一、工程概况二、组织机构及资源配置三、施工综合进度四、施工总平面布置及原则五、施工力能供应六、主要施工方案七、质量管理八、安全文明施工管理九、危险辨识、工程概况概述1.1.1工程规模:扩建×燃煤发电机组烟气脱硫安装工程1.1.2工程概述华能平凉电厂位于陕、甘、宁三省交界的平凉市以东约10公里的二十里铺,是西北电网的重要支撑点。
电厂一期工程已建成×燃煤机组,分别于年、年及年建成投产发电。
本期工程建设规模为×机组,拟选用国产超临界直接空冷燃煤机组,并有扩建的可能,计划分别于年月日、年月日投产。
本专业主要工作内容1.2.1脱硫工艺系统1.2.1烟气系统1.2.1吸收塔系统1.2.1 石膏处理及浆液回收系统1.2.1 工艺水、工业水供应系统1.2.1 检修起吊设备1.2.1 压缩空气系统1.2.1 防腐材料安装1.2.1 其他1.2.2电气系统、暖通空调系统、通讯系统1.2.3热工控制系统分部试运、配合分系统调试、整套启动调试。
、组织机构及资源配置2.3.1人员配置计划按照发挥劳动潜力、合理组织施工的原则,结合现场的施工组织管理水平、技术装备和工厂化施工的一般水平,配置现场施工人员。
拟投入本专业工作的劳动力来源及组成表:2..2 劳动力曲线、施工综合进度吸收塔交防腐2009年06月01日吸收塔交防腐2009年07月01日吸收塔封闭2009年月01日吸收塔封闭2009年月20日脱硫设备、管道安装完年月日脱硫系统完成小时试运2009年11月15日脱硫系统完成小时试运2009年12月10日、施工总平面布置施工总平面布置原则本着“因地制宜,见缝插针,统筹兼顾,合理安排”的方针,尽可能使各施工区域围绕脱硫系统布置,在满足现场整体策划的要求下,力求方便施工。
.1.1平面布置力求紧凑合理,各施工区域划分尽量符合施工工艺流程,减少二次搬运。
.1.2根据施工工艺对场地的要求,因地制宜地布置各施工区,力求各专业之间互不干扰、便于管理。
脱硫塔和烟道防腐工程施工组织设计一、工程概述本工程是对电厂的烟囱进行脱硫塔和烟道防腐施工工程。
脱硫塔是电厂内部净化烟气排放的一项重要设备,烟道防腐是为了延长烟道的使用寿命和确保排放环境的安全要求。
本施工组织设计旨在合理安排施工工序,确保工程质量,保证工期的同时保证施工安全。
二、施工组织原则1.安全第一原则。
施工过程中要严格按照相关安全规范进行操作,确保施工过程中无事故发生。
2.质量第一原则。
严格控制施工质量,确保施工达到设计要求。
3.环保原则。
将绿色环保理念贯穿整个施工过程,减少对环境的影响。
三、工期计划1.工期:共计30天。
具体施工工序如下:1)机械设备安装:7天;2)钢结构安装:5天;3)砌筑:8天;4)防腐:5天;5)竣工验收:5天。
四、施工组织机构1.项目经理:负责统筹协调项目的施工过程,管理施工人员和材料物资等。
4.现场施工人员:包括机械操作工、钢结构安装工、砌筑工、防腐工等。
5.材料管理人员:负责进场材料的验收和发放。
五、施工工艺和关键措施1.机械设备安装:1)根据设备安装图纸确定设备位置和安装高度;2)吊装设备时,采取专业吊装固定措施,确保设备的稳固安全;3)设备安装完成后,进行严密检查,确保无误。
2.钢结构安装:1)根据设计图纸和施工图纸进行钢结构的安装和焊接;2)断面大的钢结构件要采取临时支撑措施,确保安全;3)钢结构的安装要进行强度验收和保护处理。
3.砌筑:1)根据设计要求和施工工艺进行砌筑;2)砌筑前要进行基坑处理,确保基坑稳固;3)采取合适的砌筑材料,施工时要进行加湿处理,确保砌筑质量。
4.防腐:1)根据设计要求选择适当的防腐涂料;2)对烟道进行清洗处理,确保防腐涂料能够附着牢固;3)根据涂料工艺要求进行涂覆,确保防腐层的厚度和涂覆质量。
5.竣工验收:1)检查各项施工工序的合格证明和验收记录;2)对设备和防腐涂层进行检测和验收;3)整理施工资料,准备竣工文件。
六、施工安全措施1.施工现场设置明显的安全警示标志和施工区域划分标志;2.施工人员必须按规定配备并使用个人防护用品;3.施工机具和设备必须符合安全规定,操作人员必须持证上岗;4.施工人员必须经过安全培训,了解并熟悉施工过程中的安全事项;5.定期组织施工安全教育,提高施工人员的安全意识。

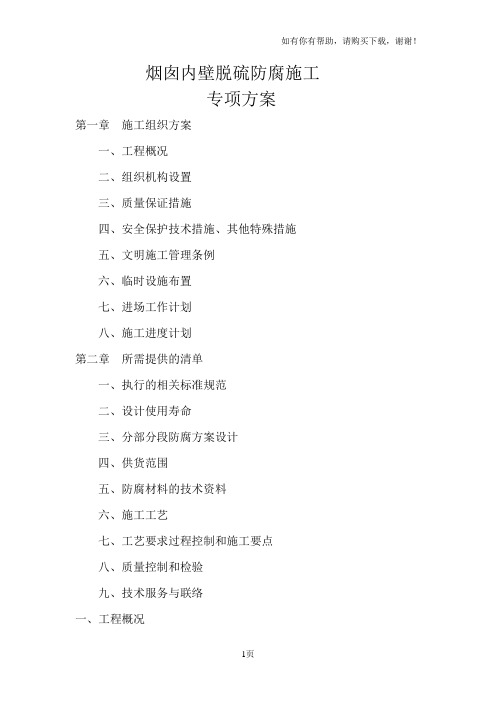

烟囱内壁脱硫防腐施工专项方案第一章施工组织方案一、工程概况二、组织机构设置三、质量保证措施四、安全保护技术措施、其他特殊措施五、文明施工管理条例六、临时设施布置七、进场工作计划八、施工进度计划第二章所需提供的清单一、执行的相关标准规范二、设计使用寿命三、分部分段防腐方案设计四、供货范围五、防腐材料的技术资料六、施工工艺七、工艺要求过程控制和施工要点八、质量控制和检验九、技术服务与联络一、工程概况1、建设单位:***************电厂2、施工单位: 江苏三里港高空建筑防腐有限公司3、工程内容:*******电厂120米烟囱正负零向上40米做烟囱内壁防腐工程4、施工工期:25日历天(晴天) 二、组织机构设置1、公司管理层机构图施工组织体系图2、我方根据该工程的要求,将成立防腐工程现场临时指挥中心。
姓名 本项目任职 技术职称 备注陆红胜技术及商务协调 技术工程师还玉军 现场项目经理 项目经理 多个脱硫项目及电厂烟囱现场经理还传兵现场专职安全专职安全多个脱硫项目及电厂烟囱现场项目安全员3、施工组织体系说明(1)工程部按“组织、监督、执法、协调”“八字”原则对工上级主管部门项目经理部经理项目副经理、专业技术负责人程项目部的“质量、安全、进度、降耗、形象”“十字”要求进行全面管理。
(2)技术部协助工程部培训技术工人,未获得技术工人培训上岗证的工人不得安排上岗。
(3)技术部对工程技术难题进行指导服务。
(4)质管部对工程质量进行全面监理。
(5)供应部根据工程部计划要求按时将材料分批运抵施工现场,保证工程进度要求。
(6)甲方监督乙方是否按“技术方案”和协调会要求等组织施工,并就现场工作进行协调。
(7)工程部长负责公司各项工程的质量、安全、进度。
(8)项目经理负责本工程的质量、安全、进度。
(9)专职安全员负责整个施工过程中的安全生产、巡查、处理;(10)设备保全组驻守现场保证设备、机具、电源等的正常进行,保证施工用设备、机具、线缆等的完好,安全。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日目录第1章工程概况 (4)1.1 编制依据 (4)1.2 工程建设及概况 (4)1.3 主要工艺系统设置 (4)第2章承建范围及主要工程量 (6)2.1 承建范围 (6)2.2 主要工程量 (6)第3章施工进度控制 (13)3.1 编制说明 (13)3.2 计划工程主要节点控制进度 (13)3.3 保证工期措施 (13)第4章施工总平面布置 (15)4.1总平布置 (15)4.2 施工场地布置 (15)4.3 施工道路 (15)4.4施工用电 (15)4.5 施工通信 (15)第五章资源配置计划 (16)5.1 施工组织机构 (16)5.2 劳动力配置计划 (17)5.3 主要用于本工程机械配置 (18)第六章施工方案及技术措施 (20)6.1 脱硫岛安装施工方案 (20)6.2 焊接施工方案 (29)6.3电气施工方案 (31)6.4热控施工方案 (40)6.6 季节性施工 (51)第七章工程技术管理 (53)7.1 工程管理 (53)7.2 人员的培训学习 (57)7.3 协调管理 (57)第八章质量管理 (59)8.1 质量方针和质量目标 (59)8.2 质量管理组织机构及主要职责 (59)8.3 质量管理及检验标准 (60)8.4 质量保证技术措施 (61)第九章安全保证体系及措施 (64)9.1 安全管理目标 (64)9.2 安全管理网络及主要职责 (64)9.3 安全施工保证措施 (67)第十章环境保护及文明施工 (72)10.1 环境保护 (72)10.2 文明施工的目标、组织和实施方案 (73)第十一章物资管理 (76)11.1 物资管理 (76)11.2 物资的运输 (76)11.3 物资的验收 (76)11.4 物资的存放 (77)11.5 物资的保管 (77)11.6 物资的领用 (77)第十二章成品保护措施 (78)12.1 职责 (78)12.2 成品保护措施 (78)第十三章服务 (80)13.1 施工前期的服务 (80)13.2 施工过程中的服务 (80)13.3 试运期间的服务 (80)13.4 保修期间服务 (80)13.5 投产后质量回访和技术支持 (80)第1章工程概况1.1 编制依据1.1.1天津大港华实发电有限责任公司1、2号机组烟气脱硫装置改造工程招标文件1.1.2 电力建设工程施工技术管理导则 (国电电源[2002]896号)1.1.3 火力发电工程施工组织设计导则 (国电电源[2002]849号)1.1.4 原电力工业部《电力工程项目建设工期定额》(电建[1997]253号)1.1.5 国家及部颁与本工程有关的各种现行有效版本的技术规范、规程、标准等1.1.6 国内同类型机组工程施工有关资料1.1.7 现场情况调查资料1.1.8 江苏华能建设工程集团有限公司:《质量管理体系》文件、《环境管理体系》文件、《职业安全卫生管理体系》文件1.2 工程建设及概况天津大港华实发电有限责任公司1#、2#机组烟气脱硫改造工程位于天津市大港区千米桥北,该工程由中环(中国)工程有限公司总承包,总承包范围为锅炉脱硫系统正常运行所必需具备的工艺系统设计、设备选择、采购、运输及储存、制造及安装施工、调试、技术资料、专用工具、备品备件试验及检查、试运行、考核验收、消缺、培训和最终交付投产等。
烟气脱硫工程施工组织设计1概况1.1编制依据扩建机组烟气脱硫工程技术协议”扩建机组烟气脱硫工程初步设计扩建工程施工组织总设计《质量管理体系》文件、《环境管理体系》文件、《职业安全卫生管理体系》文件。
1.2工程建设规模及承建范围1.2.1工程建设规模本次烟气脱硫工程是扩建工程配套项目。
为 2台 1036t/h的燃煤锅炉提供两套100%烟气处理量的石灰石—石膏湿法烟气脱硫装置。
其中烟气系统、吸收系统为单元制布置,而石灰石运输、制备、和供应系统、石膏处理系统、工艺水系统、事故浆液处理、杂用和仪用压缩空气系统系统均为公用系统。
1.2.2承建范围根据合同与技术协议,承建烟气脱硫工程桩基、所有建筑工程、吸收塔安装 (包括塔内安装和防腐以及其它所有设备的安装工程、单体调试和试运、整个调试期间的消缺、维护和配合工作、设备的现场装卸、保管、维护等。
包括(不限于 :²桩基以及所有建筑工程施工;²甲方要求的机械设备及电气和 I &C 设备的安装;²烟道系统及附件安装;²暖通设备;²石灰/石膏系统;²水、气、汽、浆液等管道及附件的安装;²所有支吊架安装;²钢平台、扶梯安装;²起重设备安装;²电缆敷设;²通信;²保温、油漆、防腐施工。
1.3主要工艺系统和建、构筑物情况1.3.1主要工艺系统设备配置情况1.3.1.1烟道系统烟道系统为单元制,每套锅炉配一套烟道系统,包括从锅炉引风机后的总烟道上引出的烟气经增压风机升压通过烟气—烟气换热器降温,然后再进入吸收塔。
在吸收塔内脱硫净化,经除雾器除去水雾后,又经烟气-烟气换热器升温至 80℃以上,再接入主体发电工程的烟道经烟囱排入大气。
在主体发电工程烟道上设置旁路挡板门,当锅炉启动和 FGD 装置故障停运时,烟气由旁路挡板经烟囱排放。
主要设备包括增压风机 1台、 GGH (烟气—烟气换热器 1台、空气密封双档板门 3只、挡板门密封风机 2台。
脱硫塔内壁防腐工程施工方案脱硫塔是一种用于净化工业废气中二氧化硫(SO2)的装置,其内部受到强酸腐蚀的威胁。
为了确保脱硫塔的稳定运行和长期使用,需要对其内壁进行防腐工程施工。
下面是一个关于脱硫塔内壁防腐工程施工方案的例子,供参考:一、施工准备阶段:1.开展必要的安全培训,确保施工人员了解脱硫塔内部的工作环境和安全措施;2.配备必要的施工设备和工具,如洗刷杆、喷涂设备、防腐材料等;3.对脱硫塔进行检查和清洁,清除腐蚀、杂物和污垢;4.制定详细的施工计划,包括施工时间、工序和质量要求。
二、底漆施工:1.将专用底漆按要求配置好,并进行必要的搅拌;2.用喷涂设备将底漆均匀地喷涂在脱硫塔内壁上,确保涂层厚度符合要求并避免漏涂;3.底漆施工后,必须等待足够的干燥时间,以确保底漆充分固化。
三、中涂施工:1.准备好适当的中涂材料,根据规范配置好中涂液;2.使用专用喷涂设备将中涂材料均匀地喷涂在脱硫塔内壁上,保持合适的施工速度,避免产生脱涂;3.中涂施工完成后,应进行充分的干燥和固化,确保中涂层具有足够的抗酸腐蚀性能。
四、面涂施工:1.配置和搅拌好面涂材料,确保其质量符合要求;2.使用刷子将面涂材料均匀地涂刷在脱硫塔内壁上,注意保持涂刷的厚度均匀一致,并避免刷子掉毛;3.面涂施工完成后,应进行充分干燥和固化,确保面涂层具有良好的防腐性能。
五、收尾工作:1.清理施工现场,保持脱硫塔内外环境整洁;2.进行必要的质量检查,检查防腐涂层的附着力、涂层厚度和质量等;3.编写完整的施工报告,记录施工过程和结果,包括材料使用量、施工参数和质量检验结果;4.提供防腐涂层的维护和保养指导方案,以延长脱硫塔的使用寿命。
以上是一个关于脱硫塔内壁防腐工程施工方案的示例,具体施工方案需要根据实际情况进行调整和修改。
在实施过程中,务必遵循相关的安全规范和操作流程,确保施工的安全和质量。
燃煤机组烟气脱硫工程钢烟道防腐施工施工组织设计一、编制依据:1、根据甲方招标文件2、GBJ46—88《施工现场临时用电安全技术规范》3、GB50046—95《工业建筑防腐蚀设计规范》4、GB50212—2002《建筑防腐蚀工程施工及验收规范》5、HG/T2640—2004《玻璃鳞片衬里施工技术条件》6、公司ISO9000:2000质量体系控制书7、GB8923-88《涂装前钢材表面锈蚀和除锈等级》8、GB50205-2001《钢结构工程施工质量验收规范》9、HGJ229-91《工业设备、管道防腐蚀工程施工及验收规范》二、工程概况:1、项目名称:大唐耒阳发电厂2×210MW燃煤机组烟气脱硫工程钢烟道防腐施工2、建设地点:大唐耒阳发电厂厂区内3、工期:响应甲方要求4、投标工程项目:大唐耒阳发电厂2×210MW+2×210MW机组脱硫工程烟道及地坑、沟道防腐工程5、质量标准:满足甲方要求6、招标编号: CDT-LYTP-TJZ-002-20097、现场自然条件:7.1气象特征与环境条件本工程厂址气象条件直接移用耒阳发电厂以北约1km的耒阳气象局的累年气象统计成果,资料系列为1957年10月~2004年,厂址所在气象要素特征值如下:取水河段97%枯水位:73.1m多年平均年降雨量:1346.5mm多年平均相对湿度:81%多年平均气压:1005.5hPa极端最高气温:40.0℃极端最低气温:-7.7℃多年平均风速:2.1m/s10分钟平均最大风速设计值:18.2m/s全年主导风向为:NNW7.2水文条件耒阳市属东亚湿润季风气候区,具有四季分明、气候温和、雨水充沛、暑热期长等气候特点。
一般3月份起雨水渐多,4~6月阴湿多雨,随后天气晴热,7~9月往往有大暴雨,10月以后多阴雨天气,11月以后天气寒冷、降水最少。
厂址处1%洪水位84.11m(1985年国家高程基准),本工程场地均位于1%洪水位以上。
脱硫改造吸收塔及烟道防腐工程施工方案目录第第 11 节节工工程程说说明明33第第 22 节节施施工工现现场场组组织织44第第三三节节 施施工工前前资资源源准准备备66一一、、技技术术准准备备6622 、、施施工工现现场场条条件件的的准准备备7733..劳劳动动力力准准备备7744..材材料料准准备备88第第 44 节节主主要要施施工工99((11)) 脚脚手手架架施施工工99((22)) 喷喷砂砂除除锈锈施施工工1111((33)) 玻玻璃璃鳞鳞片片内内衬衬施施工工1133((44))脱脱硫硫衬衬胶胶施施工工工工艺艺2244第第 55 节节工工程程安安全全保保障障措措施施331111..安安全全目目标标:: 331122..安安全全保保障障的的组组织织措措施施:: 331133 、、安安全全技技术术措措施施:: 332244 、、建建筑筑工工程程劳劳动动保保护护3344五五、、脱脱硫硫塔塔施施工工现现场场的的隔隔离离防防火火措措施施3366第第 66 节节环环保保文文明明施施工工措措施施3366第一节工程描述一、本项目采用的技术规范本项目的建设应达到或超过下列规范和标准的要求。
如果多个规范和标准适用于同一情况,则应遵循最严格的要求。
当设计文件的技术要求高于相关规范和标准的要求时,应执行设计的技术要求。
规范和标准主要包括但不限于:(1)《钢材表面除锈等级及涂装前除锈等级》 GB8923-88(2)《玻璃鳞片内衬施工技术条件》HG/T 264-2004(三)《电力建设安全工作规程》(火电厂用)DL5009, 1—92 (4)《火电厂工程竣工图文件编制规定》电建〔1996〕666号(五)《建筑工程施工现场管理规范》 JGJ59-99(6)《建筑工地临时用电安全技术规范》 GBJ46-88(7)《建设工程施工现场用电安全规范》 GB50194-932、质量、健康、安全、环保(QHSE)管理要求2.1 基本要求(一)建设单位应当遵守国家和地方政府有关质量、健康、安全和环境的法律法规及其他有关文件的规定。
(此文档为word格式,下载后您可任意编辑修改!)烟气脱硫装置防腐衬里施工组织设计一、工程概况1.2工程范围: 吸收塔、箱罐、烟道等防腐。
1.3进厂时间: 合同签订后7个工作日。
1.4交工时间:根据现场工作情况,在最短时间内按照项目部计划完成防腐工作。
1.5 质量目标:本标工程质量应达到GB《建筑防腐蚀工程施工及验收规范》及HGT《玻璃鳞片衬里胶泥》优良标准。
1.6、设计参数1.6.1烟气参数表1.6.3石灰石浆液特性表1.6.4回收滤液介质特性表1.6.5烟道防腐1.6.6 GGH防腐1.6.7箱罐、地坑及沟道防腐吸收塔1.吸收塔喷淋支撑梁防腐层需考虑浆液冲刷。
2.其他箱罐底板及1.5米以下壁板需考虑浆液搅拌时冲刷。
3.防腐材料厂家:上纬精细化工有限公司;牌号:SW;二、编制依据1、2007年5月泸州电厂2*600MW机组烟气脱硫工程防腐工程招标文件及技术规范书2、GB50221—95 《钢结构工程质量检验评定标准》3、HGJ229—91 《工业设备、管道防腐蚀工程施工及验收规范》4、HGJ209—83 《钢结构、管道涂装技术规程》5、DL5009.1—92 《电力建设安全工作规程》(火力发电厂部分)6、电建(1996)666号《火力发电厂工程竣工图文件编制规定》7、电安生(1995)687 《电力生产安全工作规定》8、JGJ59—99 建设工程施工现场管理标准9、国电办(2000)3号《关于颁发国家电力公司<安全生产工作规定>的通知10、电建(1995)543号《电力建设文明施工规定及考核办法》11、电建(1995)36号《电力建设工程质量监督规程》12、GBJ46—88 《施工现场临时用电安全技术规范》13、GB50194—93 《建设工程施工现场供用电安全规范》14、GB50046—95 《工业建筑防腐蚀设计规范》15、GB50212—2002 《建筑防腐蚀工程施工及验收规范》16、HGT 《玻璃鳞片衬里施工技术条件》17、GBJ303—88 《建筑电气安装工程质量检验评定标准》18、DL5007—92 《电力建设施工及验收技术规范》(火力发电厂焊接篇)19、DL5031—94 《电力建设施工及验收技术规范》 (管道篇)20、GB 《现场设备工业管道焊接工程施工及验收规范》21、JBT 《钢制焊接常压容器》22、HGT 《玻璃鳞片衬里胶泥》德国标准 DIN4119、DIN28053、DIN28055、DIN28051等,其他标准和规范等相关技术规范见相应的施工图。
三、目的本施工组织设计主要内容包括施工平台搭建、衬里壳体的母材验收标准、喷砂施工、以及各个种类防腐材料的内衬施工等。
四、施工组织机构设置为配合贵方圆满完成该项工程,我们精心设计、合理选材、严密施工,以期达到延长产品使用寿命,减少维修次数,降低运营成本的目的,从而增强企业的社会效益和经济效益。
1、机构设置图:2、项目经理岗位责任制:2.1组织现场的施工工作。
2.2组织监督现场召开每日工作会议,并做好会议记录。
2.3协调现场管理人与甲方、监理互相配合。
2.4监督工程进度,按计划保证工程质量,及时调配力量,确保施工正常进行。
2.5对施工过程中出现的问题及时与甲方联系,确保施工进度不受影响。
2.6协调供货商按时按量发货到现场。
2.7对运抵现场的材料质量负全责。
3、技术负责人及项目副经理岗位责任制:3.1对本工程质量全面负责,领导工人按施工组织设计进行施工,使玻璃鳞片及FRP加强层厚度达到标准要求。
3.2认真推行全面质量管理,对施工人员进行“质量第一,用户至上”的教育,并且开展创优质工程活动。
3.3严格按所制订的施工进度组织施工,及时填写施工日记。
收集质量记录,随时掌握工程质量情况。
3.4认真执行公司的质量规范及各种技术措施,组织自检、互检、主持质量的检查验评、督促工程验收手续的评定工作。
3.5严格按制订的奖惩规定,支持质检员的工作。
3.6认真组织贯彻落实安全生产规章,对所承担的工程安全生产直接负责。
3.7组织工人学习安全操作规范,教育工人严禁违章作业。
3.8发生安全事故积极采取措施,及时上报,并参加事故处理。
4、质检员岗位责任制:4.1负责工程的质量自检、互检、经常分析质量情况,掌握质量动态。
4.2收集整理质量资料,及时填报工地数据等报表,建立质量档案。
4.3按质量标准,及时对工程质量进行验证,对不合格的有权责令返工或停工,并将经济损失上报。
4.4验评工程质量时要在自检合格的基础上进行,发现问题要及时予以处理,对发生的质量事故及时上报。
4.5参加质量会议及质量检验,参加工程质量事故的分析、调查和处理。
4.6积极协助领导开展全面质量管理和指导质量攻关小组的活动,根据实际检验情况,经常提出质量研究课题。
4.7在工程质量的验评中,严格掌握质量标准,对检验评定的工程质量负责。
4.8坚持原则正确反映质量情况,对有隐蔽质量事故的,有权越级反映情况。
5、施工员岗位责任制:5.1在实际操作中不断修正和完善施工技术,以确保防腐层厚度达到标准要求,表面平整、均匀。
5.2协助项目经理进行全面质量管理,向施工人员进行技术交底,并对工程的技术质量工作负责。
5.3掌握工作质量情况,参加质量检查,对质量验评给予评定。
5.4经常检查施工情况,对违反者有权制止,令其返工或停工。
5.5填写各种质量报表、搜集、整理、健全质量档案。
5.6协助项目部经理组织有关人员学习推广新技术、新工艺,推行先进的施工方法。
5.7积极推行质量管理工作,及时在质量攻关小组中组织研究技术的疑难课题,解决实际工作问题。
5.8积极总结工程作业上的各种经验,及时向公司汇报。
6、安全员岗位责任制:6.1做好安全管理工作,研究贯彻执行劳动保护和安全生产方针、政策、法令及规章制度。
6.2参加审查施工组织设计和编制安全技术措施计划,负责督促有关人员实施。
6.3深入施工现场进行安全检查,解决生产中的安全问题,制止违章指挥作业,遇有严重问题有权及时令其停工整顿。
6.4与有关部门共同做特种工人的安全培训和考核发证工作。
6.5开展安全宣传活动,总结和推广安全生产的先进经验,对职工进行安全教育。
6.6对工伤事故进行统计、分析及上报,参加事故的分析调查及处理工作。
6.7对不安全因素和隐患及时向领导如实反映,及时消除不安全因素,保证施工正常进行。
6.8参加工程验收,定期总结安全管理经验。
7、预算员岗位责任制:7.1编制施工作业计划依据,为施工作业计划提供分层、分段或分部、分项工程量的劳动力需要量、材料需要量、预制品加工等。
7.2实行班组经济核算,考核单位用工、限额领料。
7.3规定相应工程的用料量,对每一分部或分项工程施工全过程的材料消耗进行有效的控制,以达到降低成本的目的。
8、材料员岗位责任制:8.1采购材料到货后,对到货的材料名称、规格、型号、数量与送料单或验收单上的相应项目内容是否一致进行核对验收。
8.2填到货材料记录,并送一份给项目部质量级,对于防火材料等物资应同时将材质合格证书交给项目部质量组。
8.3不合格的物资在没有决定处置办法前不得发放使用。
五、施工前准备检查设备基体是否合格达到防腐施工要求。
将现场所用的能源如水、电接至设备旁待用;配设电源系统、照明设备和安全设备以及环境空气调节设备;根据设备基体结构,塔建防雨防尘工棚;喷砂设备、喷砂材料与涂层材料的到位以及设置工作间与工作台;现场施工时所做的粘接强度样块,将根据设备的面积按施工经验而定。
施工所需的水、电点与设备的距离控制在10m范围内。
1、人员组织:整个工程分四个班,同时进行架子班、喷砂班、玻璃鳞片同时进行工作。
在基体喷砂后。
每班施工人员又分成三组,三组人员紧密协作,为一个共同的目标保质保期完成任务。
由公司选派身体健康、在火电厂烟气脱硫工程中有丰富防腐施工经验、懂得喷砂除锈、玻璃鳞片衬里技术的人员参加本项工程施工,并组织有扎实技术知识、丰富现场施工经验的技术负责人,在开工前三天到达施工现场,搭设临时设施、对压缩空压机进行调试,并深入施工现场,观察了解腐蚀状况及施工环境,掌握第一手资料,对施工班组进行技术交底,让班组对工程施工做到心中有数,不打盲目仗。
2、由公司组织和配备性能完好的机械和计量准确的计量器具进入施工现场,并在开工前对机械进行调试,对计量器具进行校验,以便在施工中机械无故障,计量数字准确无误。
施工器具:准备好施工所用的空气压缩机、砂罐、缓冲罐、砂袋、喷砂枪、烙铁、压辊、各种毛刷、钢板尺、弯尺、划规和剪刀。
3、备齐磅称、容器、搅拌捧、料桶、量筒等施工操作工具,并保持清洁干燥。
4、备齐劳动保护用品:安全帽、安全带、眼镜、口罩、手套劳保鞋等。
准备必要的施工器具:5、材料组织:由公司组织优质材料、按定额用量备齐的材料进入施工现场,要求材料必须具备出厂合格证或材质性能检测报告,标明生产日期、厂址、保质期。
在开工前由材料员和质检员对材料进行组织验收。
作出小样试验,经检验签字后方可使用。
要求主要材料、消耗材料、辅助材料的储备量应满足施工进度的要求。
六、脚手架搭设1、脚手架材料的选用1.1脚手架搭设之前,架设人员应对所用各类材料进行检验,确认合格后方可使用。
如有下列情况禁止使用:钢管严重腐蚀、弯曲、压扁和裂缝,扣件和连接有脆裂、变形和滑线等缺陷。
1.2脚手架应选用钢管外径48-51mm,壁厚度不小于3.5mm;脚踏板宽度为mm、长度不大于3米的坚韧木板;不得使用腐朽破裂、大横透节的木板作脚手板。
搭拆时注意不能影响工程的施工,不能与施工的设备物体紧贴,避免影响施工。
木脚手板不得有严重锈蚀、油污和裂纹;捆绑脚手板用的镀锌铁丝不宜小于12号1.3脚手架搭设应对所需搭设的脚手架规格等提出明确要求,再交付搭设作业班组实施。
从事脚手架搭设的作业人员必须取得特种作业操作且身体状况符合高处作业的要求。
1.4搭设脚手架前,应做好准备工作,明确作业要求,确认工作环境、防护用品和工具安全可靠;大型和特殊脚手架,应编制脚手架施工方案,并按照批准的施工方案进行搭设。
1.5搭设脚手架,离电线应有一定的安全距离,当安全距离不足时,必须采取可靠的安全措施。
在搭设脚手架过程中,如脚手板、杆未绑扎或已拆开绑扣,不得中途停止作业。
1.6脚手架搭设过程中,作业人员要严格执行操作规程,附近和下方不得有人作业和通行,作业区域应设置警示牌,非作业人员不得入内。
七、喷砂除锈(表面处理的要求)1、技术要求1.1喷砂采用石英砂。
施工环境温度宜10℃-30℃,空气相对湿度小于85%,同时要求基体金属表面温度应大于露点温度3℃以上。
粗砂须被检验以保证可溶性氯盐不超过30ppm。
1.2喷射处理工艺参数:压缩空气工作压力:6-8kgcm2;喷射角:磨料喷射方向与工作表面法线之间夹角以15°~30°为宜;喷射距离:喷嘴离工件距离要求100 mm -300mm;磨料粒径:14-65目。
