路基路面排水工程施工专项方案
- 格式:doc
- 大小:277.00 KB
- 文档页数:21
路基排水工程施工方案一、前言。
路基排水工程是公路工程中非常重要的一部分,它直接关系到路面的使用寿命和行车安全。
因此,合理的路基排水工程施工方案对于公路工程具有重要的意义。
本文将就路基排水工程施工方案进行详细的介绍,以期为相关工程人员提供参考。
二、施工前准备。
1. 路基勘察。
在施工前,必须进行路基勘察,了解路基的地质情况、地下水情况以及周边环境等信息,为后续施工提供可靠的数据支持。
2. 施工材料准备。
根据实际情况,准备好所需的施工材料,包括排水管道、过滤材料、填料等。
3. 施工人员配备。
合理配置施工人员,包括施工队长、技术人员、作业人员等,确保施工过程中能够高效有序地进行。
三、施工方案。
1. 排水管道敷设。
根据路基的设计要求和地形地貌情况,合理确定排水管道的敷设位置和坡度,确保排水畅通。
2. 排水管道连接。
排水管道的连接要牢固可靠,确保不会出现渗漏或断裂的情况。
3. 排水沟清理。
清理路基排水沟,确保排水通畅,避免因排水不畅导致路基沉降或损坏。
4. 排水沟覆盖。
对排水沟进行覆盖,采用透水性材料,保护排水系统不受外界影响。
5. 排水系统检测。
施工完成后,对排水系统进行检测,确保排水系统的正常运行和效果。
四、施工注意事项。
1. 施工过程中要严格按照设计要求进行,不得擅自改动。
2. 施工现场要保持整洁有序,材料堆放要合理,避免影响施工进度和质量。
3. 施工人员要做好安全防护工作,遵守相关的安全规定,确保施工过程中不发生安全事故。
4. 施工后要对排水系统进行验收,确保施工质量符合要求。
五、结束语。
路基排水工程施工方案的制定和实施,对于公路工程具有重要的意义。
只有合理的施工方案和严格的施工管理,才能保证路基排水工程的质量和效果。
希望本文所述内容能够对相关工程人员有所帮助,为公路工程的建设贡献一份力量。
六、参考文献。
1. 《公路工程施工技术规范》。
2. 《路基排水工程设计规范》。
3. 《公路工程施工组织设计规范》。
路基路面排水工程施工方案及质量安全保证措施4.1工程概况路基路面排水系统由路侧截水、排水和地下排水等部分组成,其中路侧排水通过路堑边沟、路堤边沟以及过渡段的跌水和急流槽等设施实现,坡面截水通过平台截水沟实现,地下排水通过渗沟实现。
本标段排水工程主要含Ⅰ-1型路堤边沟、Ⅰ-3型路堑边沟及纵向圆管涵。

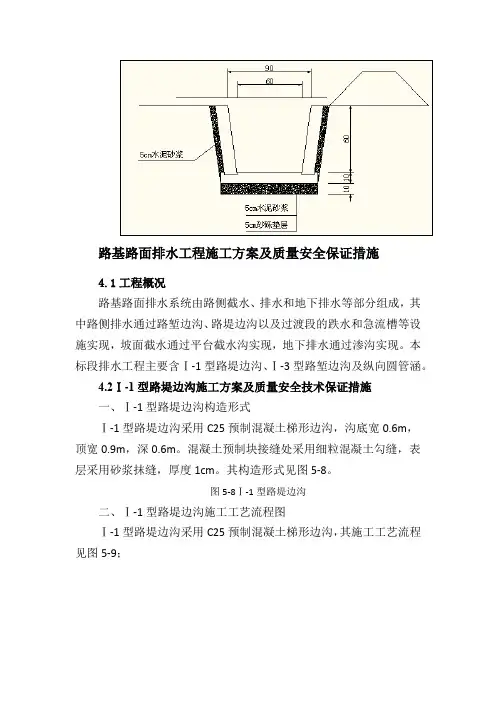

4.2Ⅰ-1型路堤边沟施工方案及质量安全技术保证措施一、Ⅰ-1型路堤边沟构造形式Ⅰ-1型路堤边沟采用C25预制混凝土梯形边沟,沟底宽0.6m,顶宽0.9m,深0.6m。
混凝土预制块接缝处采用细粒混凝土勾缝,表层采用砂浆抹缝,厚度1cm。
其构造形式见图5-8。
图5-8Ⅰ-1型路堤边沟二、Ⅰ-1型路堤边沟施工工艺流程图Ⅰ-1型路堤边沟采用C25预制混凝土梯形边沟,其施工工艺流程见图5-9;图5-9Ⅰ-1型路堤边沟施工工艺流程图三、施工方法1、施工准备按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整,土基的压实度应与同层路基土压实度相同,以免下沉而使影响砌体的整体稳定性。
坡面整修经验收合格后,方可进行下道工序施工。
2、测量放线依据设计图纸,结合边沟基础设计尺寸,进行施工放线,对沟槽开挖位置准确定位。
对于弧形部分应定出圆心位置然后撒白灰画出弧线。
3、沟槽开挖:边沟基础因事先已将路槽整成型,因此边沟基础开挖方量不大,边沟基础开挖拟采用机械配合人工开挖成型。
基槽开挖时应注意几何尺寸位置的准确,对于弧形部分基槽的开挖,应选用较小的及工具进行开挖以保证弧形部分自然、平滑。
4、验槽对开挖沟槽进行自检,检验槽底地基、高程、位置、纵坡等要求,自检合格后报监理工程师检验,合格后进行下道工序施工。
5、C25混凝土预制块砌筑(1)铺筑槽底5cm砂砾垫层及5CM找平砂浆及两侧5cm水泥砂浆。
(2)将事先预制好的C20砼预制块装运到施工现场安装,各预制块的砌缝应相互错开,不得有通缝和空缝及松动,表面平顺整齐,与边坡嵌接牢固密贴。
目录1.编制根据 (1)2.路基排水设计原则 (1)3.排水工程材料规定 (3)4.路基排水施工 (4)4.1路堤边沟、加大边沟、平台截水沟、山坡截水沟施工 (4)4.2路堑边沟施工 (7)4.3边坡导水孔施工 (10)4.4急流槽施工 (11)4.5渗沟、盲沟施工 (13)5.质量控制 (14)6.安全保证措施 (20)7.环境保护措施 (23)道安高速TJ08标段路基排水工程施工方案1.编制根据《贵州省道真至新寨高速公路福寿场至和溪段两阶段施工图设计》(第二册)《公路路基施工技术规范》(JGJ F10-2023)《公路工程质量检查评估原则》(JGJ F80/1-2023)《路桥工程师计算手册》2.路基排水设计原则路基排水系统由排水沟、边沟、截水沟、骨架泄水槽及急流槽、渗沟、天然河沟等构成。
路基排水原则上不与农田浇灌、水塘鱼池相干扰。
填方路基两侧设置M7.5浆砌片石排水沟, 为了尽量减少占地, 一般路段尺寸为0.6×0.6m矩形沟。
挖方路段边沟重要采用矩形盖板边沟, 结合排水规定, 其尺寸可选用0.6×0.6m或0.6×0.8m边沟旳详细段落及采用旳尺寸见《路基、路面排水工程数量表》挖方边坡每级坡面间设置宽2.0m旳平台, 并设置平台截水沟拦截上方坡面流水, 设置急流槽将水流引至边沟或引离路基。
当挖方边坡山坡汇水面积较大时设置截水沟, 并在挖方两端山凹处设跌水槽处理。
跌水槽设置为台阶式, 起到水流消力作用兼做养护人员上下通道。
挖方潮湿路段设置横向盲沟与纵向渗沟, 减少地下水对路基、路面旳影响。
路基填挖交界处, 路堑边沟沟底标高与路堤排水沟沟底标高落差较大时, 设置急流槽将边沟水引入到排水沟。
急流槽设置旳地点除按《路基、路面排水工程数量表》中详细位置设置外, 还可根据现场施工中碰到旳详细状况进行调整。
3.排水工程材料规定⑴圬工材料除设计中尤其注明外,对片石强度、砂浆标号、混凝土作出如下规定:①片石、块石强度不低于30MPa, 符号MU30;②水泥砼预制块强度不低于C20;③浆砌片石挡土墙、护坡、边沟、截水沟及水下护坡等, 用M7.5(M10)砂浆砌MU30片块石、M10砂浆勾缝。
一、编制说明1. 编制目的:为规范公路工程排水施工,确保排水工程质量,制定本施工方案。
2. 编制依据:(1)国家及地方相关法律法规、标准、规范;(2)公路工程设计文件;(3)施工合同及施工图纸。
3. 适用范围:适用于本公路工程排水施工。
二、工程概况1. 工程名称:XX公路工程2. 工程地点:XX省XX市3. 工程规模:全长XX公里,路基宽度XX米,路面结构为XX层。
4. 排水工程概况:本公路工程排水工程包括路面排水、路基排水和桥涵排水。
三、施工准备1. 技术准备:(1)组织技术人员认真学习设计文件、施工图纸及相关规范;(2)对施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 材料准备:(1)排水材料:排水管、检查井、排水沟、边坡防护网等;(2)施工设备:挖掘机、装载机、压路机、摊铺机等。
3. 人员准备:组织具备相应资质的施工队伍,明确施工人员职责。
四、施工方案1. 路面排水:(1)采用排水沟、排水井等设施,将路面雨水收集至排水沟;(2)排水沟采用预制混凝土U型槽,确保排水顺畅;(3)检查井按设计要求设置,并确保井盖与路面平齐。
2. 路基排水:(1)路基两侧设置排水沟,将路基积水引至路面排水系统;(2)路基边坡采用排水沟、边坡防护网等设施,防止路基冲刷;(3)路基填筑过程中,做好排水设施的保护工作。
3. 桥涵排水:(1)桥涵基础设置排水设施,确保桥涵基础排水顺畅;(2)桥面排水采用排水沟、排水井等设施,将桥面雨水引至路面排水系统;(3)涵洞进出口设置排水沟,防止雨水倒灌。
五、质量保证措施1. 严格按设计要求施工,确保排水设施质量;2. 加强原材料、施工过程的质量控制,确保排水设施使用寿命;3. 做好施工记录,确保排水工程可追溯。
六、安全保障措施1. 施工现场设置安全警示标志,确保施工安全;2. 施工人员必须佩戴安全帽、安全带等防护用品;3. 加强施工现场安全管理,防止安全事故发生。
七、环境保护措施1. 严格控制施工噪声,减少对周边环境的影响;2. 做好施工废水、废气处理,防止污染环境;3. 施工结束后,对施工现场进行清理,恢复原状。

一、工程概况新建道路及排水工程位于我国某城市,全长5公里,红线宽度为40米,双向六车道,道路两侧各设2米绿化带。
排水系统采用雨污分流制,雨水管道直径为DN800,污水管道直径为DN600。
工程总投资约为1亿元,工期为12个月。
二、施工准备1.组织机构成立工程指挥部,下设施工、技术、质量、安全、材料、财务等职能部门,确保工程顺利进行。
2.人员配备根据工程规模,合理配置各类技术人员和施工人员,确保工程质量和进度。
3.材料设备根据设计要求,提前采购各类建筑材料、设备,确保施工过程中材料供应充足。
4.施工图纸及技术资料组织技术人员进行图纸会审,熟悉设计意图,确保施工过程中严格按照设计要求进行。
三、施工工艺及方法1.路基施工(1)施工前对路基进行平整、压实,确保路基表面平整度达到设计要求。
(2)按照设计要求,进行路基填筑,确保路基强度和稳定性。
(3)铺设基层,采用沥青混凝土混合料,按照设计厚度进行摊铺、碾压。
2.路面施工(1)按照设计要求,进行路面沥青混凝土混合料的制备,确保材料质量。
(2)采用摊铺机进行路面沥青混凝土混合料的摊铺,确保摊铺厚度均匀。
(3)进行路面沥青混凝土混合料的碾压,确保路面平整度和密实度。
3.排水系统施工(1)按照设计要求,进行雨水管道和污水管道的铺设。
(2)采用混凝土浇筑或预制管件,确保管道的强度和稳定性。
(3)进行管道的接口处理,确保管道的密封性。
四、质量控制1.严格按照设计要求和施工规范进行施工,确保工程质量。
2.加强原材料、半成品、成品的质量检验,确保材料质量。
3.加强施工过程中的质量监控,发现问题及时整改。
4.定期对工程质量进行自检、互检和专检,确保工程质量。
五、安全文明施工1.加强施工现场安全管理,严格执行安全生产责任制。
2.加强施工现场文明施工管理,确保施工现场整洁有序。
3.加强施工现场环境保护,降低施工过程中的噪音、粉尘等污染。
4.加强施工现场消防安全管理,确保施工现场消防安全。

道路及排水工程施工方案一、工程概况道路及排水工程作为城市建设的重要基础设施,对于改善民生、促进经济发展具有重要意义。
本工程主要包括道路工程、排水工程两部分,道路全长约5公里,规划红线宽度40米,双向六车道,设计时速60公里/小时;排水工程主要包括雨水管网、污水管网及泵站建设。
二、施工目标1.确保工程质量达到国家相关标准,满足使用要求。
2.按照合同约定的时间节点完成工程,确保工程进度。
3.严格遵守安全生产规定,实现零事故目标。
4.做好环保工作,减少对周边环境的影响。
三、施工安排1.工程划分为三个阶段:前期准备阶段、施工阶段、验收阶段。
2.前期准备阶段:主要包括项目招投标、施工图纸审查、施工队伍选拔、施工材料采购等。
3.施工阶段:主要包括道路工程、排水工程、绿化工程等施工。
4.验收阶段:主要包括工程验收、资料整理、工程交付等。
四、施工重点与难点1.道路工程:路基施工、路面施工、交通组织。
2.排水工程:管网施工、泵站建设、排水设施安装。
3.施工环境复杂:涉及多个单位、部门协调,周边环境复杂。
4.工期紧张:按照合同约定,工期仅为6个月。
五、施工方法及措施1.道路工程:(1)路基施工:采用分段施工,挖填方平衡,确保路基稳定。
(2)路面施工:采用沥青混凝土路面,分层施工,确保路面平整、光滑。
(3)交通组织:制定详细的交通导行方案,确保施工期间交通顺畅。
2.排水工程:(1)管网施工:采用顶管施工、明挖施工等多种方法,确保管网安装质量。
(2)泵站建设:严格按照设计要求,确保泵站设备安装到位。
(3)排水设施安装:采用高品质材料,确保排水设施使用寿命。
3.施工环境协调:(1)加强与相关部门、单位的沟通协调,确保施工顺利进行。
(2)制定应急预案,应对突发情况。
4.工期保障:(1)制定详细的施工计划,分解施工任务。
(2)加强现场管理,提高施工效率。
(3)合理安排施工队伍,确保人力资源充足。
六、安全生产及环保措施1.安全生产:(1)加强安全教育,提高施工人员安全意识。

公路排水工程施工方案
一、前言
在公路建设中,排水工程是非常重要的一环,直接关系到道路的使用寿命和安
全性。
本文将就公路排水工程施工方案进行详细说明和建议。
二、施工准备
1. 资料准备
在施工前,需要收集相关设计图纸、技术规范和验收标准等资料,确保施工按
照要求进行。
2. 设备准备
准备好施工所需的机械设备、工具和材料,确保施工过程中的连续性和有效性。
三、施工方案
1. 施工步骤
1.1 清理现场:清除施工场地上的杂物,确保施工顺利进行。
1.2 进场定位:根据设计要求和标志,确定排水系统的位置和高程。
1.3 开挖沟槽:按照设计图纸提供的要求和标高,在道路两侧开挖沟槽。
1.4 安装管道:将排水管道沟槽顺利铺设,并进行连接和固定。
1.5 硬化处理:对排水管道进行硬化处理,保证其稳定性和耐久性。
2. 施工注意事项
2.1 施工过程中要注意安全,避免发生意外事故。
2.2 施工人员要严格按照设计要求和标准进行操作,确保工程质量。
2.3 施工过程中要及时清理现场,保持工地整洁。
四、施工质量控制
1. 工程验收
在施工结束后,需进行工程验收,确保排水系统符合设计要求和技术标准。
2. 质量监督
需要建立质量监督机制,对施工过程进行监督和检查,及时发现和解决问题。
五、结语
公路排水工程施工是一项复杂且重要的工作,需要施工方、监理单位和设计单位密切合作,共同确保工程顺利完成。
希望通过本文的施工方案,对相关人员有所帮助,提高工程施工质量和效率。

路基排水工程方案路基排水工程方案是道路建设中很重要的一个环节,主要目的是为了保证道路在雨季等多雨的天气条件下依然能够保持安全通行。
路基排水工程方案需要考虑到道路的地形地貌、降雨量、水资源等多方面的因素,综合考虑后选取合适的排水方案。
路基排水工程方案主要包括路面排水和路基排水两个方面。
一、路面排水方案路面排水主要是针对路面上的雨水进行处理,避免雨水积水,从而提高行车安全。
常见的路面排水方案有以下几种:1、边沟排水边沟排水是将路面两旁挖掘出来的沟中的雨水与路面的污水一同排入沟中,由地面朝下的排水管道将其排出。
边沟排水优点是能够有效地隔离道路和周围的沟渠,而缺点是如果沟的设计和排水管道不合理,可能会引起排水不畅的问题。
2、大众排水大众排水是指将路面上的雨水直接排入路侧的雨水口、沟渠等自然水域中,由于不需要排水管道,所以可以减少维护成本。
缺点是需要考虑到周边环境的保护问题,需要在设计中充分考虑,以避免对环境造成污染。
3、中央排水中央排水是将路面上的雨水集中排入中央的排水渠中,由于集中排水,所以在排水效率方面优于边沟排水方案。
中央排水缺点是需要占用路面的一定空间,而且需要在安装排水渠的过程中保证水平。
二、路基排水方案路基排水是指将地表下的雨水排入路基、边沟、排水井等地方,从而使得基层路面保持干燥,防止基层路面被水侵蚀、滑动、沉降等问题出现。
常见的路基排水方案有以下几种:1、沉吸式排水法沉吸式排水法主要适用于路基厚度不足的路段,通过路面下面的吸水层将雨水吸收,然后通过管道排除。
这种方法能够有效地解决路基脆弱的问题。
但需要设计合理,要保证吸水层有足够的吸水量。
2、砾石排水法砾石排水法是通过在路基了覆盖一层砾石或碎石,这样在雨季时,水可以通过砾石缝隙渗透至下方排出。
这种方法可以减少路基底部水的累积,从而保证路基的使用寿命。
3、边沟排水法边沟排水法是为了解决长时间降雨时路基水的囤积问题,将路基旁的边沟进行加宽加深,将路基旁边的水沟收纳进去,再将水沟排到其他地方去。
一、工程概况本工程位于XX地区,全长XX公里,路基宽度XX米,路面结构采用XX结构。
根据地质勘察报告,本工程区域地下水位较高,且雨季较长,易发生路基积水现象,严重影响路基稳定性和施工进度。
为确保工程质量,保障施工安全,特制定本排水方案。
二、排水目标1. 排除地表水,降低地下水位,确保路基不受水浸泡,保证路基稳定。
2. 减少施工过程中的环境污染,提高施工环境质量。
3. 确保施工人员、设备安全,提高施工效率。
三、排水措施1. 地面排水(1)边沟:沿路基两侧设置边沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。
边沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。
(2)截水沟:在挖方路基的堑顶设置截水沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。
截水沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。
(3)排水沟:沿路基纵向设置排水沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。
排水沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。
2. 地下排水(1)排水沟:在地下水位较高的地段,沿路基纵向设置排水沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。
排水沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。
(2)暗沟:在地下水位较高的地段,沿路基纵向设置暗沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。
暗沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。
3. 雨季施工排水(1)在雨季施工期间,加强施工场地排水设施的管理,确保排水设施畅通。
(2)对施工人员进行雨季施工排水知识培训,提高施工人员的安全意识。
(3)对施工现场进行巡查,发现问题及时整改。
四、排水设施施工要求1. 施工人员必须熟悉排水方案,严格按照排水方案进行施工。
2. 施工过程中,确保排水设施的质量,确保排水设施的功能。
3. 施工过程中,加强对排水设施的巡查,发现问题及时整改。
道路排水工程施工方案1. 工程背景道路排水工程是城市根底设施建设的重要组成局部,它的目的是确保道路运输平安和畅通。
本文将介绍道路排水工程的施工方案,包括施工目标、施工步骤和施工要点。
2. 施工目标•提高道路的排水能力,确保雨水能够迅速排除,防止积水现象的发生。
•减少道路因雨水侵蚀而导致的损坏,延长道路的使用寿命。
•提高道路的平安性和通行舒适度,减少交通事故的发生。
3. 施工步骤3.1 前期准备工作•进行场地勘察,确定地势和土壤情况。
•制定详细的施工方案,包括施工路线、排水设施布置等。
•准备施工材料和设备,包括管道、排水排污设备等。
3.2 排水管道施工•根据设计方案,在道路两侧挖掘出适当的沟槽。
•安装排水管道,注意管道的坡度和连接方式。
•保证管道与道路的紧密连接,防止渗水和漏水现象的发生。
•在沟槽两侧填充土壤,使之平整并与道路外表对齐。
3.3 排水设施安装•安装雨水井和雨水篦子,确保雨水能够顺利进入排水管道。
•安装检查井,便于后期维护和清理。
•设置雨水径流管,将雨水引导到排水管道。
•安装沉砂池和沉淀池,用于过滤和沉淀道路外表的污物和杂质。
3.4 施工验收•检查排水设施的安装质量和可靠性。
•进行管道试验,确保排水管道的畅通性。
•检查道路外表是否有积水现象。
•编制施工验收报告,保存相关记录和材料。
4. 施工要点•施工过程中要严格按照设计方案进行施工,不得随意变更。
•施工人员要具备一定的技术和平安知识,遵守相关的操作标准。
•施工现场要保持整洁,确保施工材料和设备的平安和完好。
•施工期间要与相关部门和业主进行有效沟通,及时解决问题。
•施工完成后要进行验收,并对整个施工过程进行总结和评估。
5. 平安考前须知•施工期间要做好现场平安防护工作,包括施工区域的标识和警示、施工人员的平安防护用具等。
•施工过程中要注意材料和设备的平安使用,确保不对施工人员和周围环境造成伤害。
•如果遇到恶劣天气或其他突发情况,要及时采取相应措施进行应对,确保施工平安。
某市政工程路基、路面、给排水施工方案
一、概述
本文旨在详细阐述某市政工程路基、路面、给排水施工方案,确保工程质量和施工顺利进行。
二、路基施工方案
1. 基础处理
在施工开始前,需要对基础进行整体检查,并根据设计要求进行处理,包括排水沟清理、土地平整等工作。
2. 压实处理
根据设计要求和现场情况,选择合适的重型机械设备进行路基的压实处理,确保路基稳固、坚实。
3. 土方回填
完成路基处理后,进行土方回填,根据设计要求和规范进行合理回填,保证路基平整。
三、路面施工方案
1. 铺设基层
首先进行路面基层的铺设,选择合适的材料,保证基层均匀、密实。
2. 铺设面层
在基层铺设完成后,进行路面面层的铺设,确保平整、无裂缝。
3. 沥青铺设
最后进行沥青铺设,根据设计要求和气温等因素合理选择沥青材料,并保持沥青铺设质量。
四、给排水施工方案
1. 排水系统设置
根据地势和设计要求,设置合理的排水系统,包括排水沟、雨水口等。
2. 排水设施施工
进行排水设施的施工,确保排水畅通,并进行必要的检查和维护。
五、总结
综上所述,某市政工程路基、路面、给排水施工需要严格按照设计要求和规范进行,确保施工质量和工程顺利完成。
如无问题,即可按照以上方案进行施工,保证工程质量。
路基排水工程施工方案一、工程概况本标段路基排水形式为:浆砌片石边沟、排水沟、截水沟和急流槽四种形式。
1、边沟所有挖方路段均设置暗埋式边沟。
边沟采用0.5m×0.6m的矩形横断面,沟身采用M7.5浆砌片石加固,厚度30cm,砌体底部设10cm厚砂砾垫层,上设钢筋混凝土盖板;每隔20m设置1处雨水口,上设钢筋混凝土雨水篦子。
当挖方路段有超高时,暗埋式边沟尺寸加深为1.0m×0.6m。
为汇集流到路堤坡脚处的路面水流,在路堤坡脚外2.0m处设置边沟,并将边沟水引排至桥涵或天然沟渠中。
路堤坡脚处边沟采用梯形断面,底宽0.6m,沟深0.6m,两侧坡率1:1,边沟采用M7.5浆砌片石砌筑,沟壁厚30cm,砌体底部设10cm厚砂砾垫层。
分离式路堤中间部位及互通区、服务区场地内侧边沟均采用暗埋式边沟,边沟断面型式、尺寸及材料同挖方路段边沟。
2、截水沟当地面横坡陡峻时,路堤堑截水沟设在填方路基上侧护坡道外,体形断面、本次设计汇水段长度按500m计,一般采用沟底纵坡≥0.2‰,断面尺寸采用底宽0.5m,沟深0.5m,顶宽1.5 m。
为防止水流冲刷,截水沟采用浆砌片石砌筑。
当路堑截水沟,挖方路段边坡平台上设置矩形浆砌片石截水沟,截水沟采用深0.5m,顶宽0.5m。
挖方路段边坡坡口上≥5m处置梯形浆砌片石截水沟,断面尺寸采用底宽0.5m,深0.5m,顶宽1.8m,出口与排水沟连接或引入天然沟中。
如遇到地面横坡陡于20﹪段落,断面尺寸采用底宽0.6m,外侧深0.6m,顶宽0.6m的矩形浆砌片石截水沟。
矩形截水沟与梯形截水沟,采用端墙链接。
3、排水沟挖方路段设置与路线纵坡一致并小于3‰的边沟,边沟为0.5×0.6m矩形断面,下设纵向排水盲沟,盲沟尺寸为0.5×0.75m的矩形沟,边沟用浆砌片石加固,若挖方坡口存在地势起伏的鸡爪地形,则在低处设置急流槽作为泄水口,下设跌井,将水排到挖方边沟4、急流槽边沟、排水沟、截水沟出水口受地形限制落差较大时,设置急流槽。
道路排水工程施工方案一、施工前准备1. 现场勘察:在开始施工之前,首先需要对道路进行现场勘察,确定道路的坡度、横坡和纵坡等情况。
同时还需要对附近的排水设施和地形地势进行详细的调查,为后续的设计提供必要数据。
2. 设计方案确认:根据现场勘察的情况,确定最佳的排水系统设计方案。
确定主要的排水管道、雨水口、检查井等位置和规格,确定排水系统的布局和施工工艺。
3. 材料准备:根据设计方案确定所需的材料,包括排水管道、雨水口、检查井等设施的规格和数量。
同时需要对材料进行验收,确保质量符合要求。
4. 施工队伍组建:根据施工计划确定所需的施工人员和施工队伍,确保施工的正常进行。
5. 施工设备准备:准备好所需的施工设备,包括挖掘机、推土机、运输车辆等,以确保施工的顺利进行。
6. 施工计划制定:根据设计方案和现场情况制定详细的施工计划,确定施工的进度和工期,确保施工质量和进度。
二、排水系统设计1. 排水管道:根据道路的坡度和地形地势确定排水管道的位置和铺设方向。
排水管道的材料一般选择耐腐蚀、耐压力的塑料管道,保证排水系统的稳定和畅通。
2. 雨水口:根据排水管道的位置和需求确定雨水口的位置和规格。
雨水口需要设置在道路最低点,保证雨水能够迅速排放。
3. 检查井:根据排水管道的长度和走向确定检查井的位置和规格。
检查井的作用是便于检查排水管道的运行状况,及时清理堵塞物。
4. 排水槽:在某些特殊情况下,需要在道路两侧设置排水槽,用于收集道路两侧的雨水。
排水槽的设计要考虑到排水效果和道路通行的方便。
5. 蓄水池:在需要设置蓄水池的地方,要合理设计蓄水池的位置、形状和容积,确保蓄水池能够有效地收集雨水,减少对道路的冲击。
三、施工工艺1. 挖掘:根据设计方案和施工计划进行挖掘工作,保证排水管道的顺利铺设。
在挖掘过程中要注意保护周围的建筑物和植被,避免造成损坏。
2. 管道铺设:根据设计方案将排水管道沟槽内,确保管道的顺利铺设。
在铺设过程中要注意保证管道的坡度和连接的牢固性。
路基排水工程专项方案一、路基排水工程的意义1. 保证路面通畅:路基排水工程目的是保证道路交通的安全畅通。
排水系统的设计和施工需要满足需要降低降雨条件下对路面损害的水平。
2. 保护路基结构:路基排水工程也需要有效保护路基结构,防止水的浸泡和泥土软化对路面结构的损害。
3. 减少水患:排水工程还可以减少城市内涝,保护地下水资源,保护城市环境,减少自然灾害。
二、路基排水工程的方案1. 排水系统设计要确保路面上的积水迅速排除,需合理设计排水系统。
一般来说,采用路肩排水和内部排水两种方式。
前者以沟渠为主,后者以管道为主。
不同地段根据水文地质条件,采用不同排水方式。
2. 排水设施设置排水设施的选择和设置,是保证排水系统有效性的重要一环。
合理设置雨水口、人孔等排水设施,有助于提高路面排水效果。
3. 材料选择排水设施的选材也需谨慎,要符合环保要求并具有较高的排水性能。
4. 施工措施标准化施工,确保排水设施有效使用,延长使用寿命。
三、路基排水工程的注意事项1. 灌水灌浆:灌水灌浆是对路基进行处理的一项关键工作,有助于提高路基坚实性和排水性。
2. 充分利用周边地形:在设计路基排水工程时,可以考虑充分利用周边地形,使水体自然流向周边水体。
3. 孔隙率和透水性:在路基材料的选择中,要重点考虑材料的孔隙率和透水性,确保路基具有较好的排水性能。
4. 状态监测:实施完排水工程后,需要定期对排水系统进行监测,保证排水系统的有效性。
四、路基排水工程的监管与管理1. 健全的规章制度编制健全的路基排水工程规定,规范施工行为。
2. 定期检查与维护定期检查排水系统运行状况,并及时进行维护,保证排水系统的有效运行。
3. 健全管理体系健全排水工程的管理体系,确保工程质量和安全。
五、路基排水工程的案例1. 以某城市的主干道为例,成立了“雨污分流”的排水管理机构,解决了城市内涝和水污染问题。
2. 某高速公路排水系统采取了地下排水管加设雨水口的方案,有效提高了路面排水能力。
一、项目背景山区公路由于其特殊的地理环境,容易受到雨水、融雪等自然因素的影响,导致路基稳定性下降,路面损坏,影响行车安全。
为确保山区公路的稳定性和行车安全,提高道路使用寿命,特制定本山区公路排水工程施工方案。
二、编制依据1. 国家相关法律法规、规范和标准;2. 《公路路基设计规范》(JTG D30-2015);3. 《公路路面设计规范》(JTG D50-2017);4. 项目设计文件及地质勘察报告;5. 工程现场实际情况。
三、施工范围及原则1. 施工范围:山区公路路基、路面、排水设施等;2. 施工原则:遵循“预防为主、防治结合、综合治理”的原则,确保排水设施合理、有效,降低自然灾害对山区公路的影响。
四、施工内容1. 路基排水工程:(1)路基纵坡:根据地形、地质条件,合理设置路基纵坡,确保路面排水顺畅;(2)路基横坡:路基横坡应满足排水要求,防止水流冲刷路基;(3)边沟:在路基两侧设置边沟,将路面雨水迅速排除;(4)截水沟:在路基边坡设置截水沟,拦截路面雨水,防止路基冲刷。
2. 路面排水工程:(1)路面排水系统:设置路面排水系统,包括排水沟、排水口、排水井等,确保路面雨水迅速排除;(2)路面结构:采用排水性能良好的路面结构,提高路面排水能力;(3)路面铺装:采用透水性好的路面铺装材料,降低路面积水。
3. 排水设施施工:(1)排水沟:采用钢筋混凝土结构,确保排水沟的强度和稳定性;(2)排水口:设置排水口,将路面雨水引至排水沟;(3)排水井:设置排水井,收集路面雨水,防止路面积水。
五、施工方法1. 路基排水工程:(1)路基开挖:根据设计要求,进行路基开挖,确保路基纵坡、横坡满足排水要求;(2)路基填筑:采用适宜的填筑材料,确保路基稳定性;(3)边沟、截水沟施工:按照设计要求,进行边沟、截水沟的施工。
2. 路面排水工程:(1)路面排水系统施工:按照设计要求,进行排水沟、排水口、排水井的施工;(2)路面结构施工:采用适宜的路面结构材料,进行路面结构施工;(3)路面铺装施工:采用透水性好的路面铺装材料,进行路面铺装。
路基排水及防护安全专项施工方案一、工程概况本工程为某高速公路项目,全长约XX公里,采用双向四车道设计,设计速度为100公里/小时。
路基工程是整个项目的关键部分,其中路基排水及防护工程尤为重要。
为确保工程质量和施工安全,特制定本专项施工方案。
二、施工目标1. 确保路基排水及防护工程质量达到设计要求,满足使用功能。
2. 加强施工安全管理,预防安全事故的发生。
3. 合理安排施工进度,确保工程按期完成。
4. 保护生态环境,减少对周边环境的影响。
三、施工准备1. 组织施工人员参加安全和技术培训,确保施工人员具备相应的施工技能和安全意识。
2. 编制详细的施工组织设计,明确施工流程、施工方法和质量控制措施。
3. 准备充足的施工材料和机械设备,确保施工顺利进行。
4. 做好施工现场的清理和平整工作,为排水及防护工程施工创造良好的条件。
四、施工方案1. 路基排水工程(1)边沟排水:在路基两侧设置边沟,用于收集路面和边坡的雨水,通过排水管道将雨水排放至附近的水体或低洼地带。
(2)中央排水沟:在路基中央设置中央排水沟,用于收集路基内部的雨水,通过排水管道将雨水排放至附近的水体或低洼地带。
(3)截水沟:在路基上方设置截水沟,用于拦截来自路基上方的雨水,通过排水管道将雨水排放至附近的水体或低洼地带。
2. 路基防护工程(1)边坡防护:采用锚杆、锚喷、拱形骨架等方法对边坡进行加固,防止边坡坍塌。
(2)坡面防护:在坡面上铺设草皮、植生袋等,防止雨水对坡面的侵蚀。
(3)坡脚防护:采用混凝土护脚、砌石护脚等方法对坡脚进行加固,防止坡脚被冲刷。
(4)挡土墙:在特殊地段设置挡土墙,防止边坡坍塌。
五、施工安全措施1. 严格执行施工现场安全管理规定,落实各项安全防护措施。
2. 定期对施工人员进行安全教育和培训,提高安全意识。
3. 做好施工现场的安全警示标志设置,确保施工人员的安全。
4. 加强对施工现场的巡查,及时发现和处理安全隐患。
5. 做好施工现场的排水工作,防止雨水积水和内涝。
路基防排水工程施工方案1. 项目概述本文档为路基防排水工程施工方案,旨在确保道路路基在雨季和水域附近能够有效排水,防止路基沉降和积水等问题的发生。
本施工方案将对路基建设过程中的防排水工程进行详细规划和说明。
2. 施工目标本施工方案的主要目标如下:•提供合适的排水系统,确保路基在降雨过程中不被积水淹没。
•防止路基沉降和因水流冲刷导致的路基侧面坍塌。
•保护水体免于被污染,并减少对周边环境的不良影响。
3. 施工内容3.1 路基设计根据道路的地理条件和既定设计要求,确定路基的高程、剖面和断面形状。
在确定路基的纵横断面时,应充分考虑到排水的需要,确保道路坡度合理,便于径流水顺利排除。
3.2 排水系统设计根据道路的排水需求,设计合适的排水系统。
排水系统应包括:•路基边沟:将道路两侧的雨水引导至相应的排水设施。
•路基横向排水设施:将路基内部的积水排除,防止路基沉降。
•路基纵向排水设施:将降雨期间流经路面的雨水快速排除。
3.3 施工步骤1.清理施工区域:清除施工区域内的杂草、泥土等杂物。
2.开挖边沟:根据设计要求,挖掘路基两侧的边沟。
3.铺设排水管道:根据实际情况,铺设适当规格的排水管道,确保路基内的积水能够有效排除。
4.路基边沟整理:整理边沟,保证边沟与路基之间的连接紧密。
5.检查排水系统:检查排水系统的连接情况和施工质量,确保排水畅通。
6.填补路基:在排水系统铺设完毕后,填补路基,确保路基的稳固性。
4. 施工要求4.1 施工人员施工人员应具备相应的工程经验和技能,并按照相关标准进行培训。
施工现场应配置足够数量的工作人员以确保施工进度和质量。
4.2 施工材料施工材料应符合相关的国家标准,并通过质检部门的验收。
应保证施工材料的质量稳定,以确保施工质量。
4.3 施工设备施工设备应经过检测和调试,确保工作正常。
施工设备的使用应符合安全操作规范。
4.4 施工环境施工现场应保持整洁,杂物要及时清理。
施工期间应采取相关措施保护水体和周边环境,确保施工不对环境造成影响。
公路排水专项施工方案一、项目背景随着城市化进程的加快和交通基础设施的建设,公路排水成为交通建设领域中不可忽视的环节。
有效的公路排水系统能够降低因雨水积聚而导致的交通事故和路面损坏,同时提升道路的使用寿命和行车安全性。
因此,制定科学合理的公路排水专项施工方案至关重要。
二、施工目标本次施工的主要目标是建设一个高效可靠的公路排水系统,确保雨水顺畅排出,避免积水现象,保障道路交通的正常运行。
同时,通过科学施工,延长道路使用寿命,提升公路整体品质。
三、施工内容1.勘察分析:对公路路段进行勘察,分析地形地势,确定排水方案。
2.设计方案:根据勘察结果,制定相应公路排水设计方案。
3.材料准备:准备施工所需的排水管道、雨水篦、排水井等材料。
4.施工准备:组织施工人员,确定施工计划,做好施工前期准备工作。
5.施工实施:按照设计方案,进行排水管道敷设、雨水篦安装、排水井建设等工作。
6.验收调试:完成施工后进行排水系统验收,进行调试排水系统,确保正常运行。
四、施工方案特点1.科学合理:根据实际勘察结果和设计要求制定施工方案,保证排水系统的有效性。
2.细致认真:施工过程中严格按照设计方案进行,保证每个细节的质量。
3.安全可靠:注重施工安全,同时确保排水系统的可靠性和稳定性。
4.环保节能:在施工过程中尽量减少对环境的影响,提倡节能环保施工方式。
五、施工效果通过本次公路排水专项施工方案的实施,将达到以下效果: 1. 高效排水:避免雨水积聚,提升道路通行能力。
2. 延长道路寿命:减少积水对路面的腐蚀,延长道路使用寿命。
3. 提升道路安全:降低交通事故发生概率,提升行车安全性。
4. 美化环境:优化排水系统布局,提升路面整体美观度。
六、总结公路排水专项施工方案是提升公路品质、保障交通安全的重要措施,应注重科学规划和严格执行。
通过本次施工方案的实施,将有效优化公路排水系统,提升道路整体功能,实现安全、高效、环保的公路运输目标。
目录一、编制依据 (2)二、工程概况 (2)2.1项目概况 (2)2.2施工环境 (2)2.3主要工程量 (3)2.3.1路基、路面排水工程数量表 (3)2.3.2路基路面排水工程数量表(中央分隔带数量表) (3)三、施工布置 (4)四、总体施工方案 (5)4.1边沟 (5)4.2改沟 (5)4.3截水沟 (6)4.4急流槽 (7)4.5沉砂池 (7)4.6片石排水沟 (8)4.7路缘石 (9)五、主要施工程序和方法 (9)5.1路基路面排水施工工艺 (9)5.1.1施工准备 (9)5.1.2测量放样 (9)5.1.3沟槽开挖 (10)5.1.4盲沟填筑及预埋波纹管 (12)5.1.5.底板浆砌片石 (12)5.1.6预制砼及钢筋砼盖板的安装 (12)5.1.7边沟沟槽回填 (12)5.2中央分隔带排水工程工序流程 (14)5.2.1中央分隔带纵向排水盲沟及PVC管 (14)5.2.2中央分隔带横向Φ16cm排水管 (15)六、质量保证措施 (16)七、安全保证措施 (16)7.1、建立健全安全保证组织体系 (16)7.2、落实安全责任,实施责任管理 (17)九、环保要求 (18)附图1 质量保证体系框图 (19)附图2 安全保证体系框图 (20)附图3 安全保证组织框图 (21)路基路面排水工程施工专项方案一、编制依据1《.四川省高速公路网规划》、《广元市综合交通运输体系规划》;2.《瓷窑铺至电子路道路建设工程可行性研究报告》;3.《广陕、广巴高速公路连接线工程地质详勘报告》;4、《给水排水管道工程施工及验收规范》GB50268-2008;5.《瓷窑铺至电子路道路建设工程施工图设计》;6.《建设工程施工质量满手规范实施指南》(第二版);7.与业主签订的“勘察、设计合同”。
二、工程概况2.1项目概况瓷窑铺至电子路道路建设工程位于广元城北,起于广元市利州区工农镇-瓷窑铺北,接国道线G108线公路。
里程桩号K0+343.963,途经水池坪、姚家岩、南止于广元市利州区乔家沟里程桩号K4+175.050,全长3.831km。
2.2施工环境本项目呈总体南北向展布。
地势总的趋势西北高东南低,由摩天岭中高山依次向中山盆地边缘低山、丘陵过渡。
项目区出露岩质多为粉砂岩、泥岩,土质多为砂质粘土、粘质砂土以及粉砂土。
测区不良地质表现为软弱地基、崩塌、滑坡、顺层边坡等。
水文气候由于处于亚热带湿润季风气候区,气温温和湿润,雨量较多。
历年平均降水900-1100毫米,雨季为6-9月,年平均气温15℃左右。
年平均相对湿度在70-80%之间。
根据赋存条件和水理特征,工作区主要分布松散堆积砂砾卵石层孔隙水、红层砂泥岩风化带孔隙裂隙水、砂页岩层间裂隙水和碳酸盐岩裂隙岩溶水。
2.3主要工程量2.3.1路基、路面排水工程数量表2.3.2路基路面排水工程数量表(中央分隔带数量表)2.3.2.1竖井及横向排水管、急流槽2.3.2.2纵向排水管及盲沟,其中纵向排水沟共分为17段。
2.3.2.3路缘石路缘石共分为K0+344-K1+870和K1+220-K4+175两段,分别长1526m和2955m,C25砼路缘石用量分别为296m³和573.3 m³。
三、施工布置3.1本项目全合同段主要划分为工农路基段、田坝子大桥段、莲花路基段,两段路基排水工程施工可以分区同时进行。
3.2各路基段分别配备挖掘机3台,推土机2台,铲车1台,压路机一台进行循环作业。
3.3路基排水工程属于中后期施工,所用水电设施可以按照原路基施工作业队已配备情况进行具体布置。
3.4各管段工程师和施工班组按照设计图纸和组织方案进行排水工程具体施工。
四、总体施工方案4.1边沟所有挖方路段及填土高度小于边沟深度的填方路段,均设置边沟,采用Ⅰ、Ⅱ两种形式。
Ⅰ型边沟采用50cm×45cm的矩形横断面,沟身采用30cm厚M7.5浆砌片石加固;Ⅱ型沟采用50cm×70cm 的矩形横断面,沟身采用40cm厚M7.5浆砌片石加固。
填方段边沟采用Ⅲ型,矩形横截面50cm×70cm,沟身采用40cm厚M7.5浆砌片石加固。
边沟底铺设碎砾石及Φ10带孔波纹管盲沟。
4.2改沟按照设计图纸采用1m×1m、1.5m×1.5m、0.8m×0.8m三种结构形式,以M7.5浆砌片石砌筑和C15砼浇筑加固。
4.3截水沟根据路基段挖填方和边坡具体情况分为一下几种:(1)反压护道截水沟Ⅴ-1、Ⅴ-2型;(2)路堑平台截水沟Ⅵ型;(3)堑顶截水沟Ⅶ-1、Ⅶ-2型;所有截水沟均采用M7.5号浆砌片石砌筑。
4.4急流槽当边沟、排水沟出水口受地形限制落差较大时,设置急流槽。
挖方与填方边沟急流槽断面形式为矩形,坡面槽深40cm,跌水70-80cm,槽宽50cm,采用30cm厚M7.5浆砌片石砌筑。
路堑平台或堑顶截水沟过渡至填方边沟时,设置急流槽,横断面形式为矩形,槽深40cm,槽宽30cm,槽壁及槽底厚25cm,采用M7.5砂浆片卵石砌筑。
4.5沉砂池沉砂池适用于荒坡或林地路段的边沟出水口和地下出口的散水,避免造成山坡的破坏和农田的冲刷,采用M7.5浆砌片石砌筑。
4.6片石排水沟片(卵)石排水沟勇于软弱地基浅层处理或一般路段(非软弱地基)地表潮湿需加强排水疏干地表水的路段。
所采用片(卵)石材料强度不小于MU30,进行软弱地基的换填从而达到排水的目的。
分为横向和纵向片石排水沟,片卵石填筑地面线以下坡度1:1.5,地面线以上1:1。
4.7路缘石以预制C25砼砌筑20cm宽50cm高中央分隔带路缘石。
五、主要施工程序和方法5.1路基路面排水施工工艺施工准备—测量放样—沟槽开挖—盲沟填筑及预埋波纹管—底板浆砌片石—安装预制砼及钢筋砼盖板—沟槽回填5.1.1施工准备现场机械设备、施工用材料和人员须提前配备充足,现场管段工程师负责调配指挥,根据设计图纸和施工规范实施作业。
5.1.2测量放样(1)中线测量在施工中,根据设计设定的路线控制点,在现场测中线的起点、终点控制中心桩(用木桩固定,桩顶钉中心钉设定)。
(2)坡度板埋设坡度板间距设为10米左右,当机械挖槽时应在人工清槽前埋设坡度板。
坡度板应埋设牢固,不应高出地面,伸出槽帮长度不小于30㎝。
坡度板的截面尺寸为8×20㎝。
坡度板上的管线中心钉和高程板的高程钉保持垂直。
5.1.3沟槽开挖(1)沟槽断面形式沟槽开挖形式根据开挖深度和土质不同,分为垂直开挖和放坡开挖两种。
垂直开挖管道沟槽底部的开挖宽度,按下式计算:B=D+2(b1+b2+b3)式中B—管道沟槽底部的开挖宽度(mm);D—管道结构的外缘宽度(mm),查《全国通用给水排水标准图集》S222;b1—管道一站的工作面宽度(mm),可按下表采用;b2—管道一站的支撑厚度,可取150~200mm;b3—现场浇筑混凝土或钢盘混凝土管渠一站模板的厚度(mm)。
(2)沟槽开挖沟槽挖土采用机械和人工结合的方法施工。
为防止扰动槽底土层,机械挖除控制在距槽底土基标高20~30㎝处采用人工挖土、修整槽底。
沟槽挖土,随挖随运,及时外运至业主指定地点,沟槽边不得堆土,以减少沟槽壁的站压力。
为保证槽底土的强度和稳定,施工时不得超挖,也不能扰动;当发生超挖或扰动时,必须按规程进行地基处理。
(3)沟槽排水处理采用坑内明沟排水,在坑底随同挖方一起设置集水井。
并沿坑底的两站挖排水沟,使水流入集水井内,然后用水泵抽出坑外,施工排水最后经过沉砂池,才排入市政污水管网。
(4)注意事项1.槽底需设排水沟时,工作面宽度b1应适当增加;2.管道有现场施工的外防水层时,每站工作面宽度宜取800mm。
3.管道结构宽度无管座时按管道外坡计,有管座时,按管座外皮计。
4.由于本项目路基路面排水管道结构外缘宽度D1≤500mm,所以管道一站的工作面面宽度均为400mm;5.坡顶开挖宽度的确定:垂直开挖时坡顶开挖宽度与坡底宽度相同,放坡开挖时按照坡度系数计算得出坡顶宽度。
6.由于本项目所处地理位置地势所致,K2+200路基位置为高边坡深挖路堑,坡度太高,机械无法进行材料运输,排水沟施工材料需用人力从谷底材料堆积区运往施工现场。
5.1.4盲沟填筑及预埋波纹管部分路段边沟采用Ⅱ型边沟,槽底设置2-4cm碎砾石盲沟,并在其中设一根φ11cm纵向有孔HPDE透水管,每隔20~30m左右设一道φ10cm带孔波纹管。
5.1.5.底板浆砌片石(1)片石应分层砌筑,宜以2-3层砌块组成一工作层,每一工作层的水平缝应大致找平。
各工作层竖缝应相互错开,不得贯通。
(2)外圈定位行列和转角石,应选择较为方正尺寸较大的片石,并长短相间地与里层砌块咬接,砌缝宽度一般不大于40mm。
5.1.6预制砼及钢筋砼盖板的安装首先安装43cm高C20预制砼边沟侧墙,然后预制钢筋混凝土边沟盖板安装采用自卸吊进行运输安装,人工进行调整。
在安装边沟预制砼及钢筋砼盖板时应先在边沟壁上垫1cm厚M7.5砂浆进行调平。
5.1.7边沟沟槽回填管涵工程经监理工程师主体结构隐蔽验收合格后,应及时进行回填。
以免晾槽过久造成塌方,挤坏管道或管道接口抹带空鼓开裂;雨季易产生泡槽、漂管或造成回填作业困难。
管线结构验收合格后方可进行回填施工,且回填尽可能与沟槽开挖施工形成流水作业。
(1)回填土的含水量必须符合要求,当回填土的含水量过大时,根据天气、现场情况,采用晾晒或掺拌石灰粉的措施,以达到回填土的最佳含水量。
(2)沟顶以上0.5m范围内用人工夯填,每层压实厚度不大于15cm。
沟顶1.5m以上用推土机配合压路机进行回填。
具体施工操作应严格按操作规程进行。
(3)回填土高度至路床以下15cm为止,待该施工段全部管线工程完成后,集中对该部分进行回填压实处理,以保证路基的整体性和稳定性。
(4)回填前清除槽内杂物、排除积水。
(5)沟槽两站须同时回填,且两站高差不得超过30㎝,管顶以上50㎝范围内应特别注意夯实设备的选用,以防止对管道结构造成损坏。
(6)回填土每层虚铺厚度为20~25㎝。
(7)回填土中不得有碎砖、石块。
(8)分段回填时,相邻段的接茬应呈阶梯状,且不得漏夯。
(9)每层回填完成后必须经质检员检查、试验员检验认可后方准进行下层回填工作。
5.2中央分隔带排水工程工序流程5.2.1中央分隔带纵向排水盲沟及PVC管1、施工放样:按照图纸的断面尺寸要求,放样确定排水盲沟的开挖面标高(在路槽下30cm为排水盲沟底面标高)并计算出开挖深度标记在木桩上。
2、开挖基坑:严格按照图纸横断面尺寸开挖,确定开挖上底为64cm宽、下底为26cm宽的梯形断面及深度。
根据工程量大的施工段采用小型挖掘机开挖,开挖完毕后用人工整修,清理弃土,工程量小的施工段采用人工开挖并清理弃土。
