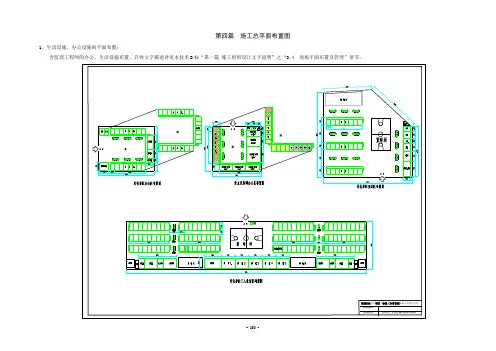

施工总平面布置(详细版)1 施工总平面布置原则(1)根据工程特点和现场周边环境的特征,充分利用现有施工现场的场地和布置,做好总平面布置规划,满足生产、文明施工要求。
(2)做好现场平面布置和功能分区,对现有临建及管线进行调整。
(3)加强现场平面布置的分阶段调整,科学确定施工区域和场地平面布置,尽量减少专业工种之间交叉作业,提高劳动效率。
(4)加强平面施工的检查及监督整改,保证场内施工道路通畅。
(5)各项施工设施布置要满足方便生产,有利生活,安全防火,环境保护和劳动保护要求。
2场地整体规划2.1施工现场划分根据施工现场情况,我公司将对施工场地进行合理规划,根据各场地的用途对施工现场进行划分。
施工现场设置材料加工、堆放场、材料库、标养室、现场办公室及员工宿舍和食堂。
2.2大门与道路的布置根据现场实际情况,在现场西面和南面设大门做为材料及人员出入口。
大门为钢管-薄铁板组合大门,门外侧在凸显位置设立一个名板,用于书写工程、业主、工程顾问、设计单位、监理单位、施工单位等的名称,书写的格式、标牌的样式和尺寸、设立的位置报送业主审批,文字将聘请优等标志绘制人员书写,并在工程进行期间不时重新油漆和书写。
现场四周新建临时道路做为材料运输道路,道路设置为双通道,路宽6m,采用100厚C20现浇混凝土硬化,并按2%的坡度做好排水。
2.3排水设施的布置充分利用前期土方阶段设置在基坑周边的排水设施,在道路一侧增加宽300mm、深350mm的排水沟;根据排污口位置设置2000mm×1000mm×1000mm的沉淀池,进行有组织排水,坡度0.2%,排至排污口。
同时在大门入口处设置洗车槽,配备高压冲洗水枪,以免车辆出入带泥,引起扬尘污染。
2.4办公区临建的布置利用北侧空地做为现场临建布置场地,布置1栋2层的办公用房,主要包括业主、监理及管理人员办公室、会议室等,共567m2。
办公室为简易彩板房,门窗为铝合金门窗,地面为400mm×400mm地板砖,吊顶为600mm×600mm矿棉板吊顶。
