单价措施项目费计算公式单价措施项目费是指在建设工程施工过程中,为完成特定的措施项目而产生的费用。
这部分费用的计算需要遵循一定的公式和规则,下面咱就来好好说道说道。
先来说说啥是单价措施项目。
比如说,咱盖房子的时候,要搭脚手架,这脚手架的费用就是单价措施项目费的一部分。
再比如说,混凝土模板及支架,这也是为了完成施工任务所必需的措施,产生的费用也算在单价措施项目费里。
那这单价措施项目费到底咋算呢?其实啊,它的计算公式通常是这样的:单价措施项目费 = 措施项目工程量 ×综合单价。
咱拿脚手架来举个例子。
假设要搭建的脚手架面积是 100 平方米,每平方米的综合单价是 50 块钱。
那这脚手架的单价措施项目费就是100 × 50 = 5000 元。
不过这里面的“措施项目工程量”和“综合单价”的确定可不是那么简单的事儿。
“措施项目工程量”得根据具体的施工方案和图纸来计算。
就说这混凝土模板吧,你得根据混凝土构件的形状、尺寸,精确地算出需要多少模板材料。
这可不能马虎,多算少算都会影响费用的准确性。
“综合单价”的确定就更复杂了。
它得考虑到材料、人工、机械的费用,还得加上管理费、利润和风险费用啥的。
比如说,搭脚手架需要用到钢管、扣件这些材料,材料的价格会有波动;请工人来干活,人工工资也不是固定不变的;还有租来的搭脚手架的机械,租金也得算进去。
另外,管理这整个搭建过程需要费用,老板也得赚点利润,还得考虑可能出现的风险,比如材料涨价、工期延误啥的,这些都得在综合单价里体现出来。
我之前在一个建筑工地上就碰到过这么一档子事儿。
当时正在算一个项目的单价措施项目费,负责算量的小伙子把混凝土模板的工程量给算少了。
等到施工的时候才发现模板材料不够,临时去采购,不仅耽误了工期,还多花了不少钱。
这就是因为一开始在计算单价措施项目费的时候没算准,给工程带来了麻烦。
所以啊,在计算单价措施项目费的时候,一定要仔细、认真,把各项费用都考虑周全了,这样才能保证工程的顺利进行,也能让咱的钱包不瘪下去。
第十九章措施项目费第一节建筑工程措施项目费一、按费率计算的措施项目费按费率计算的有通用项目中的环境保护费,文明施工费、安全施工费,雨季施工增加费和已完、未完工程及设备保护费。
二、按实际情况或参考资料计算的措施项目费1.临时设施费(1)围护结构搭设使用费围护结构搭设使用费=每延长米围护结构费用×围护结构长度(2)一次性使用房屋建设使用费一次性使用房屋建设使用费=房屋建筑面积×每平方米造价(3)周转使用房屋建设使用费周转使用房屋建设使用费 = 每平方米一次性购置搭设费用×房屋建筑面积÷使用次数(4)给排水管线、电力线路、消防设施费每个项目参考费用2~4万,其中人工工资占20%。
(5)施工现场临时道路维护费每个项目参考费用为0.5~1.5万,其中人工工资占30%。
[例19.1]某建筑工程直接工程费3800000元,根据现行费率计算安全文明费,临时设施费,雨季施工增加费,已完、未完工程保护费,材料及产品质量检测费。
[解]安全文明费率0.88%3800000×0.88%=33440(元)临时设施费1.21% 3800000× 1.21%=45980(元)雨季施工增加费0.1%3800000×0.1%=3800 (元)已完、未完工程及设备保护费0.18% 3800000×0.18%=6840(元)材料及产品质量检测费0.6%3800000× 0.6%=22800 (元)[例19.2]某总承包工程,建筑工程按规则划分为二类工程,总承包单位施工组织设计包括了各专业工程的临时设施。
砖木结构的宿舍200 m2、会议室60 m2、食堂40 m2、办公室40 m2、厕所30 m2、仓库60 m2、砖围墙600m。
临时设施费计算如下:[解]房屋建设使用费=房屋建筑面积×每平方米造价=(200+60+40+40+30+60)×190=81700元)围护结构搭设使用费=每延长米围护结构费用×围护结构长度 =100×600=60000元给排水管线、电力线路、消防设施费按二类工程取定为30000元。
建筑工程预算(讲义)上海思博职业技术学院刘贯荣7.1措施项目工程量计算1—脚手架教学目标知识目标:熟悉脚手架工程量计算规则掌握脚手架的类型能力目标:能进行脚手架的工程量计算重难点脚手架的工程量计算1脚手架类型1.1扣件式脚手架扣件式钢管脚手架是指为建筑施工而搭设的、承受荷载的由扣件和钢管等构成的脚手架与支撑架,统称脚手架。
扣件即采用螺栓紧固的扣接连接件。
1.2碗扣式脚手架碗扣式钢管脚手架是我国参考国外经验自行研制的一种多功能脚手架,其杆件节点处采用碗扣连接,由于碗扣是固定在钢管上的,构件全部轴向连接,力学性能好,其连接可靠,组成的脚手架整体性好,不存在扣件丢失问题。
1.3门式脚手架1.4升降式脚手架脚手架可随之沿外墙升降,结构施工时由下往上逐层提升,装修施工时由上往下逐层下降2计算规则《上海市2016建筑与装饰预算定额》规定:1.1外脚手架外脚手架按外墙外边线长度乘以外墙高度以面积计算。
不扣除门、窗、洞口、空圈等所占面积。
同一建筑物高度不同时,应按不同高度分别计算。
1)脚手架计算高度自设计室外地坪面至檐口屋面结构板面。
有女儿墙时高度算至女儿墙顶面。
如图7.1.1中所示,室外地坪标高为-0.15m,女儿墙的高度为600mm,则该外墙的脚手架高度:4.5-(-0.15)+0.6=5.25m图7.1.1某房屋平面和剖面图2)斜屋面的山尖部分只计面积不计高度,并入相应墙体外脚手架工程量内。
Ps:山尖是坡屋面山墙顶部(蓝色轮廓线所示),包括搁置檩条的承重墙的三角形部分的墙体。
山墙工程量=(墙宽×墙高+山尖墙面积)×墙厚其中:墙宽对房屋两端外山墙为中心线长,回对内隔承重墙为净长线,墙高为设计室内地坪到檐口墙顶高答度。
山尖面积=墙宽×山尖高×0.5。
(三角形面积的计算公式)图7.1.2双坡屋面山墙3)坡度大于45°铺瓦脚手架按屋脊高乘以周长(屋面的周长)以m2计算,工程量并入相应墙体用外脚手架内。
措施项目计算公式由于您没有给出具体的措施项目相关内容(例如是建筑工程措施项目,还是其他领域的措施项目),以下以建筑工程为例,整理部分常见措施项目的计算公式相关学习资料:一、脚手架工程。
1. 综合脚手架。
- 建筑物综合脚手架工程量按建筑物的建筑面积计算。
- 计算公式:综合脚手架工程量 = 建筑物建筑面积(m²)- 建筑面积计算规则:- 单层建筑物不论其高度如何,均按一层计算建筑面积,其建筑面积按建筑物外墙勒脚以上的外围水平面积计算。
- 多层建筑物的建筑面积按各层建筑面积之和计算,其首层建筑面积按建筑物外墙勒脚以上的外围水平面积计算,二层及二层以上按外墙外围水平面积计算。
2. 外脚手架。
- 按外墙外边线长度乘以外墙高度以平方米计算。
- 计算公式:外脚手架工程量 = 外墙外边线长度(m)×外墙高度(m)- 外墙高度:- 有女儿墙者算至女儿墙顶(有混凝土压顶时算至压顶下表面)。
- 平屋顶算至屋面板底。
- 坡屋顶算至外墙中心线与斜屋面板底相交点的高度。
3. 里脚手架。
- 按墙面垂直投影面积计算。
- 计算公式:里脚手架工程量 = 墙面垂直投影面积(m²)二、混凝土及钢筋混凝土模板工程。
1. 基础模板。
- 独立基础。
- 模板工程量按模板与混凝土的接触面积计算。
- 对于矩形独立基础,计算公式:模板工程量 = (基础底面周长×基础高度 + 基础顶面面积)(m²)- 条形基础。
- 模板工程量 = 基础侧面模板面积之和(m²),即条形基础模板工程量 = 基础长度×基础侧面高度之和(m²)2. 柱模板。
- 按柱四周展开宽度乘以柱高以平方米计算。
- 计算公式:柱模板工程量 = 柱截面周长(m)×柱高(m)三、垂直运输工程。
1. 建筑物垂直运输。
- 建筑物垂直运输工程量按建筑面积计算。
- 计算公式:垂直运输工程量 = 建筑物建筑面积(m²)四、超高增加费(建筑物超高增加人工、机械降效等)1. 建筑物超高增加费。
措施项目计算规则t.措施项目册说明一、措施项目指为顺利完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面的非工程实体项目。
二、本措施项目定额综合单价,是根据中华人民共和国国家标准《建设工程工程量清单计价规范》(gb50500―2021)、《全国统一建筑工程基础定额》(gjd―101―95)、《全国统一建筑装饰装修工程消耗量定额》(gyd-901-2002)、《全国统一安装工程基础定额》(gjd208-2021)、《全国统一市政工程预算定额》(gyd-301~308-1999)、2021年《四川省建设工程工程量清单计价定额》以及现行国家产品标准、设计规范和施工质量验收规范、安全操作规程,并结合四川省目前设计、施工、招投标的实际情况进行编制的。
三、措施项目费指为顺利完成工程项目施工、发生于该工程施工前和施工过程中技术、生活、安全等方面所需的非工程实体项目费用。
各专业通用型项目内容包含:1.安全文明施工费:是指工程施工期间按照国家现行的建筑施工安全、环境保护、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境、保护环境所需要的费用。
包括:(1)环境保护费:是指施工现场保护环境所需要的各项费用。
(2)文明施工费:是指施工现场文明施工所需要的各项费用。
(3)安全施工费:是指施工现场安全施工所需要的各项费用。
(4)临时设施费和:就是指施工企业为展开建设工程施工所必须架设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物、仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。
临时设施费用包含:临时设施的架设、修理、拆除费或折旧费和。
除本定额另有规定外,安全文明施工费中的文明施工费、安全施工费、临时设施费计价按《四川省建设工程安全文明施工措施费计价管理办法》实施管理。
措施项目•措施项目是指完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面的非工程实体项目。
措施项目费即实施措施项目所发生的费用。
措施项目费由组织措施项目费和技术措施项目费组成。
•组织措施费包括现场安全文明施工措施费、材料二次搬运费、夜间施工增加费、冬雨季施工增加费,分别以规定的费率计取。
•技术措施项目费包括施工排水、降水费,大型机械设备进出场、安拆费,现浇混凝土及预制构件模板使用费,脚手架使用费,垂直运输费,现浇混凝土泵送费,分别按本分部相应的子目计算。
折叠式里脚手架1—立柱;2—横楞;3—挂钩;4—铰链吊篮脚手架示意图挑脚手架示意图(单位:mm)(a)横杆与斜杆从一个窗口挑出;(b)斜杆支撑在下一层窗台上项目编码项目名称计量单位工程量计算规则011701001综合脚手架㎡按建筑面积计算011701002外脚手架按服务对象的垂直投影面积计算011701003里脚手架011701004悬空脚手架按搭设的水平投影面积计算011701005挑脚手架m 按搭设长度乘以搭设层数以延长米计算011701006满堂脚手架㎡按搭设的水平投影面积计算011701007整体脚手架按服务对象的垂直投影面积计算011701008外装饰吊篮按服务对象的垂直投影面积计算第一节脚手架工程•注:①使用综合脚手架时,不再使用外脚手架、里脚手架等单项脚手架;综合脚手架适用于能够按“建筑面积计算规则”计算建筑面积的建筑工程脚手架,不适用于房屋加层、构筑物及附属工程脚手架。
•②同一建筑物有不同檐高时,按建筑物竖向切面分别按不同檐高编列清单项目。
•③整体提升架已包括2米高的防护架体设施。
•④脚手架材质可以不描述,但应注明由投标人根据工程实际情况按照《建筑施工扣件式钢管脚手架安全技术规范》JGJ130、《建筑施工附着升降脚手架管理规定》(建建[2000]230号)等规范自行确定。
一、配套定额相关规定•一、综合脚手架•1、凡能够按《建筑工程建筑面积计算规范>>计算建筑面积的建筑工程均按综合脚手架定额计算。
《建设工程工程量清单计价规范》(GB50500-2008)应如何结算可计量的措施项目摘要:《建设工程工程量清单计价规范》(GB50500-2008)将措施项目分可计量的措施项目与不可计量的措施项目,在计价活动过程中,可计量的项目用分部分项工程量清单的方式采用综合单价,更有利于措施费的确定和调整,但可计量措施项目如何结算无明确的文字内容,只是笼统的说明措施项目费应依据合同约定的项目和金额计算,因此本文主要探讨可计量的措施项目应如何结算。
关键词:工程量清单、可计量、措施项目、结算《建设工程工程量清单计价规范》(GB50500-2008)(简称计价规范)从2008年12月1日开始实施,自开始实施至现在,多数同行认为采用新计价规范,其可计量的措施项目应按实结算,少数同行认为可计量的措施项目应结合合同条款及计价规范来处理,特别是在合同中未约定的情况,对可计量的措施项目应如何结算存在比较大的争议。
笔者经过反复阅读计价规范和在工程管理过程中出现的问题,可以归类为两种情况,第一种情况:在合同中约定了可计量的措施项目结算条款;第二种情况:在合同中未约定可计量的措施项目结算条款,针对上述两种情况,谈谈笔者的想法及观点。
一、在合同中约定了可计量的措施项目结算条款一般情况来说,建设工程施工合同组成及解释顺序为合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求、图纸、已标价的工程量清单、其他合同文件。
计价规范属于合同的技术标准和要求,解释顺序在专用合同条款、通用合同条款之后,应以专用合同条款、通用合同条款约定为准,所以无论对计价规范的可计量的措施项目结算何种理解,应按合同约定的条款办理结算。
二、在合同中未约定可计量的措施项目结算条款如在合同中未约定,其可计量的措施项目的结算应依据计价规范相关规定执行,因为计价规范属于合同的技术标准。
自计价规范实施至现在,很多同行们认为可计量的措施项目应依据发、承包双方确认的工程量和综合单价计算,同时《建设工程工程量清单计价规范宣贯辅导教材》第67页也这样解释,这是从计价规范的“可计量”三个字得出来的结论,没有全面、系统地阅读与理解。
工程水电费及措施项目工程量计算工程水电费是指在施工过程中,施工方在施工现场消耗的全部水、电费(包括建筑、装饰、安装等工程及安全文明施工),机械施工中所消耗的电费,夜间施工和施工场地照明所消耗的电费。
措施项目是指为了完成工程施工,发生于该工程施工前和施工过程,主要指技术、生活、安全等方面的项目。
包括脚手架工程、现浇混凝土模板及支架工程、垂直运输、超高施工增加、施工排水、降水工程、安全文明施工费。
4.9.1 工程水电费1.项目划分工程水电费包括:住宅建筑工程和公共建筑工程两部分。
住宅、宿舍、公寓、别墅执行住宅工程相应定额子目。
项目划分:按全现浇、框架结构和其他结构划分,以檐高25m为分界线分为:25m以下五环以内及五环以外、25m以上五环以内及五环以外划分。
2.工程量计算规则工程量按建筑面积以平方米计算。
附:定额摘录住宅建筑工程4.9.2 措施项目工程量计算(一)脚手架工程1.脚手架的概念为保证施工安全和操作的方便,搭设一种供建筑安装工人脚踏手攀的架子,就叫做脚手架,简称架子。
脚手架由立杆、斜坡、平台、防风拉杆(仅高层建筑物有)、安全网等组成。
工程完工后必须拆除脚手架,除一定等损耗外,其余材料仍留在下次施工时经修理补充完好后继续使用,所以脚手架材料又是周转性使用材料。
2.脚手架的分类与构造脚手架主要有以下几种分类方法:(1)按其搭设位置分为外脚手架和里脚手架两类。
(2)按其所用材料分为木脚手架、竹脚手架、钢管脚手架。
(3)按其构造形式分为多立柱式、门型、桥式、悬吊式、挂式、爬升式脚手架等。
3.脚手架的项目划分脚手架分综合脚手架,室内装修脚手架及其他脚手架三种。
(1)综合脚手架包括结构(含砌体)和外装修施工期的脚手架,不包括设备安装专用脚手架和安全文明施工费中的防护架和防护网。
(2)室内装修脚手架,层高>3.6m时,执行层高4.5m以内的内墙装修、吊顶装修、天棚装修脚手架定额子目;>4.5m时超过部分执行4.5m以上每增1m的相应定额子目,不足1m时按1m计算。

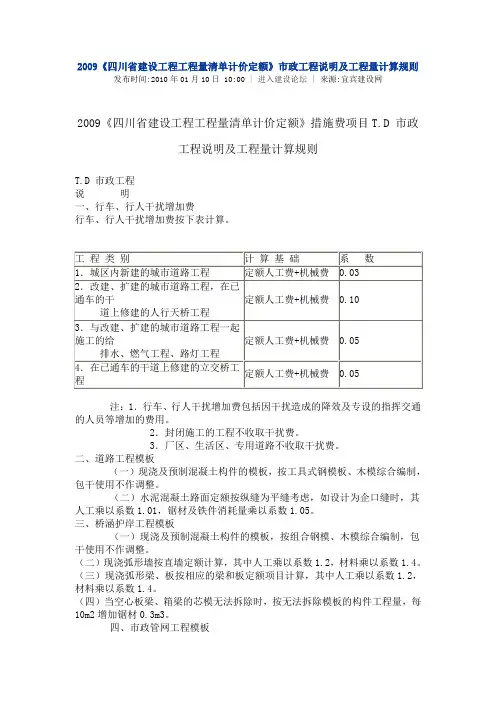

2009《四川省建设工程工程量清单计价定额》市政工程说明及工程量计算规则发布时间:2010年01月10日 10:00 | 进入建设论坛 | 来源:宜宾建设网2009《四川省建设工程工程量清单计价定额》措施费项目T.D 市政工程说明及工程量计算规则T.D 市政工程说明一、行车、行人干扰增加费行车、行人干扰增加费按下表计算。
注:1.行车、行人干扰增加费包括因干扰造成的降效及专设的指挥交通的人员等增加的费用。
2.封闭施工的工程不收取干扰费。
3.厂区、生活区、专用道路不收取干扰费。
二、道路工程模板(一)现浇及预制混凝土构件的模板,按工具式钢模板、木模综合编制,包干使用不作调整。
(二)水泥混凝土路面定额按纵缝为平缝考虑,如设计为企口缝时,其人工乘以系数1.01,锯材及铁件消耗量乘以系数1.05。
三、桥涵护岸工程模板(一)现浇及预制混凝土构件的模板,按组合钢模、木模综合编制,包干使用不作调整。
(二)现浇弧形墙按直墙定额计算,其中人工乘以系数1.2,材料乘以系数1.4。
(三)现浇弧形梁、板按相应的梁和板定额项目计算,其中人工乘以系数1.2,材料乘以系数1.4。
(四)当空心板梁、箱梁的芯模无法拆除时,按无法拆除模板的构件工程量,每10m2增加锯材0.3m3。
四、市政管网工程模板(一)现浇及预制混凝土构件的模板按组合钢模、木模等和目前施工技术、方法编制的,包干使用不作调整。
(二)现浇混凝土沟盖板定额中已包括支架,不另计算。
(三)现浇混凝土沟、涵、渠道弧形墙按侧墙定额计算,其中人工乘以系数1.2,材料乘以系数1.4。
(四)现浇封闭式电缆隧道,其墙、盖按现浇混凝土沟模板相应定额材料乘以系数1.25。
(五)在构筑物工程中,现浇混凝土梁、板、墙的模板,支模高度是按3.6m 考虑的,超过3.6m时,超过部分的工程量另按“支模高度>3.6m,每增1m”的项目计算。
五、搭拆木垛、支架、万能杆件及单导梁、双导梁、跨墩门架(一)现浇混凝土桥板、梁、拱涵未包括底模支架,支架的搭拆另按相应定额计算。
