工程变更签证单
- 格式:docx
- 大小:9.44 KB
- 文档页数:4
工程设计变更工程量签证单1. 引言工程设计变更工程量签证单是用于记录工程设计变更引起的工程量变化的文件。
它包含了工程变更的原因、影响范围、变更内容等详细信息,并由相关方进行签证确认。
本文档旨在规范工程设计变更工程量签证单的撰写内容和格式,以便于工程管理和资料归档。
2. 工程设计变更的原因在实际工程施工过程中,由于各种原因,可能会发生设计变更。
一些常见的原因包括但不限于:•设计需求变更:项目需求发生改变,需要调整设计方案;•安全要求变更:为保证施工和使用过程的安全,需要对设计方案进行改进;•材料、设备变更:原设计方案中使用的材料或设备不可获得,需要替换为其他可用材料或设备;•环保要求变更:由于宏观政策的调整,原设计方案不符合新的环保要求,需要进行调整;•建筑设计规范变更:相关建筑设计规范发生变化,需要对设计方案进行调整。
3. 工程变更的影响范围工程变更可能会对以下方面产生影响:•工程量变化:变更设计方案可能引起相关工程量的增加或减少;•日程进度变化:变更设计方案可能导致工程进度的调整;•资金预算变化:变更设计方案需要重新评估工程造价,可能导致项目资金预算的变化;•人力资源需求变化:变更设计方案可能导致项目所需人力资源的调整。
4. 工程设计变更内容说明详细描述工程设计变更的具体内容,包括但不限于以下方面:•图纸变更:描述变更设计方案在图纸上的修改内容;•技术指标变更:说明变更设计方案对工程技术指标的影响;•施工方法变更:解释变更设计方案对施工方法的调整;•设备材料替换:说明变更设计方案中的材料或设备替换情况;•预算调整:描述变更设计方案对工程造价的影响;•安全保障措施:阐述变更设计方案对施工和使用过程中的安全保障措施。
5. 工程设计变更工程量签证流程工程设计变更工程量签证的流程如下:1.工程设计变更发起:由相关方(如建设单位、设计单位、施工单位等)发起工程设计变更请求;2.工程设计变更评估:根据变更请求,相关方进行工程设计变更的评估,包括工程量变化、日程进度变化、资金预算变化、人力资源需求变化等方面;3.工程设计变更审批:工程设计变更经过评估后,由相关方进行审批确认,需要签字确认;4.工程设计变更通知:工程设计变更经过审批确认后,相关方将变更信息通知到相关人员(如项目经理、工程师等),并要求其按照新的设计方案进行施工;5.工程设计变更工程量签证单填写:相关人员根据变更设计方案的内容,填写工程量签证单;6.工程设计变更工程量签证确认:工程量签证单由建设单位、设计单位、施工单位等相关方进行签证确认;7.工程量签证单归档:签证确认完成后,工程量签证单按照规定进行归档,以备后续审计和查询。
施工单位:惠州市水电建筑工程有限公司合同号:KPDSHGQ-SG-01编号:
注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、
施工单位:惠州市水电建筑工程有限公司合同号:KPDSHGQ-SG-01编号:
注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、
施工单位:惠州市水电建筑工程有限公司合同号:KPDSHGQ-SG-01编号:
注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、
施工单位:惠州市水电建筑工程有限公司合同号:KPDSHGQ-SG-01编号:
注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、
施工单位:惠州市水电建筑工程有限公司合同号:KPDSHGQ-SG-01编号:
注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、
施工单位:惠州市水电建筑工程有限公司合同号:KPDSHGQ-SG-01编号:
注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、
施工单位:惠州市水电建筑工程有限公司合同号:KPDSHGQ-SG-01编号:
注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、。

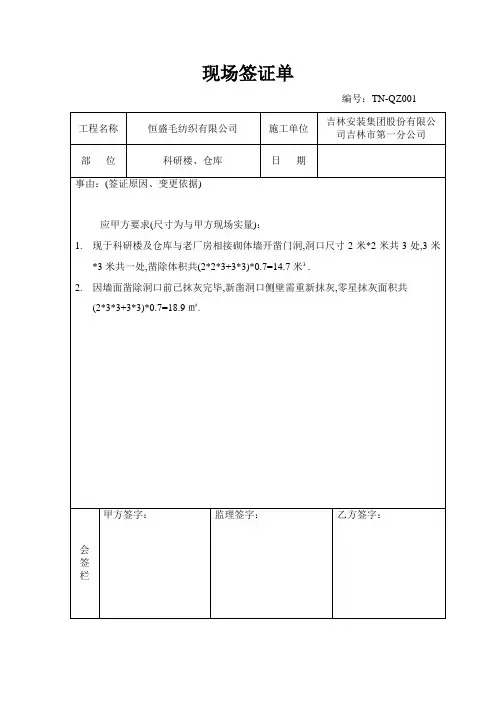

工程变更签证单(详细)编号:TN-QZ001工程名称:XXX科研楼、仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,现在科研楼及仓库与老厂房相接的砌体墙上开凿门洞,洞口尺寸为2米*2米共3处,3米*3米共1处,凿除体积共14.7立方米。
因为墙面凿除洞口前已抹灰完毕,新凿洞口侧壁需重新抹灰,零星抹灰面积共18.9平方米。
甲方签字。
监理签字。
乙方签字。
会签栏:编号:TN-QZ002工程名称:XXX老厂房施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,现在将与新建科研楼及仓库相接的老厂房屋面做两边防水及面层保护层,详见附图。
工程量(尺寸与甲方现场实量,工程量已与甲方核对):1.水泥砂浆找平层1286.5平方米2.4米SBS卷材防水2573平方米(两遍工程量)3.细石混凝土保护层1286.5平方米4.保护层钢筋网1.69吨5.苯板胶抹面1286.5平方米甲方签字。
监理签字。
乙方签字。
会签栏:编号:TN-QZ003工程名称:XXX科研楼、仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,在科研楼及仓库的C1821窗户处新增理石窗台板,厚度为15毫米,共25个。
甲方签字。
监理签字。
乙方签字。
会签栏:编号:TN-QZ004工程名称:XXX仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,在仓库内增加两个沉水井,详见附图(确定增加前,仓库内地面垫层已施工完毕)。
工程量(工程造价软件XXX出量):1.C15混凝土垫层1.72立方米2.零星砌筑12.06立方米3.零星抹灰43.84平方米4.直径700毫米铸铁井盖两个5.恢复地面混凝土垫层5.52立方米,碎石灌浆垫层13.78立方米6.地埋管线(直径180毫米)60米甲方签字。
监理签字。
乙方签字。
会签栏:工程名称:XXX办公楼外墙保温及防水工程施工单施工单位:XXXXXX日期:未注明事由:甲方要求对办公楼进行外墙保温和防水工程,工程量已与甲方确认。
工程变更签证单填写范本好嘞,今天我们来聊聊工程变更签证单,听起来有点正式对吧?但其实它就像咱们生活中的一些小变故,咱们总是得适应不是嘛。
你看啊,工地上忙得不可开交,突然间出现个小变化,哎呀,这可怎么办?没关系,有了变更签证单,咱们就能把这些变化记录得清清楚楚,明明白白。
咱们得知道,变更签证单其实就是个正式的“通知单”。
就好比你去饭馆点菜,结果上来的却不是你想要的。
你得跟服务员说:“嘿,麻烦你,能不能把这个菜换成那个?”在工程上也是一样,有些设计改了,材料也换了,咱们得把这些事情记录下来,免得日后扯皮。
别小看这个单子,里面的内容可是个宝贝,能给你在工程进度上省下不少麻烦。
在填写变更签证单的时候,咱们可得注意。
先得写清楚是什么变化,换个材料啊,或者说设计有调整。
别让人看了以后一头雾水。
就像你跟朋友讲故事,得把背景交代清楚,谁、在哪里、发生了什么。
写的时候,记得用简单易懂的话,像跟朋友聊天一样。
这样大家才能一看就明白,省得再问来问去的。
再来呀,变更的理由也很重要。
说白了,谁都不喜欢没头没脑的事情,特别是在工程这种严谨的环境下。
要是你随便写个“因为我觉得这样更好”,那可真不行。
你得说得具体点,可能是因为市场上材料价格涨了,或者是施工条件不允许,反正要有个说法。
这样才能让人信服,大家才会理解这些变化是有原因的,而不是随便改改而已。
签证单上得有相关的签字。
这个就像咱们出去吃饭,最后得结账,得有服务员签字确认才能走。
每个人都得在上面签个字,表示大家都同意这个变更。
这样的话,谁都不能反悔,心里也有个底。
尤其是在大项目中,得有个明确的责任划分,谁负责什么,清清楚楚,不然出问题了可真是哭都没地方哭。
当然了,变更签证单的填写还得注意时间。
你想啊,要是你拖了两天才提交,万一工地上又出新问题,那就麻烦了。
时间就是金钱,大家都知道的。
及时更新,让每个人都掌握最新的信息,才能有效推进工程。
想象一下,工地上工人们等着材料,结果因为签证单的延误,耽误了进度,那可真是得不偿失。
第1篇一、工程名称:本项目工程名称为:(此处填写工程名称)二、工程地点:本项目工程地点为:(此处填写工程地点)三、签证原因:1. 施工过程中,由于以下原因导致工程量发生变化:(1)施工图纸与现场实际情况不符;(2)甲方要求进行设计变更;(3)施工过程中遇到特殊情况,如地质条件、材料供应等;(4)其他原因。
2. 签证内容:(1)变更部分工程量;(2)变更部分工程量的预算;(3)变更部分工程量的施工方案。
四、签证单位及人员:1. 施工单位:(此处填写施工单位名称)2. 甲方代表:(此处填写甲方代表姓名及职务)3. 监理单位:(此处填写监理单位名称)4. 监理人员:(此处填写监理人员姓名及职务)5. 设计单位:(此处填写设计单位名称)6. 设计人员:(此处填写设计人员姓名及职务)五、签证日期:(此处填写签证日期)六、签证附件:1. 施工图纸变更通知单;2. 设计变更通知书;3. 施工现场照片;4. 施工记录;5. 其他相关资料。
七、签证内容:1. 变更部分工程量:(1)变更项目名称及编号;(2)变更前工程量;(3)变更后工程量;(4)变更原因。
2. 变更部分工程量的预算:(1)变更项目名称及编号;(2)变更前工程量预算;(3)变更后工程量预算;(4)变更原因。
3. 变更部分工程量的施工方案:(1)变更项目名称及编号;(2)变更前施工方案;(3)变更后施工方案;(4)变更原因。
八、备注:1. 本签证单由施工单位填写,经甲方、监理、设计单位确认后生效;2. 本签证单一式四份,甲乙双方、监理单位、设计单位各执一份;3. 本签证单自签字之日起生效,如有未尽事宜,可另行协商解决。
施工单位:(盖章)甲方代表:(签字)监理单位:(盖章)监理人员:(签字)设计单位:(盖章)设计人员:(签字)年月日第2篇一、签证单基本信息1. 工程名称:____________________2. 施工单位:____________________3. 监理单位:____________________4. 甲方单位:____________________5. 签证日期:____________________二、签证事项1. 工程部位:____________________2. 工程内容:____________________3. 工程量变更原因:____________________4. 变更前工程量:____________________5. 变更后工程量:____________________6. 变更原因及依据:____________________三、签证单附件1. 施工图纸及相关资料2. 施工现场照片3. 施工部位横截面图4. 工程量计算书5. 相关合同、协议及会议纪要四、签证单内容1. 根据现场实际情况,经施工单位、监理单位、甲方单位共同确认,对工程部位:____________________进行工程量变更。

工程量更改签证单
工程名称更改部位
监理工程师审定建议:
建设单位监理部施工单位签
现场代表:现场人员:现场代表:
年月日
总监:
证
年月日年月日年月日注:此表用于隐蔽工程部位、图纸没法计量部位或合同外的工程工程更改签证,一式三份,
施工、监理、业主各一份。
工程量更改签证单

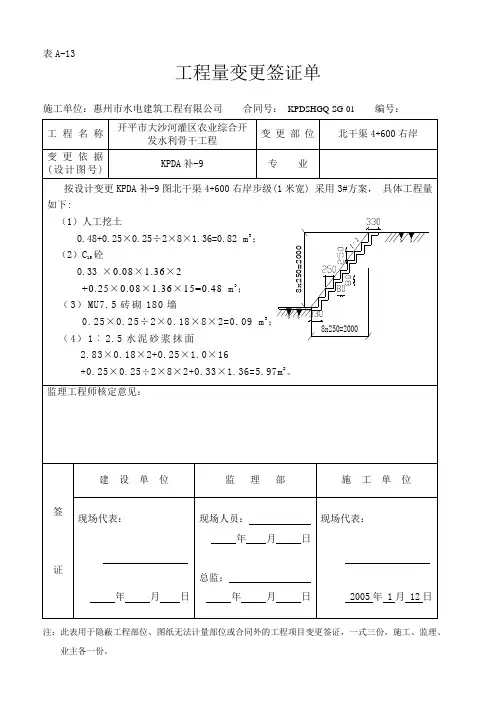

施工单位:合同号:编号:工程名称更改部位
更改依照
专业
( 设计图号)
监理工程师审定建议:
建设单位监理部施工单位签
现场代表:现场人员:现场代表:
年月日
证总监:
年月日年月日2005年1月12日
注:此表用于隐蔽工程部位、图纸没法计量部位或合同外的工程工程更改签证,一式三份,施工、监理、业主各一份。
更改签证申请单
施工单位:合同号:编号:
工程名称
申请单位建设单位
设计单位监理单位
施工单位申请日期
签证内容:
施工单位建议监理单位建议设计单位建议建设单位建议
署名盖印署名盖印
署名盖印署名盖印。
