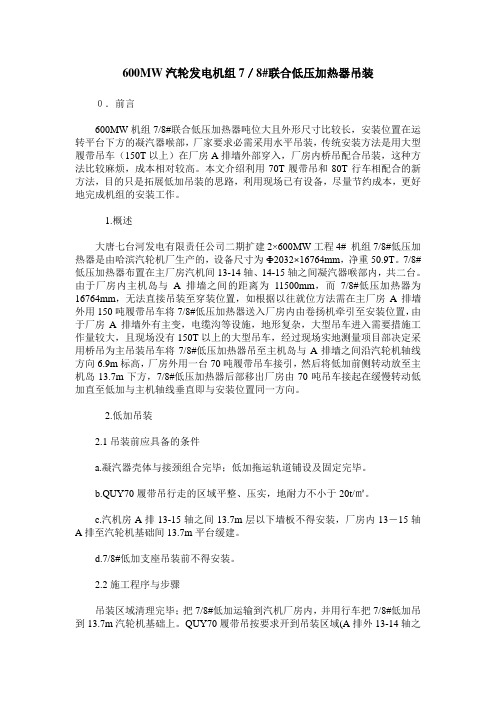

600MW汽轮发电机组7/8#联合低压加热器吊装0.前言600MW机组7/8#联合低压加热器吨位大且外形尺寸比较长,安装位置在运转平台下方的凝汽器喉部,厂家要求必需采用水平吊装,传统安装方法是用大型履带吊车(150T以上)在厂房A排墙外部穿入,厂房内桥吊配合吊装,这种方法比较麻烦,成本相对较高。
本文介绍利用70T履带吊和80T行车相配合的新方法,目的只是拓展低加吊装的思路,利用现场已有设备,尽量节约成本,更好地完成机组的安装工作。
1.概述大唐七台河发电有限责任公司二期扩建2×600MW工程4# 机组7/8#低压加热器是由哈滨汽轮机厂生产的,设备尺寸为Ф2032×16764mm,净重50.9T。
7/8#低压加热器布置在主厂房汽机间13-14轴、14-15轴之间凝汽器喉部内,共二台。
由于厂房内主机岛与A排墙之间的距离为11500mm,而7/8#低压加热器为16764mm,无法直接吊装至穿装位置,如根据以往就位方法需在主厂房A排墙外用150吨履带吊车将7/8#低压加热器送入厂房内由卷扬机牵引至安装位置,由于厂房A排墙外有主变,电缆沟等设施,地形复杂,大型吊车进入需要措施工作量较大,且现场没有150T以上的大型吊车,经过现场实地测量项目部决定采用桥吊为主吊装吊车将7/8#低压加热器吊至主机岛与A排墙之间沿汽轮机轴线方向6.9m标高,厂房外用一台70吨履带吊车接引,然后将低加前侧转动放至主机岛13.7m下方,7/8#低压加热器后部移出厂房由70吨吊车接起在缓慢转动低加直至低加与主机轴线垂直即与安装位置同一方向。
2.低加吊装2.1吊装前应具备的条件a.凝汽器壳体与接颈组合完毕;低加拖运轨道铺设及固定完毕。
b.QUY70履带吊行走的区域平整、压实,地耐力不小于20t/㎡。
c.汽机房A排13-15轴之间13.7m层以下墙板不得安装,厂房内13-15轴A排至汽轮机基础间13.7m平台缓建。
d.7/8#低加支座吊装前不得安装。
