电力(管)井工程施工方法方案第一篇范本:电力(管)井工程施工方法方案1. 工程概述1.1 工程名称1.2 工程地点1.3 工程范围1.4 工程施工单位1.5 工程监理单位1.6 工程施工期限2. 工程前期准备2.1 设计审查2.2 施工方案编制2.3 施工组织设计2.4 资材准备2.5 施工人员培训3. 施工方案3.1 施工技术要求3.2 施工工序安排3.3 基坑开挖3.4 井筒浇筑3.5 井筒降水3.6 电缆、管道敷设3.7 探测管桩施工3.8 固结井筒施工3.9 探头井盖安装3.10 工程质量控制4. 安全防护措施4.1 施工现场安全4.2 施工人员安全4.3 施工设备安全4.4 施工材料安全5. 环境保护措施5.1 水资源保护5.2 大气污染防治5.3 垃圾处理5.4 噪声控制6. 工程质量验收6.1 施工质量验收标准6.2 施工质量验收过程6.3 施工质量验收文件7. 监理与管理7.1 施工进度管理7.2 工程质量监督7.3 技术问题处理7.4 文档管理8. 工程收尾工作8.1 工程验收与竣工8.2 资料整理与归档8.3 工程设备/材料收回与归还8.4 工程总结与评估附件:工程相关图纸、资料、报告等法律名词及注释:- 施工单位:负责实施工程施工的单位,按合同约定提供施工服务并负有相应的责任和义务。
- 监理单位:负责对工程施工过程进行监督和管理,确保工程按照合同约定的质量和进度进行。
- 环境保护措施:施工过程中采取的措施,以减少对自然环境的污染和破坏,并保护工作人员的健康和安全。
- 工程质量验收:对施工完成的工程进行检查,判断其是否符合设计要求和相关标准,以确定工程质量是否合格。
第二篇范本:电力(管)井工程施工方法方案1. 工程概述1.1 工程名称1.2 工程地点1.3 工程范围1.4 工程施工单位1.5 工程监理单位1.6 工程施工期限2. 工程前期准备2.1 设计审查2.2 施工方案编制2.3 施工组织设计2.4 资材准备2.5 施工人员培训3. 施工方案3.1 施工技术要求3.2 施工工序安排3.3 基坑开挖3.4 井筒浇筑3.5 井筒降水3.6 电缆、管道敷设3.7 探测管桩施工3.8 固结井筒施工3.9 探头井盖安装3.10 工程质量控制4. 安全防护措施4.1 施工现场安全4.2 施工人员安全4.3 施工设备安全4.4 施工材料安全5. 环境保护措施5.1 水资源保护5.2 大气污染防治5.3 垃圾处理5.4 噪声控制6. 工程质量验收6.1 施工质量验收标准6.2 施工质量验收过程6.3 施工质量验收文件7. 监理与管理7.1 施工进度管理7.2 工程质量监督7.3 技术问题处理7.4 文档管理8. 工程收尾工作8.1 工程验收与竣工8.2 资料整理与归档8.3 工程设备/材料收回与归还8.4 工程总结与评估附件:工程相关图纸、资料、报告等法律名词及注释:- 施工单位:负责实施工程施工的单位,按合同约定提供施工服务并负有相应的责任和义务。
电力井施工方案1. 引言电力井是为电力设备的安装和维护提供方便的地下设施,它在电力系统中起到连接、分支和布线的作用。
本文档将介绍电力井的施工方案,包括施工准备、施工流程、施工安全等内容。
2. 施工准备在进行电力井施工前,需要进行以下准备工作:•确定施工地点:根据系统布线图和需求确定电力井的安装位置。
•准备施工材料:包括井筒、井盖、防护设施等。
•联系相关部门:与电力公司、环保部门等相关部门联系,确保施工符合规定和要求。
3. 施工流程电力井的施工流程一般包括以下几个步骤:3.1 地面准备在选择的施工地点进行地面准备工作,包括:•打草:清除施工地点的杂草和其他障碍物。
•移除地面附件:移除地面上的管道、电缆等附件,确保施工地点干净。
3.2 井施工进行电力井的具体施工工作,包括:•挖掘井槽:根据井筒尺寸和深度要求,在地面上挖掘井槽。
•安装井筒:将预制好的井筒安装到挖掘好的井槽中。
•固定井筒:使用混凝土等材料将井筒固定在井槽中,确保稳固。
3.3 井盖安装安装电力井盖,包括:•浇筑井盖:使用混凝土将井盖部分填平,并确保井盖平整。
•安装井盖:将预制好的井盖安装在井筒上,并进行固定。
3.4 系统连接完成井的施工后,进行电力系统的连接,包括:•布线:根据系统需求配置电缆和其它电力设备的布线。
•连接设备:将电缆等设备连接到电力井中,确保连接稳固。
4. 施工安全在进行电力井施工时,应注意以下安全事项:•戴好安全帽:施工人员应佩戴好安全帽,确保头部安全。
•使用防护设备:使用合适的手套和安全鞋等防护设备,减少事故发生的可能性。
•警示标识:在施工现场设置警示标识,提醒他人注意施工区域。
5. 总结本文介绍了电力井施工方案,包括施工准备、施工流程和施工安全等内容。
在进行电力井施工时,需要充分准备,并注意施工安全。
只有保证施工质量和安全,才能确保电力系统的正常运行和设备的有效维护。
第1篇一、工程概况1. 工程名称:XX市电力管线工程2. 工程地点:XX市XX区3. 工程业主:XX电力公司4. 工程规模:全长XX公里,涉及XX个街道、XX个社区5. 工程工期:XX个月二、施工指导思想及组织原则1. 施工指导思想:以科学发展观为指导,坚持安全第一、质量第一、进度第一的原则,确保工程优质、高效、安全、文明施工。
2. 施工组织原则:(1)科学组织、合理调配;(2)质量保证、安全第一;(3)文明施工、环保先行;(4)严格管理、强化监督。
三、施工组织机构1. 成立项目指挥部,负责工程的全面协调、指挥和监督。
2. 项目指挥部下设以下部门:(1)工程技术部:负责施工图纸的审核、技术交底、施工方案编制等工作;(2)质量安全管理部:负责工程质量、安全、环保等方面的管理工作;(3)物资设备部:负责施工材料的采购、供应、管理等工作;(4)工程管理部:负责施工进度、成本、合同等方面的管理工作;(5)人力资源部:负责施工人员招聘、培训、考核等工作。
四、施工准备1. 施工场地“三通一平”工作:确保施工场地道路畅通、排水设施完善、电力供应充足。
2. 建设临时设施:搭建施工办公室、仓库、宿舍等临时设施。
3. 设备进场:提前做好设备采购、运输、安装等工作。
4. 测量放线:按照设计图纸进行测量放线,确保管线位置准确。
5. 设计技术交底及图纸会审:组织相关人员对设计图纸进行会审,明确施工技术要求。
6. 余土弃置场及其施工便道施工:设置余土弃置场,修建施工便道。
五、施工工艺及技术措施1. 沟槽开挖:采用人工开挖和机械开挖相结合的方式,确保沟槽开挖深度、宽度符合设计要求。
2. 基础垫层施工:铺设碎石垫层,确保基础垫层平整、密实。
3. 管道敷设:采用直埋敷设、管道沟槽敷设等方式,确保管道安装牢固、安全。
4. 管道包封:对管道进行防腐处理,确保管道使用寿命。
5. 检查井浇筑:按照设计要求,浇筑检查井,确保检查井质量。
6. 沟槽回填:采用分层回填、压实的方式,确保沟槽回填密实。
长山大道(滨江路~澄江路)北段东侧道路改造工程电力管道电力井施工方案编制:审核:审批:江阴市第八建筑安装工程有限公司2017年7月29日电力管道、电力井施工方案一、工程概况:长山大道北段东侧道路改造工程电力管线工程电力排管位于道路改建雨水管管位西侧3米处,位于机动车道内。
其中电力管道全长计535米,电力井共计13座,其中钢筋砼直线电缆井11座,钢筋砼三通电缆井1座,电缆过线预留手孔井1座。
二、材料要求电力管道采用公称外径为200mm、公称壁厚为7.0mm、公称长度为6000mm、环刚度(3%)等级(常温)为SN16 的UPVC 玻璃钢复合管,选用管材应符合《电力电缆用导管技术条件》(DL/T802-2007)的规定;栅格管采用九孔管,规格为SVSY28×9/92×92(单位mm),栅格管管材应符合《地下管通信管道用塑料管》(YD/T841-2008)的规定。
(注:按标准管道壁厚应达到9.0mm,但对于有混凝土包封的工程,经供需方商定可以采用公称壁厚小于规定的薄壁导管,江阴市供电局采用的管道公称壁厚为4.5mm~5.0mm)管接头、管堵均采用同厂生产之管配件。
工作井用C30钢筋砼浇筑,混凝土抗渗等级为P6,其垫层采用C15混凝土;排管采用C25砼包封,其垫层采用C15混凝土。
沟槽基坑回填用6%灰土同道路要求。
电力电缆支架、照明、接地等均需根据电力工艺要求而定。
三、施工进度安排2017年7月29日开始至8月15日结束。
四、施工方案1、开挖基坑和沟槽开挖采用人机混合,挖机挖槽应确保槽底土壤结构不被扰动或破坏。
沟槽开挖采用1M3挖机挖掘,按1:0.3放坡,挖机开挖前,向司机详细交底,交底内容包括挖槽断面,施工技术、安全要求等,并应指定专人与司机配合,其配合人员及时检测槽底高程和宽度,防止超挖,且井、沟槽底都应夯实,并考虑设置排水沟,及时排除渗、降水。
2、电力井(1)、测量放样在已浇筑砼垫层上进行底板及井体的放样,达到一目了然的目的。
电力管沟沉井、顶管工程施工方案编制日期:22019年3月日编制单位:第一章工程概况1.2.1项目概况某本工程为滨江110KV变电站进线廊道(观沙路-银杉路)变更设计图,工程路径由观沙路起,沿坦山路西侧向东方向敷设至银杉路;本次设计范围为坦山路(观沙路-银杉路)段,平面路径982m;工程主要工程内容如下:一.1)新挖110kV余线沉井1座,外壁平面尺寸3.3m×10.65m×6.1m,壁厚250mm,防水混凝土结构;2)新挖110kV直线沉井2座,外壁平面尺寸5.9m×6.9m×8.9m,5.9m×6.9m×11.8m,壁厚550mm,水工混凝土结构,起沉标高66.6m,基底标高57.7m;3)新挖110kV普通混泥土6个,外壁平面尺寸1.55m×4.1m×2.5m,壁厚250mm,防水混泥土结构,顶标高为人行道路面标高;4)新挖110kV中间接头工作井2个;外壁平面尺寸3.3m×11.45m×2.75m,壁厚250mm,防水混泥土结构,顶标高为路面最终标高;5)新设电缆工作井标识牌15个,电缆走向标识牌32个,电缆路径警示带长度650m(与开挖沟槽同宽度)。
新敷设8根+玻璃钢夹砂管- DN200/6MM+玻璃钢夹砂管-DN100/6MM/516米;新敷设拉管8根xPE-DN200/8MM+2根xPE-DN100/8MM/113米; 新敷设顶管1根x钢筋混凝土-DN1200/357米;新敷设埋管8根xPE-DN200/8MM+2根xPE-DN100/8MM/357米;顶管施工过程共设置5个中继间。
本次埋管施工完毕后,需铺设草皮恢复绿化(马尼拉):长度523m,宽度21m。
6)电力管道敷设完成后,采用AB-2型有机防火堵料对所有的管孔进行封堵200mm长,且要求封堵密实以防止积水及易燃易爆气体进入电缆井内,共需防火涂料4吨。
供电管沟电力井工程施工组织设计方案一、项目背景和目标供电管沟和电力井工程是为了安装和布设电缆线路而进行的施工工程。
本文旨在通过合理的组织设计方案确保工程施工的顺利进行,同时保证工程质量和施工安全。
二、施工组织设计原则1.安全第一、施工过程中必须严格遵守相关的安全规范和操作规程,全面落实安全生产责任制,确保施工人员的安全。
2.质量优先。
在施工过程中,要严格按照质量管理要求执行,确保工程质量达到设计标准。
3.高效节约。
通过科学合理的施工组织和技术措施,最大限度地提高施工效率,节约施工成本。
三、施工组织设计内容1.人员组织1.1项目经理:负责全程协调、指导施工工作,组织编制施工方案和安全技术措施。
1.2监理工程师:监督工程进展和质量,确保施工过程符合设计要求。
1.3施工队伍:根据施工图纸和方案,划分队伍,并分工负责,确保施工任务的顺利完成。
2.施工进度安排2.1制定详细的施工计划和工期安排,根据工序的前后关系、资源的供给和施工条件等因素,合理安排施工顺序和时间进度。
2.2设置施工里程碑和阶段性目标,对关键节点进行重点监控,确保工程按时完工。
3.施工现场布置3.1定位施工现场,保证工地周边交通畅通。
设置合理的施工通道和作业区域,确保施工人员和设备的安全。
3.2设置施工现场的安全警示标识和警示牌,保障人员和设备的安全。
3.3设置施工现场的起重设备、施工机具等,合理布置施工设备,确保施工进度。
4.施工技术措施4.1土方开挖:根据设计要求和土质条件,采取最合适的开挖方式和施工方法,确保开挖的精度和安全。
4.2管道敷设:根据设计要求和管道特点,选择最佳的敷设方式和施工方法,确保管道的质量。
4.3填方回填:根据土方回填的稳定性和承载力要求,选择合适的填方材料和方法,确保填方的质量。
5.安全防护措施5.1编制详细的安全施工方案和操作规程,明确施工过程中的安全要求和措施。
5.2严格执行安全管理制度,组织开展安全教育和培训,确保施工人员具备相关的安全意识和技能。

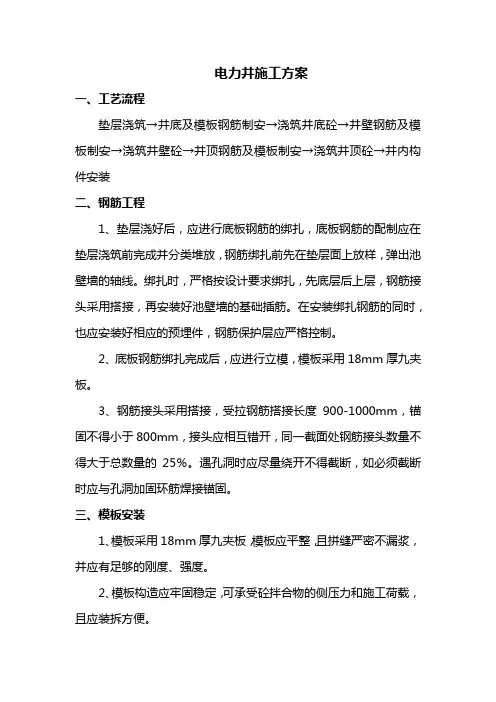

电力井施工方案一、工艺流程垫层浇筑→井底及模板钢筋制安→浇筑井底砼→井壁钢筋及模板制安→浇筑井壁砼→井顶钢筋及模板制安→浇筑井顶砼→井内构件安装二、钢筋工程1、垫层浇好后,应进行底板钢筋的绑扎,底板钢筋的配制应在垫层浇筑前完成并分类堆放,钢筋绑扎前先在垫层面上放样,弹出池壁墙的轴线。
绑扎时,严格按设计要求绑扎,先底层后上层,钢筋接头采用搭接,再安装好池壁墙的基础插筋。
在安装绑扎钢筋的同时,也应安装好相应的预埋件,钢筋保护层应严格控制。
2、底板钢筋绑扎完成后,应进行立模,模板采用18mm厚九夹板。
3、钢筋接头采用搭接,受拉钢筋搭接长度900-1000mm,锚固不得小于800mm,接头应相互错开,同一截面处钢筋接头数量不得大于总数量的25%。
遇孔洞时应尽量绕开不得截断,如必须截断时应与孔洞加固环筋焊接锚固。
三、模板安装1、模板采用18mm厚九夹板,模板应平整,且拼缝严密不漏浆,并应有足够的刚度、强度。
2、模板构造应牢固稳定,可承受砼拌合物的侧压力和施工荷载,且应装拆方便。
三、砼工程1、砼的浇筑和振捣砼采用商品砼浇筑。
1)钢筋及模板工程验收合格后,即可开始浇捣砼,砼浇筑前把砼计划用量提前上报业主,以便业主有统一的安排。
2)砼浇捣时,施工员及质量员必须在现场监督指导,每次浇筑前,对振动器及其他操作人员进行技术交底。
3)浇筑砼前,模内的垃圾、泥土和钢筋上的油污等杂质,应清除干净并洒水湿润。
2、混凝土养护工作对防水砼的养护要求较严,墙体采取不拆模养护。
拆模时防水砼的强度必须超过设计强度等级的70%,砼中心温度与环境温度之差,不得超过25℃,以防砼表面产生裂缝。
混凝土拆模后派专人负责自然养护,浇水次数以能保持混凝土有足够的润湿状态,养护期一般不少于七昼夜。
渗有缓凝剂的混凝土养护不少于14d,养护强度达到1.2MPa以上方能上人操作。
拆模后该回填土的地方应立即回填土。
3、砼试件留置和编号混凝土试块按规定留设三组,一组为早期与结构同条件养护,用以确定混凝土拆模强度。
电力管道电力井施工方案长山大道(滨江路~澄江路)北段东侧道路改造工程电力管道电力井XXX工方案编制:审核:审批:XXX2017年7月29日电力管道、电力井施工方案一、工程概况:长山大道北段东侧道路改造工程电力管线工程电力排管位于道路改建雨水管管位西侧3米处,位于机动车道内。
其中电力管道全长计535米,电力井共计13座,其中钢筋砼直线电缆井11座,钢筋砼三通电缆井1座,电缆过线预留手孔井1座。
二、材料要求工作井用C30钢筋砼浇筑,混凝土抗渗等级为P6,其垫层采用C15混凝土;排管采用C25砼包封,其垫层采用C15混凝土。
沟槽基坑回填用6%灰土同道路要求。
电力电缆支架、照明、接地等均需根据电力工艺要求而定。
三、施工进度安排2017年7月29日入手下手至8月15日结束。
四、施工计划1、开挖基坑和沟槽开挖采用人机混合,挖机挖槽应确保槽底泥土布局不被扰动或破坏。
沟槽开挖采用1M3挖机挖掘,按1:0.3放坡,挖机开挖前,向司机具体交底,交底内容包孕挖槽断面,施工技术、安全要求等,并应指定专人与司机配合,其配合人员及时检测槽底高程和宽度,防止超挖,且井、沟槽底都应夯实,并考虑设置排水沟,及时排除渗、降水。
2、电力井1)、测量放样在已浇筑砼垫层上进行底板及井体的放样,达到一目了然的目的。
2)、钢筋工程a、所利用的钢筋型号,直径必须吻合设计图纸,严禁随便代换。
b、钢筋表面洁净,浮皮、铁锈、油漆等污垢均应在使用前清除干净,在焊接前,焊接处的水锈应清除干净,钢筋应顺直,无局部曲折。
c、进入现场的钢筋必须有质保书,并分批量试验合格后方可使用。
d、所有钢筋的交叉点均应绑扎,严禁跳扎、漏扎。
底板双层钢筋间设置D16“A”型通长马蹬钢筋,间距为1.0M。
墙体双排钢筋之间设置D8“S”型拉结钢筋,双向间距为0.8M,以确保两层钢筋之间净距。
另外,钢筋与模板间设置足够数量强度不低于构件设计强度的砂浆垫块,确保钢筋保护层的净厚度。
供电管沟电力井施工方案一、工程概况本工程为供电管沟、电力井施工方案,主要包括供电管沟的开挖、埋设管道、填土、修复等工作,以及电力井的建设和相应的设备安装调试等工作。
本工程的施工地点位于市区,总工期为30天。
二、施工准备工作1.施工人员的安排和培训:组织专业施工队伍,根据施工计划进行人员的调配和培训,确保施工人员熟悉工程要求和操作规程。
2.施工材料和设备的准备:采购所需的供电管材、电缆、接头、水泥等材料,准备施工所需的机械设备,如挖掘机、起重机、打桩机等。
3.现场安全措施:制定安全施工方案,设置警示标志,搭建警示网,保证工地周边的安全。
4.现场勘测和定位:对施工区域进行勘测和定位,确定供电管沟和电力井的位置和尺寸。
三、供电管沟施工方案1.接到工程指令后,根据地形和设计要求,确定供电管沟的起止点和线路。
2.清理施工区域:将施工区域内的杂草、垃圾等清理干净,保证施工区域的整洁。
3.开挖供电管沟:按照设计深度和宽度开挖供电管沟,使用挖掘机进行开挖作业,确保管沟的平整和直线。
4.管道铺设:将供电管道按照设计要求进行铺设,保证管道的连续和平整。
5.填土:在管道铺设完毕后,进行填土作业,将挖出的土石方按照设计要求进行填充,使用压路机进行夯实,保证填土的牢固和稳定。
6.修复和复盖:对供电管沟进行修复和复盖,保证管沟施工后地表的平整和美观。
1.清理施工区域:将施工区域内的杂草、垃圾等清理干净,保证施工区域的整洁。
2.建设电力井:根据设计要求,在供电管沟上方建设电力井,井的深度和尺寸按照设计要求进行施工。
3.设备安装和调试:在电力井内安装相应的设备,如电缆接头、电力设备等,进行调试和保养工作。
4.井口封堵:对电力井的井口进行封堵,采取防水、防腐等措施,保证井的安全和使用寿命。
五、施工安全措施1.施工现场设置警示标志,明令禁止无关人员进入施工区域。
2.施工人员必须戴好安全帽、安全鞋,严禁私自改变工种和使用不符合要求的施工工具。
长山大道(滨江路~澄江路)北段东侧道路改造工程电力管道电力井施工方案编制:审核:审批:江阴市第八建筑安装工程有限公司2017年7月29日电力管道、电力井施工方案一、工程简况:长山大道北段东侧道路改造工程电力管线工程电力排管位于道路改建雨水管管位西侧3M处,位于机动车道内。
其中电力管道全长计535M,电力井共计13座,其中钢筋砼直线电缆井11座,钢筋砼三座。
1座,电缆过线预留手孔井1通电缆井.二、材料要求电力管道采用公称外径为200mm、公称壁厚为7.0mm、公称长度为6000mm、环刚度(3%)等级(常温)为SN16 的UPVC 玻璃钢复合管,选用管材应符合《电力电缆用导管技术条件》(DL/T802-2007)的规定;栅格管采用九孔管,规格为SVSY28×9/92×92(单位mm),栅格管管材应符合《地下管通信管道用塑料管》(YD/T841-2008)的规定。
(注:按标准管道壁厚应达到9.0mm,但对于有混凝土包封的工程,经供需方商定可以采用公称壁厚小于规定的薄壁导管,江阴市供电局采用的管道公称壁厚为4.5mm~5.0mm)管接头、管堵均采用同厂生产之管配件。
工作井用C30钢筋砼浇筑,混凝土抗渗等级为P6,其垫层采用C15混凝土;排管采用C25砼包封,其垫层采用C15混凝土。
沟槽基坑回填用6%灰土同道路要求。
电力电缆支架、照明、接地等均需根据电力工艺要求而定。
三、施工进度安排2017年7月29日开始至8月15日结束。
四、施工方案1、开挖基坑和沟槽开挖采用人机混合,挖机挖槽应确保槽底土壤结构不被扰动或3挖机挖掘,按1:破坏。
沟槽开挖采用1M0.3放坡,挖机开挖前,向司机详细交底,交底内容包括挖槽断面,施工技术、安全要求等,并应指定专人与司机配合,其配合人员及时检测槽底高程和宽度,防止超挖,且井、沟槽底都应夯实,并考虑设置排水沟,及时排除渗、降水。
、电力井2.(1)、测量放样在已浇筑砼垫层上进行底板及井体的放样,达到一目了然的目的。
长山大道(滨江路 ~澄江路)北段东侧道路改造工程电力管道电力井施工方案编制:审核:审批:江阴市第八建筑安装工程有限公司2017年7月29日电力管道、电力井施工方案一、工程概况:长山大道北段东侧道路改造工程电力管线工程电力排管位于道路改建雨水管管位西侧3米处,位于机动车道内。
其中电力管道全长计535米,电力井共计 13座,其中钢筋砼直线电缆井 11座,钢筋砼三通电缆井 1座,电缆过线预留手孔井 1座。
二、材料要求电力管道采用公称外径为 200mm、公称壁厚为 7.0mm、公称长度为6000mm、环刚度( 3%)等级(常温)为 SN16 的UPVC玻璃钢复合管,选用管材应符合《电力电缆用导管技术条件》(DL/T802-2007)的规定;栅格管采用九孔管,规格为 SVSY28×9/92 ×92(单位 mm),栅格管管材应符合《地下管通信管道用塑料管》(YD/T841-2008)的规定。
(注:按标准管道壁厚应达到 9.0mm,但对于有混凝土包封的工程,经供需方商定可以采用公称壁厚小于规定的薄壁导管,江阴市供电局采用的管道公称壁厚为 4.5mm~5.0mm)管接头、管堵均采用同厂生产之管配件。
工作井用 C30 钢筋砼浇筑,混凝土抗渗等级为 P6,其垫层采用C15混凝土;排管采用C25砼包封,其垫层采用 C15混凝土。
沟槽基坑回填用 6%灰土同道路要求。
电力电缆支架、照明、接地等均需根据电力工艺要求而定。
三、施工进度安排2017 年 7 月 29 日开始至 8 月 15 日结束。
四、施工方案1、开挖基坑和沟槽开挖采用人机混合,挖机挖槽应确保槽底土壤结构不被扰动或破3坏。
沟槽开挖采用1M挖机挖掘,按 1:0.3 放坡,挖机开挖前,向司机详细交底,交底内容包括挖槽断面,施工技术、安全要求等,并应指定专人与司机配合,其配合人员及时检测槽底高程和宽度,防止超挖,且井、沟槽底都应夯实,并考虑设置排水沟,及时排除渗、降水。
电力管道工程施工方案一、工程概况本工程为XX地区10KV电力管道工程,起点为XX变电站,终点为XX用户,全长约XX米。
管道采用埋地敷设,管材选用预制聚氯乙烯(PVC)管,管道直径为XX毫米,埋设深度为XX米。
工程内容包括管道铺设、检查井建设、电缆连接等。
二、施工准备1. 技术准备:施工前,组织技术部门对施工图纸和施工方案进行详细审查,确保施工方案的合理性和可行性。
对施工人员进行技术培训和安全教育,提高施工质量和工作效率。
2. 施工现场准备:提前平整施工场地,清除障碍物,保证施工顺利进行。
根据施工进度,提前准备好施工所需材料和设备。
3. 施工外围准备:与相关部门沟通,办理施工许可等相关手续。
确保施工过程中的水、电、通讯等需求得到满足。
三、施工方法及工艺1. 管道铺设:采用挖掘机进行开挖,人工清底,确保管道铺设基础的坚实、平整。
按照设计要求,进行管道铺设,管道接头应牢固、严密。
在管道铺设过程中,应做好管道的保护措施,防止管道受损。
2. 检查井建设:检查井采用预制混凝土井筒,现场组装。
检查井施工过程中,应注意井筒的垂直度、稳固性和密封性。
3. 电缆连接:电缆在管道内敷设时,应采用专用电缆支架固定。
电缆连接应遵循相关规范,确保连接可靠、安全。
4. 施工质量控制:施工过程中,严格按照设计要求和施工规范进行,确保施工质量。
对关键工序和重要部位进行质量把关,及时发现和解决问题。
四、施工进度安排根据工程总量和施工条件,制定合理的施工进度计划。
施工进度计划应包括施工起始日期、预计完成日期以及各分部分项工程的施工时间。
确保施工过程中,按照进度计划顺利进行。
五、施工安全及环保措施1. 施工安全:加强施工现场安全管理,设置安全警示标志,制定安全事故应急预案。
对施工人员进行安全帽、安全带等劳动防护用品的配备,确保施工安全。
2. 环保措施:施工过程中,严格控制噪音、粉尘、废水等污染物的排放,遵守相关环保法规。
对施工废弃物进行分类处理,减少对环境的影响。
(1)施工工艺施工放线-基槽开挖-基底处理-砼垫层-电缆排管及接地敷设-电缆排管包封-电缆排管土方回填。
(2)施工测量放样施工前的准备工作阶段,即组织技术人员对业主交付的控制点和水准点进行复测,按100米左右的间距设置临时水准点,并与高程基准点进行闭合,闭合差符合规范要求。
施工控制网及施工水准起算点均应设置在不受干扰,牢固可靠,通视条件良好,便于控制的地方。
在按图控制坐标和高程的前提下,还要重点考虑本工程与主体道路和人行道的高程吻合。
以局部服从整体,为整体美观创造条件。
(3)电力管道施工①沟槽土方开挖A沟槽施工采用梯形断面开挖,以机械为主,人工配合。
在开挖时严格控制沟底设计标高,机械开挖应保留20--30cm用人工清底,以免机械作业超挖扰动沟槽底原状土。
如遇到不良土壤,以书面形式报告业主和监理工程师,经同意后再作施工处理。
B开挖时做好基坑排水工作,两侧对称挖排水沟的截面积15cm ×15cm为宜。
如遇水位较高时四周采用挡板支模防止沟槽坍塌。
施工前和施工过程中考虑地表水的排除及基坑中积水的抽排,确保混凝土底板在无水环境下施工。
基坑开挖期间,基坑附近不堆放弃土和建筑材料,做到文明施工。
开挖基坑时,如遇到不良土壤应适当加大放坡,确保槽底作业面。
②沟槽混凝土底板施工施工前,对沟槽底板进行整平,放出沟槽中心线,按设计的高度和宽度利用沟槽土模浇筑混凝土底板。
混凝土标号为C15,采用商品混凝土,厚度10cm。
浇筑时严格按要求振捣,直到完全密实为止。
浇筑后进行收光并做到及时养护,确保混凝土的强度。
沟槽底板应3‰朝检查井方向放坡,以便电缆排管的排水。
③电缆排管的铺设A排管施工时两电缆井之间,沟道必须全部开挖完后,在进行排管施工,先排管后做井。
(弧形电缆井应先做井后排管,进出井端应垂直井壁段。
)B在混凝土底板上铺设电缆排管,先在砼垫层上定位放线,保证排管位置正确,并正确安装第一道排管支撑,然后进行排管敷设。
电力井工程施工方案一、前言随着城市化进程的加快和电力需求持续增长,电力井工程的施工越来越受到重视。
本文将就电力井工程施工方案进行详细阐述,包括施工过程、安全管理、质量控制、环境保护等方面的内容,以期能够为相关工程的实施提供一定的参考。
二、总体设计电力井工程是为了满足城市电力需求而进行的一项基础设施施工工作。
该工程主要包括井口挖掘、井壁加固、电缆敷设、井盖安装等。
在总体设计上,需要考虑井口尺寸、井壁强度、电缆敷设通道等因素,确保施工后的电力井能够满足安全稳定的使用要求。
三、施工过程1.井口挖掘首先,施工人员需要根据设计图纸确定井口的位置和尺寸,然后使用挖掘机等设备进行挖掘作业。
在挖掘过程中,需要注意保证井壁的垂直度和平整度,以确保后续的加固工作能够顺利进行。
2.井壁加固井口挖掘完成后,需要对井壁进行加固处理。
一般情况下,可以采用混凝土浇筑的方式进行加固,确保井壁的坚固和稳定。
此外,还需要在井壁上预留电缆敷设通道,并设置管道接口,方便后续的电缆敷设工作。
3.电缆敷设在井壁加固完成后,就可以进行电缆的敷设工作。
施工人员需要根据设计要求,将电缆依次敷设在井内,并注意保证电缆的整齐和平整,避免出现扭曲或搓损的情况。
同时,在电缆敷设过程中,需要进行测量和标记,确保电缆的长度和位置符合施工要求。
4.井盖安装最后,施工人员需要安装井盖,确保电力井的安全封闭。
在井盖的安装过程中,需要注意保证井盖的密封性和承载能力,避免出现渗水或变形的情况。
以上就是电力井工程的施工过程,通过科学合理的施工流程和严格的质量控制,可以确保电力井的安全使用和稳定运行。
四、安全管理电力井工程施工过程中,安全管理是至关重要的。
以下是一些常见的安全管理措施:1.施工前的安全预防措施。
在开始施工之前,需要对工程现场进行全面的安全检查,排除潜在的安全隐患,确保施工人员的安全。
2.施工中的安全防护措施。
施工过程中,需要配备相应的安全防护设备,包括安全帽、安全鞋、安全绳等,确保施工人员的人身安全。
供电管沟、电力井施工方案一、概述在建设电力输电线路过程中,供电管沟和电力井的施工方案至关重要。
本文将介绍供电管沟和电力井的施工流程和关键步骤,以确保工程质量并保障施工人员的安全。
二、供电管沟施工方案1. 前期准备•确定供电管沟的位置和长度。
•清理施工现场,确保施工区域通畅。
•确保施工人员具备相关证书和安全防护用具。
2. 施工流程1.标记供电管沟的开挖范围和深度。
2.进行土方开挖,使用机械设备进行开挖作业。
3.检查供电管沟底部是否平整、坚实。
4.铺设管道,按要求进行管道的连接和固定。
5.进行管道的试压和泄漏检测。
6.填埋管道,确保管道周围填土均匀、紧实。
3. 完工验收•确保供电管沟施工符合相关标准和安全规范。
•进行供电管沟的质量验收,确保工程质量。
三、电力井施工方案1. 筹备阶段•确定电力井的位置和规格要求。
•准备所需材料和设备,并确保符合相关标准。
2. 施工流程1.标志电力井的位置和尺寸。
2.进行基坑开挖和支围结构的施工。
3.安装电力井的预制件,包括井筒和井盖等。
4.完成电力井的连接和密封。
5.进行电力井的防水、防腐处理。
6.最后进行井口平整处理。
3. 完工验收•确保电力井施工符合相关标准和要求。
•进行电力井的安全验收和功能测试,确保井内设备正常运行。
四、总结供电管沟和电力井是电力传输工程中不可或缺的重要组成部分,施工方案的合理制定和执行至关重要。
通过严格执行施工方案,可以保障工程质量、施工安全和设备正常运行,为电力输送提供可靠保障。
长山大道(滨江路~澄江路)北段东侧
道路改造工程
电
力
管
道
电
力
井
施
工
方
案
编制:
审核:
审批:
江阴市第八建筑安装工程有限公司
2017年7月29日
电力管道、电力井施工方案
一、工程概况:
长山大道北段东侧道路改造工程电力管线工程电力排管位于道
路改建雨水管管位西侧3米处,位于机动车道内。
其中电力管道全长计535米,电力井共计13座,其中钢筋砼直线电缆井11座,钢筋砼三通电缆井1座,电缆过线预留手孔井1座。
二、材料要求
电力管道采用公称外径为200mm、公称壁厚为7.0mm、公称长度为6000mm、环刚度(3%)等级(常温)为SN16 的UPVC 玻璃钢复合管,选用管材应符合《电力电缆用导管技术条件》(DL/T802-2007)的规定;栅格管采用九孔管,规格为SVSY28×9/92×92(单位mm),栅格管管材应符合《地下管通信管道用塑料管》(YD/T841-2008)的规定。
(注:按标准管道壁厚应达到9.0mm,但对于有混凝土包封的工程,经供需方商定可以采用公称壁厚小于规定的薄壁导管,江阴市供电局采用的管道公称壁厚为4.5mm~5.0mm)管接头、管堵均采用同厂生产之管配件。
工作井用C30钢筋砼浇筑,混凝土抗渗等级为P6,其垫层采用C15混凝土;排管采用C25砼包封,其垫层采用C15混凝土。
沟槽基坑回填用6%灰土同道路要求。
电力电缆支架、照明、接地等均需根据电力工艺要求而定。
三、施工进度安排
2017年7月29日开始至8月15日结束。
四、施工方案
1、开挖基坑和沟槽
开挖采用人机混合,挖机挖槽应确保槽底土壤结构不被扰动或破坏。
沟槽开挖采用1M3挖机挖掘,按1:0.3放坡,挖机开挖前,向司机详细交底,交底内容包括挖槽断面,施工技术、安全要求等,并应指定专人与司机配合,其配合人员及时检测槽底高程和宽度,防止超挖,且井、沟槽底都应夯实,并考虑设置排水沟,及时排除渗、降水。
2、电力井
(1)、测量放样
在已浇筑砼垫层上进行底板及井体的放样,达到一目了然的目的。
(2)、钢筋工程
a、所使用的钢筋型号,直径必须符合设计图纸,严禁任意代换。
b、钢筋表面洁净,浮皮、铁锈、油漆等污垢均应在使用前清除干净,在焊接前,焊接处的水锈应清除干净,钢筋应顺直,无局部曲折。
c、进入现场的钢筋必须有质保书,并分批量试验合格后方可使用。
d、所有钢筋的交叉点均应绑扎,严禁跳扎、漏扎。
底板双层钢筋间设置D16 “A”型通长马蹬钢筋,间距为1.0M。
墙体双排钢筋之间设置D8“S”型拉结钢筋,双向间距为0.8M,以确保两层钢筋之间净距。
另外,钢筋与模板间设置足够数量强度不低于构件设计强度的砂浆垫块,确保钢筋保护层的净厚度。
e、钢筋绑扎完后,应由班组自检,再由技术员检验,最后质检员质检,合格后报监理验收,同时作好隐蔽工程纪录。
(3)、模板工程
a、模板采用木模板,模板拼缝应紧密,接缝处铺垫泡沫垫纸,保证不漏浆。
b、底板模板按照要求,严格控制各部尺寸,同时为安装井体的模板
创造条件。
底板侧模板采取在基坑四周打设钢管桩来支撑及固定。
c、为防止井体模板胀模,采取穿墙螺栓固定模板,穿墙螺栓采用D14钢筋。
上、下、左、右间距为0.6M,为防止对拉螺栓处渗水,螺栓中间加焊钢止水环。
(双面满焊,并去浮渣)。
施工完成后,墙体外露出螺栓钢筋从根部凿除,再用高标号水泥砂浆抹平。
为保证墙体厚度不变,在墙体模板间,对拉螺栓上加焊纤维钢板。
d、凡是预埋件预留孔洞埋设,必须有专人负责设置,预埋件可点焊在钢筋或模板上,以防预埋件移位。
预埋件与预留洞必须经安装单位及监理等验收合格后,方可进行砼浇筑。
f、井体模板及顶模的拆除应待砼强度达到一定强度后方可拆除,并保证井体表面及棱角不因拆除模板而损坏。
(4)、砼工程
a、砼采用商品砼,先浇筑底板(注意预埋筋的埋设)后再浇筑井身和顶部。
b、按C30 p6要求,由试验室决定砼的配合比。
h、砼浇筑时应分层下料,分层捣实,掌握好振捣延续时间,应使砼表面呈现浮浆和不再下沉。
同时按实际情况控制好砼二次回振的时间,及时做好砼二次回振。
砼浇筑完毕后,应根据现场气温及时覆盖和洒水养护,养护期不小于5天。
3、电力管线施工
槽底经过验收后,立即浇筑砼基础,用平板振动器振捣密实,草袋洒水养生,达到一定强度后,开始用预制好的砼隔离块来安装管道,每隔1.5m放置一道隔离块,用铁丝绑紧固定好,,然后开始浇筑C25砼包封电力管道,采用插入式震动器,务必使砼充满各管道间隙,振。
